住宅楼人防施工方案.doc

上传人:p** 文档编号:954298 上传时间:2024-05-28 格式:DOC 页数:21 大小:37KB
下载 相关 举报
住宅楼人防施工方案.doc_第1页
第1页 / 共21页
住宅楼人防施工方案.doc_第2页
第2页 / 共21页
住宅楼人防施工方案.doc_第3页
第3页 / 共21页
住宅楼人防施工方案.doc_第4页
第4页 / 共21页
住宅楼人防施工方案.doc_第5页
第5页 / 共21页
住宅楼人防施工方案.doc_第6页
第6页 / 共21页
住宅楼人防施工方案.doc_第7页
第7页 / 共21页
住宅楼人防施工方案.doc_第8页
第8页 / 共21页
住宅楼人防施工方案.doc_第9页
第9页 / 共21页
住宅楼人防施工方案.doc_第10页
第10页 / 共21页
亲,该文档总共21页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅楼人防施工方案.doc》由会员分享,可在线阅读,更多相关《住宅楼人防施工方案.doc(21页珍藏版)》请在第壹文秘上搜索。

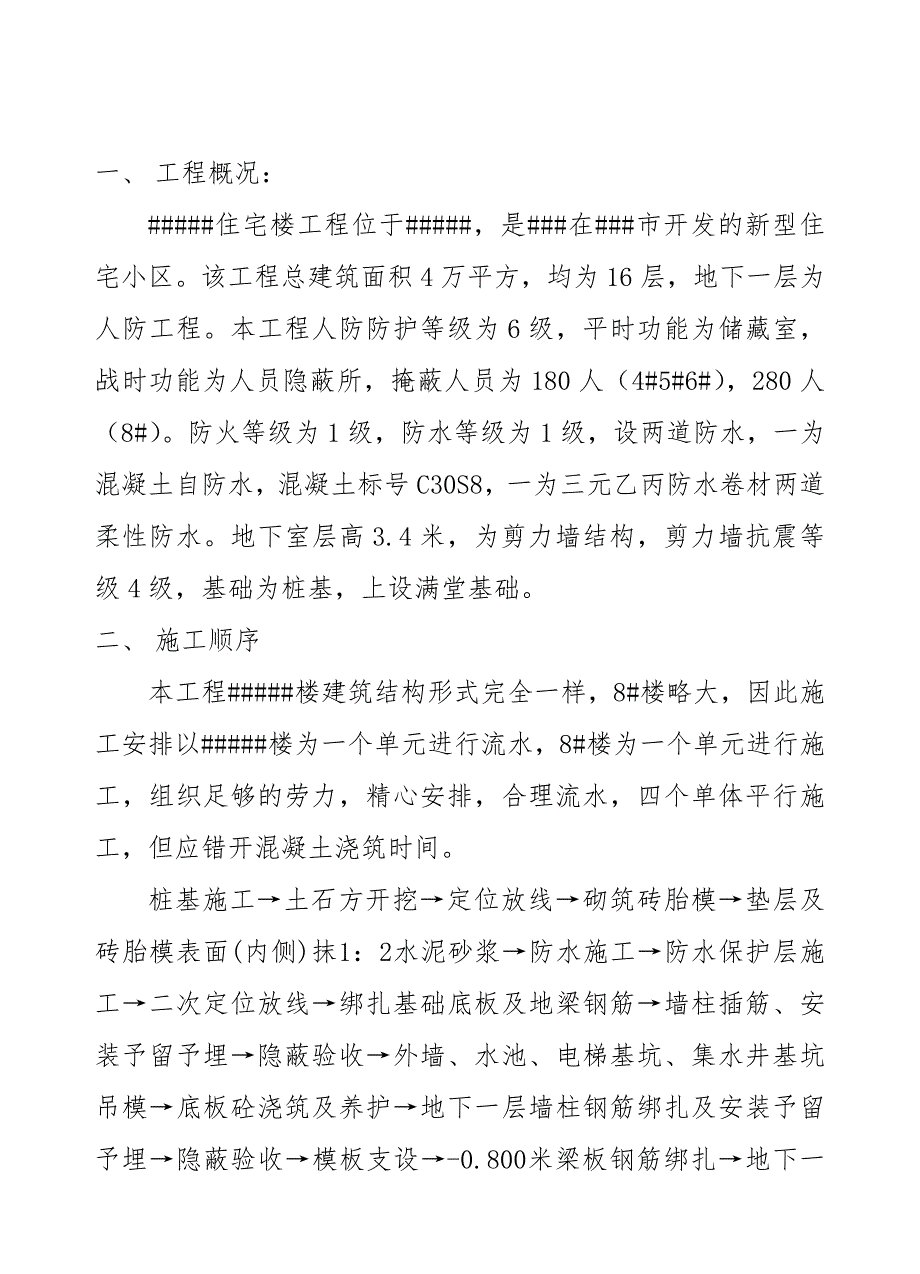

1、一、 工程概况:#住宅楼工程位于#,是#在#市开发的新型住宅小区。该工程总建筑面积4万平方,均为16层,地下一层为人防工程。本工程人防防护等级为6级,平时功能为储藏室,战时功能为人员隐蔽所,掩蔽人员为180人(4#5#6#),280人(8#)。防火等级为1级,防水等级为1级,设两道防水,一为混凝土自防水,混凝土标号C30S8,一为三元乙丙防水卷材两道柔性防水。地下室层高3.4米,为剪力墙结构,剪力墙抗震等级4级,基础为桩基,上设满堂基础。二、 施工顺序本工程#楼建筑结构形式完全一样,8#楼略大,因此施工安排以#楼为一个单元进行流水,8#楼为一个单元进行施工,组织足够的劳力,精心安排,合理流水,

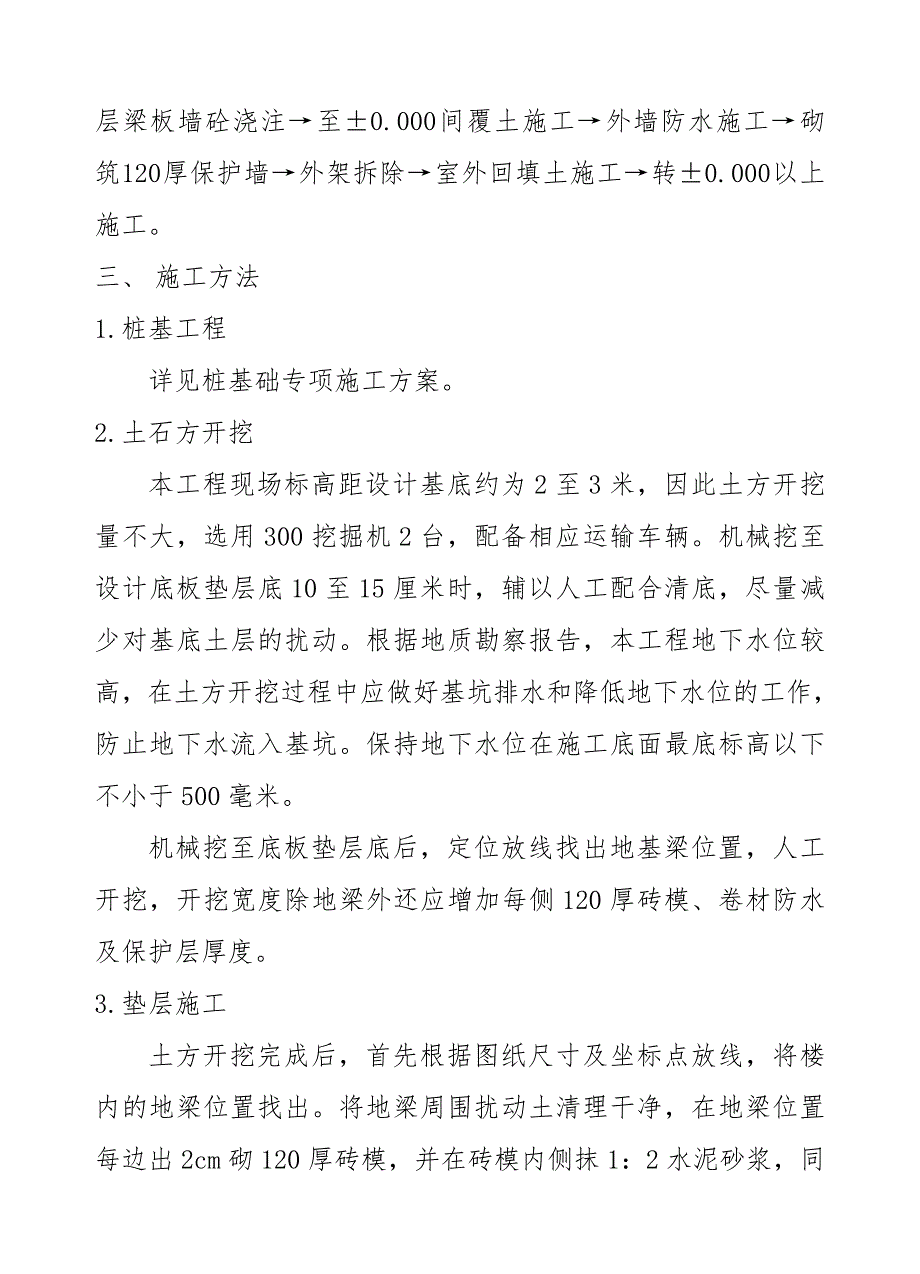

2、四个单体平行施工,但应错开混凝土浇筑时间。桩基施工土石方开挖定位放线砌筑砖胎模垫层及砖胎模表面(内侧)抹1:2水泥砂浆防水施工防水保护层施工二次定位放线绑扎基础底板及地梁钢筋墙柱插筋、安装予留予埋隐蔽验收外墙、水池、电梯基坑、集水井基坑吊模底板砼浇筑及养护地下一层墙柱钢筋绑扎及安装予留予埋隐蔽验收模板支设-0.800米梁板钢筋绑扎地下一层梁板墙砼浇注至0.000间覆土施工外墙防水施工砌筑120厚保护墙外架拆除室外回填土施工转0.000以上施工。三、 施工方法1.桩基工程详见桩基础专项施工方案。2.土石方开挖本工程现场标高距设计基底约为2至3米,因此土方开挖量不大,选用300挖掘机2台,配备相应

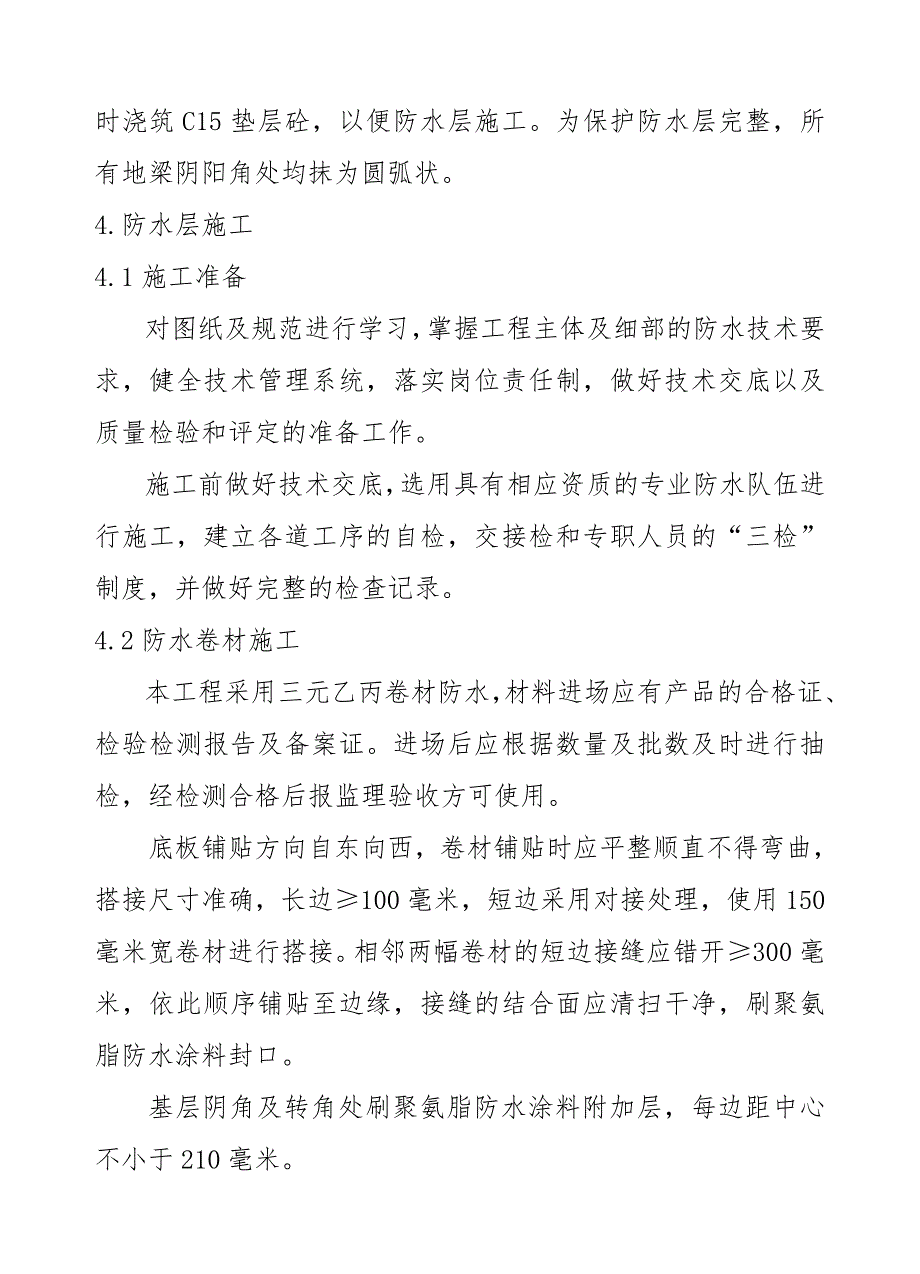

3、运输车辆。机械挖至设计底板垫层底10至15厘米时,辅以人工配合清底,尽量减少对基底土层的扰动。根据地质勘察报告,本工程地下水位较高,在土方开挖过程中应做好基坑排水和降低地下水位的工作,防止地下水流入基坑。保持地下水位在施工底面最底标高以下不小于500毫米。机械挖至底板垫层底后,定位放线找出地基梁位置,人工开挖,开挖宽度除地梁外还应增加每侧120厚砖模、卷材防水及保护层厚度。3.垫层施工 土方开挖完成后,首先根据图纸尺寸及坐标点放线,将楼内的地梁位置找出。将地梁周围扰动土清理干净,在地梁位置每边出2cm砌120厚砖模,并在砖模内侧抹1:2水泥砂浆,同时浇筑C15垫层砼,以便防水层施工。为保护防水

4、层完整,所有地梁阴阳角处均抹为圆弧状。4.防水层施工4.1施工准备对图纸及规范进行学习,掌握工程主体及细部的防水技术要求,健全技术管理系统,落实岗位责任制,做好技术交底以及质量检验和评定的准备工作。施工前做好技术交底,选用具有相应资质的专业防水队伍进行施工,建立各道工序的自检,交接检和专职人员的“三检”制度,并做好完整的检查记录。4.2防水卷材施工本工程采用三元乙丙卷材防水,材料进场应有产品的合格证、检验检测报告及备案证。进场后应根据数量及批数及时进行抽检,经检测合格后报监理验收方可使用。底板铺贴方向自东向西,卷材铺贴时应平整顺直不得弯曲,搭接尺寸准确,长边100毫米,短边采用对接处理,使用1

5、50毫米宽卷材进行搭接。相邻两幅卷材的短边接缝应错开300毫米,依此顺序铺贴至边缘,接缝的结合面应清扫干净,刷聚氨脂防水涂料封口。基层阴角及转角处刷聚氨脂防水涂料附加层,每边距中心不小于210毫米。防水层施工完成,报监理验收合格后立即组织人员进行保护层施工,防止防水层被破坏。根据图纸再次放线,确定构件位置及尺寸。4.钢筋工程4.1 材料要求4.1.1 钢筋进场时,必须附有出厂合格证及青岛市准用证(备案证),进场后应立即会同甲方监理按规定取样,作抗拉、抗弯试验。送质监站指定试验试室复验,合格后方可加工成型。4.1.2 钢筋进场时,材料员应协同质检员对原材钢筋进行外观检查,钢筋的表观质量应无锈蚀(

6、水锈除外)无起皮现象,级钢筋上标志的厂家、规格应与合格证、准用证对号入座,级钢筋应顺直,无起刺等缺陷。4.1.3本工程地梁钢筋主要为2518,框架梁钢筋主要为252218,外墙钢筋主要为181412,底板厚400,配筋16双层双向,顶板厚300,配筋14双层双向。4.2 钢筋的堆放、加工4.2.1钢筋的堆放钢筋进场后应严格按规格型号堆放整齐,不得直接堆放于地面上,应用垫木或砌筑砖墙架空堆放,以免因雨水浸泡而生锈。不同规格型号的钢筋,应用不同标识牌做出标识,避免混放混用。4.2.2 钢筋的加工4.2.2.1 钢筋下料A. 钢筋下料前,应先认真做好钢筋的放样工作,并绘制出料单,然后对操作工人进行交

7、底,在操作工人下料过程中,工长应跟踪监督。B. 钢筋的切口应平直无马蹄形。C. 操作工人必须严格按料单给予的尺寸进行下料。4.2.2.2 钢筋成型A. 钢筋成型前,操作工人应先熟悉料单,对于较复杂形状的钢筋(如电梯基坑元宝筋等),应事先由工长亲自操作做出样板,然后工人参照样板成型。B. 钢筋成型后的形状及锚固长度必须符合设计要求。C. 成型后的钢筋经核对无误后,严格按规格、形状分类堆放,并做好标识,标识中应注明使用部位、规格、数量等。4.3 钢筋接头本工程钢筋接头规格22的均采用机械连接,机械连接方式采用直螺纹连接,水平构件两端带弯钩的采用焊接接头,其余采用绑扎接头。4.3.1 钢筋机械连接直

8、螺纹接头钢筋直螺纹接头是目前在建筑施工应用比较广泛的钢筋连接技术,它具有接头连接速度快,质量保险等优点,是建设部推广应用的建筑新技术。A. 钢筋直螺纹连接制作分两个步骤:在钢筋端部滚轧切制直螺纹利用连接套筒对接钢筋。B. 加工钢筋端头螺纹的牙型螺距规格等必须与连接套相配合。C. 钢筋直螺纹加工必须在专用的机床上进行套丝,套丝机的刀具冷却应用水溶性切削冷却液,不得使用油类冷却液。D. 钢筋端部滚轧完成以后,操作人员应逐个检查外观质量镦粗头与钢筋轴线不得有大于4的偏斜,不允许有横向表面裂缝,镦粗头的外表尺寸符合要求。E. 加工成型的丝头应对每种规格按加工批量随机抽检10%,且不少于10个,并填写钢

9、筋直螺纹加工检验记录。F. 经检查合格后的钢筋套丝应立即套上防护帽与应相连接的连接套,在连接套的另一端按上塑料防护盖保护。G. 安装时,首先把连接套的一端安装在固定钢筋的端头上,用专用扳手将其拧紧到位,然后把导向对中钳夹紧连接套,将连接钢筋通过导向夹钳中孔对中拧入套内拧紧到位,完成连接。卸下工具随即检验,如有不合格的应立即纠正,合格的在接套上涂上已检的标记并填写钢筋直螺纹接头质量记录。H. 直螺纹接头试验分基本试验、特殊试验两种,特殊试验包括了基本试验,还需进行单向反复拉伸试验和疲劳性能试验,取样数量为3根,以500个接头为一验收批,如有一个试件不合格,应双倍取样,如仍不合格则该验收批判定全部

10、不合格,实验不合格产品,严禁在工程中使用。4.3.2绑扎连接绑扎连接采用三点绑扎法,确保钢筋位置准确,搭接长度及同一截面内钢筋接头数量满足设计要求。为保证板筋上下排位置准确,在两排钢筋间设置马登,由于本工程板厚较大,因此采用14钢筋制作通长马凳,间距1米。马凳筋高度为砼现浇板厚度减去上下钢筋保护层及上下双排双向钢筋直径。4.4钢筋施工根据图纸要求,核对配料单,检查已加工的钢筋品种、规格、形状、尺寸和数量是否正确,避免造成中途停歇。钢筋位置、骨架位置严格按已弹控制线和模板为依据。对纵横相叠的钢筋,应增加验收次数,下层钢筋不好,不能绑扎上层钢筋,确保不发生结构钢筋位移。绑扎采用22号镀锌铁丝。准备

11、好钢筋保护层块,梁内双排钢筋之间设置25的垫块,间距2米一个。外圈挡土墙、水池墙及人防工程临空墙内止水钢板应牢固且双面满焊,严禁出现松动及漏焊现象。钢筋工程施工完成后,经监理验收合格后方可进行隐蔽。5.模板工程5.1材料要求5.1.1模板材选用规格为2440*1220*12竹胶板大模板,要求竹胶板必须具备足够的刚度及挠度,且每块板规格一致,表面光滑平整,无开裂脱胶现象。5.1.2支模用钢楞及支承均采用483.5的钢管,要求钢管顺直,钢管上无开孔,其质量应符合现行国家标准碳素结构钢(GB/T700)中Q235-A级规定。5.1.3扣件采用可锻铸铁制作,其材质应符合现行国家标准钢管脚手架扣件(GB

12、15831)的规定,且扣件无裂缝损坏。5.1.4会同安装、电气专业施工人员核对剪力墙、柱梁板中预留洞口的位置、数量、尺寸,明确洞口的加固措施,洞口的加固影响结构安全时,提前向设计提出,避免出现漏设或造成施工停顿影响正常施工。5.2施工准备5.2.1本工程砼构件钢筋保护层厚度详见结构总说明。采用塑料定位卡结合水泥砂浆垫块控制保护层厚度。水泥砂浆垫块应采用与结构混凝土同标号砂浆提前预制,强度达到70%以上方可使用。5.2.2认真熟悉图纸,做好图纸放样图,根据图纸放样图以及竹胶板规格画出墙、柱、梁、板的配板图,并列表编号以备加工。要求配模时,墙模最窄板不得小于500mm。5.2.3加工时严格按配板图

13、中尺寸加工,完毕后按配板图中的编号,在板面上用油漆编号。5.2.4板材上开对拉螺栓孔时,间距严格按设计要求弹出墨线,找出开孔位置后用手提电钻开孔。5.3施工方法及工艺5.3.1标高及墙、柱、梁位置的控制A、标高控制:将本层楼板面高500标高线抄测在已绑扎完毕的墙、柱纵向钢筋上,并用红色漆标记出。做标高标记的纵向钢筋应为焊接或机械连接钢筋,严禁将标高点标记在搭接的纵向钢筋上,避免因搭接处松动造成误差。模板架设时,将此标高引测至钢管支撑上,依据此标高点控制墙、柱、梁、板的标高。B、墙、柱、梁平面位置的控制:支模前在砼面上用墨线精确地放出墙、柱、门洞边线及从边线出的200mm控制线,梁应放出中线和边

14、线,依据此线支设模板。5.3.2模板的支设5.3.2.1墙模板墙模背楞采用483.5的钢管,内墙采用12穿墙对拉螺栓,套内径16的PVC管;外挡土墙、水池及人防工程临空墙采用防水12穿墙对拉螺栓,中部焊接3厚8080止水钢板,两侧设置堵头木方,拆模后将木方剔出,割断螺栓后做防腐处理后采用高标号防水砂浆封堵。墙模板支撑做法:内楞间距不大于200mm,外楞间距600mm,对拉螺栓做法:设12对拉螺栓,间距400 mm600mm。支设时,模板与模板垂直拼缝处、水平拼缝处均设塑料泡沫双面胶带,以防拼缝不严,产生漏浆。为防止拼缝处相邻两板不平整,以及拼装模板的需要,均设4880木龙骨,板与木龙骨用铁钉钉

15、牢。板上需钉铁钉时,先用手提电钻在钉钉处打小孔,再钉钉,要求板与木龙骨紧密接触。模板组装时,应先从阴阳角处开始组装,要求先将阴阳角处板边挂线校正垂直,并依据钢筋上上层楼板顶面标高拉线控制墙模板顶标高,后从阴阳角处向中间拼板。墙模校正时,拉上中下三道通长线校正,此三道线要求均为墙边出200mm,即依据在砼楼板面上弹设的200mm墨线在同一垂直投影面上,最后仍需挂线锤吊垂直复核。为保证模板在砼浇筑时不出现跑模、鼓模现象,要求每根对拉螺栓上螺帽必须上紧,三型卡无松动。同时,砼楼板面上四排螺栓部用双螺帽加强。5.3.2.2梁模的支设梁模支设时,应先根据梁两端钢管支架上的标高控制点确定梁两端模板底部标高,中间拉线,梁长度大于m时,梁中间起拱1.5。梁底模铺设时,先吊线将上一层砼楼板面上的梁边线用红铅笔标记在梁两端的支撑钢管上,后拉线,依据此线铺设梁底模,用扣件夹紧。为减小梁底竹胶板模板挠度,底模下加设通长钢管支撑,钢管间距不大于200mm.为防止梁底下部支承系统不稳,造成梁底模移位,梁下部支承系统应用剪刀撑加固。侧模安装完毕后,在铺设顶板模板前,同样采用拉线方式将梁上口边校直。为减小侧模挠度,平行于侧模长度方向加设通长钢管支撑,钢管间距不大于200mm.梁加设两端斜撑后,用线坠或

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 人防工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
