1、目录第一章 工程概况11.1工程概况11.2 防水工程概况11.3 编制依据2第二章 施工部署22.1 施工准备22.2 施工条件3第三章 施工工艺及施工方法43.1 主要部位防水做法43.1.1 地下室部分底板防水做法43.1.2 地下室地梁防水做法53.1.3 地下室承台防水做法53.1.4 地下室外墙防水做法63.1.5 地库顶板防水做法63.1.6 后浇带部位防水做法73.2 工艺流程及施工要点73.3 地下室底板防水卷材施工73.4 侧墙、顶板防水卷材施工83.5 细部构造做法9第四章 质量要求及安全技术措施104.1 质量控制104.2 安全技术要求11第五章 成品及环境保护措施1

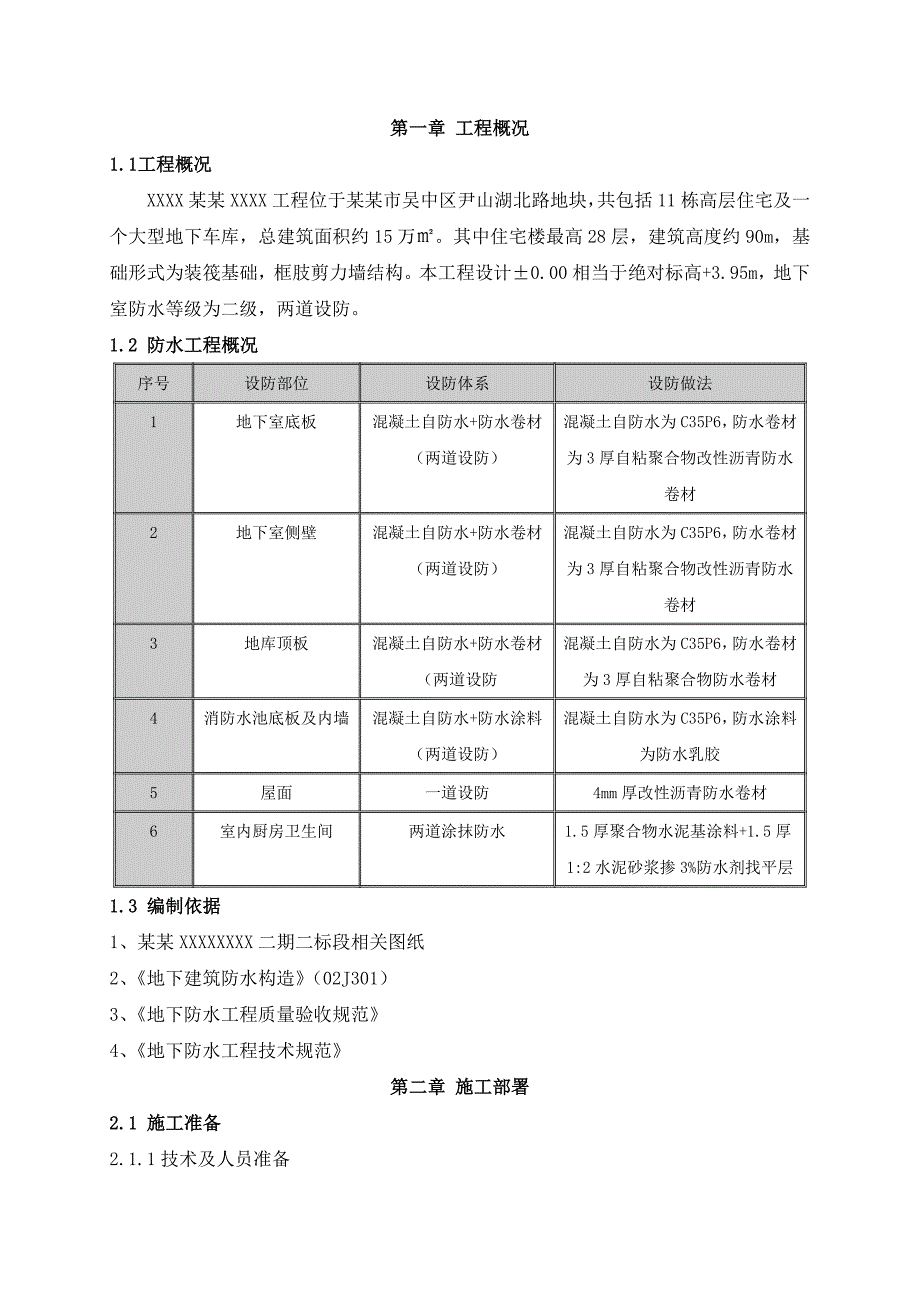

2、2第一章 工程概况1.1工程概况XXXX某某XXXX工程位于某某市吴中区尹山湖北路地块,共包括11栋高层住宅及一个大型地下车库,总建筑面积约15万。其中住宅楼最高28层,建筑高度约90m,基础形式为装筏基础,框肢剪力墙结构。本工程设计0.00相当于绝对标高+3.95m,地下室防水等级为二级,两道设防。1.2 防水工程概况序号设防部位设防体系设防做法1地下室底板混凝土自防水+防水卷材(两道设防)混凝土自防水为C35P6,防水卷材为3厚自粘聚合物改性沥青防水卷材2地下室侧壁混凝土自防水+防水卷材(两道设防)混凝土自防水为C35P6,防水卷材为3厚自粘聚合物改性沥青防水卷材3地库顶板混凝土自防水+防
3、水卷材(两道设防混凝土自防水为C35P6,防水卷材为3厚自粘聚合物防水卷材4消防水池底板及内墙混凝土自防水+防水涂料(两道设防)混凝土自防水为C35P6,防水涂料为防水乳胶5屋面一道设防4mm厚改性沥青防水卷材6室内厨房卫生间两道涂抹防水1.5厚聚合物水泥基涂料+1.5厚1:2水泥砂浆掺3%防水剂找平层1.3 编制依据1、某某XXXXXXXX二期二标段相关图纸2、地下建筑防水构造(02J301)3、地下防水工程质量验收规范4、地下防水工程技术规范第二章 施工部署2.1 施工准备2.1.1技术及人员准备施工前应对图纸审核,了解本工程施工图中的防水细部构造和技术要求,并依据防水工程施工方案或技术措

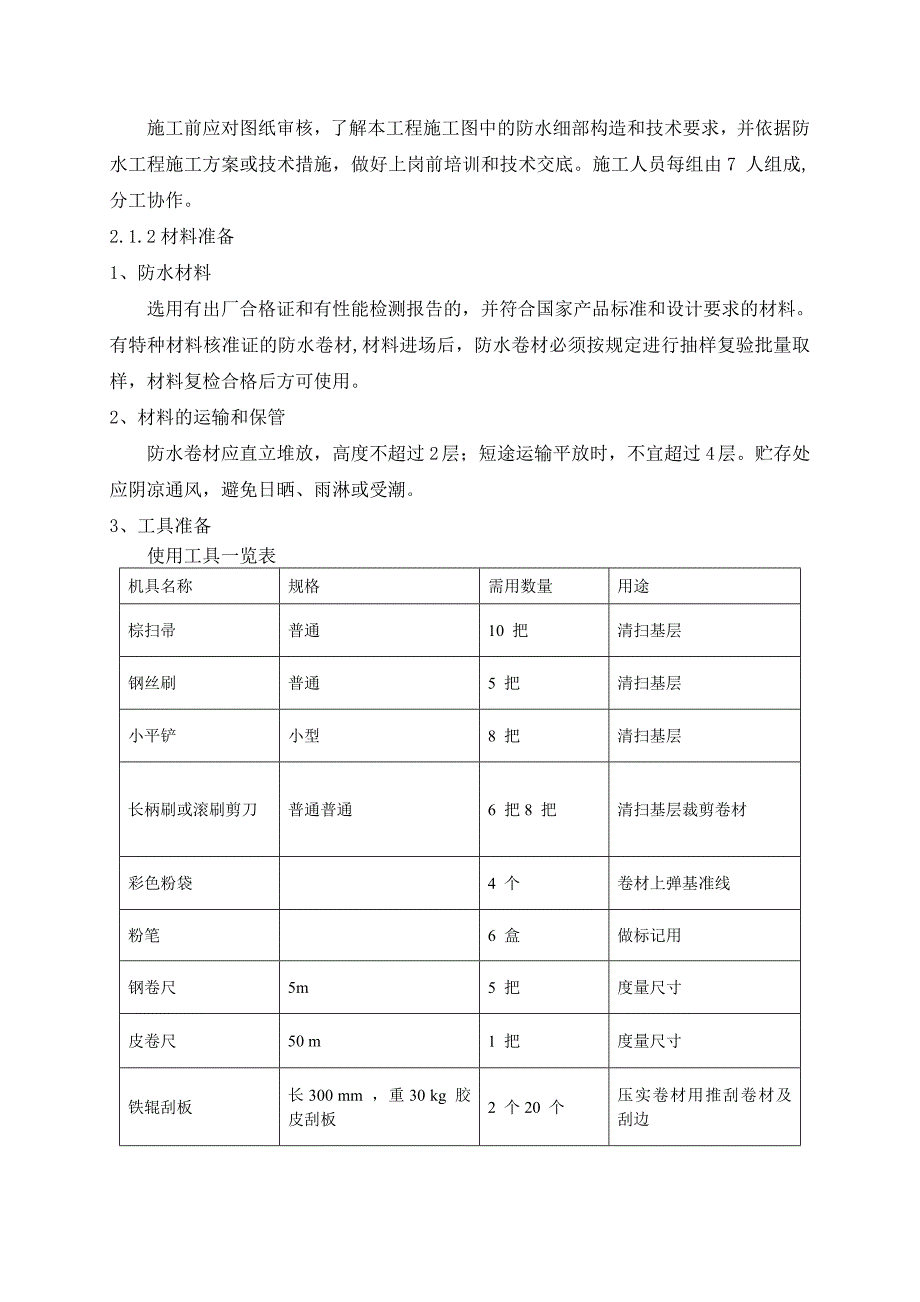

4、施,做好上岗前培训和技术交底。施工人员每组由7 人组成,分工协作。2.1.2材料准备1、防水材料选用有出厂合格证和有性能检测报告的,并符合国家产品标准和设计要求的材料。有特种材料核准证的防水卷材,材料进场后,防水卷材必须按规定进行抽样复验批量取样,材料复检合格后方可使用。 2、材料的运输和保管防水卷材应直立堆放,高度不超过2 层;短途运输平放时,不宜超过4 层。贮存处应阴凉通风,避免日晒、雨淋或受潮。3、工具准备使用工具一览表 机具名称规格需用数量用途棕扫帚普通10 把清扫基层钢丝刷普通5 把清扫基层小平铲小型8 把清扫基层长柄刷或滚刷剪刀普通普通6 把8 把清扫基层裁剪卷材彩色粉袋4 个卷材
5、上弹基准线粉笔6 盒做标记用钢卷尺5m5 把度量尺寸皮卷尺50 m1 把度量尺寸铁辊刮板长300 mm ,重30 kg 胶皮刮板2 个20 个压实卷材用推刮卷材及刮边铁锤普通5 把卷材收头钉水泥钉搅拌桶100 升5 个搅拌用运胶桶5 个运料用小推车2 台运料用手提搅拌器2 台搅拌弹线盒2 只基层上弹基准线2.2 施工条件2.2.1基层必须牢固干净,无松动、起砂、空鼓、脱皮等缺陷; 2.2.2基层表面应平整光滑、均匀一致,其平整度用2m直尺检查,面层与直尺间最大空隙不得大于5mm; 2.2.3阴阳角应做成均匀一致,阴角为平整光滑的圆弧,阳角为钝角所示: 2.2.4防水层施工环境气温要求,因该工程
6、采用热溶法,故环境温度不低于-10。第三章 施工工艺及施工方法3.1 主要部位防水做法3.1.1 地下室部分底板防水做法3.1.2 地下室地梁防水做法3.1.3 地下室承台防水做法3.1.4 地下室外墙防水做法3.1.5 地库顶板防水做法3.1.6 后浇带部位防水做法3.1.7 单体筏板与地库底板防水做法3.1.8 园林下沉空间底板桩基防水做法3.2 工艺流程及施工要点3.2.1工艺流程 砖胎膜及垫层砂浆找平层 养护 清理干燥 卷材进场取样复试 特殊部位增补处理、附加层防水卷材施工 细石混凝土保护层3.2.2 施工要点1、已完工程应符合建筑工程施工质量验收统一标准GB50300-2001。2、
7、防水施工前应对图纸审核,了解地下室工程施工图中的防水细部构造和技术要求,并编制地下室防水工程施工方案或技术措施。3、按地下防水工程质量验收规范GB50208-2002第4.3.10款,检查高分子自粘卷材是否有质量检验报告、环保检验报告、出厂合格证和现场抽样试验报告。防水材料进入现场,应按规定进行现场取样复试,复试合格后方可使用。4、必须遵守国家现行的有关安全防火、环保规定。5、检查基层:1、基层要求湿润无明水;2、基层应平整、坚固、干净、坡度准确。6、铺大面积卷材前,先对节点进行处理;7、卷材搭接宽度100;卷材铺粘前应预铺裁剪,尺寸准确;隔离纸必须完全撕净。8、注意:遇基层有孔洞、缺棱掉角,
8、用聚合物水泥砂浆修补;遇有酥松、起壳的找平层,要敲掉、铲除。清理干净后,用1:2水泥砂浆重新批挡,找平压实;遇有干缩裂缝或麻面,清理干净后,用聚合物水泥防水涂料多遍涂刷密实,并宽出缝隙2030mm。3.3 地下室底板防水卷材施工3.3.1基面处理:清除基层表面的灰尘、杂物,干燥的基面预先洒水润湿,有明水处应先排除明水,遇有不平基面处先做20厚1:3水泥砂浆找平。3.3.2节点细部处理:对地下室阴阳角、桩头、后浇带、变形缝等需做附加层的位置,铺设好附加层后在其上面刮涂一层水泥素浆或水泥砂浆,以便后续卷材的铺贴,附加层每边搭接宽度不少于250mm。3.3.3弹线:按卷材的宽度尺寸在基层上弹设卷材铺
9、贴控制线,以确保防水卷材铺展、顺直。3.3.4展开卷材,拉直平铺(隔离纸向下)于基面需铺贴的位置,与弹线对齐、顺直;对需要裁剪的卷材进行裁剪。卷材与卷材之间的搭接,长边不少于100mm,短边不少于150mm,卷材搭接宽度的偏差应小于10mm。底板卷材铺贴收头至侧墙,铺贴高度为500 mm,并翻至砖胎膜上部。3.3.5抬起卷材一端,并撕开卷材隔离纸约0.51m,从卷材底下留出一角,拉住留出一角的隔离纸,沿底面抽出,边抽出边用压辊滚压排出空气,使卷材与基面粘贴牢固。3.3.6封边处理:长边搭接方法:掀起上面卷材的搭接部位,在下面卷材的搭接部位刮涂聚合物水泥砂浆,立即粘上上面卷材的搭接部位,最后,在
10、粘接好的卷材上用聚合物水泥砂浆密封搭接缝。短边搭接方法:掀起上面卷材的搭接部位,在下面卷材的搭接部位刮涂聚合物水泥砂浆,立即粘上上面卷材的搭接部位,在粘接好的卷材上用聚合物水泥砂浆密封搭接缝。 3.3.7对铺贴、密封后的卷材用C20细石混凝土做一层40mm厚的保护层。3.4 侧墙、顶板防水卷材施工3.4.1基面处理:清除基层表面的灰尘、杂物,干燥的基面预先洒水润湿,有明水处应先排除明水,基面处先做20厚1:3水泥砂浆找平。3.4.2 弹线:按卷材的宽度尺寸在基层上弹设卷材铺贴控制线,以确保防水卷材铺展、顺直。3.3.2节点细部处理:对地下室阴阳角、后浇带、变形缝等需做附加层的位置,铺设好附加层
11、后在其上面刮涂一层水泥素浆或水泥砂浆,以便后续卷材的铺贴,附加层每边搭接宽度不少于250mm。3.4.3侧墙卷材铺贴方向为垂直方向。展开卷材,拉直平铺(隔离纸向下)于基面需铺贴的位置,与弹线对齐、顺直;对需要裁剪的卷材进行裁剪。卷材与卷材之间的搭接,长边不少于100mm,短边不少于150mm,卷材搭接宽度的偏差应小于10mm。3.4.4抬起卷材一端,并撕开卷材隔离纸约0.51m,从卷材底下留出一角,拉住留出一角的隔离纸,沿底面抽出,边抽出边用压辊滚压排出空气,使卷材与基面粘贴牢固。3.4.5 对准周边和卷材搭接缝,用水性沥青基密封膏1:0.5水泥涂刷封边 ,水泥为42.5的普通硅酸盐水泥。3.
12、4.6侧墙防水卷材铺贴时,应铺过侧墙到底板面上,与底板防水卷材用聚合物1:1.7水泥制浆搭接,后用水性沥青基密封膏1:0.5水泥进行密封。3.4.7顶板防水层施工完毕后,在已铺好的卷材上面做一道土工布隔离层,再做70厚C20细石混凝土保护层。3.4.8 侧墙防水层施工完毕后,应采用30厚聚苯泡沫板保护,并立即回填土。3.5 细部构造做法3.5.1 穿墙管件防水处理3.5.2阴阳角:底板、侧板、顶板阴阳角处,均应做成圆弧,且应先做附加层,后做防水层。具体施工时,附加层沿阴阳角两边各250mm铺贴防水卷材,防水层和加强层之间用聚合物水泥制浆涂刮,并粘贴压实, 水泥为42.5的普通硅酸盐水泥。 第四
13、章 质量要求及安全技术措施4.1 质量控制防水工程验收,应按地下工程防水技术规范GB 50108-2001、地下防水工程质量验收规范 GB502082002、建筑工程施工质量验收统一标准GB50300-2001进行验收,其中“主控项目,一般项目”必须严格按照技术规程要求进行验收。4.1.1主控项目1、卷材防水层所用卷材及主要配套材料必须符合设计要求。检验方法:检查出厂合格证、质量检验报告和现场抽样试验报告。2、卷材防水层及其转角处、变形缝、后浇带、桩头等细部做法均须符合设计要求。检验方法:观察检查和检查隐蔽工程验收记录。4.1.2一般项目1、卷材防水层的基层应牢固,基面应洁净、平整,不得有空鼓
14、、松动、起砂和脱皮现象;基层阴阳角处应做成圆弧形。检验方法:观察检查和检查隐蔽工程验收记录。2、卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。检验方法:观察检查。3、侧墙卷材防水层的保护层与防水层应粘结牢固,结合紧密、厚度均匀一致。检验方法:观察检查。4、 卷材搭接宽度的允许偏差为-10mm。检验方法:观察和尺量检查。4.1.3为保证地下室防水工程质量,施工时必须执行下列要求。1、大面积施工应先做样板,待建设单位认可后才能大面积施工。2、施工现场气温低于-5C时,一般不宜施工,如确实急需施工时,环境温度应大于0C。3、防水层铺贴方法和卷材搭接顺序应符合施工工艺规定,搭接宽度应满足施工工艺要求,搭接缝必须粘牢、准确、严格,接缝边缘嵌填密封。盖压条必须粘结牢固,缝隙嵌填密封严实。卷材表面平整,收头牢固。4、细部构造做法必须符合设计要求。5、在浇筑细石混凝土保护层以前的整个施工过程中,不允许穿带钉子鞋的人员进入施工现场,以免损坏防水层。6、在浇筑细石混凝土保护层时,运送混凝土小车的铁腿根部必须用橡胶卷材垫好,并要捆绑牢固,避免小车铁腿损坏卷材防水层。如发现防水层被损坏,必须修复后,才能浇筑细石混凝土刚性保护层。7、严格按照操作规程、技术方案施工,对施工过程中出现的技术问题及时处理,严格把好质量关。8、竣工的防水层表面不
