《住宅楼车库施工方案.doc》由会员分享,可在线阅读,更多相关《住宅楼车库施工方案.doc(30页珍藏版)》请在第壹文秘上搜索。

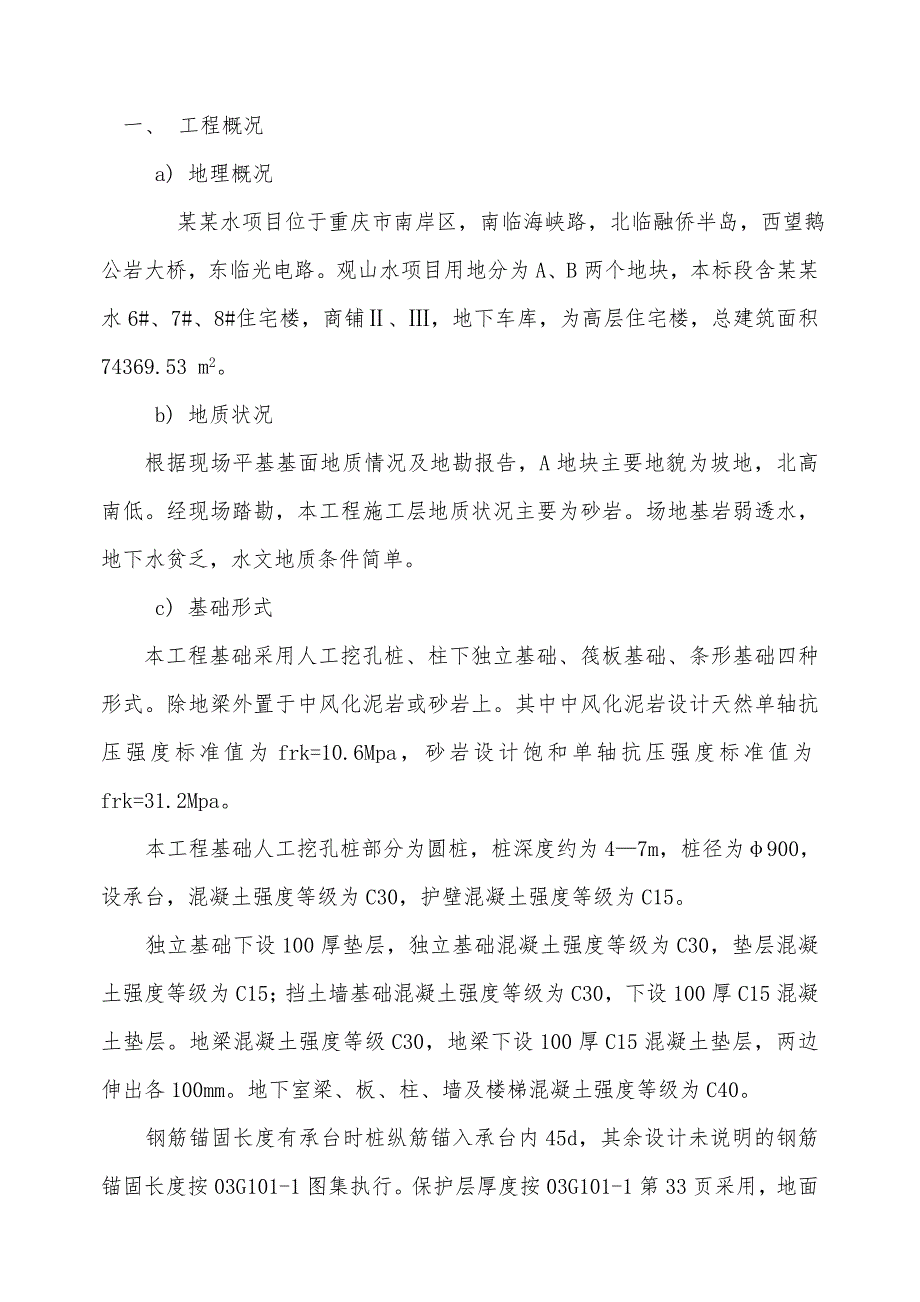

1、一、 工程概况a) 地理概况 某某水项目位于重庆市南岸区,南临海峡路,北临融侨半岛,西望鹅公岩大桥,东临光电路。观山水项目用地分为A、B两个地块,本标段含某某水6#、7#、8#住宅楼,商铺、,地下车库,为高层住宅楼,总建筑面积74369.53 m2。b) 地质状况根据现场平基基面地质情况及地勘报告,A地块主要地貌为坡地,北高南低。经现场踏勘,本工程施工层地质状况主要为砂岩。场地基岩弱透水,地下水贫乏,水文地质条件简单。c) 基础形式本工程基础采用人工挖孔桩、柱下独立基础、筏板基础、条形基础四种形式。除地梁外置于中风化泥岩或砂岩上。其中中风化泥岩设计天然单轴抗压强度标准值为frk=10.6Mpa

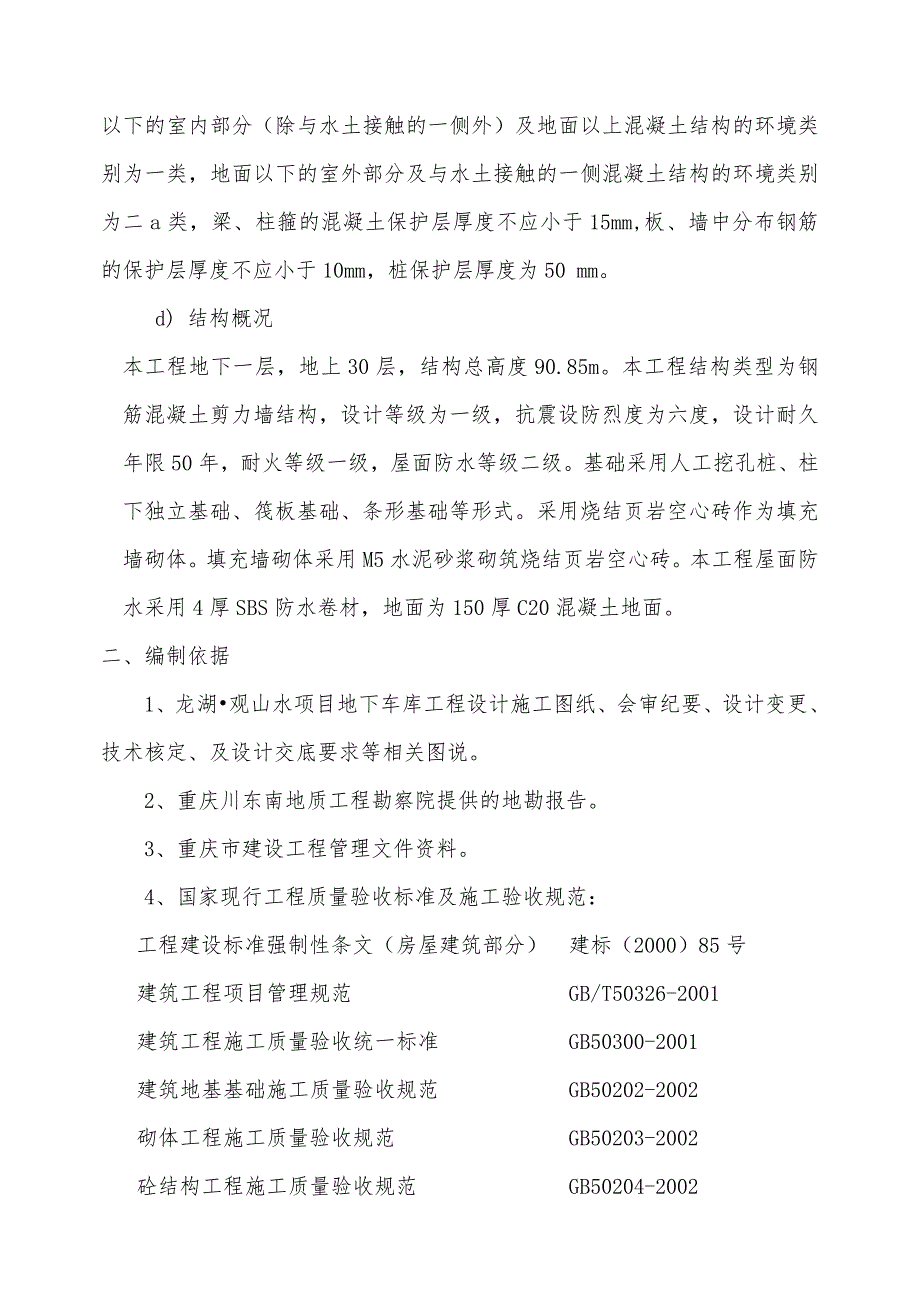

2、,砂岩设计饱和单轴抗压强度标准值为frk=31.2Mpa。本工程基础人工挖孔桩部分为圆桩,桩深度约为47m,桩径为900,设承台,混凝土强度等级为C30,护壁混凝土强度等级为C15。独立基础下设100厚垫层,独立基础混凝土强度等级为C30,垫层混凝土强度等级为C15;挡土墙基础混凝土强度等级为C30,下设100厚C15混凝土垫层。地梁混凝土强度等级C30,地梁下设100厚C15混凝土垫层,两边伸出各100mm。地下室梁、板、柱、墙及楼梯混凝土强度等级为C40。钢筋锚固长度有承台时桩纵筋锚入承台内45d,其余设计未说明的钢筋锚固长度按03G101-1图集执行。保护层厚度按03G101-1第33页
3、采用,地面以下的室内部分(除与水土接触的一侧外)及地面以上混凝土结构的环境类别为一类,地面以下的室外部分及与水土接触的一侧混凝土结构的环境类别为二a类,梁、柱箍的混凝土保护层厚度不应小于15mm,板、墙中分布钢筋的保护层厚度不应小于10mm,桩保护层厚度为50 mm。d) 结构概况本工程地下一层,地上30层,结构总高度90.85m。本工程结构类型为钢筋混凝土剪力墙结构,设计等级为一级,抗震设防烈度为六度,设计耐久年限50年,耐火等级一级,屋面防水等级二级。基础采用人工挖孔桩、柱下独立基础、筏板基础、条形基础等形式。采用烧结页岩空心砖作为填充墙砌体。填充墙砌体采用M5水泥砂浆砌筑烧结页岩空心砖。
4、本工程屋面防水采用4厚SBS防水卷材,地面为150厚C20混凝土地面。 二、编制依据1、龙湖观山水项目地下车库工程设计施工图纸、会审纪要、设计变更、技术核定、及设计交底要求等相关图说。 2、重庆川东南地质工程勘察院提供的地勘报告。3、重庆市建设工程管理文件资料。4、国家现行工程质量验收标准及施工验收规范:工程建设标准强制性条文(房屋建筑部分) 建标(2000)85号 建筑工程项目管理规范 GB/T50326-2001 建筑工程施工质量验收统一标准 GB50300-2001 建筑地基基础施工质量验收规范 GB50202-2002 砌体工程施工质量验收规范 GB50203-2002 砼结构工程施工

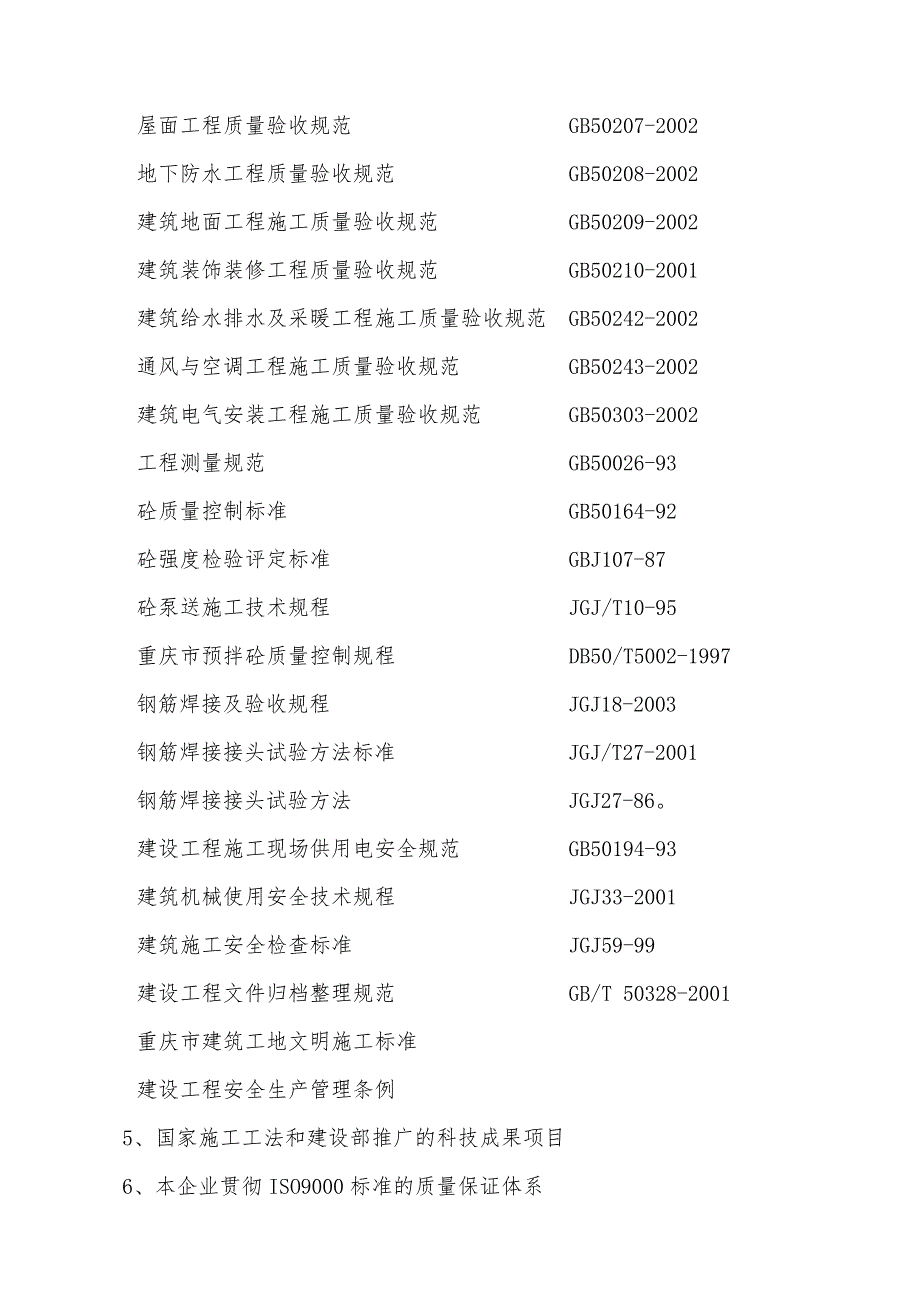

5、质量验收规范 GB50204-2002 屋面工程质量验收规范 GB50207-2002 地下防水工程质量验收规范 GB50208-2002 建筑地面工程施工质量验收规范 GB50209-2002 建筑装饰装修工程质量验收规范 GB50210-2001 建筑给水排水及采暖工程施工质量验收规范 GB50242-2002 通风与空调工程施工质量验收规范 GB50243-2002 建筑电气安装工程施工质量验收规范 GB50303-2002 工程测量规范 GB50026-93 砼质量控制标准 GB50164-92 砼强度检验评定标准 GBJ107-87 砼泵送施工技术规程 JGJ/T10-95 重庆市预
6、拌砼质量控制规程 DB50/T5002-1997钢筋焊接及验收规程 JGJ18-2003钢筋焊接接头试验方法标准 JGJ/T27-2001钢筋焊接接头试验方法 JGJ27-86。 建设工程施工现场供用电安全规范 GB50194-93 建筑机械使用安全技术规程 JGJ33-2001 建筑施工安全检查标准 JGJ59-99 建设工程文件归档整理规范 GB/T 50328-2001 重庆市建筑工地文明施工标准 建设工程安全生产管理条例 5、国家施工工法和建设部推广的科技成果项目6、本企业贯彻ISO9000标准的质量保证体系7、本企业现有施工力量、技术能力和机械设备三、编制目的1、向业主、监理阐明该工
7、程的施工作法,表明我单位具有优质、高效完成本工程的能力。2、确保质量、职业健康安全、文明施工、环境保护目标的实现。3、作为工程施工的纲领性文件,指导本工程的施工4、明确施工重点及难点并有针对性地进行克服。四、施工重点及难点1、测量放线;2、模板工程;3、钢筋工程;4、混凝土组织及施工;5、膨胀加强带处理;6、施工缝处理;7、防水施工;8、地面工程施工。五、施工部署1、组织机构根据本工程规模及特点,我单位在本工程中实行项目经理负责制。由长期从事工程施工管理、具备丰富建筑施工经验的国家一级项目经理担任工程项目经理,项目技术负责人由本企业具有丰富的施工技术经验的工程师担任。各主要部门负责人均为长期从
8、事本岗位的有经验的工程师担任,具体见施工组织设计中组织机构图。2、施工准备2.1技术准备根据设计图纸要求,准备有关的标准图集及相应的施工验收规范、技术资料、图表等。 熟悉施工图纸及相关标准图集,提出读图记录,参加图纸会审及设计交底,认真做好会议记录。 作好施工前材料检验,试验及砼试配工作。 作好钢筋翻样,模板配板设计等工作。2. 2现场准备 项目经理部管理层就位,完成工程合同的谈判签约,签订有关的内部经济承包合同,进行合同评审和交底。根据业主给定的永久性座标和高程控制点,按照建筑总平面要求进行施工平面控制网测量。设置场地内控制测量标桩。按照施工平面图要求,现场搭设办公室、加工场、配电房、库房等
9、生产性临时设施,敷设用水、用电管线,生活临设在场外搭设。确定塔吊位置,进行塔吊基础施工及安装工作。根据现场条件修建道路并采用C25混凝土硬化、出入大门,按照本企业标识要求,挂设“六牌一图”,作好宣传标志、标牌。详见施工总平面布置方案。2. 3材料准备 熟悉图纸,编制施工图预算,根据预算提出材料需用计划。根据材料需用计划,组织各种材料的采购、预订及进场。材料进场后应进行试验、检验,经检验合格后方可使用。工程部提出具体的周转材料计划并组织进场。2. 4机具准备工程部提出详细的机械设备使用计划。 根据使用计划,组织购置、调配、租赁所需机具,运输进场及安装调试。2. 5劳动力准备 选用与本单位合作多年
10、,施工操作经验丰富的成建制劳务施工队伍,按照劳动力需用计划调配组织各工种人员进场。 工人进入现场,首先进行“入场三级教育”,进行分工种的操作培训考核。 上岗前由施工人员进行针对性的安全技术交底。 特殊工种经培训考核后持证上岗。3、目标控制施工工期:确保总工期为74日历天,计划开工日期2006年1月1日,计划竣工日期2006年3月15。总进度计划见附图一。 工程质量:优良 4、施工机具设备及劳动力计划1)土建工程机械设备需用计划见下表序号设备名称规格型号单位数量1自升式塔吊QTZ50B台32灰浆搅拌机VJ325台13钢筋切断机QJ40-1台14钢筋弯曲机GJ7-40台15对焊机UN1-100台1
11、6电渣压力焊JSD-600台27电焊机BX3-50-2台28卷扬机JJK0.5台19木工圆锯MJ104A台110木工刨床MB104A台111打夯机HW-20台212高压泵50台113潜水泵PW台414砂轮切割机台115柴油发电机2501台116砼输送泵DHY50台117插入式振动器HZ-50根218平板振动器ZB15台119计算机系统联想21套320氧割器具套221对讲机套522空压机70N/cm2台2主要机具设备在合同签定后即陆续组织进场。2)主要劳动力需用计划本工程体量较大,劳动力用量较多,项目部将始终将劳动力计划作为工作重点,以保证工程的正常进行。项目部择优选用合作多年的、有实力有信誉的
12、、相互比较了解的施工班组进场施工,并由技术部门经常组织培训、考核。项目部制定淘汰制度,对不合格工人坚决清退,及时更换,保证一线操作工人素质。在确定开工日期后,即组织劳动力及时进场。为保证劳动力队伍的稳定及应付班组撤换的突发情况,对主要工种,除现场使用的班组外,项目部应准备预备队伍以便随时顶替。根据工程量及工期要求,项目部对各工种的劳动力需求量规划如下表:序号工 种按工程施工阶段投入劳动力情况(人)基础主体装饰1木工2552钢筋工10203砼工6664石工15525泥水工2206普工5557塔吊工2228电焊工529安装工25510防水工1511油漆工2012电工222合 计4675847、工艺
13、流程1)独立基础工艺流程人工挖孔混凝土垫层清 底验孔测量定位基础验收砼浇灌基础及柱插筋绑扎2)主体结构施工流程: 测量放线墙、柱钢筋竖焊墙、柱钢筋绑扎支承工程柱模支设 梁底模板梁钢筋梁、板模板板钢筋梁上翻模板梁板柱墙混凝土混凝土养护8、施工总平面布置及管理本工程施工总平面布置图除车库部分以外按施工组织设计中的施工总平面布置图设置。 本工程施工现场总平面图的使用必须严格执行统一管理的标准,由项目经理负责集中调配。 现场内所有材料必须分类集中堆放,并挂设标志牌。操作层面吊运至地面的材料应立即运到指定地点堆码整齐,不得乱堆乱放。 施工现场总平面图的使用应根据进度计划安排的施工内容,结合具体的施工阶段实施
