危险废物环境风险防控技术中心建设项目勘察任务书.docx

上传人:p** 文档编号:958364 上传时间:2024-06-05 格式:DOCX 页数:15 大小:35.34KB
下载 相关 举报
危险废物环境风险防控技术中心建设项目勘察任务书.docx_第1页
第1页 / 共15页
危险废物环境风险防控技术中心建设项目勘察任务书.docx_第2页
第2页 / 共15页
危险废物环境风险防控技术中心建设项目勘察任务书.docx_第3页
第3页 / 共15页
危险废物环境风险防控技术中心建设项目勘察任务书.docx_第4页
第4页 / 共15页
危险废物环境风险防控技术中心建设项目勘察任务书.docx_第5页
第5页 / 共15页
危险废物环境风险防控技术中心建设项目勘察任务书.docx_第6页
第6页 / 共15页
危险废物环境风险防控技术中心建设项目勘察任务书.docx_第7页
第7页 / 共15页
危险废物环境风险防控技术中心建设项目勘察任务书.docx_第8页
第8页 / 共15页
危险废物环境风险防控技术中心建设项目勘察任务书.docx_第9页
第9页 / 共15页
危险废物环境风险防控技术中心建设项目勘察任务书.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《危险废物环境风险防控技术中心建设项目勘察任务书.docx》由会员分享,可在线阅读,更多相关《危险废物环境风险防控技术中心建设项目勘察任务书.docx(15页珍藏版)》请在第壹文秘上搜索。

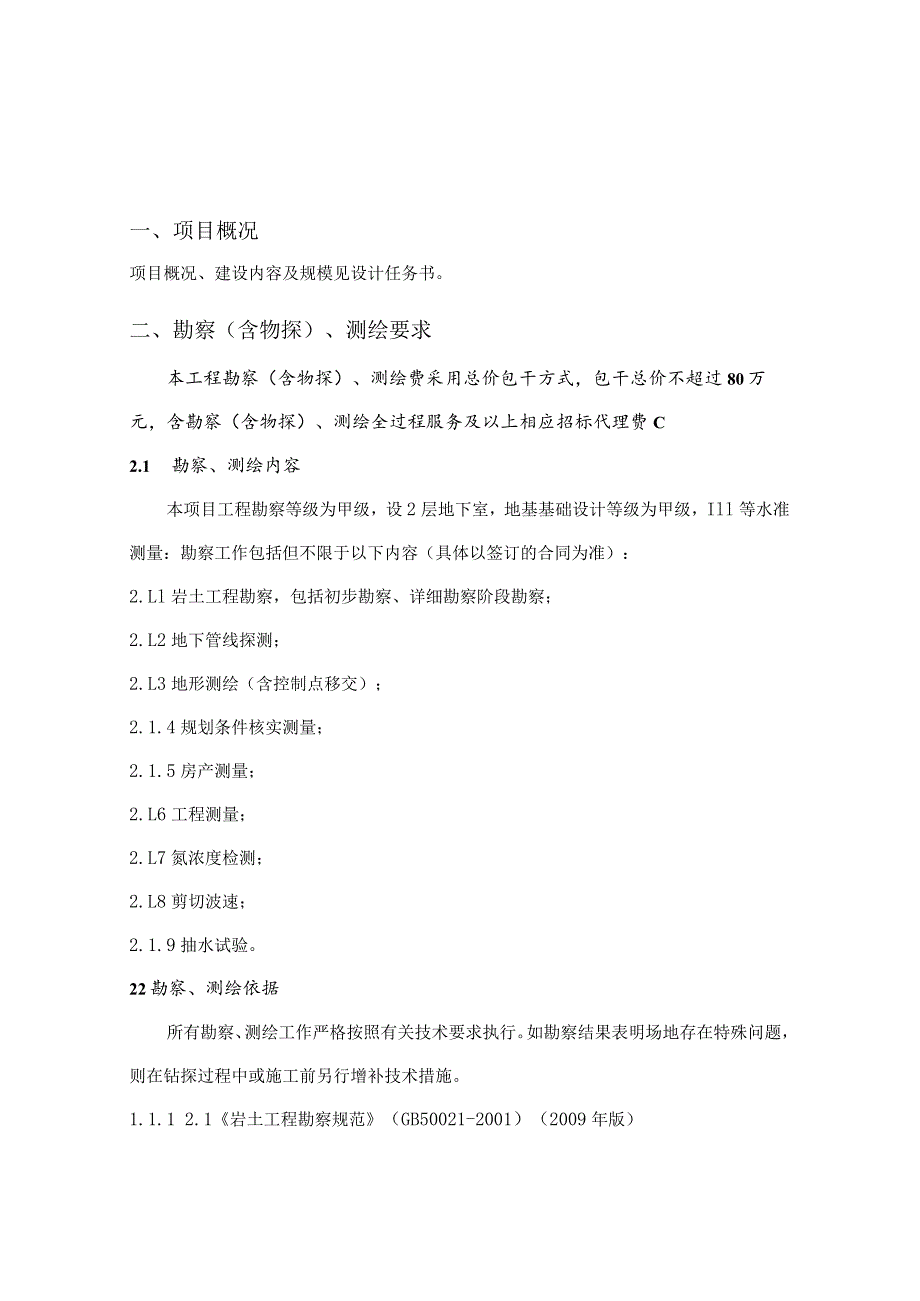

1、华南区域危险废物环境风险防控技术中心建设项目勘察任务书2024年3月一、项目概况项目概况、建设内容及规模见设计任务书。二、勘察(含物探)、测绘要求本工程勘察(含物探)、测绘费采用总价包干方式,包干总价不超过80万元,含勘察(含物探)、测绘全过程服务及以上相应招标代理费C2.1 勘察、测绘内容本项目工程勘察等级为甲级,设2层地下室,地基基础设计等级为甲级,Ill等水准测量:勘察工作包括但不限于以下内容(具体以签订的合同为准):2.Ll岩土工程勘察,包括初步勘察、详细勘察阶段勘察;2.L2地下管线探测;2.L3地形测绘(含控制点移交);2.1.4规划条件核实测量;2.1.5房产测量;2.L6工程测

2、量;2.L7氮浓度检测;2.L8剪切波速;2.1.9抽水试验。22勘察、测绘依据所有勘察、测绘工作严格按照有关技术要求执行。如勘察结果表明场地存在特殊问题,则在钻探过程中或施工前另行增补技术措施。1.1.1 2.1岩土工程勘察规范(GB50021-2001)(2009年版)1.1.2 高层建筑岩土工程勘察规程(JGJ/T72-2017)1.1.3 建筑桩基技术规范(JGJ94-2008)1.1.4 建筑抗震设计规范(GB50011-2010)(2016年版)1.1.5 建筑工程地质勘探与取样技术规程(JGJ/T87-2012)2.2.6静压预制混凝土桩基础技术规程(DBJ/T15-94-201

3、3)2.2.7建筑工程抗震设防分类标准(GB50223-2008)2.2.8建筑地基处理技术规范(JGJ79-2012,DBT15-38-2019)2.2.9行标建筑基坑支护技术规程(JGJI20-2012)2.2.10城市测量规范(CJJ/T8-2011);2.2.11卫星定位城市测量技术标准(CJJ/T73-2019);2.2.12国家基本比例比例尺地图图式第1部分:1:5001:100022000地形图图式(GB/T20257.1-2017);2.2.13工程测量规范(GB50026-2023);2.2.14数字测绘成果质量检查与验收(GB/T18316-2008);2.2.15测绘成果

4、质量检查与验收(GB/T24356-2009);2.2.16测绘成果质量检查与验收规定(TMS/SV03-G-2019);2.2.17测绘成果质量评定标准(TMS/SV04-F-2019);2.2.18数字地图测绘技术规程(DB4401/T31-2019);2.2.19广州市GNSSRTK城市测量技术规程(TMS/SV19-D-2021);2.2.20广州市城乡规划建设工程测量技术规程(TMS/SV10-G-2021);2.2.21广州市人防工程竣工测量技术指引(穗民防建(2018)649号);2.2.22其它与本合同测量项目有关的规范、规程及标准;2. 2.23本项目设计图纸等技术资料。2.

5、3勘察要求2. 3.1.勘探点布置1 .初勘、详勘根据设计方案进度,先进行初步勘察,再进行详细勘察,如若布置钻孔时,建筑方案已定,则有针对性地布置,主要依据地块范围、场地情况、建筑方案、建筑轮廓及基坑边线等布孔,按现有情况估计本项目采用的基础形式,钻孔深度要求等;如若方案暂未确定则依据现有资料、规范规定孔距及附近地质资料等布孔,工程楼孔距可考虑1224m,其他区域可适当加大(最终以勘察布孔图为准),布孔及终孔条件将在满足条件的基础上,尽量节约成本,最终钻孔平面布置图及勘察技术要求将提交业主、设计进行确认,钻进深度以满足设计要求为准。设备进退场及场内转移均由勘察单位自行解决,需综合考虑场地高低差

6、条件及已有建筑物对勘察设备转移的影响。考虑到场地内可能存在影响勘察作业的障碍物,视发包人要求,不排除前后分批次进场进行勘察的可能性,由此产生的二次进退场措施由勘察单位综合考虑。2 .3.2钻孔要求1 .勘察:工程楼区域控制性钻孔钻至底板下连续、完整、稳定微风化岩层不小于6米;一般性钻孔钻至底板下连续、完整、稳定微风化岩层不小于5米。基坑控制性钻孔钻至基坑开挖深度的3倍或稳定中微风化岩层不小于5米;一般性钻孔钻至基坑开挖深度的2倍或稳定中微风化岩层不小于3米。2 .如钻孔深度超过50ITl仍未至岩层,应通知设计人员另做处理;3 .控制孔应取土、岩样作常规的物理力学试验,技术性钻孔应作原位测试(标

7、贯N)实验。4 .取岩土样和原位测试的钻探点,每一主要土层的原状土式样或原位测试不应少于6件。对厚度大于0.5m的夹层或透镜体,应采取土试样或进行原位测试;5 .岩样均分别取样进行天然湿度状态或饱和状态下的单轴抗压强度试验,并提供极限抗压强度,软化系数等参数;3.3岩土工程勘察,包括但不限于以下工作:1.查明建筑范围内岩土的类型、深度、分布、工程特性和变化规律,分析和评价地基的稳定性、均匀性和承载力。岩石地基除提出各岩层的承载力特征值,尚需提出不同岩层的饱和或天然单轴抗压强度标准值;2 .划分场地土类型和场地类别,分析预测地震效应,判定饱和砂土或饱和粉土的地震液化,并应确定液化指数和液化等级。

8、3 .查明不良地质(如溶洞、孤石)作用的类型、成因、分布范围、发展趋势,可液化土层和特殊性岩土的分布及其对桩基的危害程度,并提出防治措施的建议;勘探过程中如发现特殊的地质现象,如软弱土层、暗沟或孤石等,应及时知会设计单位,并商讨勘探点的增减。4 .查明埋藏的河道、沟滨、墓穴、防空洞、孤石等对基础不利的埋藏物;5 .查明地下水的性质、补给条件、各土层的渗透性及水流量,提供降水设计所需的计算参数和方案提议。提供地下水位及其变化幅度,明确抗浮设计设防水位。评价地下水对桩基设计和施工的影响,判定环境水和土对混凝土的金属材料的腐蚀性。6 .查明建筑范围内岩土层的类型、深度、分布、工程特性和变化规律,分析

9、和评价地基的稳定性、均匀性和承载力。7 .当有软弱下卧层时,需勘察提供参数,供设计验算软弱下卧层强度。8 .持力层为倾斜地层,基岩面凹凸不平等时,应评价基础的稳定性,并提出处理措施的建议。9 .对可能采用的基础形式提出建议:评价成桩可能性,论证桩的施工条件及其对环境的影响。提供桩基设计所需的岩土技术参数,提出桩的类型、长度、和施工方法等建议。提出估算的有关岩土的基桩侧阻力和端阻力。应提供计算所需的各层岩土的变形参数,并预测建筑物的变形特征。 查明不良地质作用,可液化土层和特殊性岩土以及孤石等的分布及对桩基的危害程度,并提出防治措施的建议。 当桩基持力层为基岩时,应查明基岩的岩性、构造、岩面变化

10、、风化程度,确定基坚硬程度、完整程度和基本质量等级,判定有无洞穴、临空面、破碎岩体或软弱岩层。桩基岩土工程勘察宜采用钻探以及其他原位测试相结合的方式进行,对粘性土、粉土和砂土宜采用标准贯入试验,对砂土、碎石土宜采用重型或超重型圆锥动力触探。10.基坑工程勘察部分应对应一下内容进行分析,并提供有关技术参数和建议:基坑边坡的局部稳定性、整体稳定性和坑底抗隆起稳定性;坑底和侧壁的渗透稳定性;挡土结构和边坡可能发生的变形;降水效果和降水对环境的影响;开挖和降水对邻边建筑和地下设施的影响。12 .除说明外,均按照岩土工程勘察规范(GB50021-2001)(2009年版)规定的有关技术要求执行。如本次勘

11、察结果表明场地存在特殊问题,则在钻探过程中或基础工程施工前另行增补技术措施。13 .视现场钻孔揭露地层情况,选取具有代表性的钻孔位置(砂层深厚、分布连续地段)进行抽水试验。2.4测绘要求测绘工作包括地形测量、建设工程规划条件核实技术测量以及房产测量。2.4.1 地形测量:满足国家及地区规范要求的控制点报告(含控制点设置及移交),按照1:500比例尺开展地形图测量并提交有关成果。2.4.2 建设工程规划条件核实技术测量包括:(1)规划面积测量;(2)用地界线、规划要素叠加;(3)计算每幢建筑物的总建筑面积、基底面积、每层建筑面积、每层不同使用功能部分的建筑面积;(4)每幢建筑物总高度和每层高度测

12、量;(5)竣工图现场核对情况;(6)停车位个数测量;(7)制作平面位置关系图、立面图、核实测量地形图。(8)出具建设工程规划条件核实测量记录册。2.4.2房产测量包括:(1)分层图、分户图、测绘成果报告书、房产入库数据、审核意见表;(2)明确房屋测量现状与竣工图是否一致(含内部间隔、车位个数和布局,不一致部分标注具体部位、面积及其他差异)、建筑物(含地下空间)是否超出用地权属范围等。(3)出具房屋建筑面积测绘成果报告书。上述服务内容应根据上级部门相关要求,实时更新,确保服务成果符合相关行政主管部门的技术标准和要求。2.5过程配合要求2.5.1 项目施工单位进场后的控制点校核及移交工作根据发包人

13、指令,配合在项目施工阶段进行控制点校核并配合发包人书面移交于施工责任单位。施工过程中如出现控制点破坏或偏差情况,承包人需配合开展校核工作。2.5.2 基坑施工、桩基施工阶段岩层判定配合在项目基坑支护施工、桩基础施工及基坑开挖过程中,承包人需配合进行岩层判定配合工作,在项目基础施工期间,要求勘察单位选派中级或以上勘察技术人员配合验槽、验桩。2. 5.3施工过程及验收配合作为项目五方责任主体之一,承包人需配合按国家及地区规范及其他法定要求开展施工过程及验收配合工作,承担五方责任主体的相应责任,提供过程技术支持,并配合验收资料的审查及签章工作等。三、勘察(含物探)、测绘报告内容勘察报告、测量报告应满

14、足现行相关规范、规程、标准等的要求,满足项目设计及施工的要求。满足施工图审查要求,盖注册岩土工程师章和施工图审查章。测量报告应加盖注册测绘师章。2.1 岩土勘察报告3. 1.1文字部分:1)工程地质勘察目的、任务要求和依据的技术标准;2)拟建工程概况;3)勘察方法和勘察工作布置;4)场地地形、地貌、地质、地质构造、岩石性质及其均匀性;5)各项岩土性质指标,岩土的强度参数、变形参数、地基承载力的建议值;6)地上水埋藏情况、类型、水位及其变化;7) 和水对建筑材料的腐蚀性;8)可能影响工程稳定的不良地质作用的描述和对工程危害的程度的评价,及提供防治措施的建议;9)场地的稳定性和适宜性、地下水的影响

15、、地震基本烈度、场地类别以及由于工程建筑可能引起的工程地质问题等的结论和建议;10)基坑开挖所需的岩土技术参数;11)基坑施工降水的有关技术参数及施工降水方法的建议;12)提供抗剪强度指标、变形参数指标和触探资料;13)满足工程地质勘察任务书提出的其它各项要求;14)提供抗浮验算的各项计算参数;15)提供基础选型、持力层选择的建议。3.1.2图表部分:1)勘探点平面布置图;2)工程地质剖面图;3)工程地质柱状图或综合地质柱状图;4)室内实验成果图表;5)原位测试成果图表;6)有关测试图表等;7)岩面等高线图;8)岩样照片;9)不良地质(如孤石等)情况分布图及相关列表。3.2地形测量报告1)地形测量报告书;2)控制点坐标表(控制点报告);3)地形图;4)以上资料的数据光盘。1.1 3氧浓度检测报告3.4 地下管线探测报告;1)附表管线成果表;2)附图综合管线图;3)以上资料的数据光盘。3.5 广州市建设工程规划条件核实测量记录册;1)附图规划条件核实平面图;2)附图规划条件核实地形图;3

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 环保行业

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
