水利项目总干渠土方开挖一级技术交底.docx

上传人:p** 文档编号:960057 上传时间:2024-06-05 格式:DOCX 页数:8 大小:94.60KB
下载 相关 举报
水利项目总干渠土方开挖一级技术交底.docx_第1页
第1页 / 共8页
水利项目总干渠土方开挖一级技术交底.docx_第2页
第2页 / 共8页
水利项目总干渠土方开挖一级技术交底.docx_第3页
第3页 / 共8页
水利项目总干渠土方开挖一级技术交底.docx_第4页
第4页 / 共8页
水利项目总干渠土方开挖一级技术交底.docx_第5页
第5页 / 共8页
水利项目总干渠土方开挖一级技术交底.docx_第6页
第6页 / 共8页
水利项目总干渠土方开挖一级技术交底.docx_第7页
第7页 / 共8页
水利项目总干渠土方开挖一级技术交底.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《水利项目总干渠土方开挖一级技术交底.docx》由会员分享,可在线阅读,更多相关《水利项目总干渠土方开挖一级技术交底.docx(8页珍藏版)》请在第壹文秘上搜索。

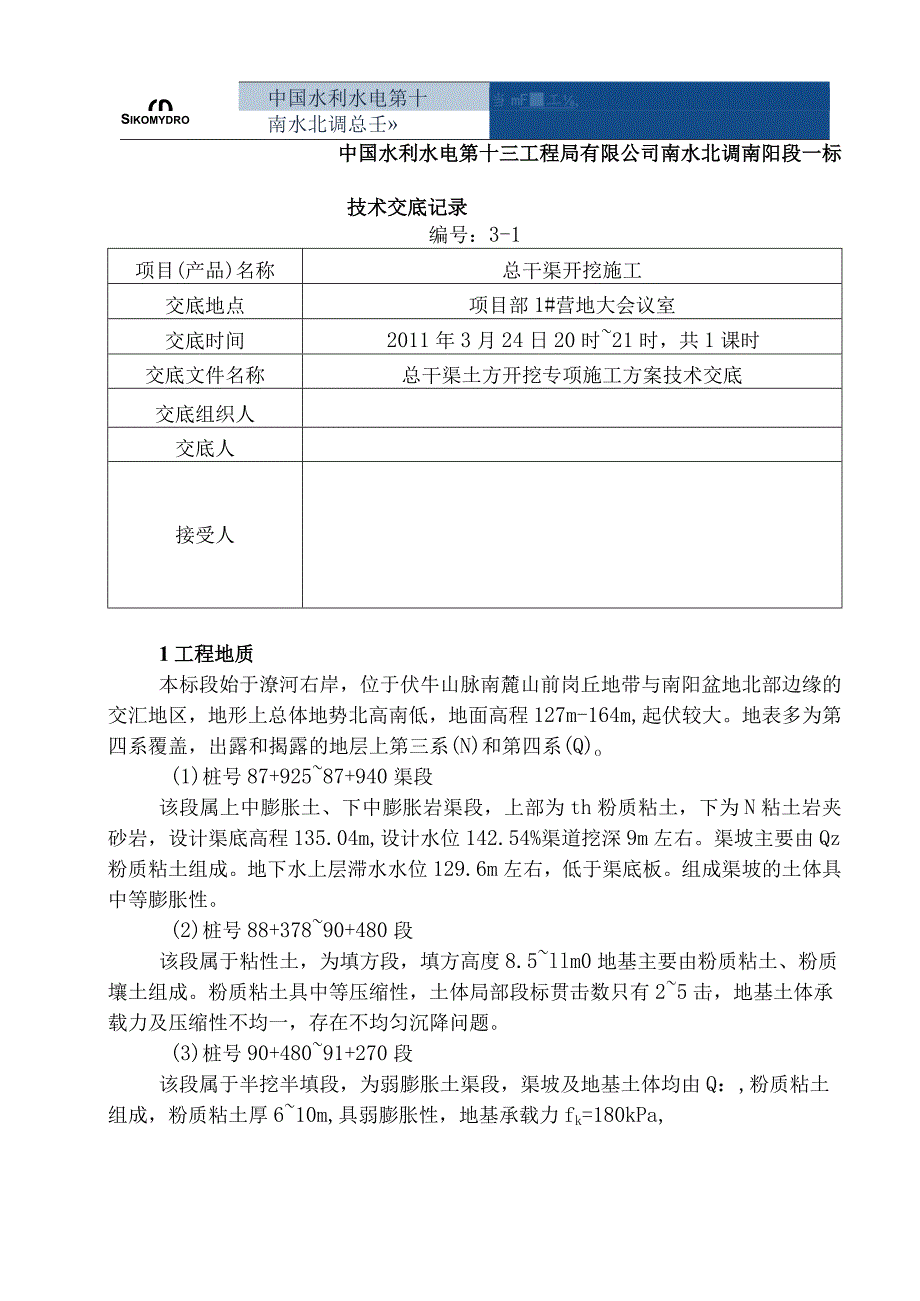

1、中国水利水电第十当mF工,Sikomydro南水北调总壬中国水利水电第十三工程局有限公司南水北调南阳段一标技术交底记录编号:3-1项目(产品)名称总干渠开挖施工交底地点项目部1#营地大会议室交底时间2011年3月24日20时21时,共1课时交底文件名称总干渠土方开挖专项施工方案技术交底交底组织人交底人接受人1工程地质本标段始于潦河右岸,位于伏牛山脉南麓山前岗丘地带与南阳盆地北部边缘的交汇地区,地形上总体地势北高南低,地面高程127m-164m,起伏较大。地表多为第四系覆盖,出露和揭露的地层上第三系(N)和第四系(Q)o(1)桩号87+92587+940渠段该段属上中膨胀土、下中膨胀岩渠段,上部

2、为th粉质粘土,下为N粘土岩夹砂岩,设计渠底高程135.04m,设计水位142.54%渠道挖深9m左右。渠坡主要由Qz粉质粘土组成。地下水上层滞水水位129.6m左右,低于渠底板。组成渠坡的土体具中等膨胀性。(2)桩号88+37890+480段该段属于粘性土,为填方段,填方高度8.5llm0地基主要由粉质粘土、粉质壤土组成。粉质粘土具中等压缩性,土体局部段标贯击数只有25击,地基土体承载力及压缩性不均一,存在不均匀沉降问题。(3)桩号90+48091+270段该段属于半挖半填段,为弱膨胀土渠段,渠坡及地基土体均由Q:,粉质粘土组成,粉质粘土厚610m,具弱膨胀性,地基承载力fk=180kPa,

3、SikomydroS3中国水利水通南水北调总壬募avl-2=0.25-0.37MPa1,Es=67MPa,具中等压缩性。(4)桩号91+27093+770段该段渠坡主要由Q2粉质粘土组成,Q2粉质粘土(局部含较多钙质结核)厚252111b裂隙发育,多具中等膨胀性;下部N粘土岩厚619m,多具中强膨胀性,裂隙发育地下上层滞水水位135155m,局部需排水。(5)桩号93+77094+365段渠坡主要由Qz粉质粘土、粘土组成,局部渠底可能揭露N粘土岩。桩号93+770-94+250渠段,渠道填高8lhn0地基土表层以dlQ粉质粘土为主,层厚08.7m,中部为Q2粉质粘土,下部为N层砂岩、砂砾岩层,

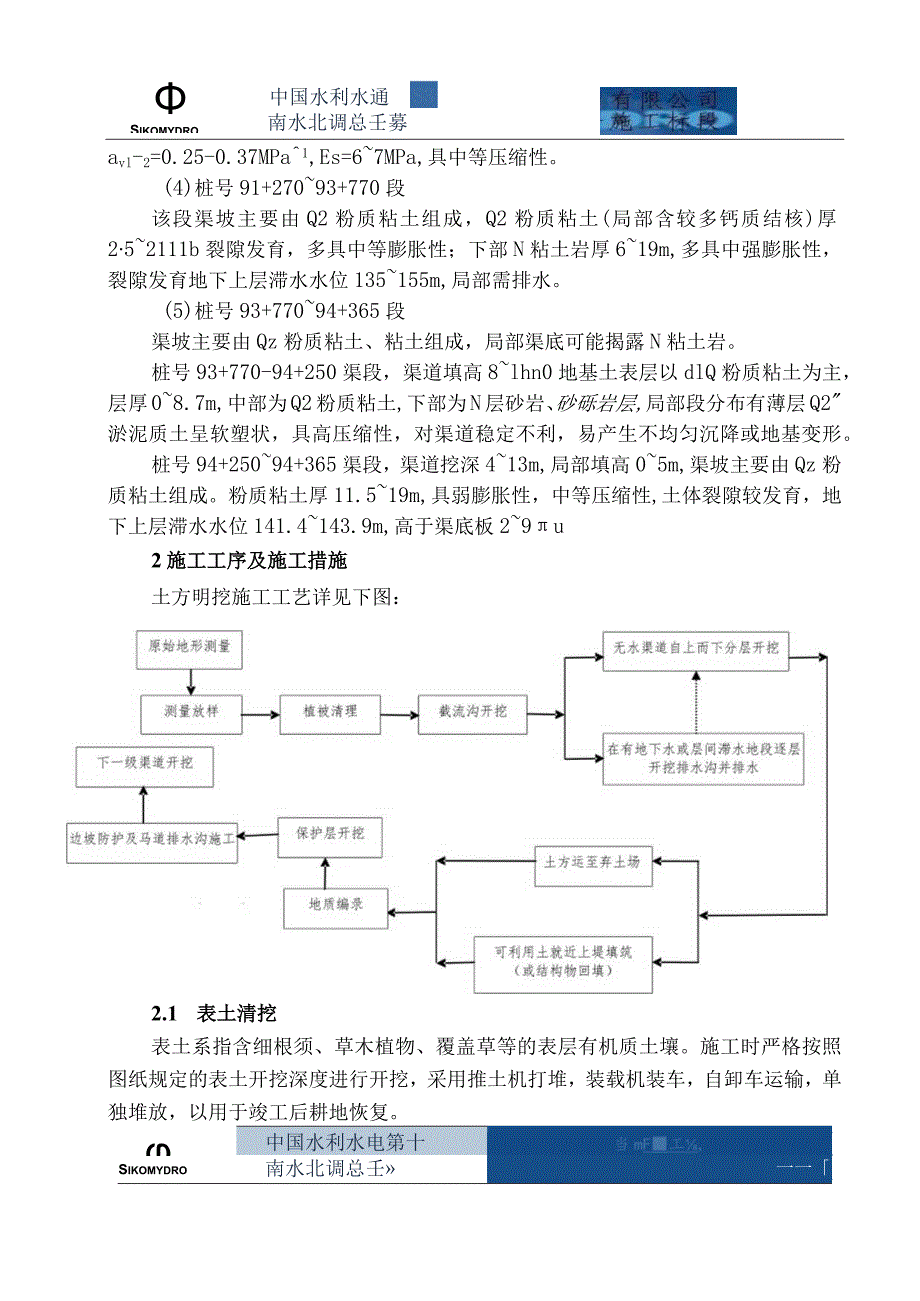

4、局部段分布有薄层Q2淤泥质土呈软塑状,具高压缩性,对渠道稳定不利,易产生不均匀沉降或地基变形。桩号94+25094+365渠段,渠道挖深413m,局部填高05m,渠坡主要由Qz粉质粘土组成。粉质粘土厚11.519m,具弱膨胀性,中等压缩性,土体裂隙较发育,地下上层滞水水位141.4143.9m,高于渠底板29u2施工工序及施工措施土方明挖施工工艺详见下图:2.1 表土清挖表土系指含细根须、草木植物、覆盖草等的表层有机质土壤。施工时严格按照图纸规定的表土开挖深度进行开挖,采用推土机打堆,装载机装车,自卸车运输,单独堆放,以用于竣工后耕地恢复。中国水利水电第十当mF工,Sikomydro南水北调总

5、壬一一2.2截留沟开挖渠道开挖之前,首先进行渠道永久性截流沟施工,防止地表水流入开挖作业面,以及对已开挖边坡的冲刷和浸蚀。同时结合现场地形汇水条件布置向渠外排水的通道(本工程拟将截留沟、排水沟与现场原河道相连,使截留沟、排水沟中水自流到潦河、木沟河、大徐营南沟、程沟、滚沟)。另外,为保证截流沟的汇水作用,渠道开挖线与截流沟之间的坡顶做成倾向截流沟一侧的缓坡,以免坡顶积水。2.3 土方开挖土方开挖采用反铲挖掘机开挖、自卸汽车运输、推土机在指定的堆放区推平的工艺进行施工;按照从上到下分层分段依次进行,一次开展工作面不宜过大,分段长度为150m200m左右,开挖层厚度为24m。对同一个断面、同一开挖

6、层来说,由中间同时向左右两岸开挖,以利于层间排水。同一区段内开挖面平行下降,当不能平行下挖时,两者高差不大于一个开挖梯段。对于中强膨胀土渠段,在渠道设计开挖断面轮廓的坡脚处预留土墩,以防开挖卸载后出现滑坡;土墩宽度(底板宽度方向)2m,高度2m,土墩边坡与开挖轮廓设计边坡相同。开挖可利用土料,根据土方平衡方案分区堆放,不同性质的土料不得混杂。开挖过程中预留保护层,保护层的厚度根据后续工程安排和土质情况而定:弱膨胀土渠段预留保护层厚度不小于30cm(垂直基面厚度),中、强膨胀土渠段预留保护层厚度不小于50cm(垂直基面厚度)。对于过水断面以上的渠道开挖,当自上而下开挖至一级马道后,停止开挖,进行

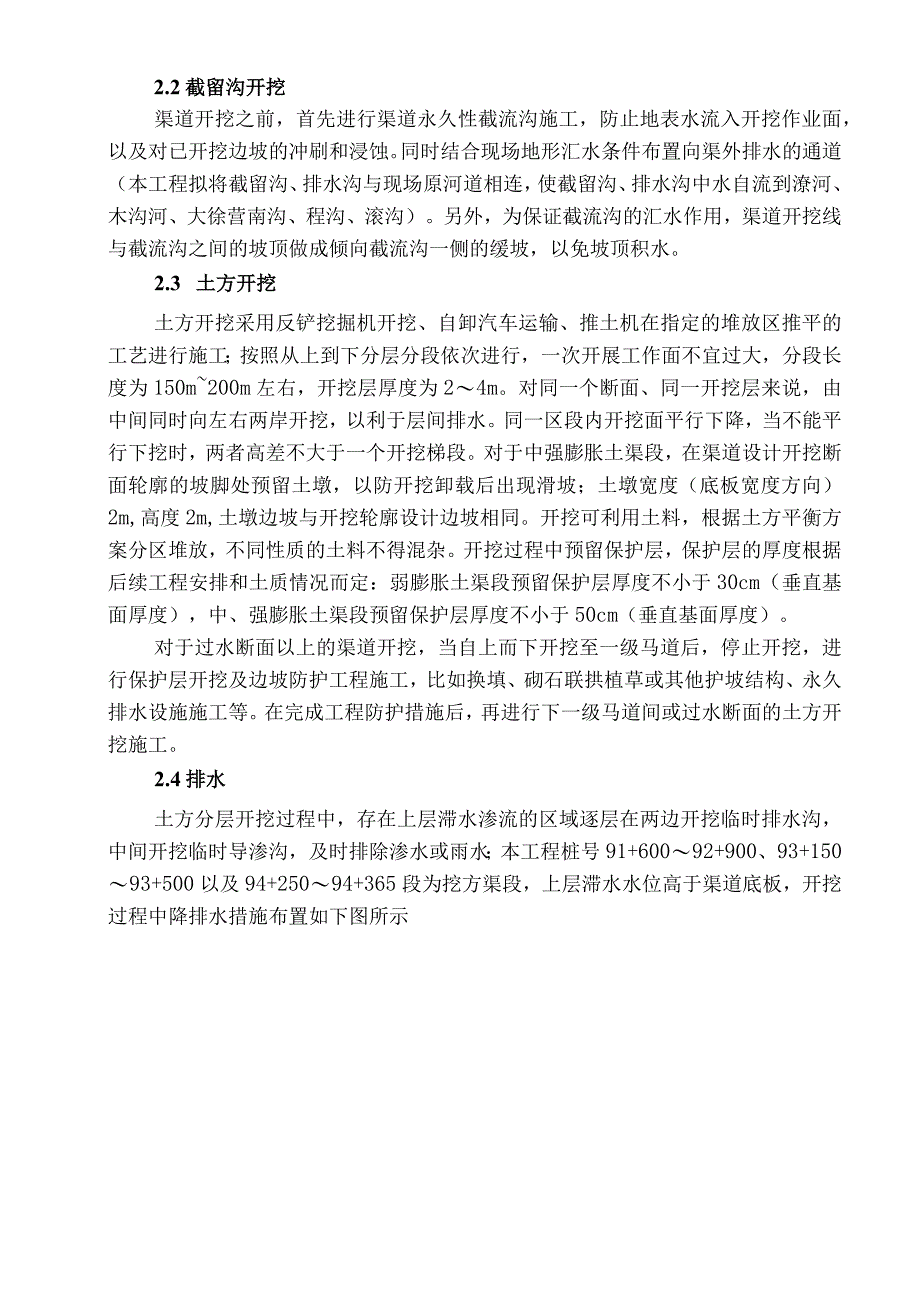

7、保护层开挖及边坡防护工程施工,比如换填、砌石联拱植草或其他护坡结构、永久排水设施施工等。在完成工程防护措施后,再进行下一级马道间或过水断面的土方开挖施工。2.4排水土方分层开挖过程中,存在上层滞水渗流的区域逐层在两边开挖临时排水沟,中间开挖临时导渗沟,及时排除渗水或雨水;本工程桩号91+60092+900、93+15093+500以及94+25094+365段为挖方渠段,上层滞水水位高于渠道底板,开挖过程中降排水措施布置如下图所示S3中国水利水鹿Sikomydro南水北调总壬募有层间滞水或地下水处开挖断面排水示意图如上图所示,开挖时的排水系统采用明挖临时排水沟、导渗沟结合集水井的方式排水。首先

8、在距离开挖断面两侧3.Om的距离,开挖平行于渠道轴线的临时排水沟,用于汇集边坡层间滞水和雨水;在靠近渠道轴线的位置开挖临时导渗沟,其底部高程低于临时排水沟底,用于汇集地下水和边坡层间滞水;临时排水沟与导渗沟之间通过开挖支沟联通,在导渗沟适当的位置开挖集水井,井内布置水泵,当施工期降雨形成地面径流或出现层间滞水、渗水时,水流通过临时排水沟、支沟汇集到导渗沟的集水井内,用水泵抽排至附近自然沟渠Q随着开挖的进行,排水沟和导渗沟不断加深,并灵活布置排水沟、导渗沟、集水井的位置,使沟底始终低于开挖底面,确保开挖面无明水。2.5 临时防护在开挖过程中,为减少大气环境对渠道设计基面的影响,在挖时建基面预留一

9、定厚度的土层作为保护层(保护层厚度详见4.4土方开挖)。除预留保护层外,在降雨期、高边坡地带或保护层开挖完成后进行换填施工之前,进行坡面的覆盖防护。本工程覆盖防护主要采取土工膜、塑料布等覆盖。覆盖时,采取上部膜压下部膜的方法,相邻块的搭接不小于1.0m,用土袋压盖,要做到全面覆盖不留死角,以减少大气环境影响。坡顶的防护范围较坡脚的防护范围适当加大,坡顶尽量覆盖至周边截流沟边。2.6 地质编录4.中国水书躯Sikomydro南水北调按照设计图纸开挖到渠道设计轮廓线后,首先对已开挖边坡进行初步地质描述后,邀请地质单位对开挖面进行地质编录,地质编录包括以下内容:(1)地层界线、地层产状、岩性界线;(

10、2)膨胀土分区(层)界线,膨胀土类别;(3)分区(层)土体颜色、钙质结核含量、结构等;(4)分区(层)土体含水量,塑性状态;(5)分区(层)土体裂隙发育程度(密度、裂隙面的光滑程度、充填物、有无地下水渗出),结构面产状;(6)长大裂隙(大于IOm)产状,优势缓倾角结构面统计;(7)地下水浸润线、出水点描述,渗水与地表水的关系。2.7 保护层开挖保护层开挖采用人工配合挖掘机进行。在测量人员的指挥下,用挖掘机在坡面上每隔1020m开挖出样槽。由有经验的挖掘机操作人员按样槽进行保护层开挖,挖掘机开挖方向垂直于渠道轴线,由上至下顺坡进行开挖。土料拢集于坡下后,装车运至指定地点。开挖时为了避免发生超挖,

11、预留距离设计建基面510cm的薄土层;预留的薄土层开挖前,将挖掘机斗齿前焊接一块厚约20Innl的钢板作为“刮板”,长度同挖掘机斗宽,宽度约为15cm,前缘与斗齿齐平,开挖方向垂直于渠道轴线,沿坡长自上而下将预留的薄土层刮除,人工用平头铁锹将坡面遗留的松土清除并拢堆。在坡面上钉木桩,每5m作为一个断面,按坡度放样,在桩位上固定尼龙线,人工对坡面进行适当整理,直至坡面坡度符合设计及规范要求。每一段保护层开挖后、下道工序施工前,坡面要进行覆盖。3、施工质量控制1)施工准备阶段的质量控制a、研究和会审图纸,编制施工组织设计图纸是施工的依据,项目总工程师在开工前和各分部工程施工前组织工程部、质检部及施

12、工队技术人员会审图纸,仔细研究施工图等技术资料,领会设计意图,以便提前发现设计图纸可能存在不便施工或难以保证质量之处,提出改进意见并与监理工程师及设计部门协商解决。编好施工组织设计或施工措施,是保证工程项目施工经济合理、有计划、有秩序进行的重要措施和先决条件。对施工组织设计进行两个方面的控制:一是制定切实可行的施工方案,使工程满足符合性、有效性和可靠性;二是选定施工方案后,制定施工进度,考虑施工顺序、施工流向、主要分部分项工程的施工方法,特殊项目的施工方法和技术措施能否保证工程质量与安全生产。中国水利水电第十昌mF工,Sikomydro南水北调总壬一一b、现场勘察与临时设施搭建深入现场掌握了解

13、工程地质、水文等勘察资料,设置合理的试验室,做好风、水、电系统及临时设施建设,为工程顺利进行和搞好施工质量奠定基础。C、设备及物资准备加强对原材料、半成品的质量检验及复检工作,及时索取有关材质单、出厂合格证明等资料,并按规定保存与上报。认真组织施工所需设备的进场管理,加强对机械设备正常检验与保养。d、劳动力准备对参与关键项目和特殊过程施工的人员,针对本工程的特点,进行上岗前的再培训,持证上岗,使参与施工的人员能够了解本工程的施工特点和施工方法,掌握提高质量水平的控制要点。2)施工过程中的质量控制为保证施工质量,施工中必须严格按规范及设计要求进行操作,现场设立专门质量检查机构,实行“三检”制度,

14、对施工工艺和施工过程进行全面控制。加强测量、监测等手段,确保施工质量满足设计要求。a、雨季开挖制定相应的雨季施工方案,合理布置开挖区排水设施,防止雨水冲刷、侵蚀边坡和地基。遇大雨停止施工,待雨停后排干积水,再继续施工。边坡的护面和加固在雨季前完成,防止雨水冲刷。b、开挖过程中随时校核测量平面位置、水平标高、控制桩号、水准点等,随时纠偏,并按图纸要求检查开挖边坡的坡度和平整度。c、做好施工期临时排水,使主体工程的基础开挖均保证在旱地施工。在开挖区周围布设截水沟,采取集水坑抽水等临时排水措施,阻止外来水流进入场地,并有效排除积水;开挖面随时做成一定坡度,设临时坑槽、排水沟等排除地面积水。边坡遇地下

15、水渗流时,根据情况采取疏导保护措施,再进行边坡修整和加固。d、基坑开挖期间,对基坑及其周围受降低水位影响的地区进行地下水位和地面沉降观测,并将观测点布置、观测仪器设置和定期观测记录提交监理工程师。e、做好开挖工作面的保护(防失水、防雨),及时完成紧邻工序,以避免膨胀土遇水崩解,失水干裂,导致边坡失稳与基础持力层环境发生变化而使工程、水文地质条件进一步恶化,承载力下降。f、土方开挖工程完成后,进行以下各项的质量检查和验收:1)按施工图纸要求检查开挖面尺寸、标高;中国水利水电第十昌mF工,Sikomydro南水北调总壬一一2)边坡的坡度及平整度检查;3)坡顶截流沟底的坡度检查;4)坡面进行检查清理后,保证无积水或渗水,基面土壤无扰动;4雨季施工措施与当地气象部们取得联系,设专人做好相关气象资料的收集,并采取相应的措施:a、合理选择施工机械设备的数量,以满足施工进度要求;b、预备塑料布或防雨布,及时覆盖坡面、路口及开挖区路腿等部位,防止雨水侵蚀产生滑坡等地质灾害。(2)作好渠道及生活、生产后方临时设施等场面的排水系统。边坡开挖过程中为了免受雨水冲刷,在渠道开挖前完成边坡上永久截水沟

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 房地产

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
