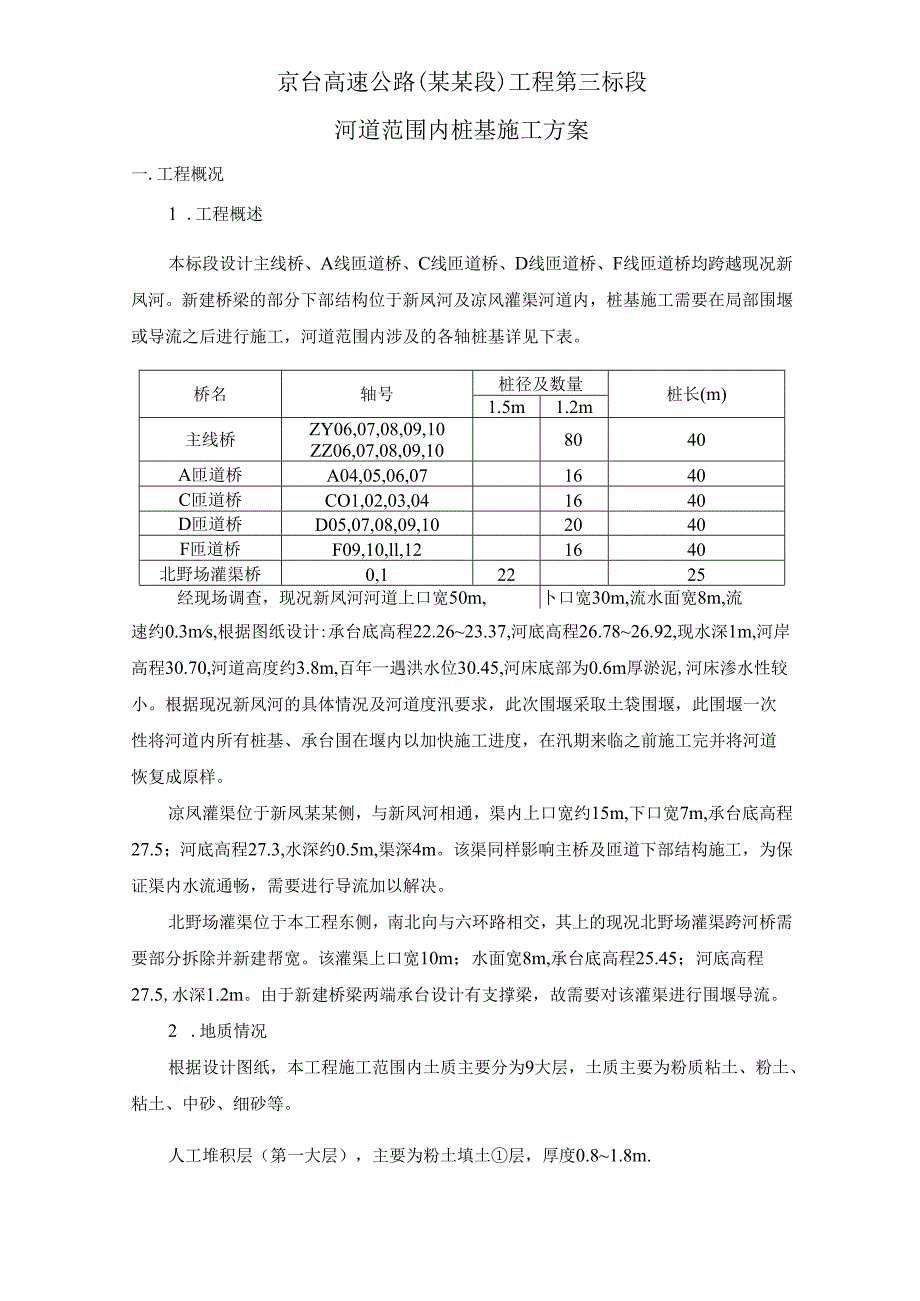

1、京台高速公路(某某段)工程第三标段河道范围内桩基施工方案北京f11政路新某某市政建设总承包公司总承包公司202*年3月U日一 .工程概况1二 .施工总体计划安排(详见后附计划及横条图)2三 .主要工程数量2四 .人员及机械设备配备2五 .新凤河围堰施工方案2六 .凉凤灌渠导流施工方案4七 .北野场灌渠围堰导流方案5八 .设计排水出路与现况排水系统的关系5九 .安全措施6十.应急预案6京台高速公路(某某段)工程第三标段河道范围内桩基施工方案一.工程概况1 .工程概述本标段设计主线桥、A线匝道桥、C线匝道桥、D线匝道桥、F线匝道桥均跨越现况新凤河。新建桥梁的部分下部结构位于新凤河及凉风灌渠河道内,

2、桩基施工需要在局部围堰或导流之后进行施工,河道范围内涉及的各轴桩基详见下表。桥名轴号桩径及数量桩长(m)1.5m1.2m主线桥ZY06,07,08,09,10ZZ06,07,08,09,108040A匝道桥A04,05,06,071640C匝道桥CO1,02,03,041640D匝道桥D05,07,08,09,102040F匝道桥F09,10,ll,121640北野场灌渠桥0,12225经现场调查,现况新凤河河道上口宽50m,卜口宽30m,流水面宽8m,流速约0.3ms,根据图纸设计:承台底高程22.2623.37,河底高程26.7826.92,现水深1m,河岸高程30.70,河道高度约3.8

3、m,百年一遇洪水位30.45,河床底部为0.6m厚淤泥,河床渗水性较小。根据现况新凤河的具体情况及河道度汛要求,此次围堰采取土袋围堰,此围堰一次性将河道内所有桩基、承台围在堰内以加快施工进度,在汛期来临之前施工完并将河道恢复成原样。凉凤灌渠位于新凤某某侧,与新凤河相通,渠内上口宽约15m,下口宽7m,承台底高程27.5;河底高程27.3,水深约0.5m,渠深4m。该渠同样影响主桥及匝道下部结构施工,为保证渠内水流通畅,需要进行导流加以解决。北野场灌渠位于本工程东侧,南北向与六环路相交,其上的现况北野场灌渠跨河桥需要部分拆除并新建帮宽。该灌渠上口宽10m;水面宽8m,承台底高程25.45;河底高

4、程27.5,水深1.2m。由于新建桥梁两端承台设计有支撑梁,故需要对该灌渠进行围堰导流。2 .地质情况根据设计图纸,本工程施工范围内土质主要分为9大层,土质主要为粉质粘土、粉土、粘土、中砂、细砂等。人工堆积层(第一大层),主要为粉土填土层,厚度0.81.8m.新近沉积层(第二大层),主要为粉质粘土层,厚度0.61.8m0第四纪沉积层(第三至第九大层),粉质粘土层,粉土1层,顶面高程27.4526.75。粉质粘土层,粉土1层及细砂、粉砂2层,顶面高程22.1522.05。粉质粘土层及细砂、中砂2层,顶面高程16.7576.05。细砂、中砂层,圆砾1层,粉质粘土2层及粉土3层,顶面高程5.35-5

5、.75o粉质粘土层,粉土1层及细砂3层,顶面高程-10.35-ll.25。粉质粘土层及粉土1层,顶面高程-20.85-21.25中砂、细砂1层,粉质粘土2层及粉土3层顶面高程-29.45-30.95。二.施工总体计划安排(详见后附计划及横条图)三.主要工程数量堰体土方:4930m3开挖土方:1816m3lOOO碎管:8m防渗布:4550m2四.人员及机械设备配备3 .人员配备现场管理人员:4人机械操作和指挥人员:11人装、码土袋普工:30人司机12人4 .机械设备Z1.50装载机:2台InP挖掘机:2台50t载重运输车:6辆12t压路机:2台8/6寸泵:16台五.新凤河围堰施工方案1.围堰作业

6、及下部结构施工本次围堰,北岸直线段长度165m,南岸直线段长度175m,迎水面设置倒流尖。围堰高度约3.8m并与现况岸顶齐平,堰外边坡坡度为1:0.75,堰内坡度为1:0.3,堰顶宽1m,堰底宽5m。剩余的流水断面为上口8m,下口2.5m。(详见后附平面图)围堰袋内填土采用粘性土,填装量为袋内容量的60%,堆码时,土袋的上下层和内外层相互错缝,搭接长度为1213,堆码密实平整。围堰迎水面满铺防渗布。2)围堰内抽水、填土围堰施工完毕,抽水工作要缓慢,抽水过程中注意观察是否有漏水现象,发现问题及时补救。堰内水抽干,清除淤泥后,回填粘土,整平地面,进行桩基施工。围堰范围内设“集水坑”,两侧堰内各准备

7、34台2.5KW潜水泵备用。堰内填土时要层层压实,每层填土厚度不大于20cm,填土压实度满足施工要求。3 .围堰的维护、观测安排专人对水位进行观测,以及对施工围堰的围堰进行沉降、位移及渗水观测,在围堰顶布置观测点,经常进行监测,形成沉降位移曲线,发现情况及时汇报,及时采取应急措施,确保围堰万无一失。与上下游河道管理单位保持联系,即时获取上下游水位调度情况。4 .上部结构施工跨越现况新凤河的设计主线桥、A线匝道桥、C线匝道桥、D线匝道桥、F线匝道桥,上部结构均为现浇预力混凝土箱梁。此河为不通航河道,但河道底部淤泥较多,不宜进行导流填筑进行满堂支架施工,因此采用桁架门洞过河的方法进行箱梁施工。门洞

8、跨度为8m,贝雷片高度为1.5m,下部承重墩为D426钢管柱,间距为0.9-2m,钢管柱底部浇筑边长100cm,厚度为80Cm的C30混凝土方形承重台。承重台底部采用天然级配砂石铺筑50Cm厚,分层填筑碾压。SCCSl寸1.n690200I200200I200I200I200I200|200|200|20090OO8年IID425三8x12Cm林献歌36#工字翎瑞也飙浙撕翻5 .围堰拆除及河道恢复工程施工结束,进行围堰的拆除施工。采用挖掘机挖土,自卸汽车运土送弃土区堆放。将挖掘机停立面围堰顶上,逐步后退拆除。并按照施工图纸或河道管理部门要求对河道及边坡进行恢复施工。六 .凉凤灌渠导流施工方案采

9、取在该渠出水口西侧80m处(主桥与D匝之间)出新挖一条出水通道(上口5m,下口1m,深4m)与新风河相连,全长68m,通过围堰处埋设100O研管。导流渠采挖掘机开挖,人工配合清底,开挖时按照原有沟渠高程控制,确保导水渠不反坡并流水顺畅。4七 .北野场灌渠围堰导流方案该灌渠处于六环路下,桥下空间狭窄,且承台间的设计支撑梁须一次吊装连接。故根据设计意图并结合该灌渠枯水期水流小、水面浅的特点采取在新建跨河桥A段的施工区域北侧20m处及区域南侧4m处设拦水坝(拦水坝形式:高3m,顶宽1m,底宽7m,内外边坡均1:1,迎水面满铺防渗布),设置8-10台8寸泵(37KW,抽水量400m3h)不间断抽水直接

10、将水穿过施工区域调向下游。按流水断面1.2x8m,流速约0.1ms,每小时流量为3400m3h,故8-10台8寸泵可以满足抽水需要。为确保在紧急情况下的水坝及施工区域安全,额外配备8台6寸泵应急。曲m嫡献辘八 .设计排水出路与现况排水系统的关系本工程所设计的排水工程主要为明渠排水形式,在维持周边排水系统不变的前提下,排除桥区、路基处的雨水。结合设计图纸与现况排水系统相关的,主要划分以下几个部位。1 .新凤河以北的雨水,于主路西侧排水口(桩号U0+606.64)排入现况凉凤灌渠。2 .六环以北;新凤河以南的立交区域雨水,经边沟收集后,分两个排水口排入新凤河,排水口位于主桥两侧,一处排水口在主桥西

11、侧22Om处(桩号F1K1466.86);另一处排水口在主桥东侧32Om处(桩号FlKo+917.09)。在排水沟入河处设有沉淀池,使雨水经处理后排入地表水体。3 .沿六环路两侧的雨水,在六环路改造图纸的基础上,新建结合现况,维持现有排水方向排入现况排水系统。根据设计,无雨水排入北野场灌渠。4 .六环以南的雨水,一直向南与四标边沟顺接。九.安全措施1 .建立健全的安全保证体系,制定完善的安全管理制度,项目部设专职安全监督员。本工程认真贯彻执行某某市建设工程施工现场安全防护基本标准。2 .开工前要对机械操作人员和司机进行安全交底,特种机械操作人员必须持证上岗,严禁违章作业,现场由专人负责,统一指

12、挥、配合。3 .进入施工现场一律戴好安全帽,按时发放和正确使用劳保用品。4 .各种机械实行专人使用,定期维修保养,杜绝机械安全事故的发生。5 .现场人员必须严格遵守安全生产规章制度,严禁酒后作业。6 .施工机械实行安全验收制度,落实专人管理,明确安全责任。计划每周安排安全员、机管员对现场机械、设备进行安全专项检查,排除安全隐患。7 .作好现况管线调查、管线标识,加强地下管线的保护,严格按照测量放线施工。8 .围堰完成后,沿围堰顶设立施工区域围栏,禁止无关人等在围堰区域内出入。9 .围堰及拦水坝形成后,设专人日夜看守,发现水流加大或在大雨等天气下,及时调动水泵等设备应急。十.应急预案10 应急救

13、援程序(1)应急救援领导小组组长(或现场救援负责人)接到事故报告后,立即启动应急救援预案,通知应急救援人员赶赴现场,实施救援。(2)应急救援领导小组根据事故类型和现场情况,确定抢险救援方案,指挥实施救援。重大事故服从到场的公司或总公司救援领导小组的统一指挥。(3)抢险救援过程中,领导小组要根据现场情况,预测事故发展的趋势,及时提出处理对策,必要时报上级领导小组批准实施。(4)现场保卫组要严格保护事故现场,划定警戒线,设置警示标志、岗位,阻止无关人员进入。按照现场指挥的命令进行现场广播、喊话,组织人员疏散,配合抢救人员。维持现场秩序,保证交通路线畅通。必要时可请公安部门配合,疏散人群,维持现场秩

14、序。(5)因抢救伤员、防止事故扩大及疏通交通等原因需要破坏现场或移动现场有物证意义的物件时,必须做出标志并拍照,详细记录和绘制事故现场示意图,并妥善保存现场重要痕迹、物证等。(6)物资保障组要指挥协调设备、器材、物资等以最快速度到达指定位置,投入抢险救援。并随时做好增援人员、设备及物资的调集工作。需要连续抢险救援时,组织现场救援人员的食品、饮水、生活用品供应。(7)现场医疗救护组应立即开展现场急救;根据情况与附近急救中心、救援医院联系,请求出动急救车辆并做好急救准备;组织车辆运送伤员到联系好的医院,负责运送及转院途中的伤员监护,确保伤员得到及时医治。(8)事故善后处理组要立即实施现场调查取证和

15、相关事实材料的收集工作,防止证据遗失。查清事故原因,对事故进行初步分析,以最快的速度向上级进行口头汇报。并于24小时内写出事故报告,上报公司主管部门。制定预防事故再次发生的整改措施。做好事故伤害者及家属善后处理工作。(9)事故救援结束后,项目部应当组织力量进行现场清理,对抢险救援期间租用、借用的设施、物资、场地等进行清偿和恢复,及早恢复正常施工,减少损失。(10)生产安全事故救援程序流程:生产安全事故T保护事故现场T控制事态T组织抢救一疏导人群T调查了解事故情况及伤亡人员情况T向上级有关部门报告。应急救援领导小组组长:某成现电话:副组长:孟昭晖电话:成员:朱洪章、某怀宾、某柏青、潘无伟、某金在、肖警安全事故应急救援领导小组下设消防保卫救援组、物资保障组、医疗救护组、事故善后处理专项救援小组。(1)生产安全救援小组负责人:某金在(2)交通安全救援小组负责人:肖警(3)消防保卫救援小组负责人:某怀
