钢结构厂房施工安全生产和文明施工措施.docx

上传人:p** 文档编号:98224 上传时间:2022-12-21 格式:DOCX 页数:11 大小:41.51KB
下载 相关 举报
钢结构厂房施工安全生产和文明施工措施.docx_第1页
第1页 / 共11页
钢结构厂房施工安全生产和文明施工措施.docx_第2页
第2页 / 共11页
钢结构厂房施工安全生产和文明施工措施.docx_第3页
第3页 / 共11页
钢结构厂房施工安全生产和文明施工措施.docx_第4页
第4页 / 共11页
钢结构厂房施工安全生产和文明施工措施.docx_第5页
第5页 / 共11页
钢结构厂房施工安全生产和文明施工措施.docx_第6页
第6页 / 共11页
钢结构厂房施工安全生产和文明施工措施.docx_第7页
第7页 / 共11页
钢结构厂房施工安全生产和文明施工措施.docx_第8页
第8页 / 共11页
钢结构厂房施工安全生产和文明施工措施.docx_第9页
第9页 / 共11页
钢结构厂房施工安全生产和文明施工措施.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《钢结构厂房施工安全生产和文明施工措施.docx》由会员分享,可在线阅读,更多相关《钢结构厂房施工安全生产和文明施工措施.docx(11页珍藏版)》请在第壹文秘上搜索。

1、钢结构厂房施工安全生产和文明施工措施第一部分:工程管理41 .工程概况42 .工期与质量目标82.1 工程计划工期82.2 工程质量目标83 .施工准备状况83.1 下部结构及场地条件83.2 施工用水用电83.3 钢结构施工图设计834开工及进厂手续84 .施工总体部署94.1 施工方法概述94.2 工作阶段划分及各阶段的工作目标105 .施工组织机构及管理网络125.1 工程组织125.2 工程管理机构135.3 现场施工组织机构图135.4 工程部人员职责145.5 工程管理班子配备状况表155.6 施工队伍(含劳动力安排一览表)156 .计划投入的主要施工机械设备表及主要材料进场计划1

2、76.1 拟投入的主要机械设备表176.2 主要施工机具进场计划(不含加工厂设备)206.3 主要工程材料进场计划217 .施工总平面布置图22571087.1 进退场道路237.2 临时用电237.3 临时用水238 .进度操纵及确保进度的技术组织措施249 .实现质量目标的措施2710 .安全生产和文明施工措施4411 .雨季施工措施5612 .文明施工、施工现场管理及环境保护措施13 .组织与技术协调5914 .降低本金、提高经济效益措施6215 .工程竣工验收阶段管理及保修62其次部分分项工程施工方案68第一篇钢结构制作方案681 .技术准备682 .材料准备703 .生产组织754

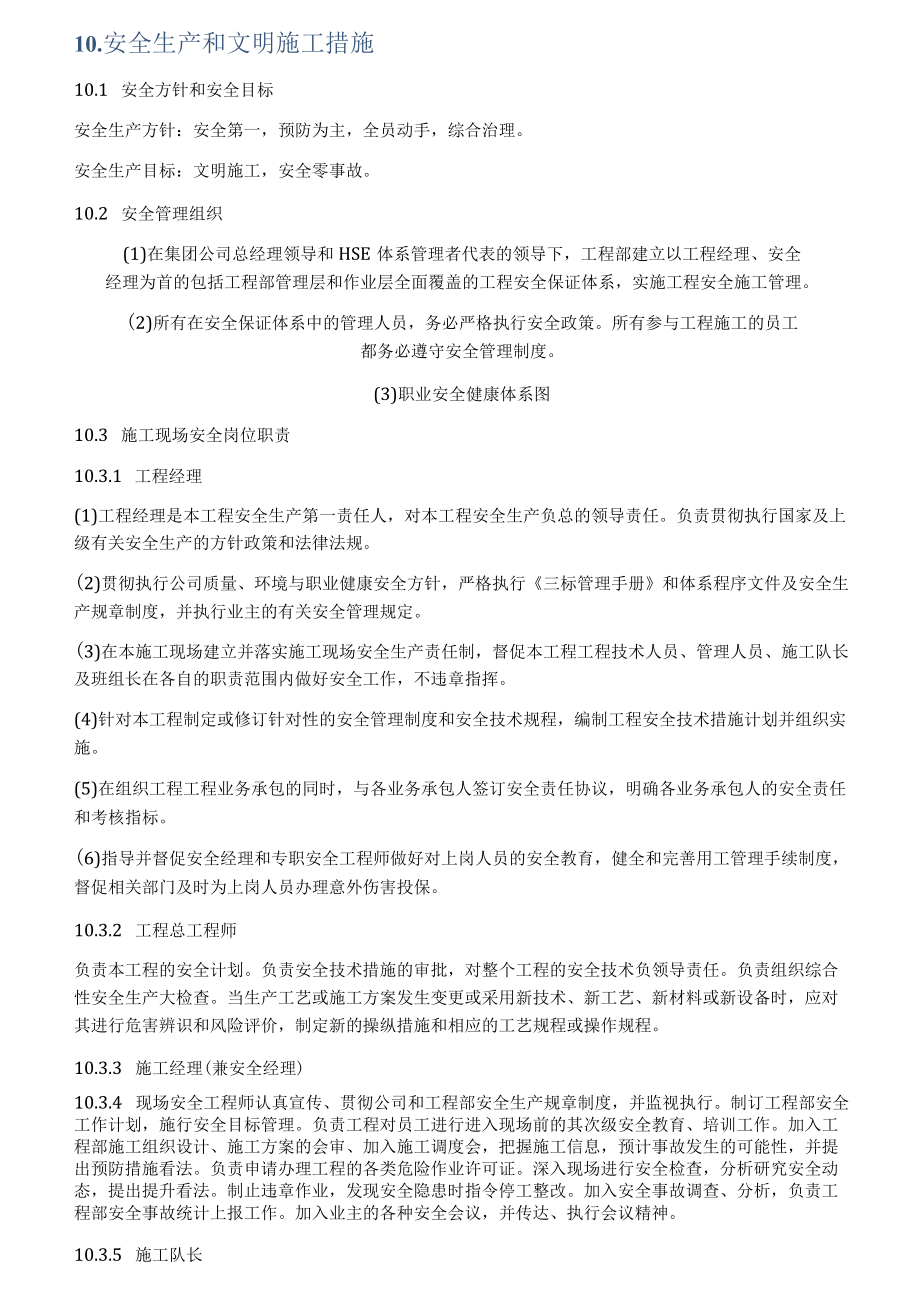

3、.加工制作工艺785 .构件预拼装996 .钢结构构件包装1017 .钢结构构件堆放1028 .质量标准与检验验收1039,构件出厂运输106其次篇刚架结构及屋面围护系统现场施工方案1 .工程概况1082 .施工准备1083 .脚手架搭设Ill4 .对大型行车安装的协同1155 .刚架结构安装1176 .现场涂装施工1267 .屋面围护系统安装1298 .安全风险分析及对应安全技术措施14010.安全生产和文明施工措施10.1 安全方针和安全目标安全生产方针:安全第一,预防为主,全员动手,综合治理。安全生产目标:文明施工,安全零事故。10.2 安全管理组织(1)在集团公司总经理领导和HSE体系

4、管理者代表的领导下,工程部建立以工程经理、安全经理为首的包括工程部管理层和作业层全面覆盖的工程安全保证体系,实施工程安全施工管理。(2)所有在安全保证体系中的管理人员,务必严格执行安全政策。所有参与工程施工的员工都务必遵守安全管理制度。(3)职业安全健康体系图10.3 施工现场安全岗位职责10.3.1 工程经理(1)工程经理是本工程安全生产第一责任人,对本工程安全生产负总的领导责任。负责贯彻执行国家及上级有关安全生产的方针政策和法律法规。(2)贯彻执行公司质量、环境与职业健康安全方针,严格执行三标管理手册和体系程序文件及安全生产规章制度,并执行业主的有关安全管理规定。(3)在本施工现场建立并落

5、实施工现场安全生产责任制,督促本工程工程技术人员、管理人员、施工队长及班组长在各自的职责范围内做好安全工作,不违章指挥。(4)针对本工程制定或修订针对性的安全管理制度和安全技术规程,编制工程安全技术措施计划并组织实施。(5)在组织工程工程业务承包的同时,与各业务承包人签订安全责任协议,明确各业务承包人的安全责任和考核指标。(6)指导并督促安全经理和专职安全工程师做好对上岗人员的安全教育,健全和完善用工管理手续制度,督促相关部门及时为上岗人员办理意外伤害投保。10.3.2 工程总工程师负责本工程的安全计划。负责安全技术措施的审批,对整个工程的安全技术负领导责任。负责组织综合性安全生产大检查。当生

6、产工艺或施工方案发生变更或采用新技术、新工艺、新材料或新设备时,应对其进行危害辨识和风险评价,制定新的操纵措施和相应的工艺规程或操作规程。10.3.3 施工经理(兼安全经理)10.3.4 现场安全工程师认真宣传、贯彻公司和工程部安全生产规章制度,并监视执行。制订工程部安全工作计划,施行安全目标管理。负责工程对员工进行进入现场前的其次级安全教育、培训工作。加入工程部施工组织设计、施工方案的会审、加入施工调度会,把握施工信息,预计事故发生的可能性,并提出预防措施看法。负责申请办理工程的各类危险作业许可证。深入现场进行安全检查,分析研究安全动态,提出提升看法。制止违章作业,发现安全隐患时指令停工整改

7、。加入安全事故调查、分析,负责工程部安全事故统计上报工作。加入业主的各种安全会议,并传达、执行会议精神。10.3.5 施工队长10.3.7 施工班组安全员主要是协助本班组长和安全工程师搞好本队的安全生产。协助施工队长开好队安全例会。每天进行现场巡查,发现隐患和违章当即责令整改。对现场发现的安全问题,一时难以解决的,当即反映给本班组长和安全工程师,尽快采取措施,确保施工安全。协助安全工程师申办各类危险作业许可证,并做好本班组记录台帐。监视作业工人持证上岗。协助安全工程师组织本班组的各类安全教育、培训工作。负责本班组工伤事故的登记、统计、上报工作。10.4 安全会议10.4.1 工程部安全会工程部

8、在工程开工前由工程经理组织一次安全动员及安全教育大会。每月初召开一次安全工作例会,紧急状况下可随时召开临时安全会议,会议由工程经理或总工程师、安全经理主持。10.4.2 施工班组安全会10.8确保安全的技术措施1081施工用电(1)一般规定1 )临时用电设备数量五台以上(含五台)或设备总容量在50KW以上时,应编制临时用电施工组织设计(方案),临时用电设备数量五台以下或总容量在50KW以下时,应制订安全用电技术措施和电气防火措施。2 )确定电源进线、变电所、配电室、总配电箱、分派电箱的位置及线路走向。进行负荷计算。选择变压器容量、导线截面及电器的类型、规格。绘制电气平面图、立面图及配电系统图。

9、制定安全用电技术措施和电气防火措施。3)施工用电应采用电源中性点直接接地、工作零线与保护零线分开TNS系统。当施工现场与外电线路共用一个系统时,电气设备应根据当地的要求作保护接零或保护接地,但不得一部分设备作保护接零、一部分设备作保护接地。4)当电源为中性点接地系统时,所有用电设备的金属外壳均应接零,同时还应重复接地。5)6)现场用电务必实行“一机一闸一保制,严禁一个开关操纵两台以上用电设备。7)电气设备检修时,应先切断电源,并挂上“有人作业,严禁合闸的警示牌。电气作业人员务必持证上岗,非电工不得从事电气作业。(2)触电急救1)使触电者迅速脱离电源,但严禁用手或金属导体接触触电者。2)触电者脱

10、离电源后务必采取急救措施。假如是轻度昏迷,未失去知觉,则应使伤员在空气清爽,流通的地方静卧休息。假如出现昏迷、呼吸、心跳暂中止,则须毫不迟疑地采用人工呼吸法和心脏按摩法进行抢救。并通知急救中心进行救治。10.8.2施工机具机具设备务必按规定使用,严禁超负荷使用。(1)机具定期检查1)机具设备到达现场后,应由指定的专人进行检查确认后,方可使用。2)现场指定的专业人员应每月对所有设备进行一次检查,并填写好机具设备检查报告。设备操作者负责每天进行日常检查。3)假如缺点可能导致担忧全操作或违反安全操作规定,则机具设备务必中止使用,并贴上“阻止使用标签,直至缺点消除。(2)安全装置所有的机具设备应依照安

11、全技术规定要求配备必要的安全装置。安全装置的检查应包括在日常检查和月度检查范围内。安全装置不全或损坏的机具设备一律不得使用。(3)操作者1)所有机具设备的操作者应经过培训,并熟悉机具设备的性能、操作方法和安全技术要求。2)操作者应随身携带上岗操作证(或复印件),操作证应由政府或公司权威部门发放。10.8.3危险区域、危险作业的安全规定(1)高处作业1)防护措施及防护用品包括安全帽、安全带、安全网、警戒线、安全绳、防护栏杆。2)在以下状况下,应落实高处作业安全防护措施:临边与洞口。固定脚手架、移动脚手架及其他各类悬、吊脚手架上。倾斜的屋面。任何高度在2m以上,无防护措施的位置。任何高度,有危险的

12、位置(如2m以下易滑倒或失去平衡时)。3)从事高处作业的人员,务必经过体检。患有高血压、心脏病、癫痫病及其他不适合高处作业的人员不得从事高处作业。4)高处作业时,安全带应系挂在作业人员上方固定牢靠的物体上,下方应有足够的安全空间和净距。当净距不足时,安全带可短系使用。防护栏杆的用料及搭设要求应符合本规定脚手架的有关规定。防护栏杆的整体结构应能承受任何方向的1.0KN的外力。在人口稠密、车辆来往频繁、有可能受到车辆及物体冲撞的护栏,应作特别加强处理。施工现场通道附近的各类洞口、坑槽等处,除设置防护措施和安全标志外,夜间还应设红灯警示。安全绳应在固定物体上系牢,并应能至少承受2.0KN的重物。临街

13、或通道侧,应采取可靠的封闭措施,防止物体从高处坠落。上方施工时,通道上空应搭设防护棚。(2)脚手架脚手架的类型、材质、设计、搭设和拆除及检查、使用、培训、对操作人员的要求应符合脚手架搭设规程及以下规定:1 )架子工架子工属特种作业人员,务必持证上岗。无特种作业操作证的人员严禁从事各种脚手架的搭(拆)作业。架子工在作业过程中,务必严格遵守施工方案和本工种安全操作规定。2 )材料脚手架和脚手板的材质务必符合有关标准、规范,不准使用质次材料。钢脚手架的钢管材质应符合GB/T7001999规定,每批钢管均应有出厂检验合格证。严禁使用有严重腐蚀、弯曲、压扁和裂缝的钢管。钢脚手架的扣件,其质量要求应符合J

14、GJ2285规定,应有出厂合格证。严禁使用脆裂、变形或滑丝的扣件。木脚手板应使用厚度不小于50mm、宽度为200300mm、长度不大于6m的坚韧木板。在距板两端80mm处各用镀锌铁丝缠绕23圈,或用宽30mm、厚Imm的铁皮箍绕一圈后再用钉子钉牢。或采用毛竹或楠竹制作的竹串片板和竹笆板。腐朽、破碎和有断裂的脚手板,均不得使用。3 )脚手架搭设方案脚手架的搭设方案须由施工工程师或质量技术工程师进行设计计算,质量技术经理审核、总工程师或工程经理批准。脚手架应至少能承受其自重和4倍的工作载荷,并有足够的工作空间。所有脚手架的搭(拆)应编制施工方案。4 )脚手架搭设应严格按施工方案进行搭设。搭设前,应

15、对搭设位置的地面进行调查。搭设脚手架,离电线应有一定的安全距离。搭设脚手架时,其附近和下方不得有人作业或通行。在脚手架搭设过程中,不得中途中止作业。脚手架操作层临边应搭设栏杆,外侧应设置密目安全网。5)检查验收与维护脚手架搭设完毕,应由安全部门组织验收,合格后方可使用。在脚手架使用过程中,应由安全部门定期组织专业技术人员、架子工等进行检查(每月一次)。架子工应对脚手架进行经常性的检查维护(至少每周一次),并指派专人负责。对经检查合格的脚手架应挂上“可以使用标牌。标牌应挂于爬梯、斜道等醒目处。对未挂任何标牌的脚手架,应视为使用担忧全。6)拆除拆除脚手架前,周边应设置警戒区,设有醒目警示标志,并有专人监护,严禁无关人员进入。拆除脚手架前,应将存留在脚步手架上的材料、杂物等清除洁净。拆除的脚手架与电线的安全距离不足时,应切断电源或采取可靠的安全措施。拆除应按顺序由上而下,一步一清,不准上下同时作业,严禁同时拆除与墙体连接的连杆。严禁整排拉倒脚手架。拆除斜拉杆及大横杆时,应先拆中间绑扣、再拆两端绑扣,拆完后由中间人员往下顺放杆子。拆下的杆件、脚手板、扣件、钢丝绳

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 钢结构

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
