道路排水及照明工程施工组织设计.docx

上传人:p** 文档编号:989405 上传时间:2024-06-06 格式:DOCX 页数:22 大小:30.61KB
下载 相关 举报
道路排水及照明工程施工组织设计.docx_第1页
第1页 / 共22页
道路排水及照明工程施工组织设计.docx_第2页
第2页 / 共22页
道路排水及照明工程施工组织设计.docx_第3页
第3页 / 共22页
道路排水及照明工程施工组织设计.docx_第4页
第4页 / 共22页
道路排水及照明工程施工组织设计.docx_第5页
第5页 / 共22页
道路排水及照明工程施工组织设计.docx_第6页
第6页 / 共22页
道路排水及照明工程施工组织设计.docx_第7页
第7页 / 共22页
道路排水及照明工程施工组织设计.docx_第8页
第8页 / 共22页
道路排水及照明工程施工组织设计.docx_第9页
第9页 / 共22页
道路排水及照明工程施工组织设计.docx_第10页
第10页 / 共22页
亲,该文档总共22页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《道路排水及照明工程施工组织设计.docx》由会员分享,可在线阅读,更多相关《道路排水及照明工程施工组织设计.docx(22页珍藏版)》请在第壹文秘上搜索。

1、沈营线排水、路灯工程施工组织设计一、编制说明编制依据:本施工组织设计的编制,依据风沈营线排水、路灯工程二标段的招标文件,结合国家、行业和辽宁省现行的有关施工规范和技术标准、验收规范;通过对施工现场进行实地踏勘、调查、咨询所采集到的资料;施工现场的自然条件和周围环境;本企业人员的素质、技术装备、整体管理水平以及同类工程的施工经验等编制的。工程范围:沈营线排水、路灯工程二标段(Kl+920-K3+960)o编制原则:1、坚持在实事求是的基础上,力求技术先进、科学管理、经济实用。2、紧密结合本工程的特点,依靠先进的科学技术和现代化管理手段,实行动态管理并动静结合的原则。3、紧紧围绕工程质量达优良标准

2、,降低工程造价,确保施工过程无安全责任事故,安全生产、文明施工、优化施工方案,配强管理班子,配足生产要素,确保各项指标的完成。二、工程概况本工程位于辽阳市沈营线南起望水大街,北至辽溪铁路南侧,沈营线排水及路灯工程主要包括:1、排水部分:此排水设施为排路面雨水管道,分别采用:、钢筋碎承插管D300mm1.=1626mD500mm1.=550mD600MM1.=564MD1200MM1.=1321M(2)、本条道路排水采取雨、污分流制。雨水检查井:dlOOOmm井室13座dl250m11井室13座矩形井室34座定型雨水单薨:106座2、照明部分:采用15m以下灯杆的单臂灯272根。本工程设4台箱式

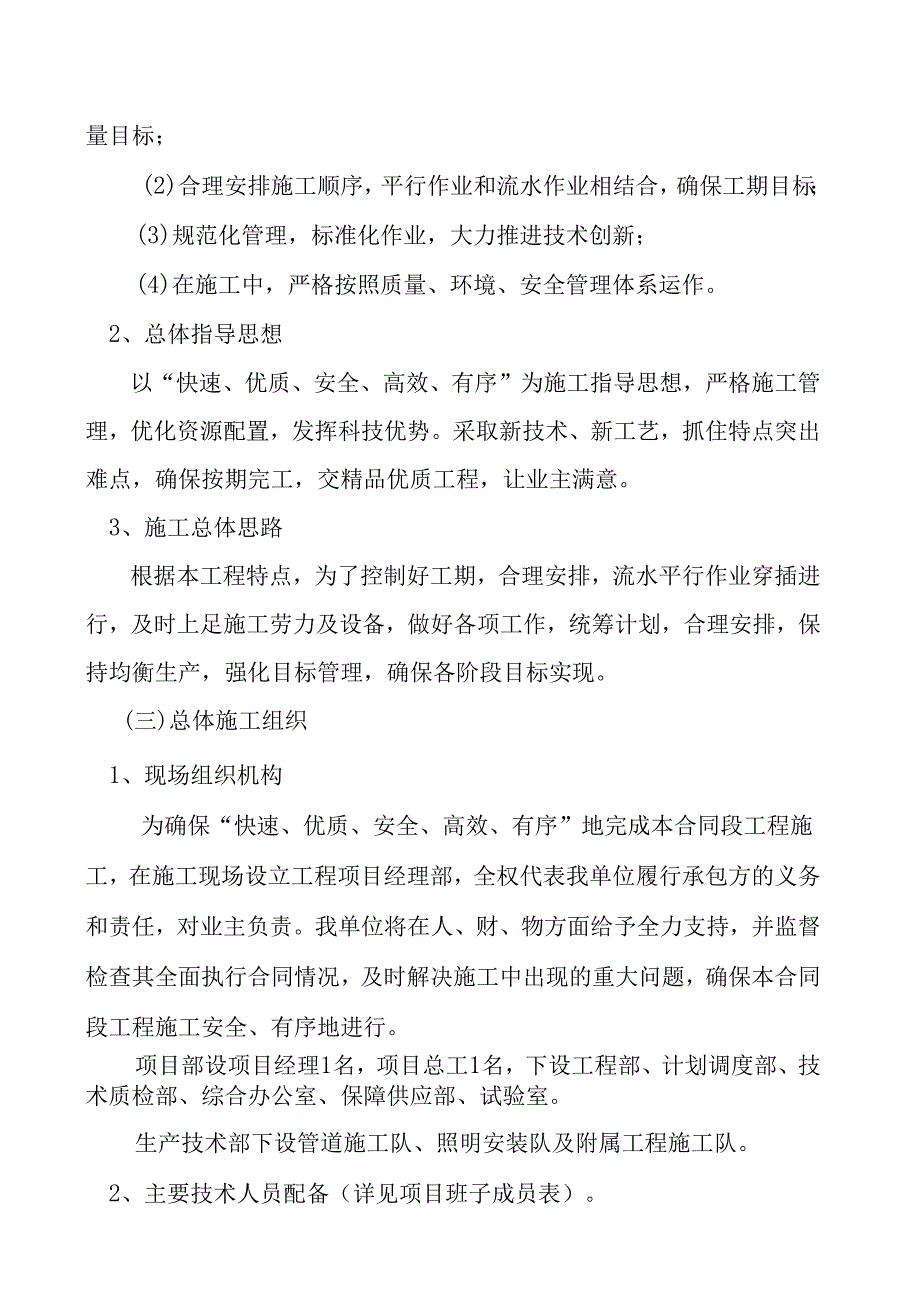

3、变压器供于照明。接地系统1个。三、施工总体部署(一)总体目标1、质量目标优良工程100%,合同履约率100%,业主满意率95%以上。2、工期目标2014年8月25日开工,至2014年10月31日完工,工期68天。3、安全目标杜绝死亡事故,施工现场杜绝火灾,确保工作场所内人员的健康和安全。4、环境保护目标降低噪音,减少扬尘,防止固体废弃物流失,预防处理生产污水,确保清洁生产,文明施工。(二)施工总体方案1、施工原则(1)采用先进施工机械设备、施工工艺,专业化施工,确保质量目标;(2)合理安排施工顺序,平行作业和流水作业相结合,确保工期目标;(3)规范化管理,标准化作业,大力推进技术创新;(4)在

4、施工中,严格按照质量、环境、安全管理体系运作。2、总体指导思想以“快速、优质、安全、高效、有序”为施工指导思想,严格施工管理,优化资源配置,发挥科技优势。采取新技术、新工艺,抓住特点突出难点,确保按期完工,交精品优质工程,让业主满意。3、施工总体思路根据本工程特点,为了控制好工期,合理安排,流水平行作业穿插进行,及时上足施工劳力及设备,做好各项工作,统筹计划,合理安排,保持均衡生产,强化目标管理,确保各阶段目标实现。(三)总体施工组织1、现场组织机构为确保“快速、优质、安全、高效、有序”地完成本合同段工程施工,在施工现场设立工程项目经理部,全权代表我单位履行承包方的义务和责任,对业主负责。我单

5、位将在人、财、物方面给予全力支持,并监督检查其全面执行合同情况,及时解决施工中出现的重大问题,确保本合同段工程施工安全、有序地进行。项目部设项目经理1名,项目总工1名,下设工程部、计划调度部、技术质检部、综合办公室、保障供应部、试验室。生产技术部下设管道施工队、照明安装队及附属工程施工队。2、主要技术人员配备(详见项目班子成员表)。3、机械设备配置根据本合同段工程数量和工期要求,配置足够的机械设备,主要施工机械设备配置见主要施工机械设备表(附后)。4、机械设备、施工队伍调遣计划我方在业主规定期限内将派出项目部主要负责人、管理人员、技术人员进驻工地,在与监理和业主接洽的同时,详细勘察、了解施工沿

6、线情况,尽快安排落实施工驻地,并着手进行水、电、路的三通准备工作,由于本地没有商碎,因此一进场就着手碎自拌站的修建工作。同时,按照施工方案中工序的先后,组织相应的机械进入工地。组织技术人员恢复定线,各种原材料试验及混凝土配合比设计与施工机械、人员进场同步进行。四、施工方案(一)、施工进度安排原则1、施工进度安排确保工期目标的实现;2、合理安排,使整个合同段的施工形成流水作业;3、牢牢抓住基础工程,为重点施工创造良好条件。(二)、主要施工顺序工程总体施工顺序沟槽开挖槽底夯实铺设基础安装管道砌井闭水试验回填夯实挖路灯基础槽照明安装(三)、总工期安排根据对本项目工程的要求及本公司的组织安排,计划在本

7、工程投入总人数20人,其中技术人员及管理人员15人,我们将于2014年8月25日进场,开始备料,经监理工程师批复后开工。(四)、劳动力投入计划(附劳动力投入计划表)1、基本原则(1)、确保施工技术力量到位,技术工种配套、齐全、数量充分,并略有富余。(2)、根据工期目标和进度计划安排,确保各工序工种适当,数量满足进度要求。(3)、精兵强将,人员配套,搭配合理、均衡。(五)、材料供应计划在物资供应方面,时间上立足一个“早”字,品种上抓一个“精”字,质量上求一个“高”字。即做好供货合同的订立与完善工作;并根据施工进度安排好材料生产供应计划,备足足够的材料,确保施工有序进行;在材料运输方面,根据计划安

8、排,组织强有力的运输力量,及时将材料运至工地,确保万无一失。五、主要工程项目的施工方法(一)排水工程施工1、雨水钢筋碎承插管安装要求:(1)、管槽开挖、开挖沟槽,应严格控制基底高程,不得扰动基底原状土层。基底设计标高以上的原状土予保留,禁止扰动。铺管前用人工清理至设计标高,不得挖至设计标高以下。如果局部超挖或发生扰动,不得回填泥土,可换填最大粒径IOmnI-15mm天然砂石料并整平夯实。槽底如有坚硬物必须清除。、雨季施工,应尽可能缩短开槽长度,做到成槽快、回填快,并采取防泡槽的措施。一旦发生泡槽,应将水排除,把受泡的软化土层清除,换填砂石或中粗砂,做好基础处理。、人工开槽时,宜将槽上部混杂土与

9、槽下部良质土分别堆放,以便回填用。填土不得影响沟槽的稳定性。、槽底埋有不易清除的块石、碎石、成块等物质时,应铲除至设计标高以下,然后铺垫天然级配石料,面层铺上沙土整平夯实。、管道基础在接口部位,应挖预留槽,宜在铺设时随铺随挖,以便接口操作,长1.宜为40OmnI-60Onmb宽B约为管外径的1.I倍。在接口完成后,随即用砂填实。、开槽后,对槽的尺寸、基础垫层厚度、基础表面标高、沟内是否有污泥、杂物、基层有无扰动、沟槽侧壁有无大的孔洞等作业项目,分别进行验收,合格后才能进行安装。(2)、管道安装、管道安装可采用人工安装。安装时,槽深不大时可由人工抬管道两端传给槽底施工人员。槽深大于3m时,可用非

10、金属绳索溜管,使管道平稳的放在粗砂基础管位上。严禁用金属绳索勾住两端管口或将管道自槽边翻滚抛入槽中。混合槽或支撑槽,因支撑的影响宜采用从槽的一端集中下管,在槽底将管道运至安装位置进行安装。、承插口管安装应将插口顺水流方向,承口逆水流方向,由低点向高点依次安装。、管道长短的调整,可用手锯切割,但断面应垂直平整,不应有损坏。、橡胶圈接口应遵守以下规定:a、接口前,应先检验胶圈是否配套完好,确认胶圈安放位置及插口的深度。b、接口作业时,应先将承口(或插口)的内(或外)工作面用棉纱清理干净,不得有泥土等杂物,并涂上润滑剂,然后立即将插口端的中心对准承口的中心轴线就位。c、插口插入承口时,可在管端部设置

11、木档板,用撬棍使被安装的管道沿着对准的轴线徐徐插入承口内,逐节依次安装。d、用哈夫件时,先将连体胶圈套上一根管端,翻起外侧的边缘,将另一根管对正靠紧,放下胶圈,套进肋槽,再将哈夫件安好,均匀紧好螺栓。e、冬季施工应取防冻措施,不得使用冻硬的橡胶圈。(3)管道与检查井连接、管道与检查井的连接,为保证管材与检查壁结合良好不漏水,采用中介层作法。在管道与检查井相接部位的外表面预先做好用聚烯粘接剂、粗砂做成的中介层,然后用水泥砂将砌入检查井的井壁内,中介层的作法:先用手刷或棉纱将管壁的外表面清理干净,然后均匀地涂一层塑料粘接剂,紧接着在上面甩撒一层干燥的粗砂,固化10-20分钟,即形成表面粗糙的中介层

12、。中介层的长度视管道砌入检查井内的长度而定。、检查井底权基础,应与管道基础层平缓顺接。为适应基础不均匀沉降,检查井与管道的连接,宜先采用长的短管与检查井连接,以下再与整根管道连接。(4)、回填土、管道安装验收合格并做闭水实验后立即回填,至少应先回填到管顶以上一倍管径高度。、沟槽回填从管底基础部位开始到管顶以上范围内,必须用人工回填夯实。严禁用机械推土回填。、管顶以上部位的回填,采用机械从管道轴线两侧同时回填、夯实或碾压。、回填土过程中沟槽内不得回填积泥、有机物及冻土,回填土中不得含有石块、砖头及其他杂硬物。、沟槽回填,应从管线、检查井等沟筑物两侧同时对称回填,确保管道及构筑物不产生位移,必要时

13、可采取限位措施。、回填土的压实度,按开挖回填断面要求进行。(5)、查井盖板在制品厂内制好后,再用汽车运抵施工现场,盖板制做应按有关规范施工盖板尺寸符合图纸所示。(6)、雨水进水口雨水进水口的砌筑灰浆要饱满,几何尺寸要准确,井内砂浆抹面光滑,不得有裂缝,松散现象。(四)、照明安装严格按照施工设计图纸施工,并积极和电力部门、路灯部门联系,按照道路照明规范要求,从采购材料入手,控制成本,努力做到质优价廉,安全管理。六、工程质量保证措施1、项目部建立以项目经理为首的质量管理体系,由项目经理任组长,质检员任副组长,直接把工程质量控制在工序上。2、建立健全各种规章制度,制定质量管理措施,加强多层次、多形式

14、的质量监督检查制度,严格执行交接班记录制度,坚持工序质量报验制。遵重服从建设单位,监理工程师监督指导,坚持质量一票否决制。经常检查计量器具,搞好计量工作。3、推行以质量为中心的技术质量经济承包责任制,严格奖罚制度,优质优酬,奖优罚劣。试验组随时检查鉴定各种材料是否符合规范要求,把好材料进场关,开展质量评比活动。4、狠抓施工现场目标化管理,坚持挂牌施工,持证上岗制度,推行全面质量管理活动,推行方针目标管理,并层层分解,责任到人,根据工程特点,选定攻关课题,明确质量目标,实行目标管理,责任到人,确保工程质量。5、加强技术管理,为提高工程质量提供技术保障,坚持标准化施工,做到技术有标准,施工有交底,

15、材料有试验,竣工有资料等“五有”,坚持自检、互检、专职检“三检”制度。6、各分项工程开工前,工程技术人员要对施工班组人员进行详细的书面技术交底和施工操作要点交底,重要的施工部位应编制具体的实施措施,执行相应的规范标准,实行标准化施工。7、施工负责人必须向全体人员进行质量教育,提高质量意识,把“质量第一”的思想贯彻到全体职工。8、为了更好地撑握和控制工程质量,及时了解工程质量情况必须健全检验试验报表制度,对各个单项工程的技术要求,试验方法及施工工艺,分别提出各种检验,测试记录报表,并按规定进行检验,及时填报各种质量检验表格及施工原始记录,确保工程为优良工程。9、加强测量复核制,要做到全线与分段相统一,局部与整体相统一,点与面相统一。要求测量员意识到“责任重于山”,确保所施工工程的高程、宽度、长度等几何尺寸,符合施工图纸要求及规范规定。10、在具体施工中,要建立岗位责任制,重要的工序应划分责任区,做到分工明确,责任到人,总结经验教训增加职工的质量意识和责任感。11、严把材料关,材料设备部要按照公司物质采购管理办法工作,及时供应满足施工要求的原材料、半成品。12、建立健全检验试验制度,质检员应按规范和验评标准进行工程质量验收和检查以及各

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
