地面施工方案.doc

上传人:p** 文档编号:993270 上传时间:2024-06-09 格式:DOC 页数:25 大小:1.15MB
下载 相关 举报
地面施工方案.doc_第1页
第1页 / 共25页
地面施工方案.doc_第2页
第2页 / 共25页
地面施工方案.doc_第3页
第3页 / 共25页
地面施工方案.doc_第4页
第4页 / 共25页
地面施工方案.doc_第5页
第5页 / 共25页
地面施工方案.doc_第6页
第6页 / 共25页
地面施工方案.doc_第7页
第7页 / 共25页
地面施工方案.doc_第8页
第8页 / 共25页
地面施工方案.doc_第9页
第9页 / 共25页
地面施工方案.doc_第10页
第10页 / 共25页
亲,该文档总共25页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《地面施工方案.doc》由会员分享,可在线阅读,更多相关《地面施工方案.doc(25页珍藏版)》请在第壹文秘上搜索。

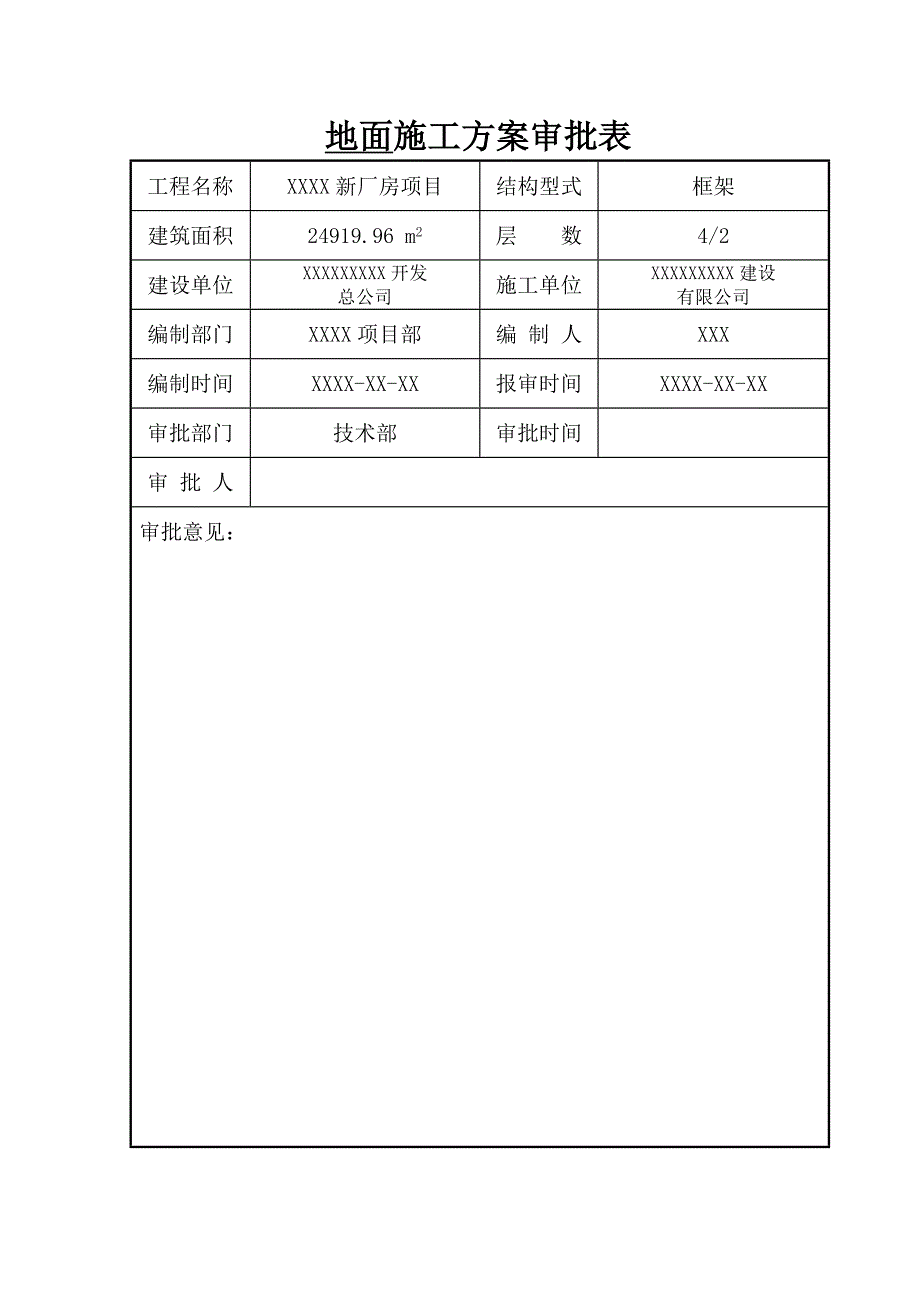

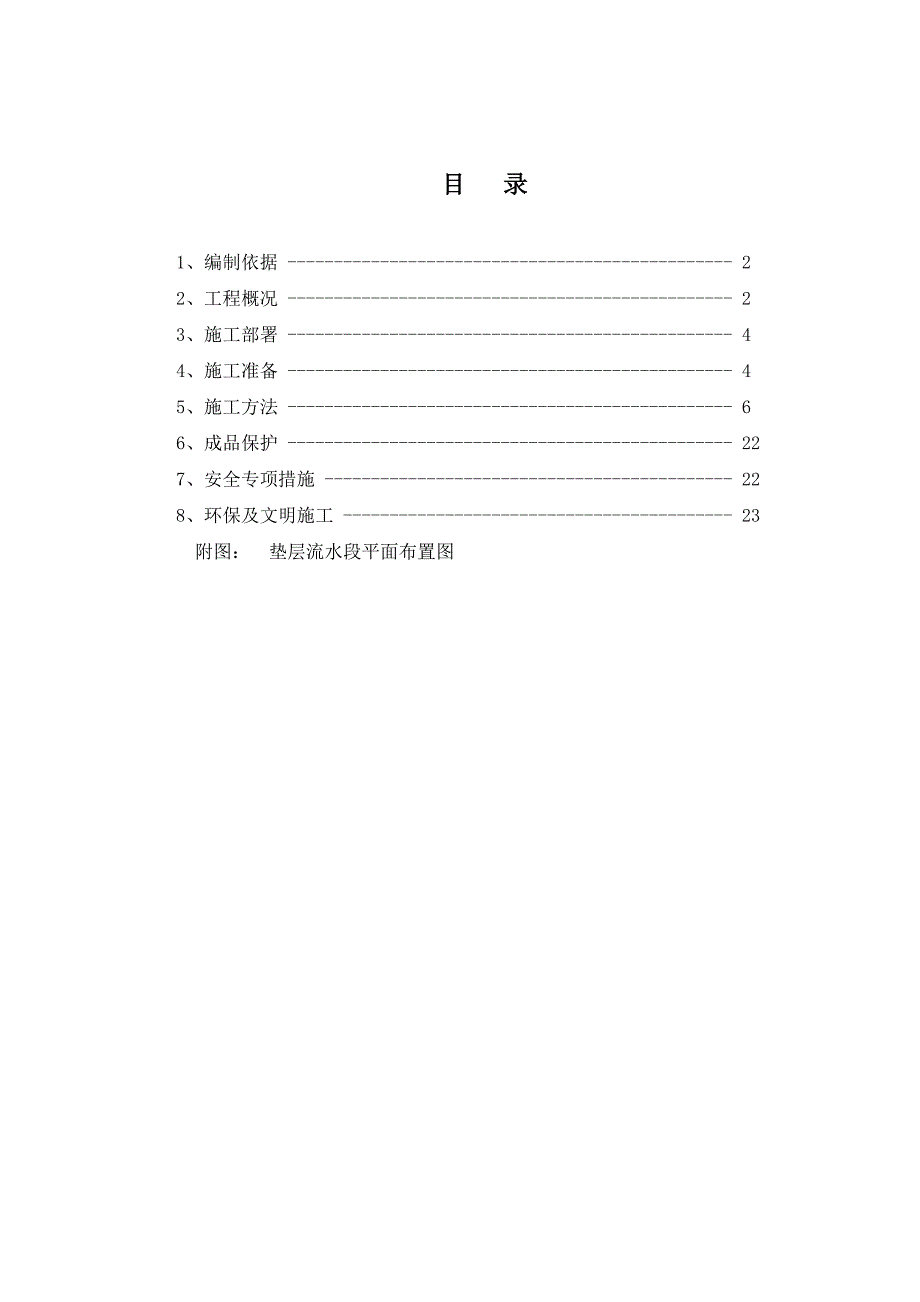

1、XXXXX有限公司新厂房项目地面施工方案X X 建 设XXXXXXX建设有限公司XXXX项目经理部XXXX年 XX 月XX日地面施工方案审批表工程名称XXXX新厂房项目结构型式框架建筑面积24919.96 m2层 数4/2建设单位XXXXXXXXX开发总公司施工单位XXXXXXXXX建设有限公司编制部门XXXX项目部编 制 人XXX编制时间XXXX-XX-XX报审时间XXXX-XX-XX审批部门技术部审批时间审 批 人审批意见: 目 录1、编制依据 - 22、工程概况 - 23、施工部署 - 44、施工准备 - 45、施工方法 - 66、成品保护 - 227、安全专项措施 - 228、环保及文

2、明施工 - 23 附图: 垫层流水段平面布置图1 编制依据1.1 施工图纸序号内容xxxxxxxxx有限公司新厂房项目工程建筑施工图1.2 规范、规程和标准序号名 称编 号1建筑地面工程施工质量验收规范GB50209-20024建筑安装分项工程施工工艺规程DBJ/T01-26-20035建筑工程施工质量验收统一标准GB50300-20011.3 施工组织设计xxxxxxxx有限公司新厂房项目工程施工组织设计2 工程概况2.1 基本概况序号类型内容1工程名称xxxxxxxx有限公司新厂房项目2建设地点北京xxxxxxxxxxxxxxxxxxx地块3建设规模建筑面积为24919.96m24建设单位

3、xxxxxxxxxxxxxxxxx开发总公司5设计单位xxxxxxxxxxxxxxx工程有限公司6施工单位xxxxxxxxxxxxxxx建设有限公司7监理单位xxxxxxxxxxxxxx建设监理有限公司8勘察单位xxxxxxxxxxxxxx设计院有限公司9结构类型现浇钢筋混凝土框架结构2.2 设计概况xxxxxx厂房序号项目内 容1建筑功能xxx车间、库房2建筑面积20209.63建筑层数两层,局部一层,无地下室4建筑层高5.2 m5建筑高度0.00绝对标高27.300m室内外高差0.300m基底标高-2.5 m最大基坑深度7.1m檐口高度11.68m建筑总高12.4m6建筑平面横轴编号及距离

4、124纵轴编号及距离AK132.8m81m7耐火等级二级,库房为独立防火分区8地面工程1、自流平面层(由专业施工队伍进行施工)2、48C30细石混凝土找平层(内配6200单层双向)随打随抹平3、200厚(库房300厚)C20砼内配6200,库房8200,双层双向,随打随抹平4、100mm厚C15垫层(60+防潮层+40)5、300mm厚级配砂石垫层,压实系数不小于0.956、素土夯实,压实系数不小于0.942.3 编制概况由于本工程楼、地面面层以下做法基本相同,本方案只针对生产区、走道面积较大部位(环氧自流平楼地面)的施工进行编制,其他部位施工参照此方案施工。3、施工部署3.1 质量目标分部、

5、分项、分检验批工程全部达到北京市建筑合格工程质量评审标准。3.2 工期目标地面工程进度根据施工组织设计,计划地面工程在xxxx年xx月中旬开始施工,在xx月上旬完工。3.3 工程特点一层基底为素回填土基础,在地面施工前必须保证地基土体的质量,对底层回填土的施工质量严格控制,确保基层地面的质量符合设计要求。基底素回填土及级配砂石垫层的吸水率较大,在混凝土垫层施工前,为避免混凝土的拌合水流失,同时使上下层之间结合紧密,在垫层混凝土施工时应随时对基底洒水湿润。根据混凝土的性能要求和混凝土及面层施工的每日工作量,在施工中划分浇筑仓,浇筑时分时分阶段跳仓浇筑。地面分格缝采用专用机械切割,同时结合混凝土的

6、材料特性,在强度满足切割要求的前提下,及时插入分格缝切割。3.3 施工重点和难点工程体量大、生产安排紧,厂房一层地面平面面积达10000,共分28个仓,计划30天完成。平面面积大,基层回填土质量控制难度大。平面面积大,表面标高控制难度大,尤其后期回仓填筑的精度要求高。地面施工后期其他各工序尚未完成,成品保护工作难度大。4、施工准备4.1机具准备移动轻便触探器、钢卷尺、蛙式打夯机、手扶式打夯机、手推车、铁锹、农用耕犁、20t振动压路机、混凝土泵、混凝土运输车、平板振捣器等。4.2技术准备认真熟悉图纸、根据工程结构的实际情况制定详细的有针对性和可操作性的技术交底,重点、难点部位要进行现场交底。明确

7、各基层的具体做法,确定地面施工顺序,兼顾有关工种,确定施工方法,做好技术交底。基层标高控制线、水电暗敷设管道等均提前施工完毕,并经验收合格。4.3劳动力准备工种人数工种人数测量放线工3瓦 工5混凝土工15钢筋工10木工10杂 工10根据本工程地面施工特点和劳务队班组的作业能力,地面施工时:需要后台钢筋、木工个一个班组。4.4现场准备1)依据现场施工平面布置图的位置,将大型机具合理布置,其它各类材料分类排放整齐。2)核对用料与配料单相符,无误方可进行施工。4.5材料准备1)材料的采购严格按照公司规定执行,并运送至现场。2)地面施工所需材料有:级配砂石(最大粒径不大于50)、C15商品混凝土、C2

8、0商品混凝土、6钢筋、8钢筋。主要材料数量及进场时间序号材料名称规格数量进场时间1级配砂石最大粒径不大于503300m3xxxx.xx.xx2商品混凝土C151100 m2xxxx.xx.xx3商品混凝土C202420 m3xxxx.xx.xx4钢筋648Txxxx.xx.xx5钢筋89Txxxx.xx.xx4.6材料进场的检验地面工程所用材料的品种、规格、性能等应符合现行国家产品标准和设计要求。所用钢筋材料,应有产品的合格证书和性能检测报告。材料进场后,应按规范规定抽样复验,并提出试验报告;不合格的材料,不得在地面工程中使用。施工前,根据施工图纸、施工进度计划以及现场实际情况,合理配备材料、

9、制定材料需求及进场计划,由公司、项目部联系厂家,并由厂家根据材料计划单运至现场,由技术员对其型号、规格等各项技术指标进行检验。4.7材料加工1) 本工程由专业人员进行配料,配料单要经过生产副经理审核、主任工程师审批后才能允许加工。2) 回填土、级配砂石的压实系数必须符合设计要求。素土回填压实系数不小于0.94,级配砂石压实系数不小于0.95。3)钢筋的品种、规格、形状、数量、位置必须符合设计及规范要求。5 主要施工方法5.1 工艺流程基层清理回填土质量检验级配砂石铺设、碾压 C15混凝土垫层施工C20配筋垫层施工地面面层施工5.2基层清理进行地面施工前先检验基土土质,清除松散土、积水、污泥、杂

10、质。5.3回填土质量检验(压实系数不小于0.94)5.3.1 地面标高平整:采用60006000方格网对厂房一层地面基层标高进行复测(除库房部位地面基层标高为-750外,其他部位均为-650),以确定场地的平整度,标高超出部分需去除,缺土部位需回填土。 5.3.2 回填土质量钎探检验:(重点钎探独立柱根部、地梁两侧) (1)钎探点的确定及合格要求:以室内独立柱中线为准、四周(有填充墙的部位以与填充墙垂直一侧)布设钎探点;独立柱间按间距不大于3000布设钎探点。点位及合格要求见下表:点位钎探深度合格要求距独立柱400处三步(900)每步锤击数20下距独立柱1500处四步(1200)每步锤击数15

11、下独立柱之间按间距不大于3000五步(1500)每步锤击数15下具体见下图: (2)钎探方法:A、按钎探孔位置平面布置图放线,孔位洒上白灰点。将已编号的砖压在白灰点上,砖的编号应以独立柱所在轴线位置进行钎探点标注。B、就位触探:移动轻便触探器,将触探杆锥尖对准孔位,旋转到顺开关,使电动机处于正驶状态,电动机则提升触探器架链条上的标准铁锤,当铁锤提升到距探杆顶部50cm时,使其自由下落,向下打击触探杆顶部,如此循环,直至把触探杆打入土层中的要求深度。C、记录锤击数:探杆每打入土层30cm(一步),记录一次锤击数。D、拔钎:当触探杆打入土层中到规定深度后,旋转到顺开关,使电动机处于逆驶状态,则电动

12、机带动钢丝绳轮盘,轮盘在旋转过程中由上面钢丝绳提升触探杆,直至将触探杆拔出。探杆拔出后要用钢尺进行检查深度,以防操作疏忽致使孔深达不到要求,若深度不够要移动20cm左右进行复打,检查合格的则用原砖盖孔。E、移位:将触探器推到下一孔位,重复AB条操作,直至所有孔位触探完毕。F、整理记录:按探孔顺序号,将锤击数填人统一表格内,字迹清楚,经过技术负责人、专业工长、质检员、操作人员签字后归档。钎探中若有异常情况,要写在备注栏内。5.3.3 不合格回填土的处理:根据钎探记录,钎探锤击数小于要求锤击数的,判为不合格回填土。对于不合格回填土采用挖出重新回填的方法进行处理。 A、范围小时采用人工挖土,范围大时

13、可采用机械开挖。 B、不合格回填土挖出后采用机械回填土,要求如下: 填土前,应将基土上的洞穴或基底表面上的树根、垃圾等杂物都处理完毕,清除干净。检验土质。回填土采用挖方时的土料。检验回填土料的种类、粒径,有无杂物,是否符合规定,以及土料的含水量是否在控制范围内;土料含水量一般以手握成团,落地及碎为宜。如含水量偏高,可采用翻松、晾晒或均匀掺人干土等措施;如遇填料含水量偏低,可采用预先洒水润湿等措施。回填土采用人工及机械回填,夯实方法选用机械夯实和人工夯实两种(以机械夯实为主)。基础承台底至(上一阶承台+500)范围内采用人工及手扶式打夯机(工作面狭小部位)和蛙式打夯机(工作面较大部位)进行回填。 回填土要分层铺摊和夯实,每次回填虚铺厚度按下表控制夯土方法每层铺土厚度(m

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
