《塑胶跑道基础部分沥青施工技术方案.doc》由会员分享,可在线阅读,更多相关《塑胶跑道基础部分沥青施工技术方案.doc(9页珍藏版)》请在第壹文秘上搜索。

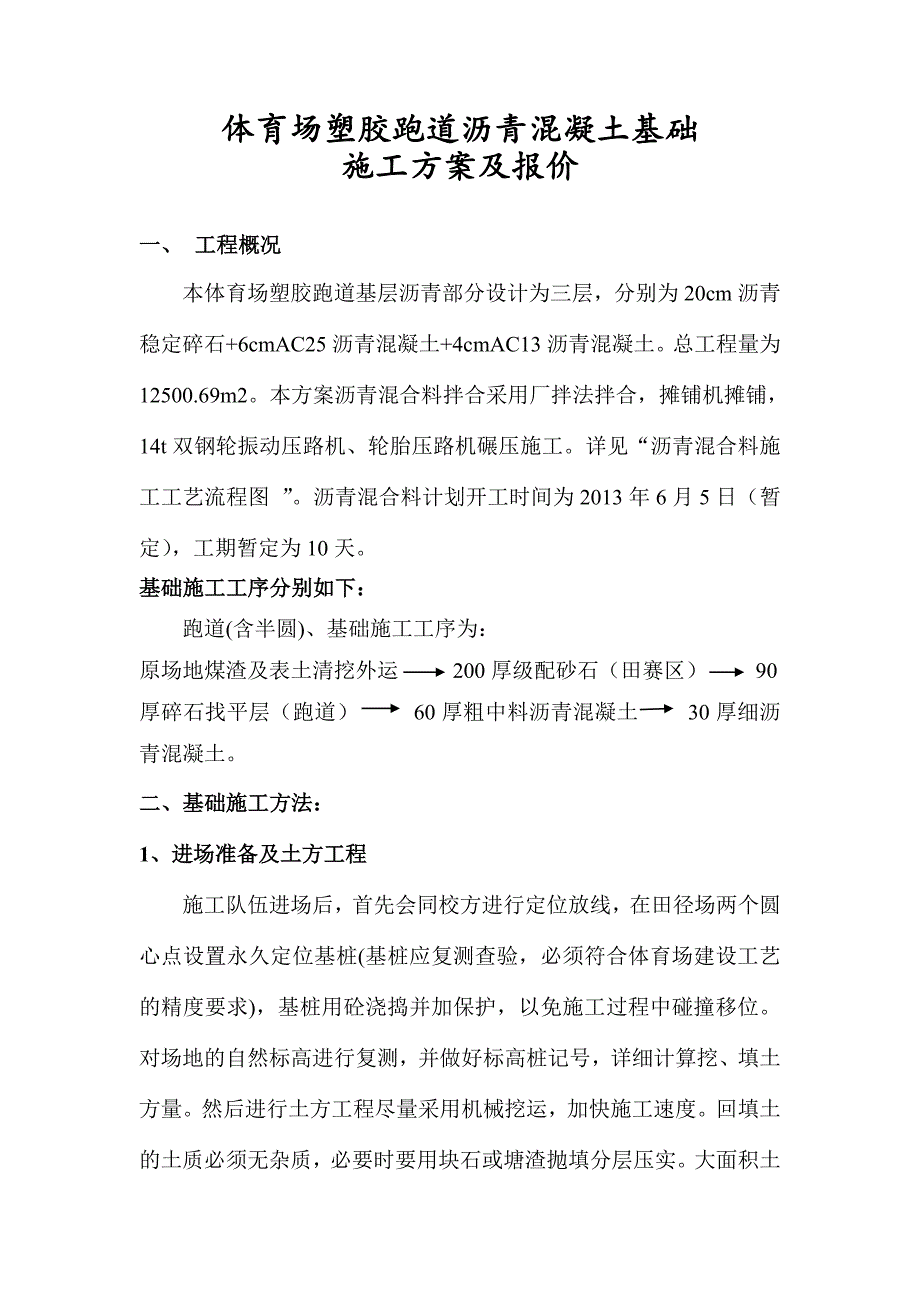

1、体育场塑胶跑道沥青混凝土基础施工方案及报价一、 工程概况本体育场塑胶跑道基层沥青部分设计为三层,分别为20cm沥青稳定碎石+6cmAC25沥青混凝土+4cmAC13沥青混凝土。总工程量为12500.69m2。本方案沥青混合料拌合采用厂拌法拌合,摊铺机摊铺, 14t双钢轮振动压路机、轮胎压路机碾压施工。详见“沥青混合料施工工艺流程图 ”。沥青混合料计划开工时间为2013年6月5日(暂定),工期暂定为10天。基础施工工序分别如下:跑道(含半圆)、基础施工工序为:原场地煤渣及表土清挖外运 200厚级配砂石(田赛区) 90厚碎石找平层(跑道) 60厚粗中料沥青混凝土 30厚细沥青混凝土。二、基础施工方
2、法:1、进场准备及土方工程施工队伍进场后,首先会同校方进行定位放线,在田径场两个圆心点设置永久定位基桩(基桩应复测查验,必须符合体育场建设工艺的精度要求),基桩用砼浇捣并加保护,以免施工过程中碰撞移位。对场地的自然标高进行复测,并做好标高桩记号,详细计算挖、填土方量。然后进行土方工程尽量采用机械挖运,加快施工速度。回填土的土质必须无杂质,必要时要用块石或塘渣抛填分层压实。大面积土方开挖前,如明沟等,首先挖通四周排水沟,并临时接通中心总排水管,以免遇雨地基积水产生膨胀,影响。基土压实密度达95%,用12-16吨压路机进行碾压,碾压保证含水率8-12%。在碾压跑道时,纵向沿跑道内边向外侧碾压,行车
3、速度为25-30米/分,重叠碾压宽度不少于50 cm。土方施工时必须注意要按照图纸完成预埋管线的挖土、埋设施工后,进行回填土,然后再大面积基层压实。基层土方完工后,按照现行建筑施工规范对基层平整度、坡度、标高、场地尺寸的验收,达到设计标准方可进入下道工序。2、内排水系统工程施工方法在土方工程时排水明沟挖土,按设计要求验收后,沟底要进行打夯,密实度达到90%以上为止,并检查沟底标高、坡向、尺寸。沟底垫层按照设计要求采用C15砼,浇捣前出具配合比报告,按报告配合比施工。排水沟盖板按图纸要求绑扎钢筋,制作模具,预制用场地必须平整光滑。工程开工同时,首先安排专业进行施工,增加其养护时间确保工期。预制成

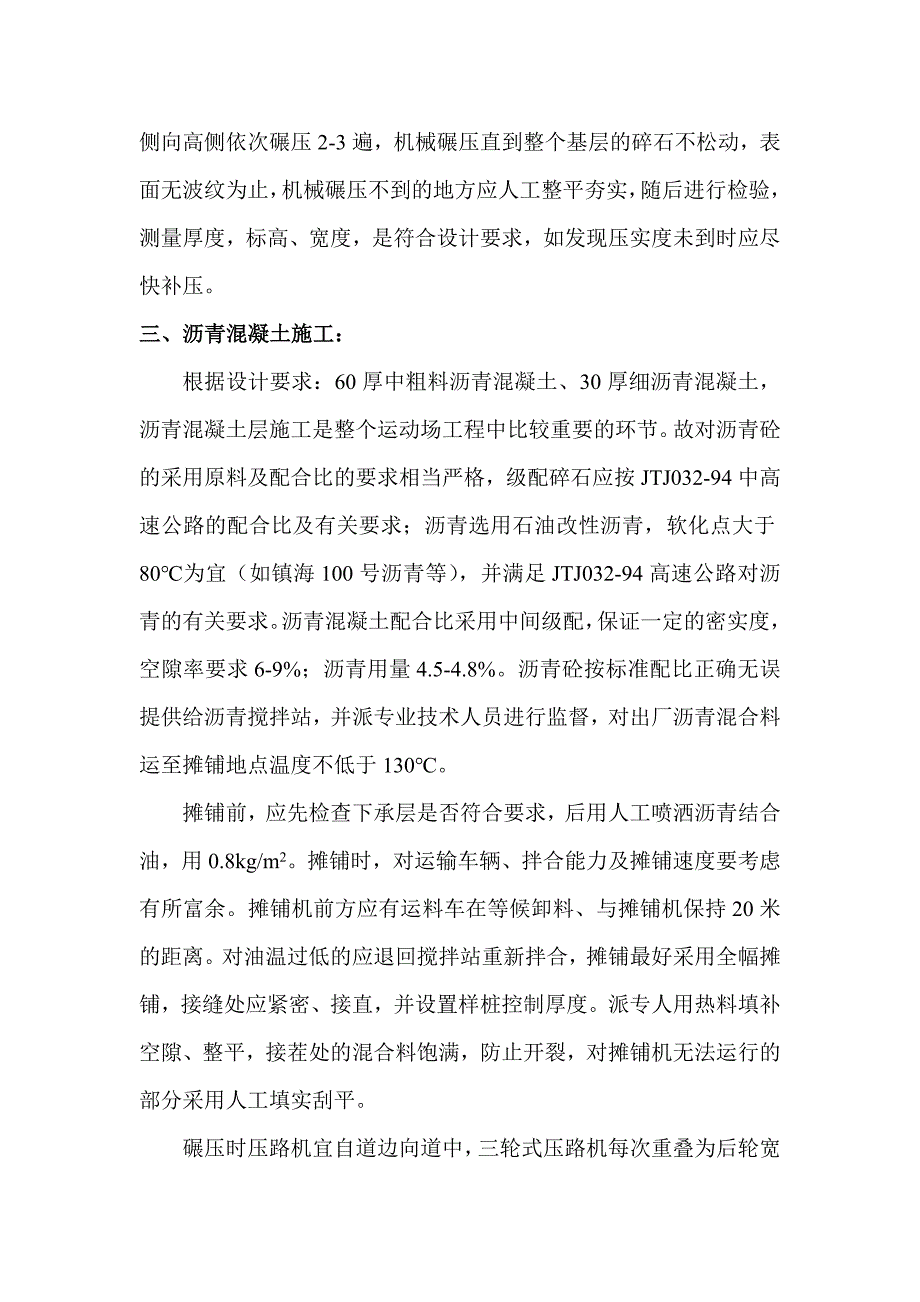

4、品外形尺寸精确,表面平整光滑,必须符合设计要求,现场做好试块。安装时平整牢固,位置准确,做到直线平直,曲线圆滑。排水沟压顶按图纸要求绑扎钢筋,再进行现浇。砌排水沟砖墙时,质检员要经常巡回检验砖墙的标高平直度和粉刷的水泥砂浆质量,并做好砂浆配比试验及记录。塘渣层、砾石层、碎石层要求分层碾压,用10-15吨压路机由低侧向高侧依次碾压2-3遍,机械碾压直到整个基层的碎石不松动,表面无波纹为止,机械碾压不到的地方应人工整平夯实,随后进行检验,测量厚度,标高、宽度,是符合设计要求,如发现压实度未到时应尽快补压。三、沥青混凝土施工:根据设计要求:60厚中粗料沥青混凝土、30厚细沥青混凝土,沥青混凝土层施工
5、是整个运动场工程中比较重要的环节。故对沥青砼的采用原料及配合比的要求相当严格,级配碎石应按JTJ032-94中高速公路的配合比及有关要求;沥青选用石油改性沥青,软化点大于80为宜(如镇海100号沥青等),并满足JTJ032-94高速公路对沥青的有关要求。沥青混凝土配合比采用中间级配,保证一定的密实度,空隙率要求6-9%;沥青用量4.5-4.8%。沥青砼按标准配比正确无误提供给沥青搅拌站,并派专业技术人员进行监督,对出厂沥青混合料运至摊铺地点温度不低于130。摊铺前,应先检查下承层是否符合要求,后用人工喷洒沥青结合油,用0.8kg/m2。摊铺时,对运输车辆、拌合能力及摊铺速度要考虑有所富余。摊铺
6、机前方应有运料车在等候卸料、与摊铺机保持20米的距离。对油温过低的应退回搅拌站重新拌合,摊铺最好采用全幅摊铺,接缝处应紧密、接直,并设置样桩控制厚度。派专人用热料填补空隙、整平,接茬处的混合料饱满,防止开裂,对摊铺机无法运行的部分采用人工填实刮平。碾压时压路机宜自道边向道中,三轮式压路机每次重叠为后轮宽的1/2,双轮式压路机每次重叠不少于30 cm,不得在新铺沥青料上转向、调头或急刹车。初压时用12吨压二遍,压后检查平整度、拱度,必要时予以修整,如在碾压时出现推移,可待温度稍低后再压,如出现横向细缝,应检查原因,及时采取措施纠正。复压时用16吨三轮或两轮进行碾压4-6遍至稳定和无显轮迹。碾压时
7、碾滚上不得刷柴油和其它重油(沥青完成后先脱脂25-30天左右)。沥青面碾压后在任意位置用4m靠尺不得超过3mm起伏,每1m靠尺不得超过2mm。对当天碾压尚未冷却的沥青混合料层面上,不得停放各种机械及车辆,不得散落矿料、油料等杂物,直到降至大气温度时即可进行。沥青砼面层施工完毕后采用夜间浇水,让其在白天充分挥发沥青表面低沸点成份,缩短养护期,提前工期。沥青砼施工工艺详见下面工艺流程图。沥青混凝土施工工艺流程图稳定层验收合格 设定标高、坡度检查出厂油温160卸 料 检查油温130摊 铺检查油温100轻 压检查油温100筛补、 接茬处理 检查油温70重压碾压 养 护 (四)沥青混凝土1.沥青混凝土配
8、合比采用中间级配,保证一定的密实度,空隙率要求6-9%,细料不要太多,保证热稳定性较好。2.沥青混凝土层不宜在冬、雨季施工,要求在+5以上施工为宜。3.沥青混凝土在一般情况下摊铺,温度应在100以上,成活温度应在60以上。4.沥青混凝土如非集中供应站搅拌,将粗细骨料预热至100干燥,再与熔化的沥青搅拌。5.沥青混凝土施工的缝应先清理干净,然后用热混凝土预热,预热后将覆盖层除去,涂一层沥青继续施工。6.为了避免妨碍沥青层与塑胶面层的粘结能力,在碾压时压滚上不得涂刷柴油和其它重油,应用水。7.粗沥青混凝土厚度40-60MM,宜选用8-12吨碾压机,开行速度不大于30米/分,每次重叠碾压宽度不应小于
9、20厘米,表面细粒式厚度40-25MM,选用6-8吨碾压机,在任何条件下,这两层必须铺设。当气温低时,应尽快摊铺(6-7分钟/立方米),然后用8-12吨碾压机快速碾压两遍(30-40米/分),然后再低速(25-30米/分),碾压至平整密实为止。8.用碾压机碾压时,要从低的一端向最高的部分进行,任何情况下都不能从中间开始滚压起,用滚子压时可使压路机的驱动轮,不要采取别的办法,要沿材料铺设方向进行。滚压后结合部分要漂亮,接着性要均匀,如有裂缝、蜂窝、脱皮等现象时应挖去、扫清,用热混凝土修补,其铺设压实均应满足质量要求,不得用沥青作表面处理,接缝处应仔细压实。9.沥青铺设的质量要求沥青路面完成后,要
10、加固得完全平滑,不可有车辙、硬结、凹沉、龟裂或开口等,用滚子压时注意不要出现龟裂或材料移动现象。如果表面上留有隆起或其它不合实的象征,就要挖去或用其它方法消除。完成面用4米直尺检查,正负不得超过2毫米,强度95,密实度95.这些条件,对确保塑胶跑道面层是至关重要的。(四)沥青混凝土原材料要求:1.沥青:最好选用当地道路沥青,沥青基础最好采用不含蜡或含蜡很少的沥青材料。2.砂石料(1).碎石:5-30毫米级配:孔径通过量10060-9538-700-5(2).石屑:0.3-15毫米级配:孔径1552.51.20.60.3通过量95-10040-7010-300-150-70-5(3).粗砂:0.15-7毫米级配:孔径752.50.60.30.15通过量10089-9482-8750-6515-352-9(4).含泥量:碎石2%石屑3%砂25公斤/CM2R50强度10公斤/CM2热稳定系数Kt=R20/R503.5体胀率1%体吸水率6-10%田径场主跑道:横向坡度1%纵向坡度1跳高区4
