《墙面干粘石施工工艺标准.doc》由会员分享,可在线阅读,更多相关《墙面干粘石施工工艺标准.doc(14页珍藏版)》请在第壹文秘上搜索。

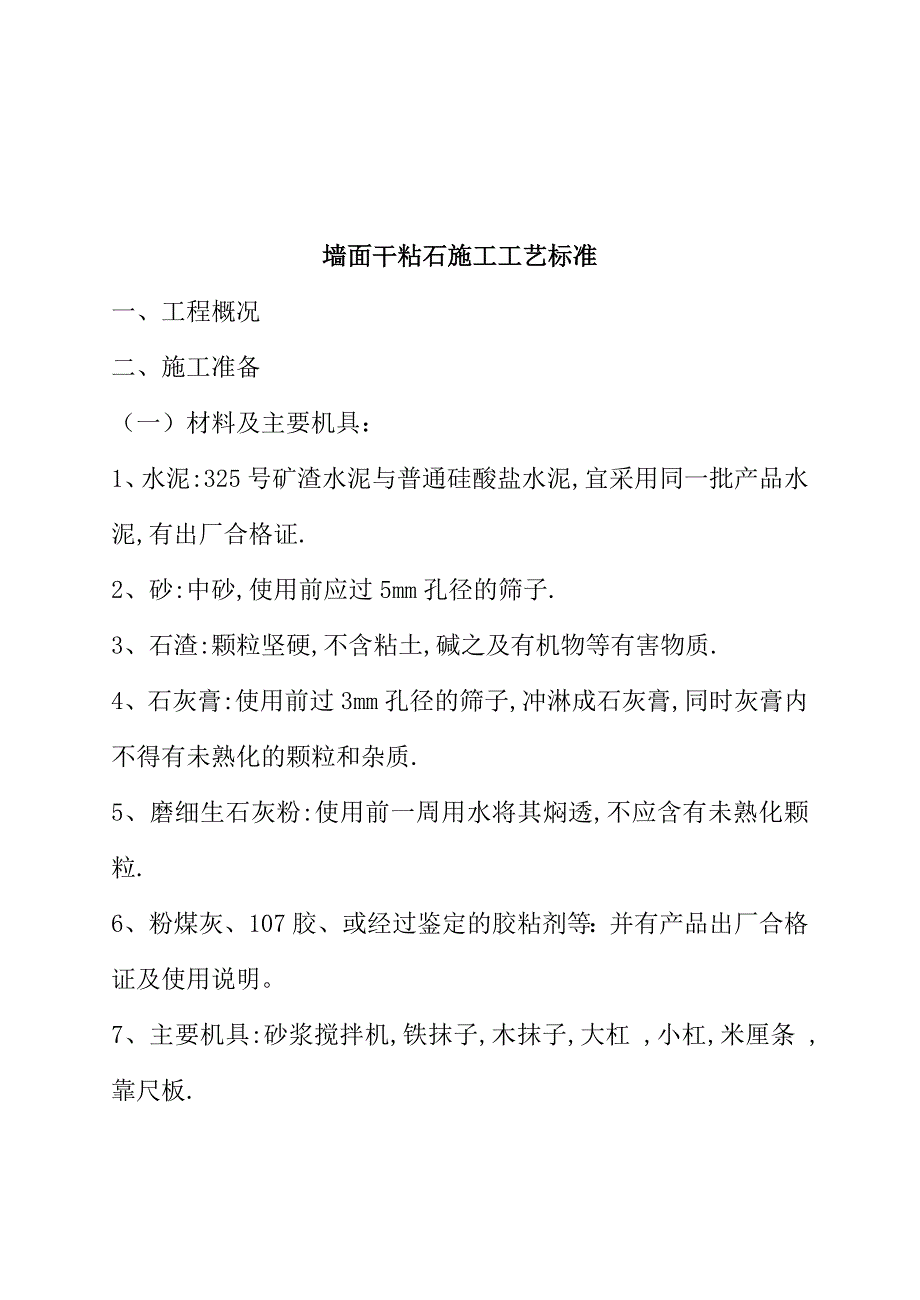

1、墙面干粘石施工工艺标准一、工程概况二、施工准备(一)材料及主要机具:1、水泥:325号矿渣水泥与普通硅酸盐水泥,宜采用同一批产品水泥,有出厂合格证.2、砂:中砂,使用前应过5mm孔径的筛子.3、石渣:颗粒坚硬,不含粘土,碱之及有机物等有害物质.4、石灰膏:使用前过3mm孔径的筛子,冲淋成石灰膏,同时灰膏内不得有未熟化的颗粒和杂质.5、磨细生石灰粉:使用前一周用水将其焖透,不应含有未熟化颗粒.6、粉煤灰、107胶、或经过鉴定的胶粘剂等:并有产品出厂合格证及使用说明。7、主要机具:砂浆搅拌机,铁抹子,木抹子,大杠 ,小杠,米厘条 ,靠尺板.(二)作业条件:1、外架子提前支搭好,最好选用双排外脚手架

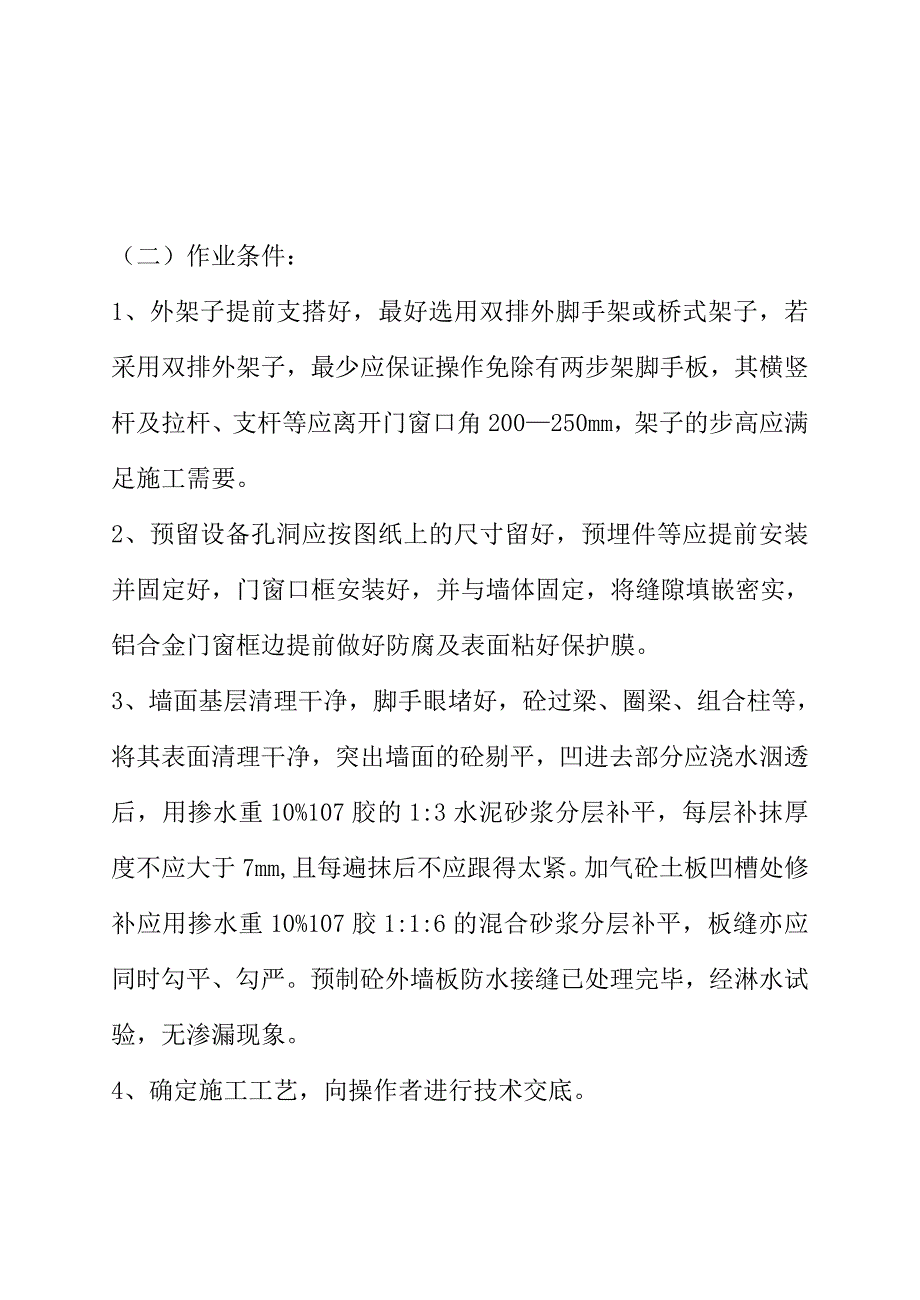

2、或桥式架子,若采用双排外架子,最少应保证操作免除有两步架脚手板,其横竖杆及拉杆、支杆等应离开门窗口角200250mm,架子的步高应满足施工需要。2、预留设备孔洞应按图纸上的尺寸留好,预埋件等应提前安装并固定好,门窗口框安装好,并与墙体固定,将缝隙填嵌密实,铝合金门窗框边提前做好防腐及表面粘好保护膜。3、墙面基层清理干净,脚手眼堵好,砼过梁、圈梁、组合柱等,将其表面清理干净,突出墙面的砼剔平,凹进去部分应浇水洇透后,用掺水重10%107胶的1:3水泥砂浆分层补平,每层补抹厚度不应大于7mm,且每遍抹后不应跟得太紧。加气砼土板凹槽处修补应用掺水重10%107胶1:1:6的混合砂浆分层补平,板缝亦应

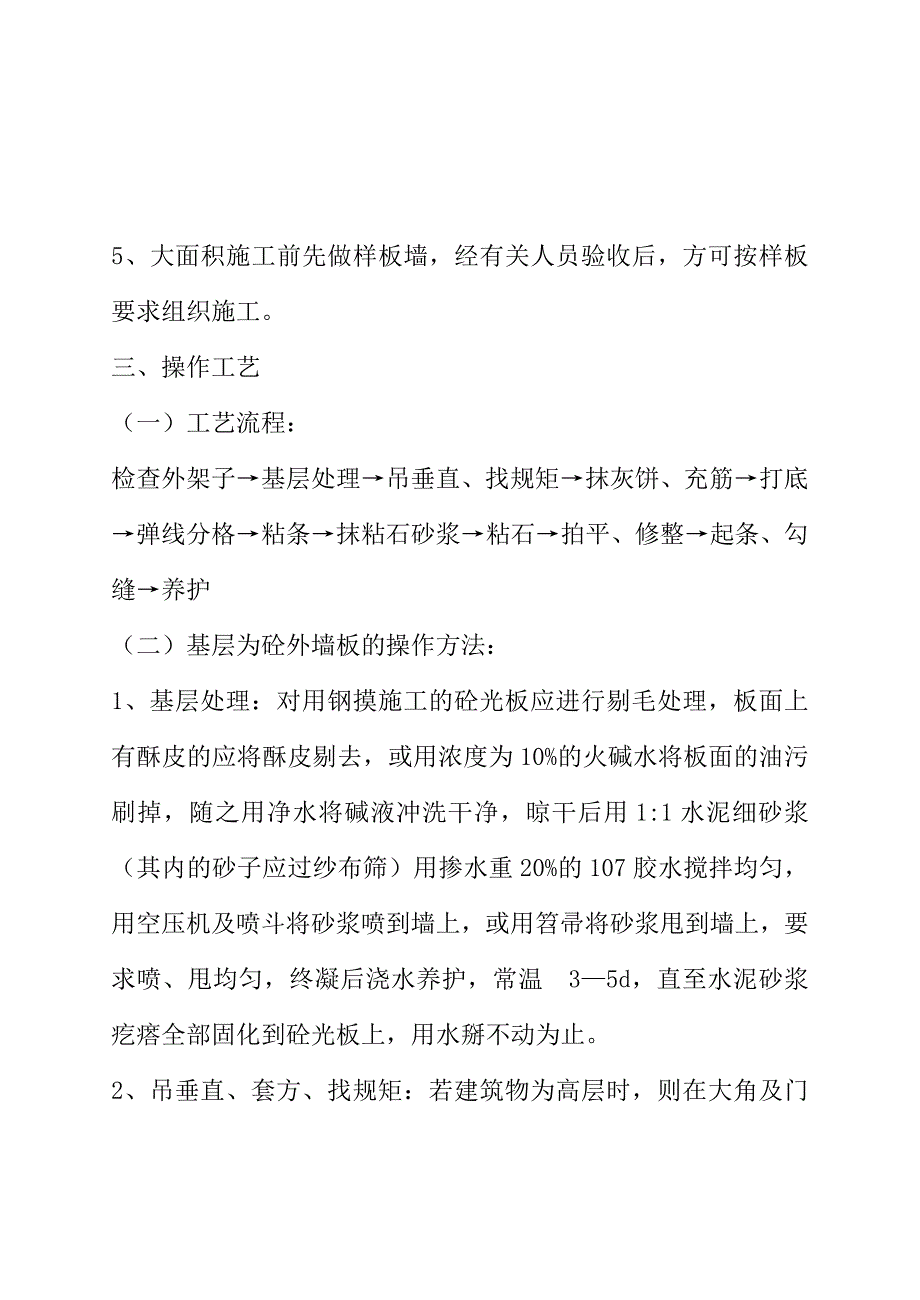

3、同时勾平、勾严。预制砼外墙板防水接缝已处理完毕,经淋水试验,无渗漏现象。4、确定施工工艺,向操作者进行技术交底。5、大面积施工前先做样板墙,经有关人员验收后,方可按样板要求组织施工。三、操作工艺(一)工艺流程:检查外架子基层处理吊垂直、找规矩抹灰饼、充筋打底弹线分格粘条抹粘石砂浆粘石拍平、修整起条、勾缝养护(二)基层为砼外墙板的操作方法:1、基层处理:对用钢摸施工的砼光板应进行剔毛处理,板面上有酥皮的应将酥皮剔去,或用浓度为10%的火碱水将板面的油污刷掉,随之用净水将碱液冲洗干净,晾干后用1:1水泥细砂浆(其内的砂子应过纱布筛)用掺水重20%的107胶水搅拌均匀,用空压机及喷斗将砂浆喷到墙上,
4、或用笤帚将砂浆甩到墙上,要求喷、甩均匀,终凝后浇水养护,常温35d,直至水泥砂浆疙瘩全部固化到砼光板上,用水掰不动为止。2、吊垂直、套方、找规矩:若建筑物为高层时,则在大角及门窗框两边,用经纬仪打直线找垂直。若为多层建筑,可从顶层开始用大线坠吊垂直,绷铁丝找规矩,然后分层打灰饼。横线则以楼层标高为水平基准交圈控制,每层打底时则以此灰饼做基准充筋,使其打底灰做到横平竖直。3、抹底层砂浆:抹前刷一道掺用水量10%的107胶水泥素浆,仅跟着分层分遍抹底层砂浆,常温时可采用1:0.5:4(水泥:白灰膏:砂),冬施时应用1:3水泥砂浆打底,抹至与冲的筋一平时,用大杠刮平,木抹子搓毛,终凝后浇水养护。4、
5、弹线、分格、粘分格条、滴水线:按图纸要求的尺寸弹线、分格,并按要求宽度设置分格条,分格条表面应做到横平竖直、平整一致,并按部位要求粘设滴水槽,其宽、深应符合设计要求。5、抹粘石砂浆、粘石:抹粘石砂浆主要有两种,一种是素水泥浆内掺水泥重20%的107胶配制而成的聚合物水泥浆;另一种是聚合物水泥砂浆,其配合比为水泥:石灰膏:砂:107胶1:1:22.5:0.2。其抹灰层厚度,根据石渣的粒径选择,一般抹粘石砂浆应低于分格条12mm。粘石砂浆表面应抹平,然后粘石,采用甩石子粘石,其方法是一手拿底钉窗纱的小筛子,筛内装石渣,另一手拿小木拍,铲上石渣后在小木拍上晃一下,使石渣均匀的撒布在小木拍上,再往粘石
6、砂浆上甩,要求一拍接一拍地甩,要将石渣甩严、甩匀,甩时应用小筛子接着掉下来的石渣,粘石后及时用干净的抹子轻轻地将石渣压入灰层之中,要求将石渣粒径的2/3压入灰中,外露1/3,并以不露浆且粘结牢固为原则。待其水分稍蒸发后,用抹子垂直方向从下往上溜一遍,以消除拍石时的抹痕。 对大面积粘石墙面,可采用机械喷石法施工,喷石后应及时 用橡胶滚子滚压,将石渣压入灰层2/3,使其粘结牢固。6、施工程序:门窗碹脸、阳台、雨罩等按要求应设置滴水槽,其宽度、深度应符合设计要求。粘石时应先粘小面后粘大面,搓面、小面交角处抹粘石灰时应采用八字靠尺,起尺后及时用筛底小米粒石修补黑边,是其石粒粘结密实。7、修整、处理黑边
7、:粘完石后应及时检查有无没粘上或石粒粘的不密实的地方,如发现后用水刷蘸水甩在其上,并及时补粘石粒,使其石渣粘结密实、均匀,发现灰层有坠裂现象,也应在灰层终凝以前甩水将裂缝压实。如阳角出现黑边,应待起尺后及时补粘米粒石并拍实。起条、勾缝:粘完石后应及时用抹子将石渣压入灰层2/3,并用铁抹子轻轻地往上溜一遍以减少抹痕。随后即可起出分格条、滴水槽,起条后应用抹子将起条后的灰层轻轻地按一下,防止在起条时将粘石灰的底灰拉开,干后形成空鼓。起条后可以用素水泥膏将缝内勾平、勾严。也可待灰层全部干燥后再勾缝。8、浇水养护:常温施工粘石后24h,即可用喷壶浇水养护。(三)基层为砖墙的操作方法:1、基层处理:将墙
8、面清扫干净,突出墙面的砼剔去,浇水湿润墙面。2、吊垂直、套方、找规矩:墙面及四角弹线找规矩,必须从顶层用特制的大线坠吊全高垂直线,并在墙面的阴阳角及窗台两侧、柱、垛等部位根据垂直线做灰饼,在窗口的上下弹水平线,横竖灰饼要求垂直交圈。3、抹底层砂浆:常温施工配合比为1:0.5:4的混合砂浆或1:0.2:0.3:4的粉煤灰混合砂浆,冬期施工采用配合比为1:3的水泥砂浆,并掺入一定比例的抗冻剂。打底时必须用力将砂浆挤入灰缝中,并分两遍与筋抹平,用大杠横竖刮平,木抹子撮毛,第二天浇水养护。4、粘分格条:根据图纸要求的宽度及深度粘分格条,条的两侧用素水泥膏勾成八字将条固定。弹线,分格应设专人负责,使其分
9、格尺寸符合图纸要求。此项工作应在粉分格条以前进行。5、抹粘石砂浆、粘石:为保证粘石质量,粘石砂浆配合比略有不同,目前一般采用抹6mm厚1:3水泥砂浆,仅跟着抹2mm厚聚合水泥膏(水泥:107胶=1:0.3)一道,随即粘石并将粘石拍入灰层2/3,达到拍实、拍平。抹粘石砂浆时,应先抹中间部分后抹分格条两侧,以防止木制分格条吸水快,条两侧灰层早干,影响粘石效果。粘石时应先粘分格条两侧后粘中间部分,粘的时候应一板接一板地连续操作,要求石粒粘的均匀密实,拍牢,待无明水后,用抹子轻轻地溜一遍。6、施工程序:自上而下施工,门窗碹脸、阳台、雨罩等要留置滴水槽,其宽、深应符合设计要求。粘石时应先粘小面,后粘大面
10、。7、修整、处理黑边:粘石灰末终凝以前,应对已粘石面层进行检查,发现问题及时修理;对阴角及阳角应检查平整及垂直,检查角的部位有无黑边,发现后及时处理。8、起条、勾缝:待修理后即可起条,分格条、滴水槽同时起出,起条后用抹子轻轻地按一下,防止起条时将粘石层拉起,干后形成空鼓。第二天,浇水湿润后用水泥膏勾缝。9、浇水养护:常温24h后,用喷壶浇水养护粘石面层。(四)基层为加气砼板的操作方法:1、基层处理:将加气砼板拼缝处的砂浆抹平,用笤帚将表面粉尘,加气细未扫净,浇水洇透,勾板缝,用10%(水重)的107胶水泥浆刷一遍,仅跟着用1:1:6混合砂浆,分层勾缝,并对缺棱掉角的板,分层补平,每层厚度79m
11、m。2、抹底层砂浆:可采用下列两种方法之一。(1)在润湿的加气砼板上刷一道掺有水重20%的107胶水泥浆,仅跟着薄薄地刮一道1:1:6混合砂浆,用笤帚扫出垂直纹路,终凝后浇水养护,待所抹砂浆与加气砼粘结一起,手掰不动为度。方可吊垂直,套方找规矩,冲筋,抹底层砂浆。(2)在润湿的加气砼板上,喷或甩一道掺有水重20%的107胶水拌合成的1:1:6混合砂浆,要求疙瘩要喷,甩均匀,终凝后浇水养护。待所喷、甩的砂浆与加气砼粘结牢固后,方可吊垂直,套方,找规矩,抹底层砂浆。 抹底层砂浆配合比为1:1:6混合砂浆,分层施抹,每层厚度控制在79mm,打底灰与所冲筋抹平,用大杠横竖刮平,木抹子搓毛,终凝后浇水养
12、护。3、粘分格条、滴水槽:按图纸上的要求弹线分格、粘条,要求分格条表面横平竖直。4、抹粘石砂浆,甩石渣粘石:方法与前相同。5、操作程序:自上而下施工,门窗碹脸、阳台、雨罩等应先粘小面后粘大面,先粘分格条两侧再粘中心部位。大、小面交角处粘石应采用八字靠尺,滴水槽留置的宽度、深度应符合设计要求。6、修整、处理黑边:粘石灰未终凝前应检查所粘的墙有无缺陷,发现问题应及时修整,如出现黑边,应掸水补粘米粒石处理。7、起条、勾缝:展石修好后,及时将分格条、滴水槽起出,并用抹子轻轻地按一下,第二天用素水泥膏勾缝。8、浇水养护:常温24h后,用喷壶浇水养护。(五)冬期施工1、抹灰砂浆应采取保温措施,砂浆上墙温度
13、不应低于+5度。2、抹灰砂浆层硬化初期不得受冻,气温低于+5度时,室外抹灰应掺入能降低冻结温度的外加剂,其掺量通过试验确定。3、用冻结法砌筑的墙,室外抹灰应待其完全解冻后施工,不得用热水冲刷冻结的墙面或消除墙面上的冰霜。4、抹灰内不能掺白灰膏,为保证操作可以用同体积粉煤灰代替,以增加和易性。四、质量标准(一)保证项目:材料的品种、质量必须符合设计要求。各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓和裂缝等缺陷。(二)基本项目:1、粘石表面石粒粘结牢固,分布均匀,表面平整,颜色一致,不显接槎,无漏浆,无漏粘,阳角处无黑边。2、分格条宽度和深度均匀一致,条(缝)平整光滑,棱角整齐,横平竖
14、直,通顺。3、滴水线(槽)流水坡向正确,滴水线顺直,滴水槽宽度、深度均不小于10mm。整齐一致。(三)允许偏差项目,见下表:墙面干粘石允许偏差项次项 目允许偏差(mm)检 查 方 法1立面垂直52m托线板检查2表面平整52m靠尺和楔形塞尺检查3阴阳角垂直42m靠尺和楔形塞尺检查4阳角方正420cm方尺和楔形塞尺检查5分格缝平直3拉5m小线,不足5m拉通线检查6全高垂直单层、多层H且20经纬仪检查高层H且30经纬仪检查注:H为建筑物立面总高度五、成品保护(一)门窗框及架子上的砂浆应及时清理干净,散落在架子上的石渣应及时回收。铝合金门窗应保护好,其上的保护膜完好无损。(二)翻板子,拆架子不要碰撞干
15、粘石墙面,粘石后棱角处应加以保护,防止碰撞。(三)油工刷油时严禁踩蹬粘石面层及棱角,切勿将油罐碰掉污染粘石墙面。(四)做刷石前应保护好粘石墙面,防止刷石的水泥浆污染粘石面。六、应注意的质量问题(一)粘石面层不平,颜色不均:粘石灰抹的不平,粘石时用力不均;拍按粘石时抹灰厚的地方按后易出浆,抹灰薄,灰层处出现坑,粘石后按不到,石渣浮在表面颜色较重而出浆处显白,造成粘石面层有花感,颜色不一致。(二)阳角及分格条两侧出现黑边:分格条两侧灰干得快,粘不上石渣;抹阳角时没采用八字靠尺,起尺后又不及时修补。分格条处应先粘而后在粘大面,阳角粘石应采用八字靠尺,起尺后及时用米粒石修补和处理黑边。(三)石渣浮动,手触即掉:灰层干得太快,粘石后已拍不动,或拍的劲不够;粘石前底灰上应浇水湿润,粘石后要轻拍,将石渣拍入灰层2/3。(四)坠裂:底灰浇水饱和,粘石灰太稀,灰层抹的过厚,粘石时由于石渣的甩打将灰层砸裂下滑产生坠裂。故浇水要适度,且要保证粘石灰的稠度。(五)空鼓开裂:有两种,一种是底灰与基层之间的空裂;另一种是面层粘石层与底灰之间的空裂。底灰与基体的空裂原因是基体清理不净;浇水不透;灰层过后,抹灰时没分层施抹。底灰与粘石层空裂主要是由于坠裂引起为多。为防止空裂发生,一是注意清理,二是注意浇水适度,三是注意灰
