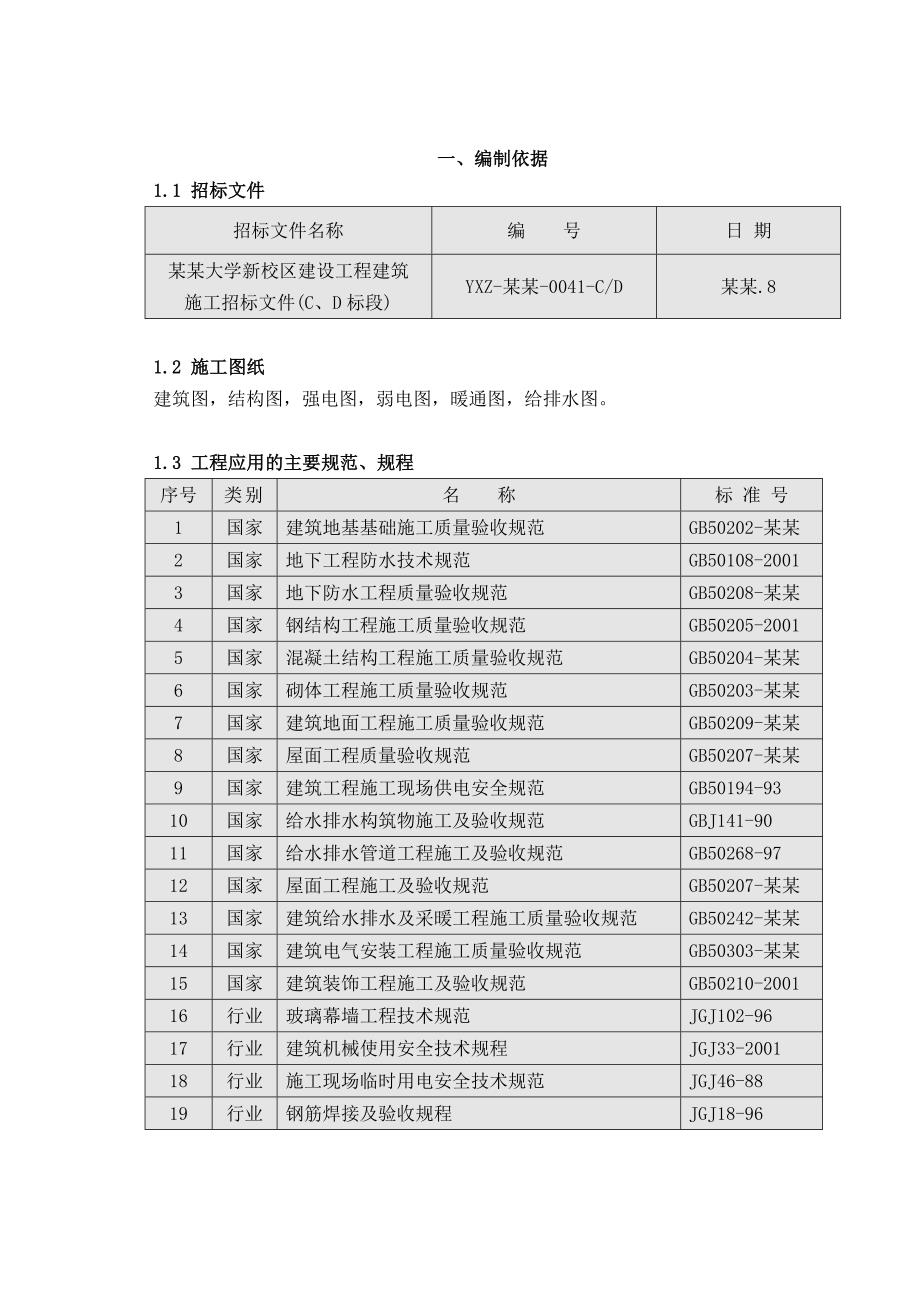

《大学新校区工程施工组织设计.doc》由会员分享,可在线阅读,更多相关《大学新校区工程施工组织设计.doc(76页珍藏版)》请在第壹文秘上搜索。
1、一、编制依据1.1 招标文件招标文件名称编 号日 期某某大学新校区建设工程建筑施工招标文件(C、D标段)YXZ-某某-0041-C/D某某.81.2 施工图纸建筑图,结构图,强电图,弱电图,暖通图,给排水图。1.3 工程应用的主要规范、规程序号类别名 称标 准 号1国家建筑地基基础施工质量验收规范GB50202-某某2国家地下工程防水技术规范GB50108-20013国家地下防水工程质量验收规范GB50208-某某4国家钢结构工程施工质量验收规范GB50205-20015国家混凝土结构工程施工质量验收规范GB50204-某某6国家砌体工程施工质量验收规范GB50203-某某7国家建筑地面工程施

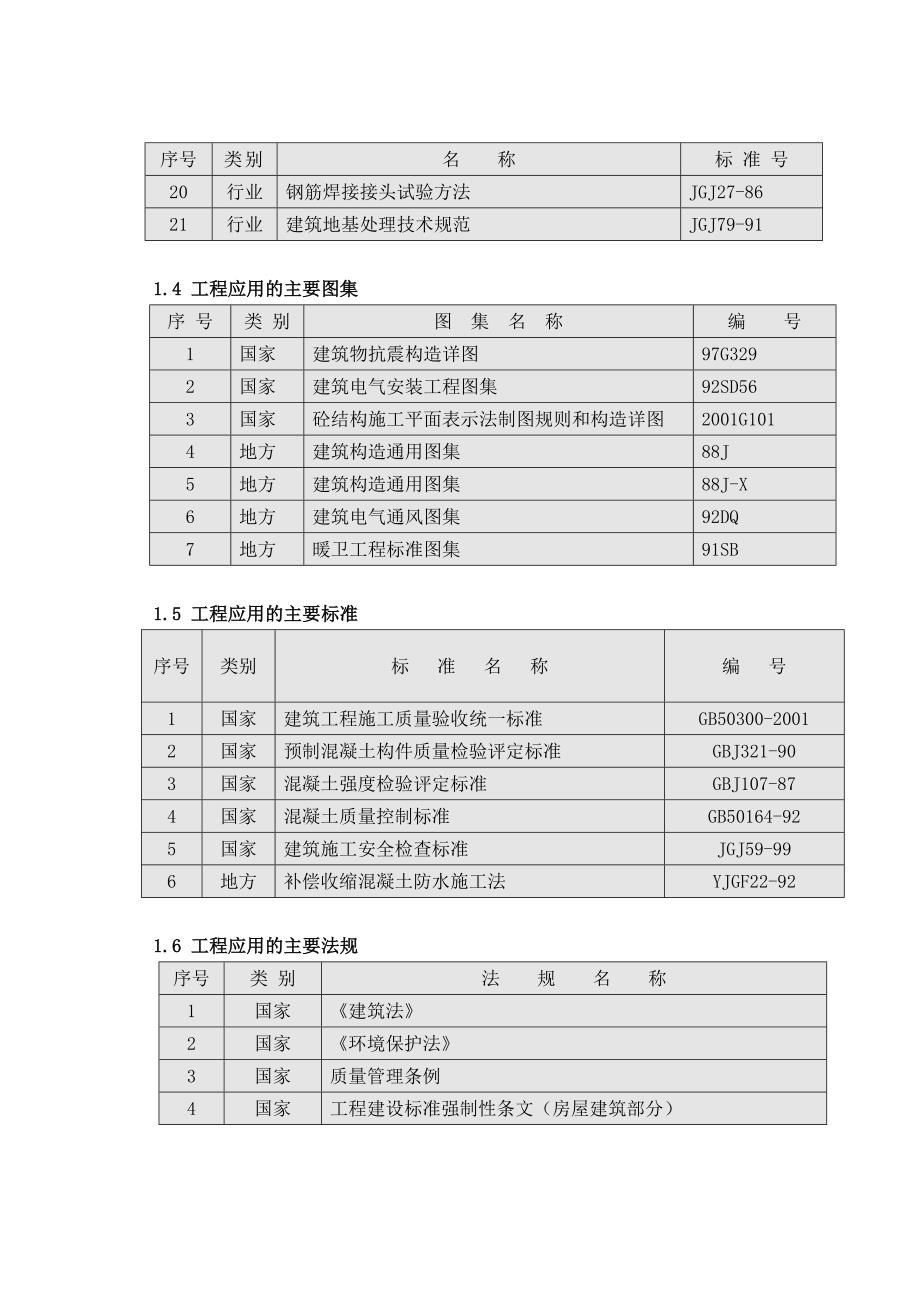

2、工质量验收规范GB50209-某某8国家屋面工程质量验收规范GB50207-某某9国家建筑工程施工现场供电安全规范GB50194-9310国家给水排水构筑物施工及验收规范GBJ141-9011国家给水排水管道工程施工及验收规范GB50268-9712国家屋面工程施工及验收规范GB50207-某某13国家建筑给水排水及采暖工程施工质量验收规范GB50242-某某14国家建筑电气安装工程施工质量验收规范GB50303-某某15国家建筑装饰工程施工及验收规范GB50210-200116行业玻璃幕墙工程技术规范JGJ102-9617行业建筑机械使用安全技术规程JGJ33-200118行业施工现场临时用
3、电安全技术规范JGJ46-8819行业钢筋焊接及验收规程JGJ18-9620行业钢筋焊接接头试验方法JGJ27-8621行业建筑地基处理技术规范JGJ79-911.4 工程应用的主要图集序 号类 别图 集 名 称编 号1国家建筑物抗震构造详图97G3292国家建筑电气安装工程图集92SD563国家砼结构施工平面表示法制图规则和构造详图2001G1014地方建筑构造通用图集88J5地方建筑构造通用图集88J-X6地方建筑电气通风图集92DQ7地方暖卫工程标准图集91SB1.5 工程应用的主要标准序号类别标 准 名 称编 号1国家建筑工程施工质量验收统一标准GB50300-20012国家预制混凝土

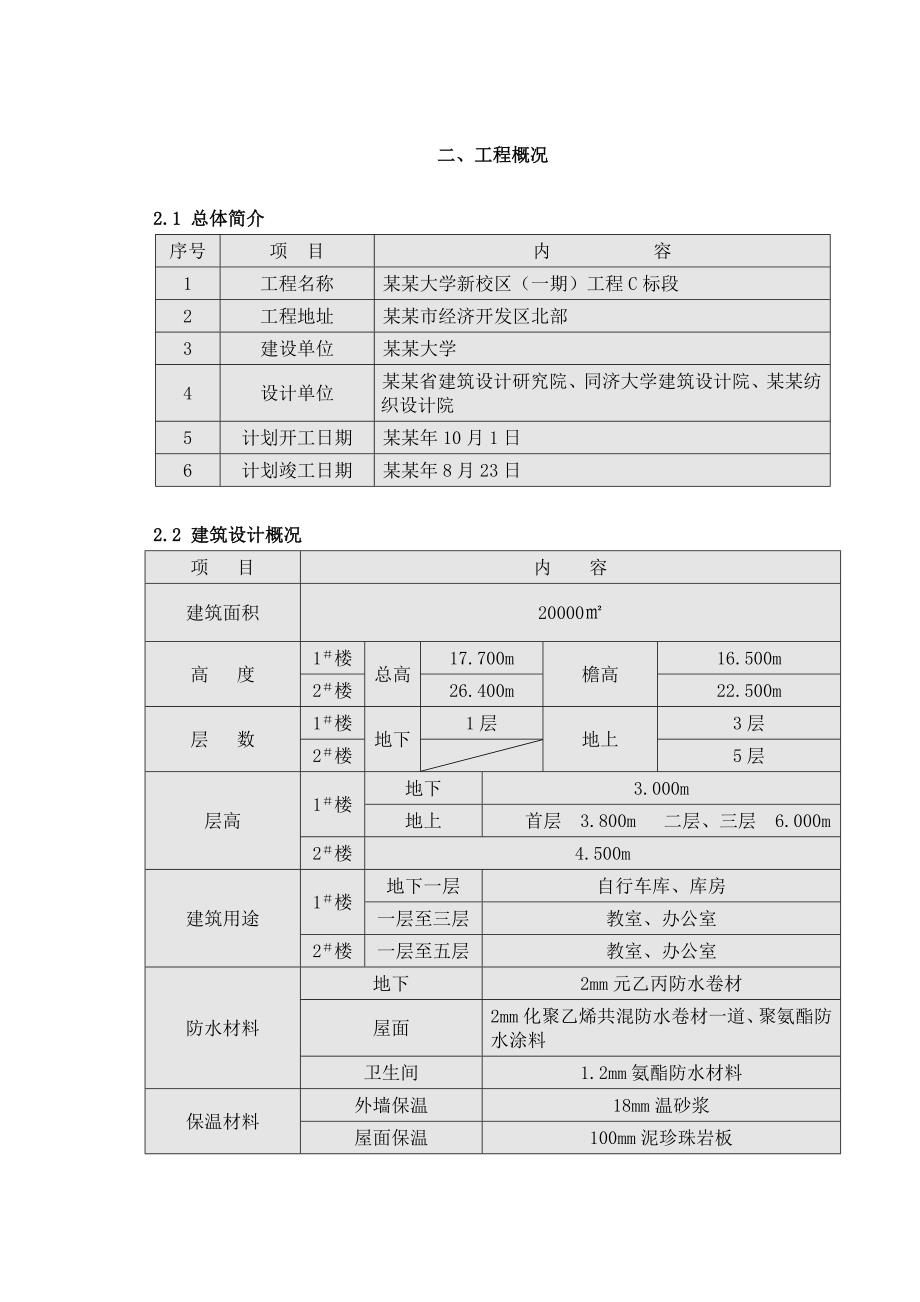

4、构件质量检验评定标准GBJ321-903国家混凝土强度检验评定标准GBJ107-874国家混凝土质量控制标准GB50164-925国家建筑施工安全检查标准JGJ59-996地方补偿收缩混凝土防水施工法YJGF22-921.6 工程应用的主要法规 序号类 别法 规 名 称1国家建筑法2国家环境保护法3国家质量管理条例4国家工程建设标准强制性条文(房屋建筑部分)二、工程概况2.1 总体简介序号项 目内 容1工程名称某某大学新校区(一期)工程C标段2工程地址某某市经济开发区北部3建设单位某某大学4设计单位某某省建筑设计研究院、同济大学建筑设计院、某某纺织设计院5计划开工日期某某年10月1日6计划竣工
5、日期某某年8月23日2.2 建筑设计概况项 目内 容建筑面积20000高 度1楼总高17.700m檐高16.500m2楼26.400m22.500m层 数1楼地下1层地上3层2楼5层层高1楼地下3.000m地上首层 3.800m 二层、三层 6.000m2楼4.500m建筑用途1楼地下一层自行车库、库房一层至三层教室、办公室2楼一层至五层教室、办公室防水材料地下2mm元乙丙防水卷材屋面2mm化聚乙烯共混防水卷材一道、聚氨酯防水涂料卫生间1.2mm氨酯防水材料保温材料外墙保温18mm温砂浆屋面保温100mm泥珍珠岩板内装修地面花岗石、水磨石、防滑地砖、细石混凝土墙面乳胶漆、瓷砖、涂料顶棚轻钢龙骨
6、吊顶、乳胶漆、防霉涂料外装修外墙面涂料、面砖门窗玻璃幕墙、铝合金窗屋面上人、不上人0.00绝对标高74.800m基底标高2.350m2.3 结构设计概况序 号项 目内 容1结构形式主体框架结构基础1楼筏基2楼独立基础2地基处理桩地基3地下防水自防水砼S6三元乙丙防水卷材4抗震等级三级5抗震设防烈度七度6混凝土强度C10-C307钢筋类型一级钢6-18二级钢10-258钢筋连接直螺纹连接框架底层柱、柱纵筋d22mm搭接其它9墙体厚度外墙厚度240mm内墙厚度120mm10底板厚度1楼400mm承台厚度2楼800-1300mm11垫层厚度100混凝土强度C1012后浇带宽度800mm2.4 专业设
7、计概况项目内 容电 梯1部(2楼)上水冷水下水污水、雨水、废水暖卫集中供暖强电动力、照明、防雷接地弱电教学局域网系统,有线电视系统,电话系统,电铃系统消防消防栓、灭火器2.5 补充说明2.5.1基础及地下室混凝土强度等级采用C30,其中底板、外墙抗渗等级为S6。垫层采用C10素混凝土。2.5.2填充墙及隔墙在0.000以下采用MU10标准粘土砖,M10水泥砂浆砌筑;0.000以上采用MU10多孔粘土砖,M10(外墙)、M7.5(内墙)混合砂浆砌筑。2.5.3地下室墙身水平筋搭接的位置,可选在墙身跨度的三分点左右;竖向筋在基础面处的搭接,当钢筋直径22时,可在同一截面上搭接。2.5.4纵向受拉钢
8、筋的最小锚固长度(La)按下表采用混凝土强度等级C20C25C30C35C40级钢筋31d27d24d22d20d级钢筋39d33d30d27d25d注:1)三级抗震时:Lae=1.05La;2)当为级钢筋时,末端应做180o弯钩,弯后平直段长度3d;3)最小锚固长度250。2.5.6浇捣后浇带的砼应采用强度高一级的膨胀砼(加10HEA,替代相应水泥用量)浇筑密实。在结构完工一个月左右后浇筑砼。2.5.7生活用水系统采用市政给水管网压力直接供水。2.5.8室内消火栓用水量15LS,室外消防用水量为30LS。室内消火栓利用教学区最高建筑物内消防泵供水(初定于图书馆楼内)至教学楼供水压力为.MPa
9、。2.5.9新材料、新工艺、新技术的应用主要有:1)生活给水管采用PP-R冷水管(.Mpa),热熔连接;2)排水管均采用UPVC排水管;3)采用高分子复合防水材料三元乙丙防水卷材。4)钢筋机械连接技术:直螺纹连接5)新型脚手架:早拆支撑体系三、施工部署项目经理3.1 建立组织机构项目执行经理 商务经理生产经理主任工程师经营部工程部技术质量部经济工程师造价工程师电气工程师暖通工程师安全工程师生产工程师质量工程师技术工程师3.2 项目管理目标3.2.1质量目标:省优3.2.2安全文明施工目标:市级文明工地3.2.3 工期目标:总工期328个日历日,拟定计划开工日期:某某年 10月 1日,拟定计划竣
10、工日期:某某年8月23日。 3.2.4科技效益进步率:1%编制合理的降低造价措施,通过先进的施工技术和科学的管理方法降低造价。3.2.5 安全目标: 确保无重大工伤事故,杜绝死亡事故,轻伤频率控制在10以内。3.3 施工部署原则为了保证基础、主体、装修保质保量如期完成施工任务,考虑各方面的影响因素,应充分、合理安排任务、资源、时间、空间的总体布局。3.3.1在时间上的部署原则考虑季节施工,在空间上的部署原则考虑立体交叉施工。3.3.2基础施工在某某年11月25日完成,考虑到春节放假的影响,主体结构在某某年3月5日之前封顶。3.3.3为了贯彻空间占满时间连续,均衡协调有节奏,力所能及留有余地的原
11、则,保证工程按照总控计划完成,需要采用主体和二次维护结构、主体和装修、安装和装修的立体交叉施工。为了使上部结构正在施工而下部的二次维护结构、安装、装修插入施工,需要将结构分三次验收:地下室验收一次,主体在1楼第三层结构封顶验收一次,2楼结构主体封顶以后验收一次。3.3.4总施工顺序上的部署原则:按照先地下,后地上;先结构,后维护;先主体,后装修;先土建,后专业的总施工顺序原则进行部署。根据基础、主体结构、装修三个阶段施工不同的特点安排总体施工部署。3.3.4.1在保证工期和质量的前提下,1楼采用开放式大开挖,其施工速度快,施工成本低。基础结构工程量大,处于冬期施工期内,又逢某某年春节,因此在春
12、节前要抓紧基础及主体结构施工开挖,回填土工程控制在某某年雨期施工开始之前完成。3.3.4.2主体施工阶段1楼主体结构层高变化大,加上单层施工面积大,为框架结构,施工难度大,在施工安排上予以充分考虑。3.3.4.3装修施工阶段为了保证总体进度计划按时完成,室内初装修提前插入施工。3.4施工任务的划分及总包对分包的管理与控制3.4.1.1总包对分包的管理与控制:见下图。与分包签定施工合同的准备条件对分包商的质量要求对分包商的安全要求对分包商的文明施工要求对分包商的工期要求资质预审发出邀函提出各种要求预审通过的分包商分包商相应工程报价分包商提供相应施工组织设计承包评定承包与分包商签定施工合同分包商进出现场的必备条件(含指定分包商)提交业主指定为分包商的相关证明文件指定分包商情况登记表土建劳务分包商施工组织设计方案土建分包商施工组织管理体系依据合同文件办理好保险等有关手续发出进场通知施工过程控制质 量工 期安 全文明施工生产例会解决现场问题材料现场验收存放日周计划核查落实质量检查质量验收施工方案核查落实协调垂直运输工具定期安全检查文明施工检查
