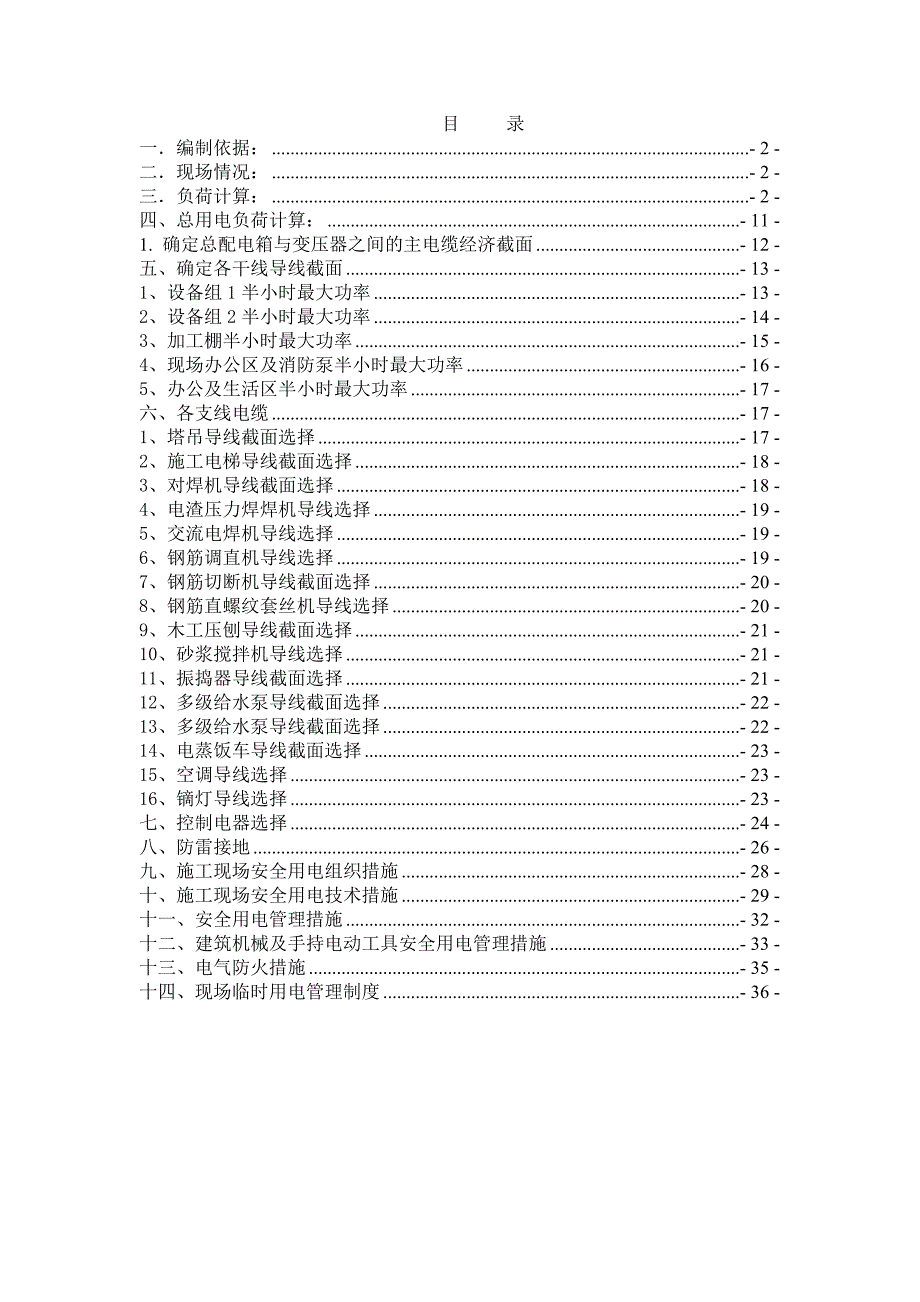

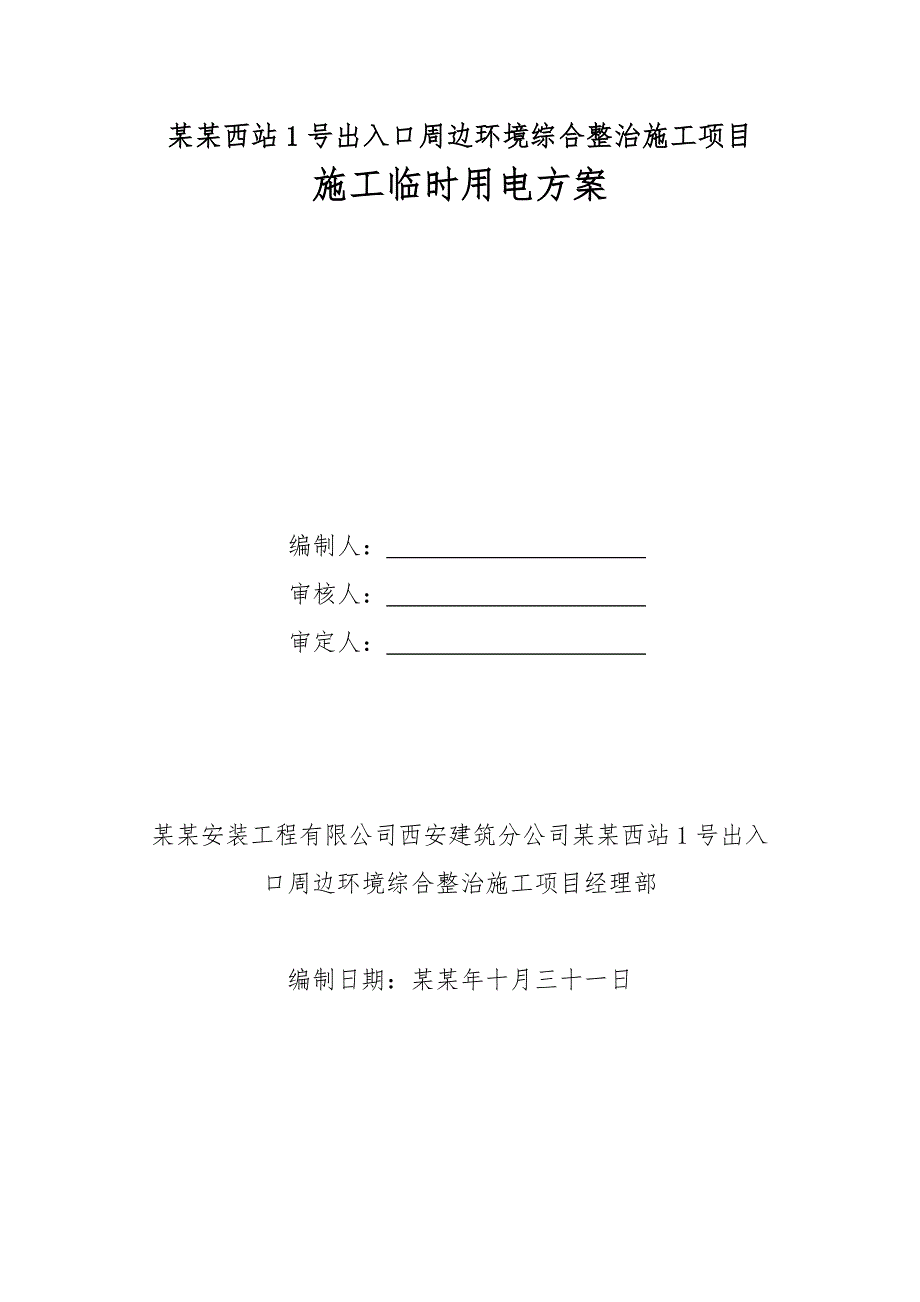

1、某某西站1号出入口周边环境综合整治施工项目施工临时用电方案编制人: 审核人: 审定人: 某某安装工程有限公司西安建筑分公司某某西站1号出入口周边环境综合整治施工项目经理部编制日期:某某年十月三十一日目 录一编制依据:- 2 -二现场情况:- 2 -三负荷计算:- 2 -四、总用电负荷计算:- 11 -1. 确定总配电箱与变压器之间的主电缆经济截面- 12 -五、确定各干线导线截面- 13 -1、设备组1半小时最大功率- 13 -2、设备组2半小时最大功率- 14 -3、加工棚半小时最大功率- 15 -4、现场办公区及消防泵半小时最大功率- 16 -5、办公及生活区半小时最大功率- 17 -六、
2、各支线电缆- 17 -1、塔吊导线截面选择- 17 -2、施工电梯导线截面选择- 18 -3、对焊机导线截面选择- 18 -4、电渣压力焊焊机导线选择- 19 -5、交流电焊机导线选择- 19 -6、钢筋调直机导线选择- 19 -7、钢筋切断机导线截面选择- 20 -8、钢筋直螺纹套丝机导线选择- 20 -9、木工压刨导线截面选择- 21 -10、砂浆搅拌机导线选择- 21 -11、振捣器导线截面选择- 21 -12、多级给水泵导线截面选择- 22 -13、多级给水泵导线截面选择- 22 -14、电蒸饭车导线截面选择- 23 -15、空调导线选择- 23 -16、镝灯导线选择- 23 -七、控

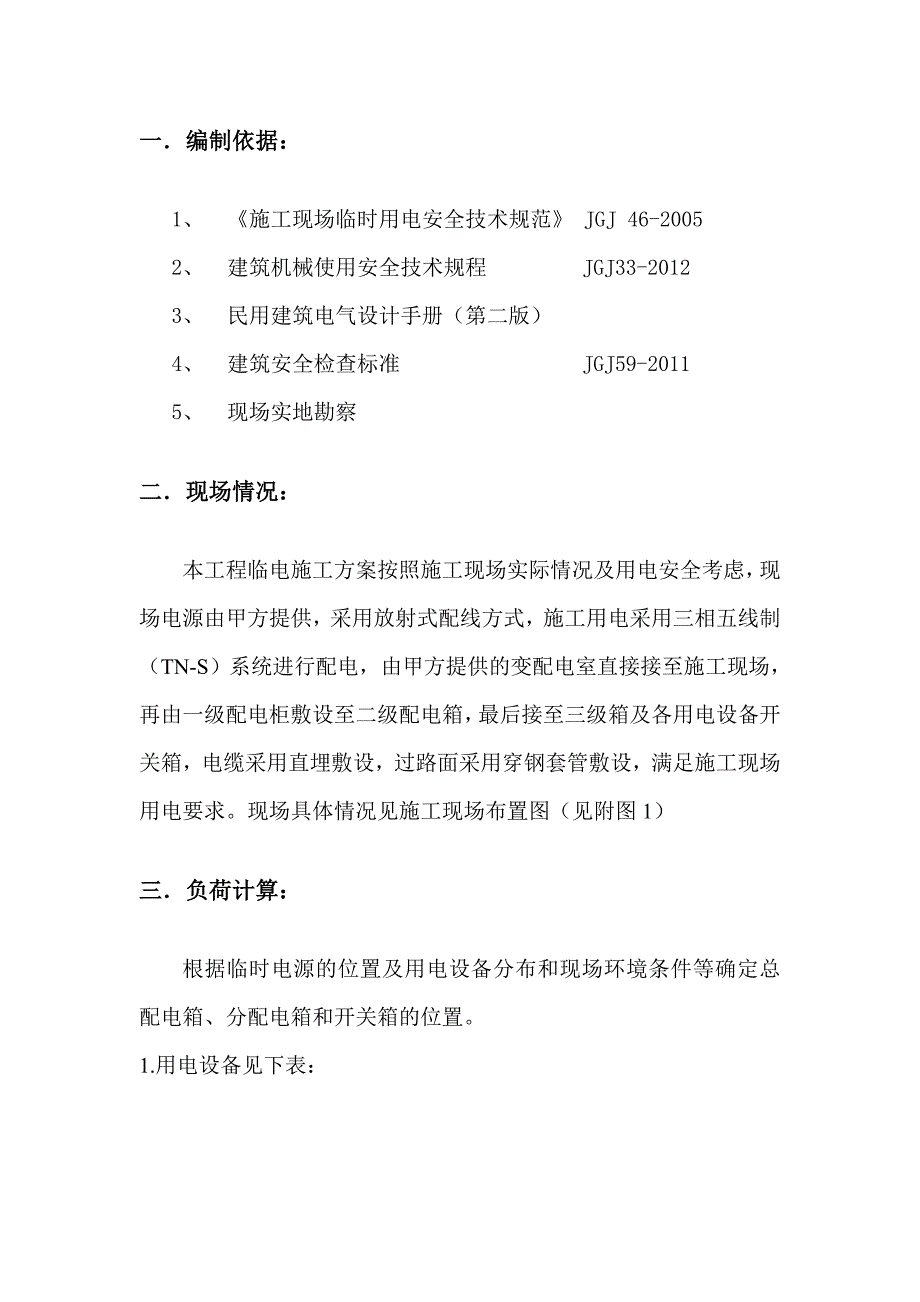

3、制电器选择- 24 -八、防雷接地- 26 -九、施工现场安全用电组织措施- 28 -十、施工现场安全用电技术措施- 29 -十一、安全用电管理措施- 32 -十二、建筑机械及手持电动工具安全用电管理措施- 33 -十三、电气防火措施- 35 -十四、现场临时用电管理制度- 36 -一编制依据:1、 施工现场临时用电安全技术规范 JGJ 46-20052、 建筑机械使用安全技术规程 JGJ33-20123、 民用建筑电气设计手册(第二版)4、 建筑安全检查标准 JGJ59-20115、 现场实地勘察二现场情况:本工程临电施工方案按照施工现场实际情况及用电安全考虑,现场电源由甲方提供,采用放射式
4、配线方式,施工用电采用三相五线制(TN-S)系统进行配电,由甲方提供的变配电室直接接至施工现场,再由一级配电柜敷设至二级配电箱,最后接至三级箱及各用电设备开关箱,电缆采用直埋敷设,过路面采用穿钢套管敷设,满足施工现场用电要求。现场具体情况见施工现场布置图(见附图1)三负荷计算:根据临时电源的位置及用电设备分布和现场环境条件等确定总配电箱、分配电箱和开关箱的位置。1.用电设备见下表:序号设备名称单台功率KW台数功率小计KW备注1砂浆搅拌机7.517.52木工圆盘锯3263木工压刨4144振捣器2.512.55对焊机100 KVA1100 KVAJc=20%6塔吊51.2151.2Jc=25%7交
5、流电焊机30KVA390KVAJc=35%8直螺纹套丝机4.5299打夯机4.52910钢筋切断机32611钢筋弯曲机32612钢筋调直机1211213施工电梯3226414裁板机42815镝灯3.541416多级泵1111117水泵4145618电弧焊机5KVA420KVA19壁挂空调1.5203020柜式空调2.52521电蒸饭车71722办公室照明及办公用电10KW2.用电设备需要系数表序号设备名称Kxcostg1搅拌机0.860.850.622地泵(砼输送泵)0.60.650.753木工圆盘锯0.20.651.174木工压刨0.20.651.175插入式振捣器0.650.71.026对
6、焊机0.350.71.027交流焊接0.350.352.688塔吊0.20.51.029钢筋套丝机0.70.71.0210钢筋切断机0.70.71.0211钢筋弯曲机0.70.71.0212钢筋调直机0.70.71.0213蛙式打夯机0.70.71.0214施工电梯0.350.51.7315空气压缩机0.70.71.0216多级给水泵0.80.850.6217镝灯0.70.521.618水泵0.80.850.6219砂轮切割机0.20.51.7320空调(办公室)0.80.80.7521电蒸饭车0.70.80.75本系统采用TN-S系统接地,根据各机械设备用电功率、用电环境及现场设备平面布置图
7、等设置一级配电柜及二级配电箱以满足施工用电要求,各支路采用YJV五芯电缆。3.各用电设备组的负荷计算用电设备的负荷计算按下式计算Pjs=KxPe (有功功率计算)Qjs= tgPjs (无功功率计算)Sjs= Pjs/ cos (视在功率计算)Ijs= Sjs/(UN) (计算电流)Pjs用电设备组的有功计算负荷KWQjs用电设备组的无功计算负荷KvarSjs用电设备组的视在计算负荷KVAIjs用电设备组的计算电流 AKx电气设备组的需要系数Pe设备容量KWtg用电设备功率因数的正切值3.1、塔吊(1台)查表Kx=0.3 COS=0.7 tg=1.02利用需要系数法先将Jc=100%换算到Jc
8、=25%的额定容量:Pe= PN=2 PN=251.2=102.4KW计算负荷:Pjs= KxPe=0.3102.4=30.72KWQjs= tgPjs=30.721.02=31.33 Kvar3.2、施工电梯(2台) 查表: Kx=0.35 COS=0.5 tg=1.73利用需要系数法先将Jc=100%换算到Jc=25%的额定容量:Pe= PN=2 PN=232=64KW计算负荷:Pjs= KxPe=0.35(642)=44.8KWQjs= tgPjs=1.7344.8=77.50 Kvar3.3、对焊机(1台)查表: Kx=0.35 COS=0.7 tg=1.73利用需要系数法先将电焊机额
9、定容量换算到负载持续率为Jc100%时的有功功率:Pe=SNCOS=1000.7=1000.4470.7=31.29KW计算负荷: Pjs= KxPe=0.3531.29=10.95KWQjs= tgPjs=10.951.73=18.94Kvar3.4、电渣压力焊机(3台)查表: Kx=0.35 COS=0.35 tg=2.68先将电焊机额定容量换算到负载持续率为Jc=100%时的有功功率:Pe=SNCOS=900.35=900.5920.35=18.64KW计算负荷: Pjs= KxPe=0.3518.64=6.52 KWQjs= tgPjs=6.522.68=17.47 Kvar3.5、电
10、弧焊机(4台)查表: Kx=0.35 COS=0.35 tg=2.68先将电焊机额定容量换算到负载持续率为Jc=100%时的有功功率:Pe=SNCOS=200.35=100.5920.35=4.142KW计算负荷: Pjs= KxPe=0.354.142=1.45 KWQjs= tgPjs=0.7254.142=3.886 Kvar3.6、钢筋直螺纹套丝机:(2台)查表: Kx=0.7 COS=0.7 tg=1.02计算负荷:Pjs= KxPe=0.79=6.3 KWQjs= tgPjs=1.026.3=6.426Kvar3.7、钢筋切断机:(2台)查表: Kx=0.7 COS=0.7 tg=
11、1.02计算负荷:Pjs= KxPe=0.7(32)=4.2KWQjs= tgPjs=1.024.2=4.284 Kvar3.8、钢筋弯曲机(2台)查表: Kx=0.7 COS=0.7 tg=1.02计算负荷:Pjs= KxPe=0.7(32)=4.2KWQjs= tgPjs=1.024.2=4.284 Kvar3.9、钢筋调直机(1台)查表: Kx=0.7 COS=0.7 tg=1.02计算负荷:Pjs= KxPe=0.712=8.4KWQjs= tgPjs=1.028.4=8.57 Kvar3.10、木工圆盘锯:(2台)查表: Kx=0.2 COS=0.65 tg=1.17计算负荷:Pjs
12、= KxPe=0.2(32)=1.2 KWQjs= tgPjs=1.21.17=1.4 Kvar3.11、木工压刨:(1台)查表: Kx=0.2 COS=0.65 tg=1.17计算负荷:Pjs= KxPe=0.24=0.8 KWQjs= tgPjs=0.81.17=0.94 Kvar3.12、裁板机(2台)查表: Kx=0.7 COS=0.7 tg=1.02计算负荷:Pjs= KxPe=0.74*2=5.6KWQjs= tgPjs=1.025.6=5.71 Kvar3.13、镝灯(4盏)查表: Kx=0.7 COS=0.52 tg=1.6因镝灯带整流器,功率要加上电子镇流器的功率损耗8%,故P=1.083.5*4=15.12 KW计算负荷:Pjs= KxPe=0.715.12=10.584KWQjs= tgPjs=1.610.584=16.93 Kvar3.14、振捣器:(1台)查表: Kx=0.65 COS=0.7 tg=1.02计算负荷:Pjs= KxPe=0.652.5=1.625 KWQjs= tgPjs=1.6251.02=1.65 Kvar3.15、多级给水泵(1台)查表: Kx=0.8 COS=0.85 tg=0
