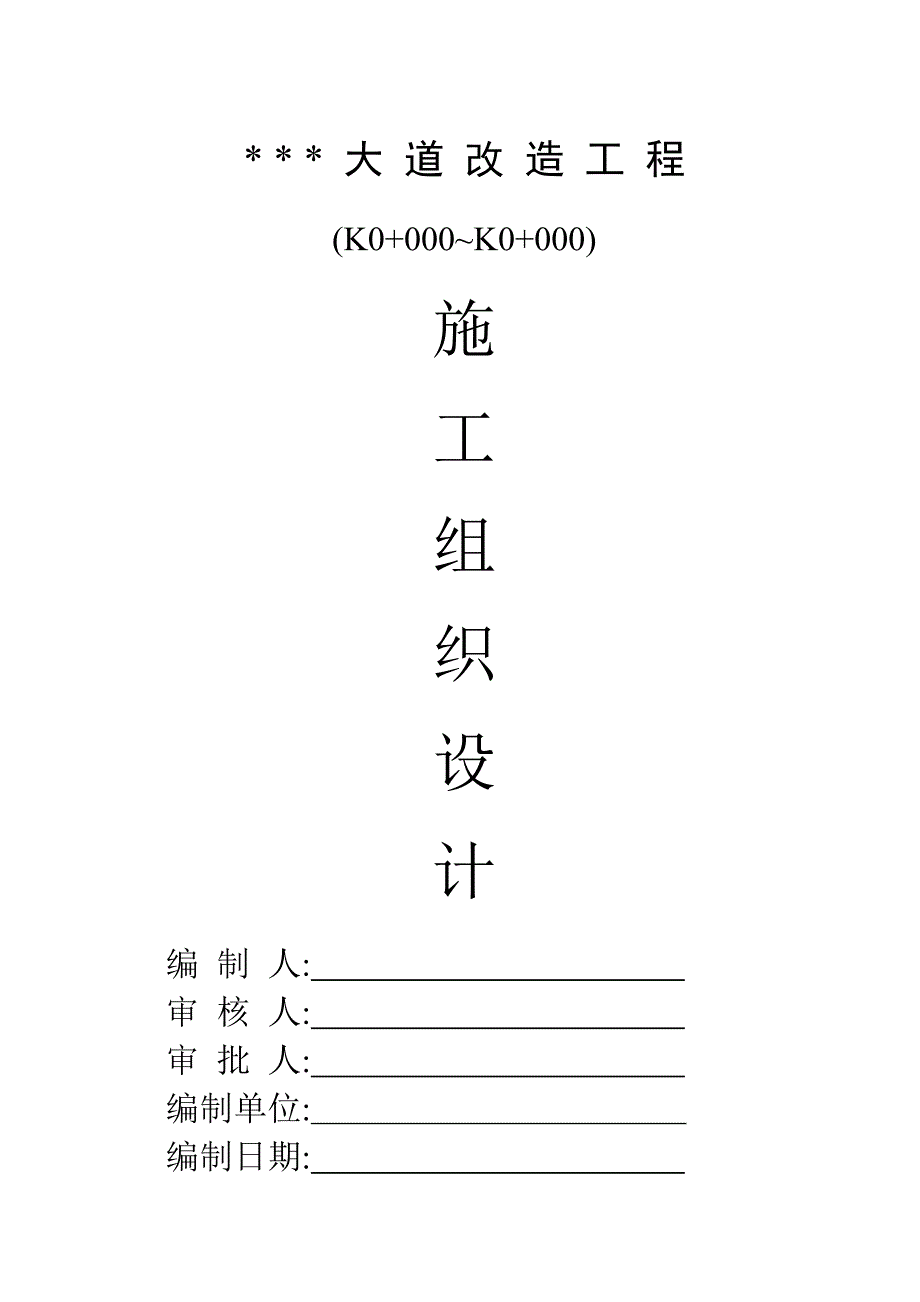

《大道改造工程施工组织设计.doc》由会员分享,可在线阅读,更多相关《大道改造工程施工组织设计.doc(68页珍藏版)》请在第壹文秘上搜索。

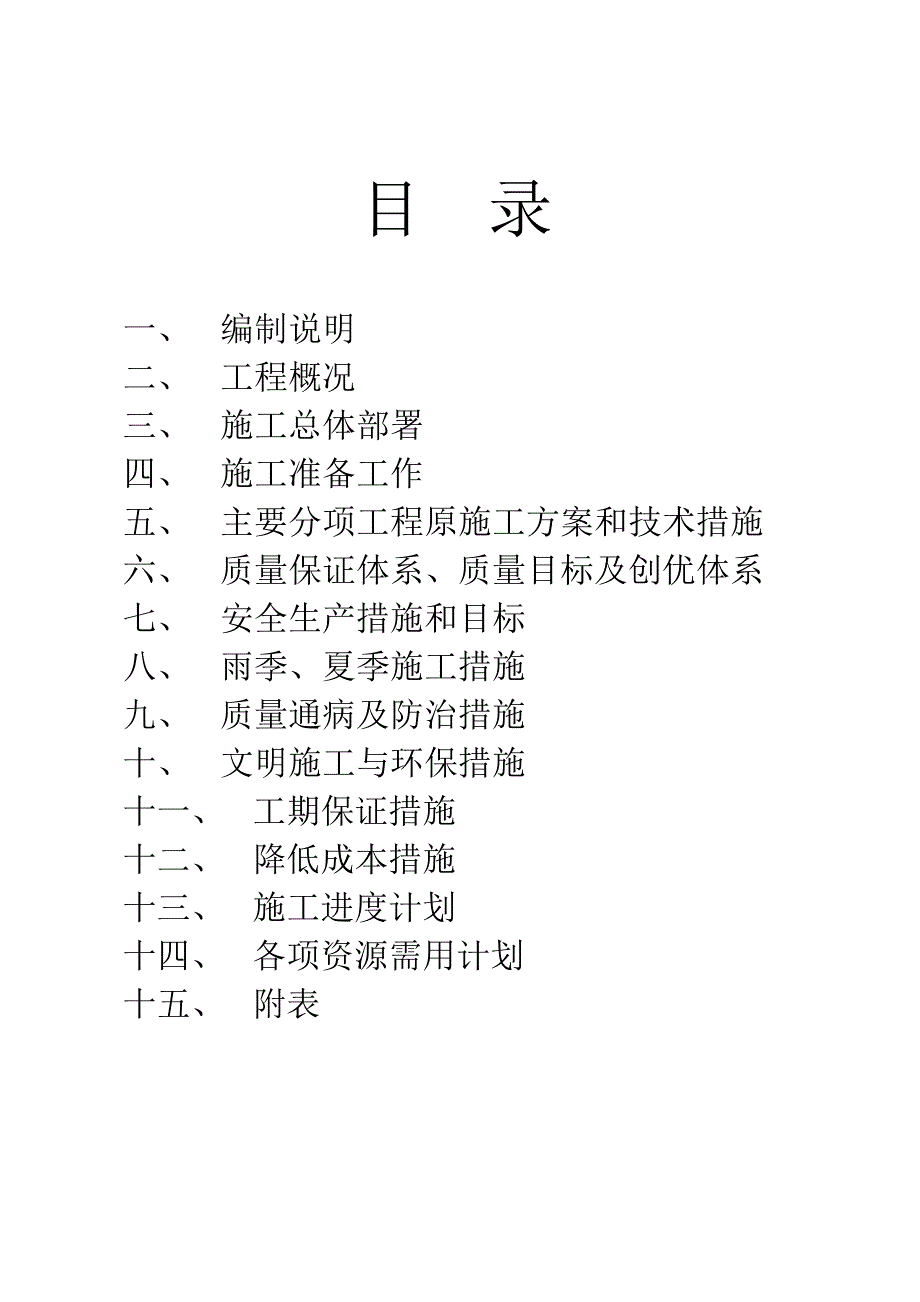

1、* * * 大 道 改 造 工 程(K0+000K0+000)施工组织设计编 制 人: 审 核 人: 审 批 人: 编制单位: 编制日期: 目 录一、 编制说明二、 工程概况三、 施工总体部署四、 施工准备工作五、 主要分项工程原施工方案和技术措施六、 质量保证体系、质量目标及创优体系七、 安全生产措施和目标八、 雨季、夏季施工措施九、 质量通病及防治措施十、 文明施工与环保措施十一、 工期保证措施十二、 降低成本措施十三、 施工进度计划十四、 各项资源需用计划十五、 附表一、 编制说明1.1编制依据(1)*市城市规划设计研究总院的*施工图设计。()招标文件及补充文件。()市政及建筑工程施工技

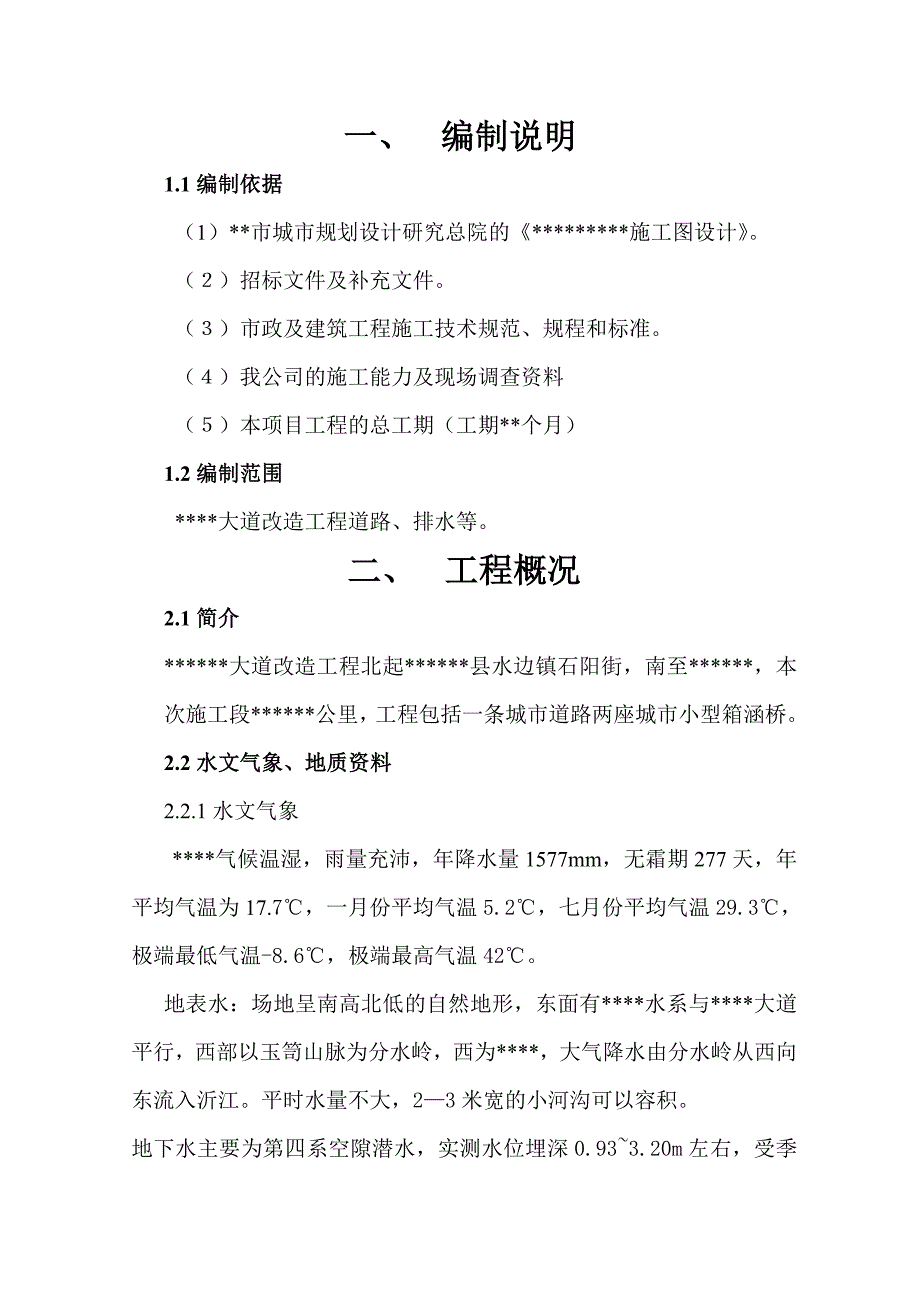

2、术规范、规程和标准。()我公司的施工能力及现场调查资料()本项目工程的总工期(工期*个月)1.2编制范围*大道改造工程道路、排水等。二、 工程概况2.1简介*大道改造工程北起*县水边镇石阳街,南至*,本次施工段*公里,工程包括一条城市道路两座城市小型箱涵桥。2.2水文气象、地质资料2.2.1水文气象 *气候温湿,雨量充沛,年降水量1577mm,无霜期277天,年平均气温为17.7,一月份平均气温5.2,七月份平均气温29.3,极端最低气温-8.6,极端最高气温42。 地表水:场地呈南高北低的自然地形,东面有*水系与*大道平行,西部以玉笥山脉为分水岭,西为*,大气降水由分水岭从西向东流入沂江。平
3、时水量不大,23米宽的小河沟可以容积。地下水主要为第四系空隙潜水,实测水位埋深0.933.20m左右,受季节和大气降水影响而变化,渗透系数0.015cm/s。地下水是当地居民的引用和农田灌溉水源,水质良好。 地下水和地表水对建筑材料不会造成分解性和结晶性腐蚀,适宜道路改造工程建设。2.2.2 地质 1.地质概况:拟建*道道路改造工程地段为冲积相第四系全新统松散沉积层(Q4),基底岩层为二迭系小江边组和狮子形组钙质页岩夹不稳定灰岩透镜体(P1X)和灰岩(P1S),属巨厚层状。根据区域构造分析及现场勘查和地质调查,该场区内地质情况是稳定的。2.3 工程内容本工程施工主要包括土方开挖、钢筋混凝土箱涵
4、及挡土墙、路基路面及排水管沟等。2.4工程特点2.4.1工期本工程工期紧、任务重,施工时应严格做好总进度计划、月进度计划及旬进度计划,保证工期目标的实现。本工程总工期12个月。2.4.2 地下水位地下水主要为第四系空隙潜水,实测水位埋深0.933.20m左右,受季节和大气降水影响而变化,渗透系数0.015cm/s。地下水是当地居民的引用和农田灌溉水源,水质良好。2.4.3 交通*位于峡江县新城区东侧是*道的一段,*道是一条重要的交通主线,路基、路面施工采取半幅施工,半幅保留的方案将保证施工时105线的正常通车,并且做好安全设施防护。2.4.4重点及关键工序 本工程不设难点工序,把钢筋混凝土箱涵
5、施工作为本工程的重点及关键工序。三、施工总体部署3.1施工总体安排3.1.1项目经理部设置:项目经理部可在附近租用民房。项目经理部内设办公室、工地试验室、休息室、小型机具材料仓库等。3.1.2施工用水:就近接入自来水作为施工用水。3.1.3 施工用电:就近接入电源,沿施工区域四周便道处全线架设4M高电力,,配置配电箱,别外配备1台40KW发电机。3.1.4检验与试验:不设工地试验室,所有检验、试验委托峡江县具备试验资质试验室进行检验检测。3.1.5钢筋加工班:负责本标段钢筋制作安装。3.1.6木工班:负责模板制作、安装、拆除及修整等。3.1.7施工顺序:本工程施工顺序为:先施工基础较深的结构物
6、,再施工基础较浅的结构物,以防影响结构物的稳定。准备工作土方开挖钢筋混凝箱涵钢筋混凝土挡土墙排水管沟路基路面附属工程3.2组织机构及责任分化成立现场项目经理部,公司选拔具有项目经理资格,有丰富的市政及土建工程施工经历,有良好声誉的公司骨干出任项目经理。采用项目法施工,以保证在关键时,对施工人员,技术力量,机械设备,材料等的统一调度,确保质量和工期。 现场施工组织机构图项目经理技术负责人 施工部质检部安全部材料部机电部资料部普工班木工班砼班钢筋班机械组电工班3.2.1责任划分项目部设立项目经理1人,全面负责工程实施阶段的各项工作;技术负责人1人,协助副经理做好现场技术质量。下设施工部、质检部、安
7、全部、材料部、机电部、资料部。项目经理部为具体施工实施管理机构。(1)施工部为日常施工指挥调度中心及技术管理部门。负责工程计划的编制和实施,机械调度,劳动力配合,协调项目经理部的施工进度,负责工程日常的技术问题的处理,进行工程的设计交底,施工技术交底及工程质量的处理工作,测量和放样,协调配合其它部门的工作。拟配施工技术人员3名。(2)质检及安全部门是质量和安全管理部门,负责各工序质量验收,工程试验和检验工作,负责工地的安全生产组织计划和监督实施,做好质量、安全事故的预防工作。拟设质检员1人、安全员1人、资料员1人。(3)材料部负责工程材料的采购的管理,各类施工材料、成品、半成品的进场和管理,日
8、常小型机具,工具的管理。拟设材料员1人、保管员1人。(4)机电部负责工地机械维修及用电。拟设机修工作1人、电工1人。(5)资料部负责工程资料的收集,整理存档,负责合同的管理和解释,完成实物工程量的统计,工程进度报表。上报及工程结算;对外合同支付及工程预决算工作,工程索赔事宜,拟派资料员1名。3.3工程分包:本工程由我公司施工,不进行分包。3.4 施工任务安排本标段主要包括士方开挖钢筋混凝土箱涵及挡士墙、路基路面及排水管等工作内容。各施工作业班任务部署如下:(1)普工组:负责施工排水、清槽底、配合机械开挖及回填、搬运及其他工作。(2)木工组:负责模板的制作、安装、拆除、修整,支架的搭拆及其他工作
9、。(3)砼班:负责水泥砼的浇筑,养护;负责勾缝抹带,井室砌筑,管道安装。(4)钢筋班:负责钢筋制作安装。(5)机施组:负责基坑开挖及士方回填施工.。(7)电工班:负责全线施工用电及箱涵预埋照明线路的施工。3.5工程的质量、进度、成本及安全目标经公司研究决定本工程项目管理目标如下:3.5.1质量目标:合格,争创优良。3.5.2进度目标:满足建设方施工进度要求。工程开工后钢筋混凝土箱涵桥、排水管沟、挡士墙工程及路基路面工程。3.5.3成本目标:力求将成本降到最低,在保证质量的前提下,实现效益的最大化。3.5.4安全目标:无伤亡等安全事故。为确保上述目标的实现,项目部将制定切实可行的保证措施,确保上
10、述目标实现。3.6 工程创优部署(1)我方是IS09001贯标认证企业,整个工程实施失推行全面质量管理,严格按IS09001质量保证体系进行施工。(2)我方根据有关文件精神,选定有权威机构实验检测按规定频率进行见证取样检测。(3) 质量监督检查小组,由公司总工程师任组长,定期不定期检查工地质量情况。 四、 施工准备工作4.1征地、拆迁由业主负责,已完成部分拆迁工作,现场初步具备开工条件,我工程项目部将根据业主的拆迁情况进行施工,在拆迁到位的情况下按期完工。4.2三通一平工作4.2.1临时便道考虑到后期可能要封闭半幅路面进行施工,另半幅路面进行通车,如果不能满足交通量的要求,将在未施工路面旁拓宽
11、一个车道的便道。以满足105国道通行要求。拓宽的道路采用50cm厚碎石分层铺筑。施工时应不断维修保养使之下正常使用。4.2.2 施工用水、用电施工用水:就近接入自来水作为施工用水。施工用电:就近接入电源,沿施工区域四周便道处架设4M高电力线,配置配电箱,施工作业期间另外配置1台40KW发电机。4.2.3场地平整进场后应对施工红线范围内进行越快越好平整,使之满足可以施工的要求。4.3技术准备在接到本工程的中标通知后,我司已按投标文件中确定的技术管理人员组成了项目经理部,技术负责人已组织技术人员认真熟悉图纸,领会设计意图,并认真阅读标书内容和有关规定,规程、标准,形成图纸会审记录,在业主、监理的组
12、织下与设计单位进行了设计交底,同时根据施工现场条件和实际情况,定出最佳施工方案。根据业主交桩,全线布设平面控制网和水准点。4.4施工技术交底 根据工程特点选择身体健康、具有类似工程丰富施工经验的人员进行施工,施工前对参加的全体施工人分阶段进行详细的技术交底,技术交底按项目经理及技术负责项目部成员施工班组三级进行,技术交底应尽量详细,并形成书面记录。按工程要求进行岗前培训,考核合格后方可操作,施工技术交底应遵守技术交底制度、施工技术规程及作业指导书的规定。4.5施工用通讯 为保证在施工中与外界密切联系,主要施工管理人员全部佩带手机。施工中联系采用步话机。4.6设备、人员动员周期和运到工地的方法
13、本工程需要投入大量的人工、材料和机械、其动员周期和到工地时间直接影响到工程进度。 为保证工程质量和工期要求。本工程将由我司直接组织施工,不采取分包。我公司人员和机械均能满足本工程要求,接业主工程师开工通知后,即动员技术管理人员、施工班组、材料和机械进场。技术人员提前一周进场,技术工人、机械司机提前两天进场,以便培训和组织工程技术交底和安全交底。 在保证工程进度的前提下,按施工要求的设备型号分期、分批组织进场,并检验、维护,以便开工后尽快投入生产。 大型机械如推土机、挖掘机、拌和机、压路机等均由大型平板车运至工地,其它小型机具由汽车运至工地。 工程所有的主要材料如水泥、钢筋等均在合格厂家购买,砂石等材料就近选择质优价廉的厂家供应。所有材料均由汽车运到工地。五、主要分项工程的施工方案和技术措施5.1 测量施工5.1.1测量定位A 、 首先根据设计交底提供的桩位,在整个施工范围放出轴线桩和转角桩,提前监理工程师复核认可。 B、 根据上述具体桩位,进行加密保护控制,即在整个施工范围内作好控制桩,引线桩,经校核正确,满足三等控制网要求,全部反映到控制网上。C、所有保护桩,导线桩必须设在明显可靠牢固的地段,采用现浇钢筋砼桩来代替。5.1.2具体放样水泥砼结构物放样先根据图纸提供的坐标放出轴线位置,根据土质情况及图纸要求确定开挖边坡和工作面,放出开挖边线进行土方开挖,放样原始记录应妥善
