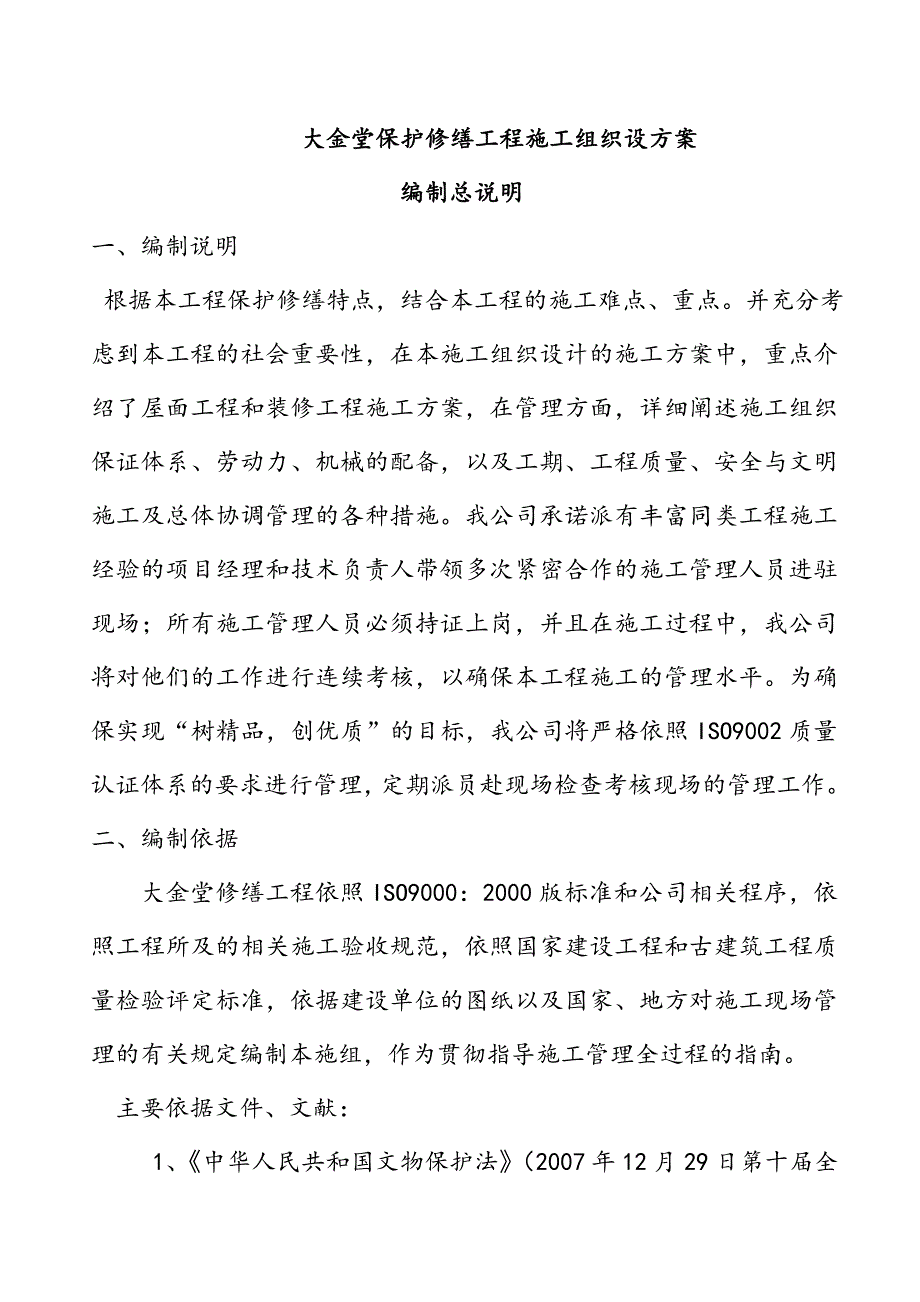

《大金堂保护修缮工程施工组织设方案.doc》由会员分享,可在线阅读,更多相关《大金堂保护修缮工程施工组织设方案.doc(41页珍藏版)》请在第壹文秘上搜索。

1、 大金堂保护修缮工程施工组织设方案 编制总说明 一、编制说明 根据本工程保护修缮特点,结合本工程的施工难点、重点。并充分考虑到本工程的社会重要性,在本施工组织设计的施工方案中,重点介绍了屋面工程和装修工程施工方案,在管理方面,详细阐述施工组织保证体系、劳动力、机械的配备,以及工期、工程质量、安全与文明施工及总体协调管理的各种措施。我公司承诺派有丰富同类工程施工经验的项目经理和技术负责人带领多次紧密合作的施工管理人员进驻现场;所有施工管理人员必须持证上岗,并且在施工过程中,我公司将对他们的工作进行连续考核,以确保本工程施工的管理水平。为确保实现“树精品,创优质”的目标,我公司将严格依照ISO90
2、02质量认证体系的要求进行管理,定期派员赴现场检查考核现场的管理工作。 二、编制依据 大金堂修缮工程依照ISO9000:2000版标准和公司相关程序,依照工程所及的相关施工验收规范,依照国家建设工程和古建筑工程质量检验评定标准,依据建设单位的图纸以及国家、地方对施工现场管理的有关规定编制本施组,作为贯彻指导施工管理全过程的指南。 主要依据文件、文献: 1、中华人民共和国文物保护法(2007年12月29日第十届全国人民代表大会常务委员会第三十一次会议通过)2、中国文物古迹保护准则简称准则3、关于中国文物古迹保护准则若干重要问题的阐述简称阐述4、古建筑木结构维护与加固技术规范(GB50165-92

3、)5、重庆地方性文物保护修复设计规范(1)重庆市实施中华人民共和国文物保护法办法(2005年9月29日重庆市第二届人民代表大会常务委员会第十九次会议通过)(2)重庆市历史文化名城保护规划6、国际古迹保护与修复宪章简称威尼斯宪章、保护世界文化与自然遗产公约简称公约、保护历史村镇与城市宪章简称华盛顿宪章、关于真实性的奈良文件简称奈良文件7、重庆市规划设计研究院编制的重庆市重点寺观教堂保护修缮规划中关于石马教堂的保护规划内容8、甲方委托书及地形图9、方案评审专家意见 10、文物局对重庆大学城市规划与设计研究院提交的重庆市大足石马真原堂保护修缮方案的审批意见 11、大金堂修复工程的施工图纸 12、建筑
4、工地施工现场供用电安全规范 13、施工现场临时用电安全技术规范 14、建筑安装工程质量检验评定统一标准 15、建筑工程质量检验评定标准 16、建筑机械使用安全技术规程 17、建筑基坑支护技术规程 18、建筑施工安全检查标准 19、砌体工程施工及验收规范 20、混凝土强度检验评定标准 21、古建筑修建工程质量检验评定标准 22、建筑地面规程施工及验收规范 23、古建筑营造法原 24、古建筑施工规范及验收规范 25、中国园林建筑施工技术 三、工程目标和承诺 1、工程质量目标:确保优良,争创一流2、工程进度:确保在200个日历天内完成本工程的施工任务,按时交付业主投入使用。 3、工程安全:在整个施工
5、过程中杜绝重大伤亡事故。 4、文明施工:创建一流的施工现场,争创衡水市安全文明标化施工工地。 5、施工现场到位率:项目经理现场到位率80%,其它管理人员现场到位率90%。 四、工程范围和工程特点 1、工程范围 大经堂现状修整。在不扰动整体结构的前提下,整修改善各部位存在的有损建筑本体的不利因素。具体内容包括:揭顶维修,更换破损、糟朽檩条、椽条,补配瓦件、屋脊;检查、加固屋面梁架;重做室内天棚,使其恢复原状;清洁内、外墙墙面,修补墙面脱落的抹灰。2、工程概况(1)各方情况简介 建设单位:重庆市大足区天主教爱国会设计单位:重庆大学城市规划与设计研究院监理单位:重庆同致诚咨询工程有限公司施工单位:陕
6、西建工集团第六建筑工程有限公司 (2)工程概况大足石马真原堂位于重庆市闻名全国的石刻之乡重庆市大足区石马镇。大金堂相传是清朝庚子赔款修建的。大经堂经历了108年的风雨,结构保存完好,就是部分地方于文化大革命时遭到部分破坏,后期使用者改变了部分外面及结构。为重庆市重点文物保护单位。施工条件: 施工现场已基本平整。测量用基准点有业主协助提供,道路运输通畅。水电源已引至现场,且供应充足。 五、工期与质量: 工程日期:我单位综合自己的实力,计划日历工期为200个工作日工程质量:使整个工程确保优良。六、各分项工程施工方案一、屋面工程:(1) 屋面整体进行挑修,小青瓦全部揭瓦,按压六露四工艺重铺。(2)
7、屋面防水处理:椽上铺设15厚木望板(望板采用生桐油钻生两遍处理),上设4厚SBS防水卷材;上铺6、间隔450x450钢丝网,用10防滑钉将防水卷材与椽条固定,并用聚氨酯防水涂料对钉孔进行嵌补,上作石灰麻刀砂浆粘结层粘接屋面小青瓦。(3) 更换或缺失构件、瓦件(板瓦、滴水、瓦当)参照现存式样复制、补配。(4) 瓦瓦前应对瓦件作必要检查,做到敲击声音清脆,外观无缺陷;新板瓦使用前必须将其放入灰浆中浸泡,进行堵砂岩、防渗水的处理;可继用的旧瓦要进行“剔补擦抹”,将残留的灰浆块清净,各建筑清理后的旧瓦应在该建筑屋面集中使用。二、 木作工程 (1)应待室内吊顶拆除对原构件进行仔细检查,进一步确认木构材料
8、的损坏状况后,再确定其具体修缮方法。若主体木构件未发现较大的裂缝、糟朽等现象,仅进行简单的归安拨正即可。但若发现有劈裂、糟朽者应根据情况进行相应的加固、修补或更换等措施,其原则及做法详见附表木构件修缮做法。附表1:木构件修缮做法序号构件名称残损现状修缮说明做法说明1梁枋劈裂裂缝宽度5mm时用腻子勾抿严实劈裂裂缝宽度5mm,长不超过1/2L,深不超过1/4B时用干燥旧木条嵌补,用结构胶粘牢,视具体情况确定是否加铁箍结构胶为改性环氧树脂,根据使用要求调整配比,区别室内外环境及木材的要求劈裂裂缝宽度20mm,长、深均超过前条时除嵌补外,须加铁箍12道,宽50100mm,厚34mm糟朽深度5mm时糟朽
9、深度5mm时现场进行防腐处理视具体情况进行剔补和防腐处理,或更换梁头糟朽剔补拼接修缮前防虫防腐处理梁头榫糟朽断折剔补拼接,可更换榫头也可做铁靴头套于梁头2檩劈裂同梁枋修缮外滚在外侧增加垫木或用螺栓加固拔榫增加铁扒锔或铁钉吊12长300400或扁铁4椽劈裂裂缝5mm时同梁枋嵌补椽糟朽,当糟朽长度10mm时砍刮干净进行防腐防虫处理剔除,用干燥旧木料拼接粘牢在挑修屋面时,对拆除废旧椽子的长短调解更换,以长补短当糟朽较严重时应更换5连檐、吊檐板糟朽严重按原制更换(更换材料选用旧木材加工,含水率应达到规范要求)采用较硬纸块在原有构件脱模放样退钉复位钉固6门窗装修槛框、隔扇变形归安修正、紧固榫卯,脱胶处补
10、胶接缝要加木楔重新灌胶粘牢,最后在扇活背面加钉三角和铁钉字(三角和丁字要嵌入边框内与表面齐平,用螺丝拧牢)。边梃和抹头局部劈裂糟朽时应钉补牢固,严重应予更换局部糟朽剔补或更换局部缺失补配和修补整齐所更换材料应根据原构件式样、材质依样配制,配制好后应试装,完全合适后定位。如遇是新旧棂条搭接,接口应抹斜,背后要加钉薄铁片拉固(2)尽量保留原有结构和材料,若有更换,更换构件的形制、尺寸、材质应与原构件尺寸相同,同时对影响建筑寿命的不合理之处采取相应的补强措施。(3)新更换的木构件应尽量使用旧料,新木料应选用与原材料相同的木材或地方传统木构建筑常用木材,所有柱、梁、枋等承重构件必须选用轴心材制作,含水
11、率不得大于20%,新制装修木材含水率一般不大于15%,要做到用材顺直、尺度准确(补配门窗制作前应对洞口尺寸进行核实)、榫卯规范,起线均匀、安装牢固,开启自如。所有木料均应做火、防腐和防白蚁处理。三、墙体工程(1)新砌墙体(复原):砌筑采用的新砖应与原砖同规格,并按原规制重新砌筑;砌筑时,老墙体应留槎并将灰剔净,以便更好地加强新砌砖墙与现有老墙体的整体性,墙体砌筑砂浆应与老墙一致;同时为了防止抹灰开裂,应在新旧墙体交接处的抹灰层内增设铁丝网进行拉接。 (2)因石马教堂主体建筑是砖木混合结构,砖墙在建筑中起到重要的结构作用,且砖石随年月强度可能有所降低从而影响建筑安全性能,外加该教堂主体建筑外墙均
12、有抹灰,对墙体的很多问题也无法肉眼观察辨别,因此必须对教堂主体建筑的墙体进行全面的检测。目前,甲方还未对墙体进行全面的安全检测及评估,因此墙体可能出现的其他情况只能待评估结果出来后根据准确的残损状况再提出四、墙面工程(1)外墙抹灰的表面保护(污损不严重,抹灰层较薄): 简单清理:施工前对抹灰表面进行简单的清理,包括灰尘、动物粪便、霉菌、苔鲜地衣,除去电线、钉子、铁丝等物。施工过程中用聚乙烯塑料薄膜进行预先遮盖式保护。抹灰层表面的清理:使用毛刷、小型吸尘器等清除表面的灰尘或其它表面沉积物。如果表面有微生物的沉积,喷洒1的多氯苯甲酸或1-2%的硫代硫酸铝溶液。对脱落、起翘部位的加固与回贴:利用脱落
13、或起翘部位的孔洞或在脱落、起翘部位打孔,使用空气压缩装置清除该部位的残渣和灰尘,使用乙醇喷洒使脱落、起翘部位回软,将其它有孔洞或裂缝的部位使用环氧树脂胶泥堵死,加压注射丙烯酸树脂类、乙酸乙脂类或环氧树脂类黏结剂。裂缝及残缺部位的补全:对于裂缝及残缺部位的补全,使用与原灰泥同材质的材料,一同时加入适当的黏结剂,以提高该材料的机械强度和物理性能。表面封护:可使用甲基丙烯酸乙醋与丙烯酸酯的共聚物或硅酸乙脂类表面封护剂。(2)外墙抹灰的表面保护(污损不严重,抹灰层较厚):简单清理:施工前对抹灰表面进行简单的清理,包括灰尘、动物粪便、霉菌、苔鲜地衣,除去电线、钉子、铁丝等物。施工过程中用聚乙烯塑料薄膜进
14、行预先遮盖式保护。抹灰层表面的清理:使用毛刷、小型吸尘器等清除表面的灰尘或其它表面沉积物。如果表面有微生物的沉积,喷洒1的多氯苯甲酸或1-2%的硫代硫酸铝溶液。用水清洗,一般可以在2-3个大气压下进行清洗。裂缝及残缺部位的补全:对于裂缝及残缺部位的补全,使用与原灰泥同材质的材料,一同时加入适当的黏结剂,以提高该材料的机械强度和物理性能。表面封护:可使用甲基丙烯酸乙醋与丙烯酸酯的共聚物或硅酸乙脂类表面封护剂。(3)外墙抹灰的表面保护(污损严重):简单清理:施工前对抹灰表面进行简单的清理,包括灰尘、动物粪便、霉菌、苔鲜地衣,除去电线、钉子、铁丝等物。施工过程中用聚乙烯塑料薄膜进行预先遮盖式保护。抹
15、灰层表面的清理:使用毛刷、小型吸尘器等清除表面的灰尘或其它表面沉积物。如果表面有微生物的沉积,喷洒1的多氯苯甲酸或1-2%的硫代硫酸铝溶液。对裂缝及残缺部位的补全:对于裂缝及残缺部位的补全,使用与原灰泥同材质的材料,一同时加入适当的黏结剂,以提高该材料的机械强度和物理性能。对抹灰表层的重新处理:对抹灰表层进行整体打磨,去处无法进行简单清理的墙面污迹并将面层找平,然后使用同原面层灰浆同材质的材料对面层进行整体的重新罩面。表面封护:可使用甲基丙烯酸乙醋与丙烯酸酯的共聚物或硅酸乙脂类表面封护剂。(4)清水砖墙外表面保护:采用高压水清洗后,憎水剂整体淋涂的方式。清洗时注意对墙体砌筑砂浆的保护。(5) 所有墙面工程在大面积施工前均应先做示范段,得到甲方、设计方、监理三方认可后方可实施。五、 漆
