小区车库室内回填施工方案.doc

上传人:p** 文档编号:996427 上传时间:2024-06-12 格式:DOC 页数:6 大小:31KB
下载 相关 举报
小区车库室内回填施工方案.doc_第1页
第1页 / 共6页
小区车库室内回填施工方案.doc_第2页
第2页 / 共6页
小区车库室内回填施工方案.doc_第3页
第3页 / 共6页
小区车库室内回填施工方案.doc_第4页
第4页 / 共6页
小区车库室内回填施工方案.doc_第5页
第5页 / 共6页
小区车库室内回填施工方案.doc_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《小区车库室内回填施工方案.doc》由会员分享,可在线阅读,更多相关《小区车库室内回填施工方案.doc(6页珍藏版)》请在第壹文秘上搜索。

1、目 录. . 3 2 施工准备 . . 3 3 施工部署 . . 54 操作工艺 . . 75 质量标准 . . 8 6 质量控制及成品保护. . 97 安全环保注意事项. . 10某某小区地下车库底板回填施工方案某某小区地下车库底板建筑面积10700,地下车库底板回填900m3,地下车库车道净高3.00m,自卸车、铲车等大型机械无法进入地下车库内部回填;因场地狭窄,地下车库内有1#、2#、3#楼筏板不需回填,场地分区不规则而狭小,后浇带分布较多,回填土不能运输到位,针对现场的实际问题采取以下方案施工。一、编制依据建筑地基基础工程施工质量验收规范(GB502022002)某某小区地下室图纸及设

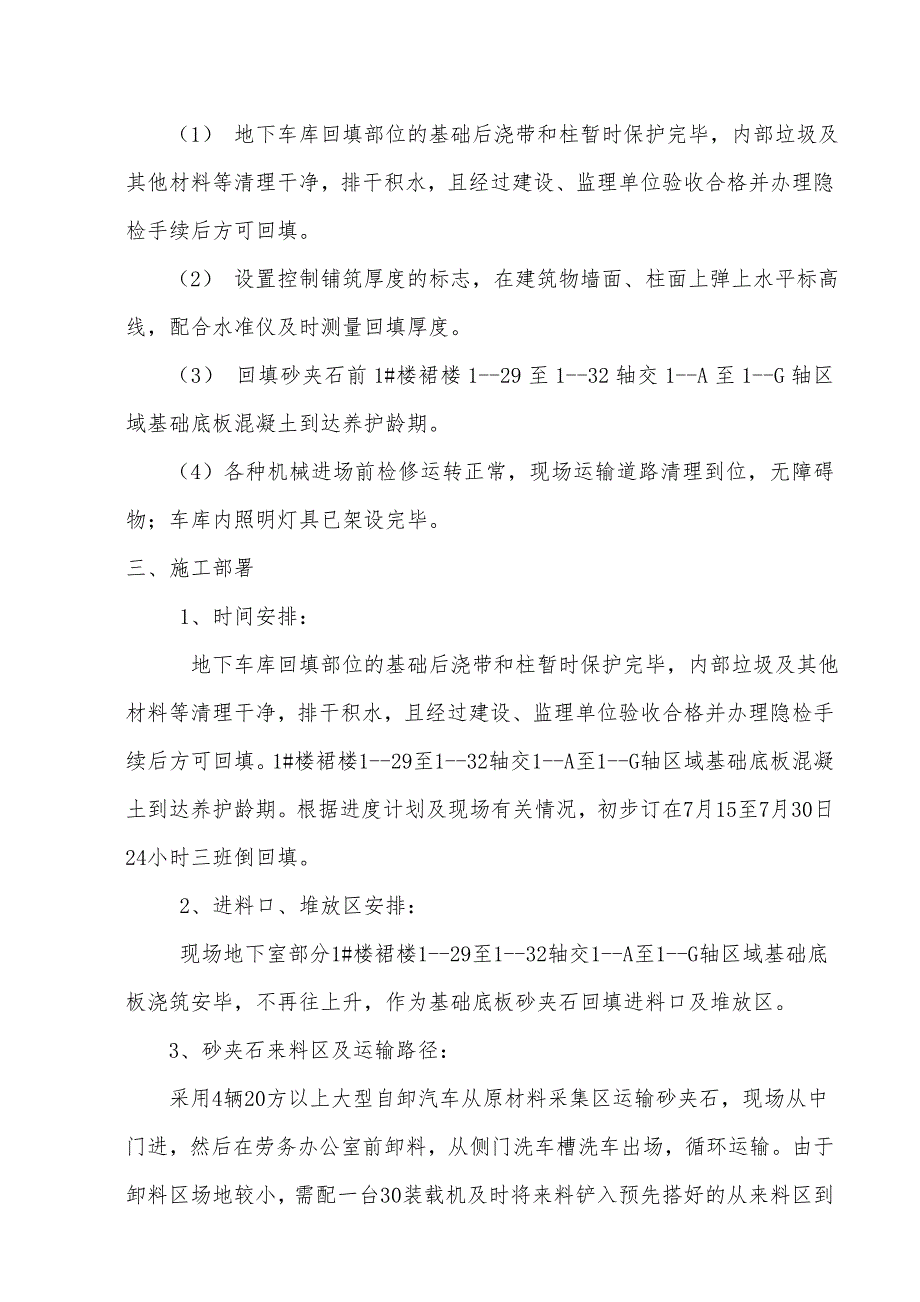

2、计变更。二、施工准备1、图纸设计做法 地下室底板:独立柱基换填C15混凝土、素土清底 C15混凝土垫层100厚 二道4厚SBS改性沥青防水卷材 50厚C20细石混凝土保护层 钢筋混凝土自防水底板 650-1050砂夹石回填 地下室说明楼地面工程做法。2、材料要求 车库底部抗水板带上翻密肋梁回填65-105cm高砂夹石,含泥率不超过3%,不能含有草根、垃圾等杂物。3、主要机具 小型振动碾2台、YZ300型装载机3辆、小三轮农用翻斗车8辆、小型前置翻斗车6辆、YZ100型铲车2台、大型自卸汽车4辆,手推车若干、平头铁锹、喷水用胶管、2m靠尺、钢尺等。4、施工准备(1) 地下车库回填部位的基础后浇带

3、和柱暂时保护完毕,内部垃圾及其他材料等清理干净,排干积水,且经过建设、监理单位验收合格并办理隐检手续后方可回填。(2) 设置控制铺筑厚度的标志,在建筑物墙面、柱面上弹上水平标高线,配合水准仪及时测量回填厚度。(3) 回填砂夹石前1#楼裙楼1-29至1-32轴交1-A至1-G轴区域基础底板混凝土到达养护龄期。(4)各种机械进场前检修运转正常,现场运输道路清理到位,无障碍物;车库内照明灯具已架设完毕。三、施工部署 1、时间安排: 地下车库回填部位的基础后浇带和柱暂时保护完毕,内部垃圾及其他材料等清理干净,排干积水,且经过建设、监理单位验收合格并办理隐检手续后方可回填。1#楼裙楼1-29至1-32轴

4、交1-A至1-G轴区域基础底板混凝土到达养护龄期。根据进度计划及现场有关情况,初步订在7月15至7月30日24小时三班倒回填。 2、进料口、堆放区安排: 现场地下室部分1#楼裙楼1-29至1-32轴交1-A至1-G轴区域基础底板浇筑安毕,不再往上升,作为基础底板砂夹石回填进料口及堆放区。3、 砂夹石来料区及运输路径: 采用4辆20方以上大型自卸汽车从原材料采集区运输砂夹石,现场从中门进,然后在劳务办公室前卸料,从侧门洗车槽洗车出场,循环运输。由于卸料区场地较小,需配一台30装载机及时将来料铲入预先搭好的从来料区到进料口的堆积区的滑槽,将砂夹石及时转入堆积区。以保证卸料区的场地,同时也满足下面回

5、填材料的供给。每条线路小型振动碾1台、YZ300型装载机1辆、小三轮农用翻斗车4辆、小型前置翻斗车3辆、YZ100型铲车1台 4、回填区域、线路、顺序的安排。 回填区域是整个地下室底板,为有利于回填工作的有序安排及进度的控制,将现场划分为两个回填施工线路,一条线路是从进料口开始从1#楼前裙楼、2#楼裙楼、4#楼区域回填,另一线路是从进料口开始从1#楼主楼、及内侧裙楼、向2#楼粮食小区外裙楼、3#楼七中外裙楼区域回填。四、操作工艺工艺流程:处理非筏板基础表面检验石子质量分层铺筑石子夯实找平、验收。(1)处理非筏板表面:将筏板上表面的浮土和杂物清除干净,排除积水。(2)分层铺筑石子,铺筑砂石的每层

6、厚度为30,分层厚度用样桩和控制线控制。(3)夯实:因现场实际情况,本工程压路机无法进入车库内部,只能采用小型振动碾夯实,及利用铲车带料碾压密实,并不小于2遍。(4)找平、验收: 施工时应分层找平,夯压密实,最后一层压(夯)完成后,表面应拉线找平,并且要符合设计规定的标高。五、质量标准 1 主控项目基底处理,必须符合设计要求或施工规范的规定。2 一般项目(1) 回填砂夹石,必须符合设计要求或施工规范的规定。(2) 回填砂夹石必须按规定分层夯压密实。 取样确定压实的干密度,应有90%以上符合设计要求,允许偏差不得大于0.08g/cm3,且应分散不得集中。(3) 允许偏差项目见表 1。 表1项序检

7、查项目允许偏差检查方法桩基基坑基槽场地平整管沟地(路)面基础层人工机械主控项目1标高-503050-50-50水准仪2分层压实系数设计要求按规定方法一般项目1回填土料设计要求取样检查或直观鉴别2分层厚度及含水量设计要求水准仪及抽样检查3表面平整度2020302020用靠尺或水准仪(4)试验 分层夯实后,回填土用环刀取样,室内回填的砂夹石用灌水法进行检测,保证测定压实系数为0.95。六、质量控制及成品保护1、回填完成后,应连续进行上部施工,否则应适当洒水湿润。2、夜间施工时,应合理安排施工顺序,配备足够的照明设施,防止回填砂夹石铺筑超厚。3、防止回填机械铲运时碰撞墙体和柱,特殊部位安排专人监控,

8、必要时在柱子或门框边用红油漆进行标注警示;同时增派两人配合卸车,并及时将不符合回填要求的泥块等杂物清除。4、距离墙体50cm之内禁止机械回填,采用人工铲运,注意轻夯。5、回填时,应注意妥善保护定位标准桩、轴线桩、标准高程桩,防止碰撞损坏或下沉。七、安全环保注意事项1、机械操作人员持证上岗,严禁酒后驾驶车辆。2、车库内安装的临时照明设施满足照明需要,将照明灯具及线路安装牢固,避免车辆挂断和碾压,并安排专人定期检查线路,确保用电安全;工作接收拉闸管好电源。3、进入车库内的施工人员佩戴防毒面罩,加强通风,防止尾气中毒。4、在车库内用荧光标识设置消防安全通道,车库内的施工人员穿反光背心和佩戴安全帽。5、基槽回填土时,下方不得有人。6、非机电设备操作人员不准擅自动用机电设备。使用蛙式打夯机时,要两人操作,其中一人负责移动胶皮线。操作打夯机人员,必须带胶手套,以防触电打夯时要精神集中,两机平行距离不得小于3M;在同一夯行路线上,前后距离不得小于10M。7、施工时注意控制噪声,防止扰民;施工现场经常洒水,防止扬尘。 8、车辆出场前,必须配有洗车槽,用高压水冲洗,使车辆干净,车轮清洁,不污染路面。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
