【《S中学教学楼施工组织设计》6000字(论文)】.docx

上传人:p** 文档编号:999057 上传时间:2024-06-14 格式:DOCX 页数:12 大小:45.04KB
下载 相关 举报
【《S中学教学楼施工组织设计》6000字(论文)】.docx_第1页
第1页 / 共12页
【《S中学教学楼施工组织设计》6000字(论文)】.docx_第2页
第2页 / 共12页
【《S中学教学楼施工组织设计》6000字(论文)】.docx_第3页
第3页 / 共12页
【《S中学教学楼施工组织设计》6000字(论文)】.docx_第4页
第4页 / 共12页
【《S中学教学楼施工组织设计》6000字(论文)】.docx_第5页
第5页 / 共12页
【《S中学教学楼施工组织设计》6000字(论文)】.docx_第6页
第6页 / 共12页
【《S中学教学楼施工组织设计》6000字(论文)】.docx_第7页
第7页 / 共12页
【《S中学教学楼施工组织设计》6000字(论文)】.docx_第8页
第8页 / 共12页
【《S中学教学楼施工组织设计》6000字(论文)】.docx_第9页
第9页 / 共12页
【《S中学教学楼施工组织设计》6000字(论文)】.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《【《S中学教学楼施工组织设计》6000字(论文)】.docx》由会员分享,可在线阅读,更多相关《【《S中学教学楼施工组织设计》6000字(论文)】.docx(12页珍藏版)》请在第壹文秘上搜索。

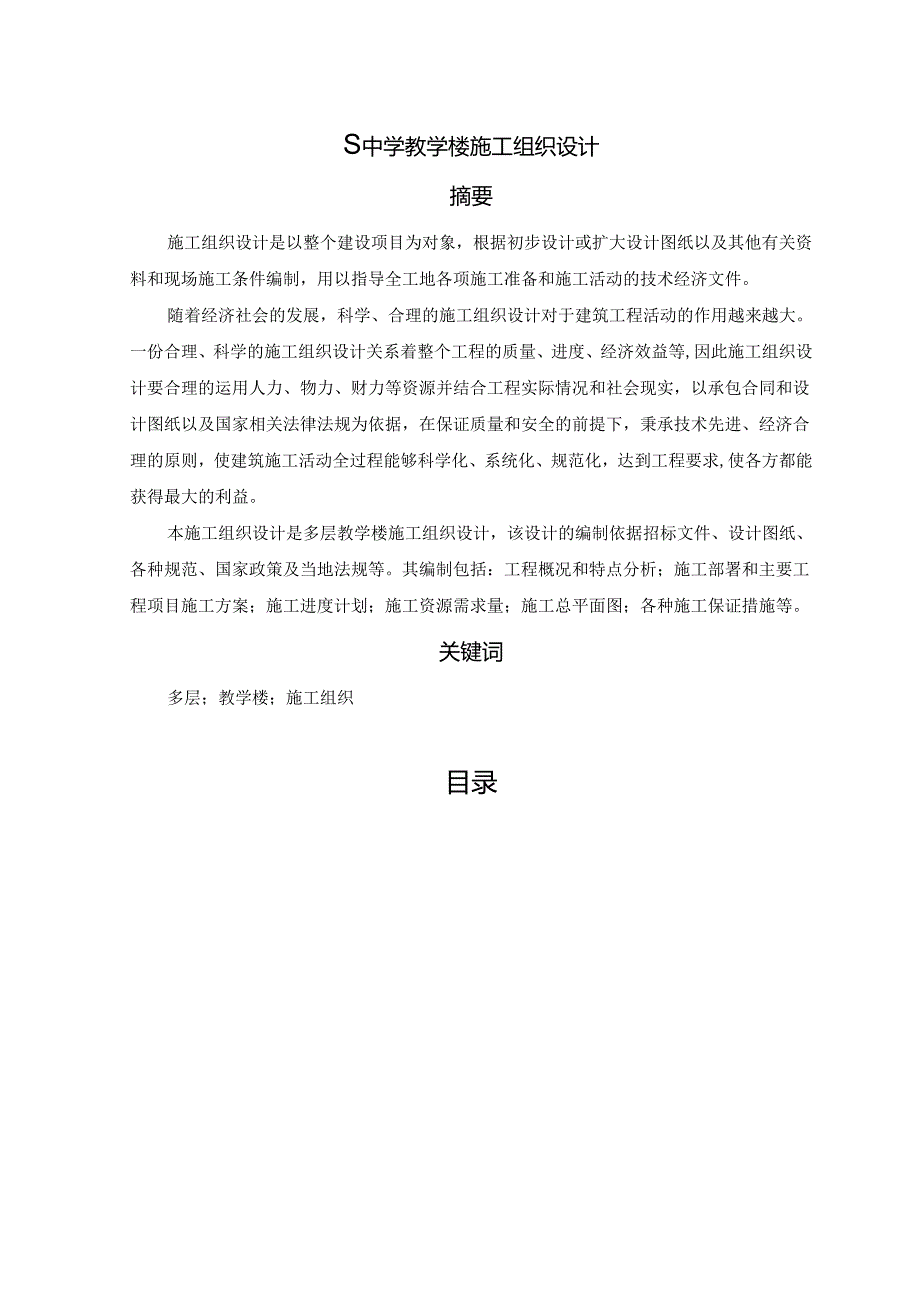

1、S中学教学楼施工组织设计摘要施工组织设计是以整个建设项目为对象,根据初步设计或扩大设计图纸以及其他有关资料和现场施工条件编制,用以指导全工地各项施工准备和施工活动的技术经济文件。随着经济社会的发展,科学、合理的施工组织设计对于建筑工程活动的作用越来越大。一份合理、科学的施工组织设计关系着整个工程的质量、进度、经济效益等,因此施工组织设计要合理的运用人力、物力、财力等资源并结合工程实际情况和社会现实,以承包合同和设计图纸以及国家相关法律法规为依据,在保证质量和安全的前提下,秉承技术先进、经济合理的原则,使建筑施工活动全过程能够科学化、系统化、规范化,达到工程要求,使各方都能获得最大的利益。本施工

2、组织设计是多层教学楼施工组织设计,该设计的编制依据招标文件、设计图纸、各种规范、国家政策及当地法规等。其编制包括:工程概况和特点分析;施工部署和主要工程项目施工方案;施工进度计划;施工资源需求量;施工总平面图;各种施工保证措施等。关键词多层;教学楼;施工组织目录一、工程概况3二、编制依据及说明3三、施工准备与部署5(一)施工组织5(二)施工部署原则6(三)施工现场准备7(四)施工场地及施工临设的安排7(五)技术准备8(六)劳动力准备9(七)主要施工机械设备9(八)主要周转材料需要量计划10四、施工进度计划11(一)施工总进度计划11(二)单位工程施工进度计划11参考文献12一、工程概况1、工程

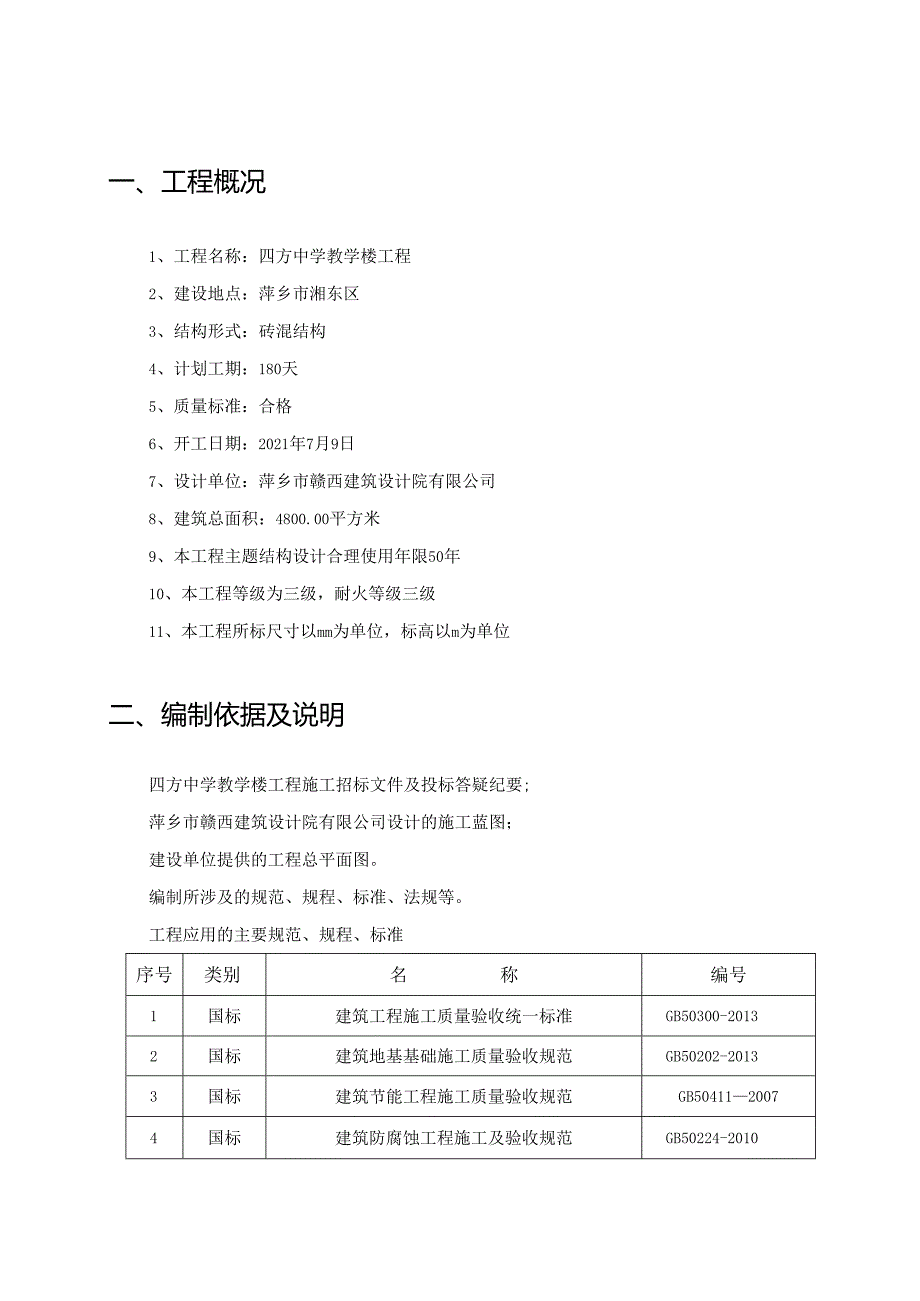

3、名称:四方中学教学楼工程2、建设地点:萍乡市湘东区3、结构形式:砖混结构4、计划工期:180天5、质量标准:合格6、开工日期:2021年7月9日7、设计单位:萍乡市赣西建筑设计院有限公司8、建筑总面积:4800.00平方米9、本工程主题结构设计合理使用年限50年10、本工程等级为三级,耐火等级三级11、本工程所标尺寸以mm为单位,标高以m为单位二、编制依据及说明四方中学教学楼工程施工招标文件及投标答疑纪要;萍乡市赣西建筑设计院有限公司设计的施工蓝图;建设单位提供的工程总平面图。编制所涉及的规范、规程、标准、法规等。工程应用的主要规范、规程、标准序号类别名称编号1国标建筑工程施工质量验收统一标准

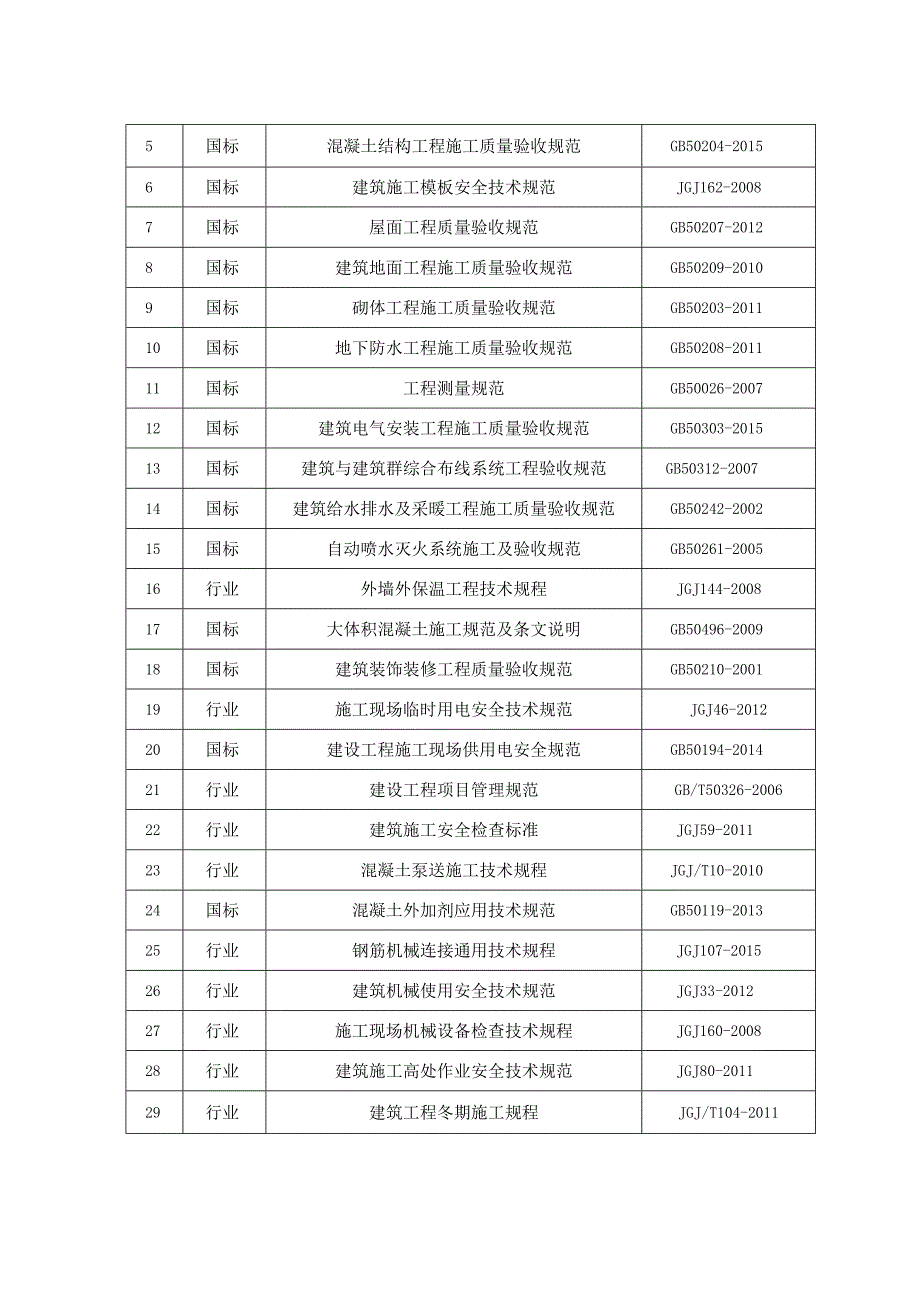

4、GB50300-20132国标建筑地基基础施工质量验收规范GB50202-20133国标建筑节能工程施工质量验收规范GB5041120074国标建筑防腐蚀工程施工及验收规范GB50224-20105国标混凝土结构工程施工质量验收规范GB50204-20156国标建筑施工模板安全技术规范JGJ162-20087国标屋面工程质量验收规范GB50207-20128国标建筑地面工程施工质量验收规范GB50209-20109国标砌体工程施工质量验收规范GB50203-201110国标地下防水工程施工质量验收规范GB50208-201111国标工程测量规范GB50026-200712国标建筑电气安装工程施

5、工质量验收规范GB50303-201513国标建筑与建筑群综合布线系统工程验收规范GB50312-200714国标建筑给水排水及采暖工程施工质量验收规范GB50242-200215国标自动喷水灭火系统施工及验收规范GB50261-200516行业外墙外保温工程技术规程JGJ144-200817国标大体积混凝土施工规范及条文说明GB50496-200918国标建筑装饰装修工程质量验收规范GB50210-200119行业施工现场临时用电安全技术规范JGJ46-201220国标建设工程施工现场供用电安全规范GB50194-201421行业建设工程项目管理规范GB/T50326-200622行业建筑施

6、工安全检查标准JGJ59-201123行业混凝土泵送施工技术规程JGJ/T10-201024国标混凝土外加剂应用技术规范GB50119-201325行业钢筋机械连接通用技术规程JGJ107-201526行业建筑机械使用安全技术规范JGJ33-201227行业施工现场机械设备检查技术规程JGJ160-200828行业建筑施工高处作业安全技术规范JGJ80-201129行业建筑工程冬期施工规程JGJ/T104-201130国标建设工程文件归档整理规范GB/T50328-2014三、施工准备与部署(一)施工组织1. 1项目施工组织系统按照总公司颁布的项目管理手册、质量保证手册、项目质量管理手册、项目

7、安全管理手册、项目成本管理手册执行。根据管理体系,项目部建立岗位职责制,明确分工职责,落实施工责任,各岗位各行其职。1.2 项目部组织架构为了实现合同目标,如期、保质、安全地完成本公司所承担的施工任务,结合本工程的实际情况,确立项目组织管理机构,划分管理部门,并明确各部门职责,方式如下:(二)施工部署原则本工程单体工期只有180天,中间夹杂着夏秋冬三个季节工期。为了保证基础、主体、装修均尽可能有充裕的时间施工,保证如期完成施工任务,应该考虑到各方面的影响因素,投入充足的劳力、机具设备、材料。如:农忙和节假日期间,我公司将多方组织施工力量,保证在农忙及节假日期间不减员,保证出勤率;在秋收期间考虑

8、施工人员的需要,对个别困难的人员,在不影响工程进度的前提下根据工程进度情况可以安排休假,并规定返回时间。1.3 在时间上的部署原则根据总施工进度的安排,采取科学和经验相结合的专业施工方法,在每一个施工段内可分别组织流水施工,做到施工过程中不窝工,保证工程顺利进行。工程实施中集中技术力量、配足施工机具、劳动力、周转材料,科学合理安排施工,充分调动施工人员的劳动积极因素,并采取相应经济激励措施,确保160天完成整个工程。1.4 在空间上的部署原则一立体交叉施工的考虑为了贯彻空间占满时间连续,均衡协调有节奏,力所能及留有余地的原则,保证工程按照总控计划完成,需采用主体分工种流水施工、室内外装饰及屋面

9、工程同时进行,水电安装穿插作业。2. 3总施工顺序上的部署原则因小区建筑群皆为砖混结构,每栋楼的做法基本类似。根据甲方对工程工期的要求,工程总承包总体上拟采取分区域平行施工的方式,各区域内土方工程采取流水作业,水电等安装工程和土建工程施工穿插进行。从而进行有组织、科学的施工。2.4根据基础、结构、屋面、装修、水暖气各个阶段施工不同的特点安排总体施工部署2.4.1基础工程的施工顺序:场地平整软弱地基处理一沉管打桩一挖土f做垫层f绑扎钢筋一支基础模板一浇基础混凝土一养护一拆基础模板一土方回填一支柱和剪力墙模板一浇筑柱和剪力墙混凝土一支梁板模板一绑扎梁板钢筋一浇筑梁板混凝土一养护一拆模板一回填土2.

10、4.2主体结构工程的施工顺序:放线一绑扎柱子钢筋f支柱子模板浇筑柱子混凝f支梁板模板一绑扎梁板钢筋一浇筑梁板混凝土f养护一拆梁板模板一拆柱子模板2.4.3屋面工程的施工顺序:屋面找平一屋面保温层一铺设防水层一轻钢屋面2.4.4装饰工程的施工顺序:门窗安装一墙面抹灰楼地面抹灰外墙涂料、面砖f楼地面整体面层(内外墙装饰同时进行)2.4.5水电气等工程的施工顺序:在基础工程施工时,先将相上下应的水管沟的垫层、管沟墙做好,然后回填土。在主体结构工程施工时,应在砌墙或现浇钢筋混凝土楼板同时,预留上下水管的孔洞、电线孔槽或预埋木砖和其他预埋件。在装饰工程施工前,安设相应的各种管道和电气照明用的附墙暗管、接

11、线盒等,水电气安装一般在楼地面抹灰前或后穿插施工。(三)施工现场准备3.1 建立测量控制网点。按照总平面图要求布置测量点。设置永久件的经纬坐标桩及水平桩、组成测量控制网。3.2 搞好“三通一平”(路通、电通、水通、平整场地)。修通场区主要运输干道。接通上地用电线路。布置生产生活供水管网和现场排水系统。按总平面确定的标高组织土方工程的挖填、找平工作等。3.3 修建大型临时设施,包括各种附属加工场、仓库、食堂、宿舍、厕所、办公室以及公用设施等。(四)施工场地及施工临设的安排4.1施工场地4.I.1施工围墙:砌筑砖围墙大门,其他采用彩钢板围档,大门前设五牌一图。4.1.2施工道路:自材料大门到钢筋房

12、共20m长,回填土上铺150厚碎石路基,辗压找坡后,上浇150厚的C25碎路面,路面宽4m,表面拉毛,供施工车辆通行。4.1.3施工场地:利用空地作为施工场地。4. 2施工临建设设施现场办公室、食堂、厕所、钢筋和木工棚拟用钢管搭设,上盖石棉瓦;配电室和仓库也设置在施工场地内,用红砖砌筑,石棉瓦屋盖,水泥砂浆地面。在各施工区内设置吸烟室及消防器材。1. 3施工用水、用电管理4. 3.1施工用水本工程项目施工用水包括砂浆搅拌、砂养护、砌筑、抹灰用水以及生活用水等,拟从市政管网接驳,采用e50主干管接入现场。再变管径接入用水地点。施工楼层供水采用加压供水,拟在一层砌筑2(3的蓄水池,用2管径15Om

13、扬程的高压水泵,供水到施工层作为结构施工用水;建筑顶层在设置钢制水箱蓄水,供砌筑、抹灰用水5. 3.2施工用电计算施工用电机定额功率=48OW电焊机额定功率二280KW施工用电总量:P=l.1*(0.6*480/0.75)+0.6*280=600KW,现场需提供额定容量为600KVA的变压器。6. 3.3施工用电安全技术管理该施工现场用电电源由甲方提供,施工区内现场设置配电室。施工现场用电线路采用电缆埋地或电缆架空及穿管敷设至各施工用电部位,配电箱引出三路电源,一路是机械设备用电;一路至楼层各施工作业面及已完成的楼面;一路是生活用电。为确保施工用电安全,现场均用“三相五线制”系统供电,系统接地

14、电阻不大于4欧姆。配电室设专人值班,值班人员的值班制度按供电部门有关规定执行;现场由专职电操作、维修,杜绝私拉乱接的现象,各用电设备及机具使用均实行“一机、一闸、一保护”的原则,所有配电箱采用建设部推荐之产品,均落实防雨、防砸措施。漏电保护满足三级保护,由专职人员按有关规定定时检验漏电保护装置,严禁在未查明故障点前恢复送电;电梯及楼梯口用电设置36伏的低压变压器供照明使用。现场用电又该工程电气工长统一管理,定期组织检查各项资料及现场用电情况,确保施工用电正常、安全。(五)技术准备5.1 审查设计图纸,熟悉有关资料。检查图纸是否齐全,图纸本身有无错误和矛盾,设计内容和施工条件能否一致,各工种之间

15、搭接配合有否问题等。同时应熟悉有关设计数据,结构特点及土层、地质、水文、工期要求等资料。5.2 搜集资料,摸清情况。搜集当地的自然条件资料和技术经验资料;深入实地摸清施工现场情况。5.3 编制施工组织设计和施工固预算。(六)劳动力准备施工劳动力是工程施工的直接操作者,也是工程质量、进度、安全和文明施工的直接保证者。因此,劳动力配备是整个工程实施的又一大关键因素。6.1施工劳动力投入的原则及管理要求为确保工程顺利进行施工,在本工程劳动力组织时,将从劳务公司中抽出具有良好的质量和安全意识强的、技术素质高的、身体健康,且有类似工程施工经验的一线操作工人安排进场施工,施工人员进场前统一经过公司劳务技能及质量、安全技术等培训,考核合格后上岗挂牌施工。施工劳动力的投入按工程

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 论文 > 管理论文

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
