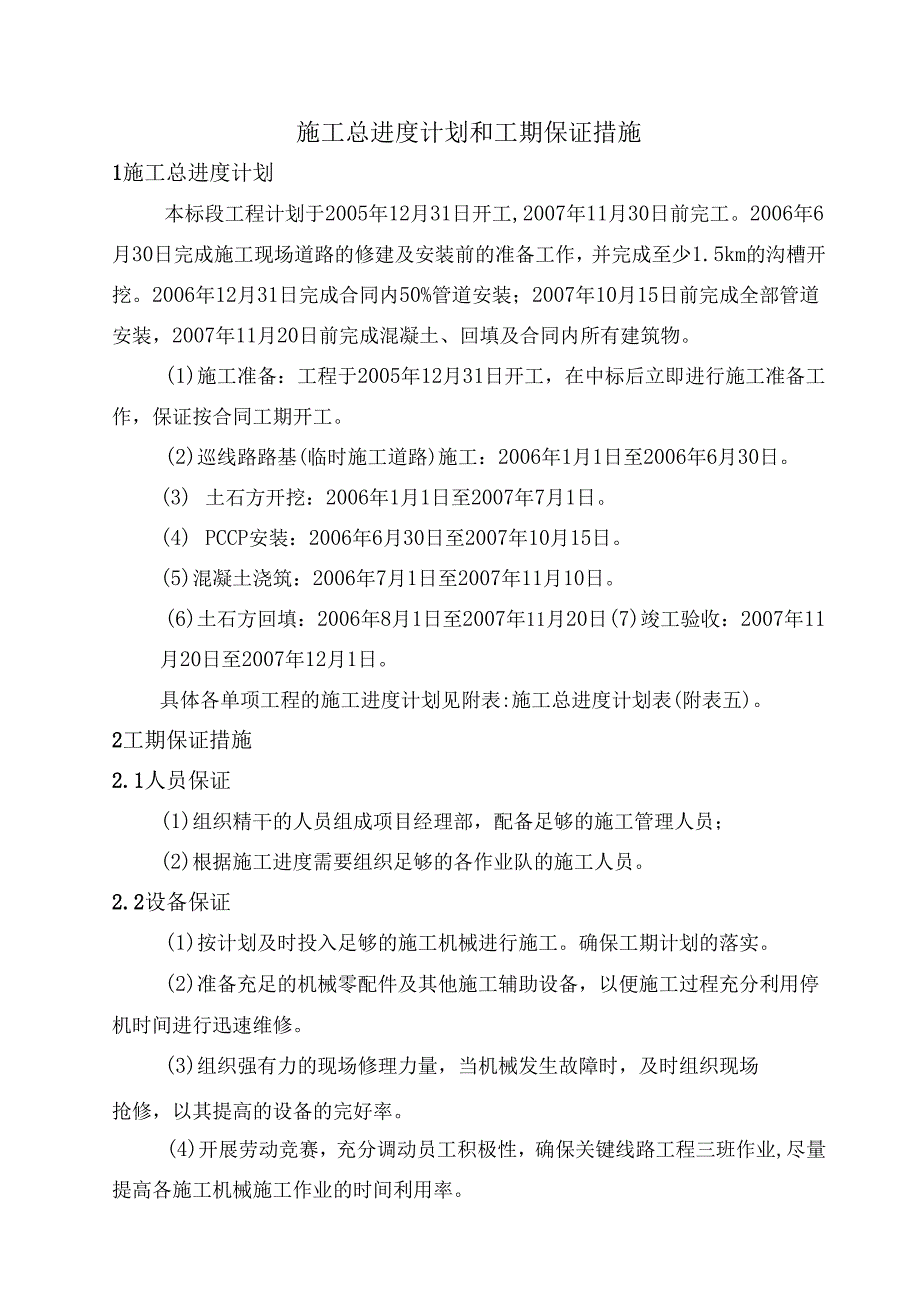

1、施工总进度计划和工期保证措施1施工总进度计划本标段工程计划于2005年12月31日开工,2007年11月30日前完工。2006年6月30日完成施工现场道路的修建及安装前的准备工作,并完成至少1.5km的沟槽开挖。2006年12月31日完成合同内50%管道安装;2007年10月15日前完成全部管道安装,2007年11月20日前完成混凝土、回填及合同内所有建筑物。(1)施工准备:工程于2005年12月31日开工,在中标后立即进行施工准备工作,保证按合同工期开工。(2)巡线路路基(临时施工道路)施工:2006年1月1日至2006年6月30日。(3) 土石方开挖:2006年1月1日至2007年7月1日
2、。(4) PCCP安装:2006年6月30日至2007年10月15日。(5)混凝土浇筑:2006年7月1日至2007年11月10日。(6)土石方回填:2006年8月1日至2007年11月20日(7)竣工验收:2007年11月20日至2007年12月1日。具体各单项工程的施工进度计划见附表:施工总进度计划表(附表五)。2工期保证措施2.1人员保证(1)组织精干的人员组成项目经理部,配备足够的施工管理人员;(2)根据施工进度需要组织足够的各作业队的施工人员。2.2设备保证(1)按计划及时投入足够的施工机械进行施工。确保工期计划的落实。(2)准备充足的机械零配件及其他施工辅助设备,以便施工过程充分利

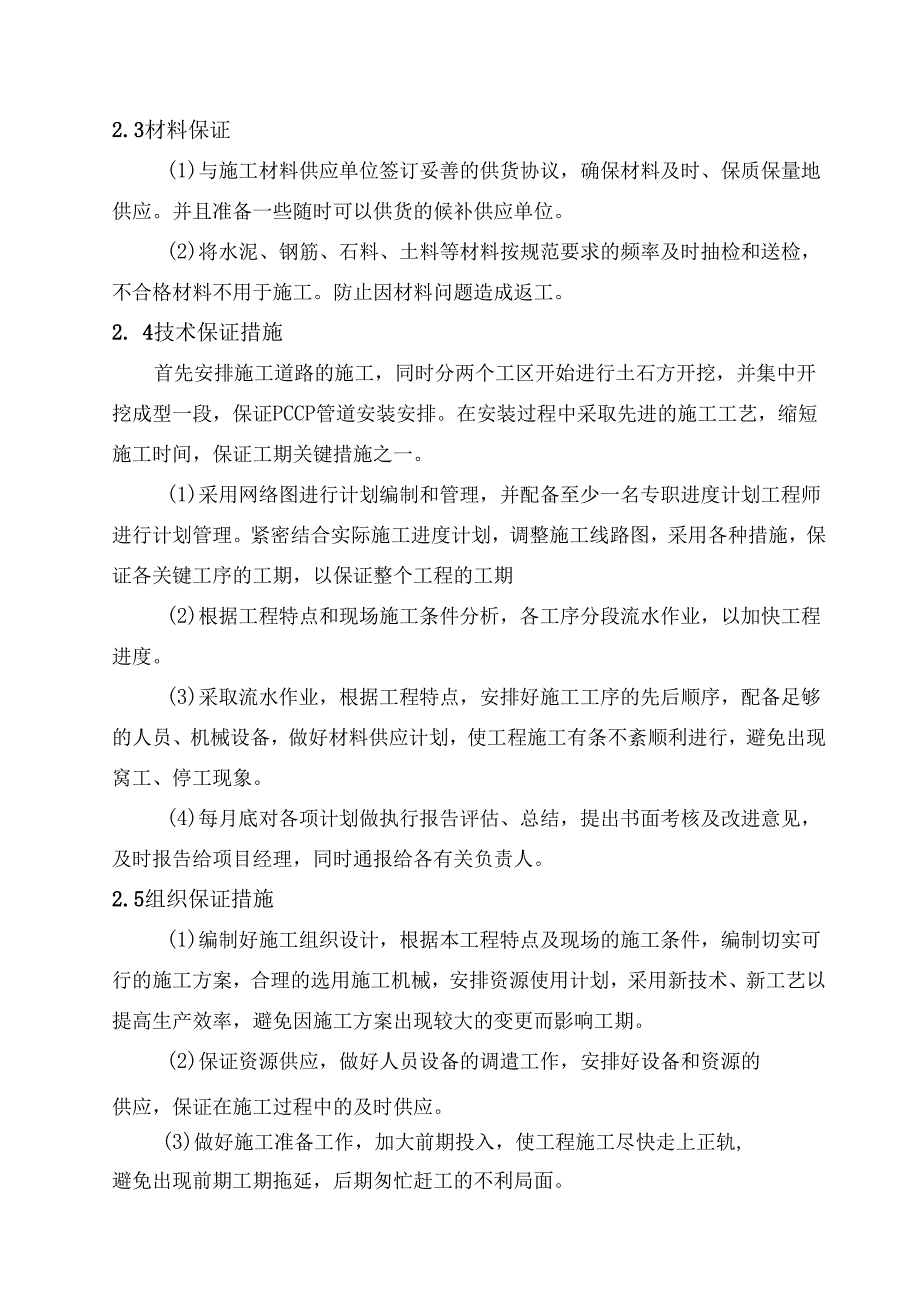

3、用停机时间进行迅速维修。(3)组织强有力的现场修理力量,当机械发生故障时,及时组织现场抢修,以其提高的设备的完好率。(4)开展劳动竞赛,充分调动员工积极性,确保关键线路工程三班作业,尽量提高各施工机械施工作业的时间利用率。2.3材料保证(1)与施工材料供应单位签订妥善的供货协议,确保材料及时、保质保量地供应。并且准备一些随时可以供货的候补供应单位。(2)将水泥、钢筋、石料、土料等材料按规范要求的频率及时抽检和送检,不合格材料不用于施工。防止因材料问题造成返工。2. 4技术保证措施首先安排施工道路的施工,同时分两个工区开始进行土石方开挖,并集中开挖成型一段,保证PCCP管道安装安排。在安装过程中
4、采取先进的施工工艺,缩短施工时间,保证工期关键措施之一。(1)采用网络图进行计划编制和管理,并配备至少一名专职进度计划工程师进行计划管理。紧密结合实际施工进度计划,调整施工线路图,采用各种措施,保证各关键工序的工期,以保证整个工程的工期(2)根据工程特点和现场施工条件分析,各工序分段流水作业,以加快工程进度。(3)采取流水作业,根据工程特点,安排好施工工序的先后顺序,配备足够的人员、机械设备,做好材料供应计划,使工程施工有条不紊顺利进行,避免出现窝工、停工现象。(4)每月底对各项计划做执行报告评估、总结,提出书面考核及改进意见,及时报告给项目经理,同时通报给各有关负责人。2.5组织保证措施(1

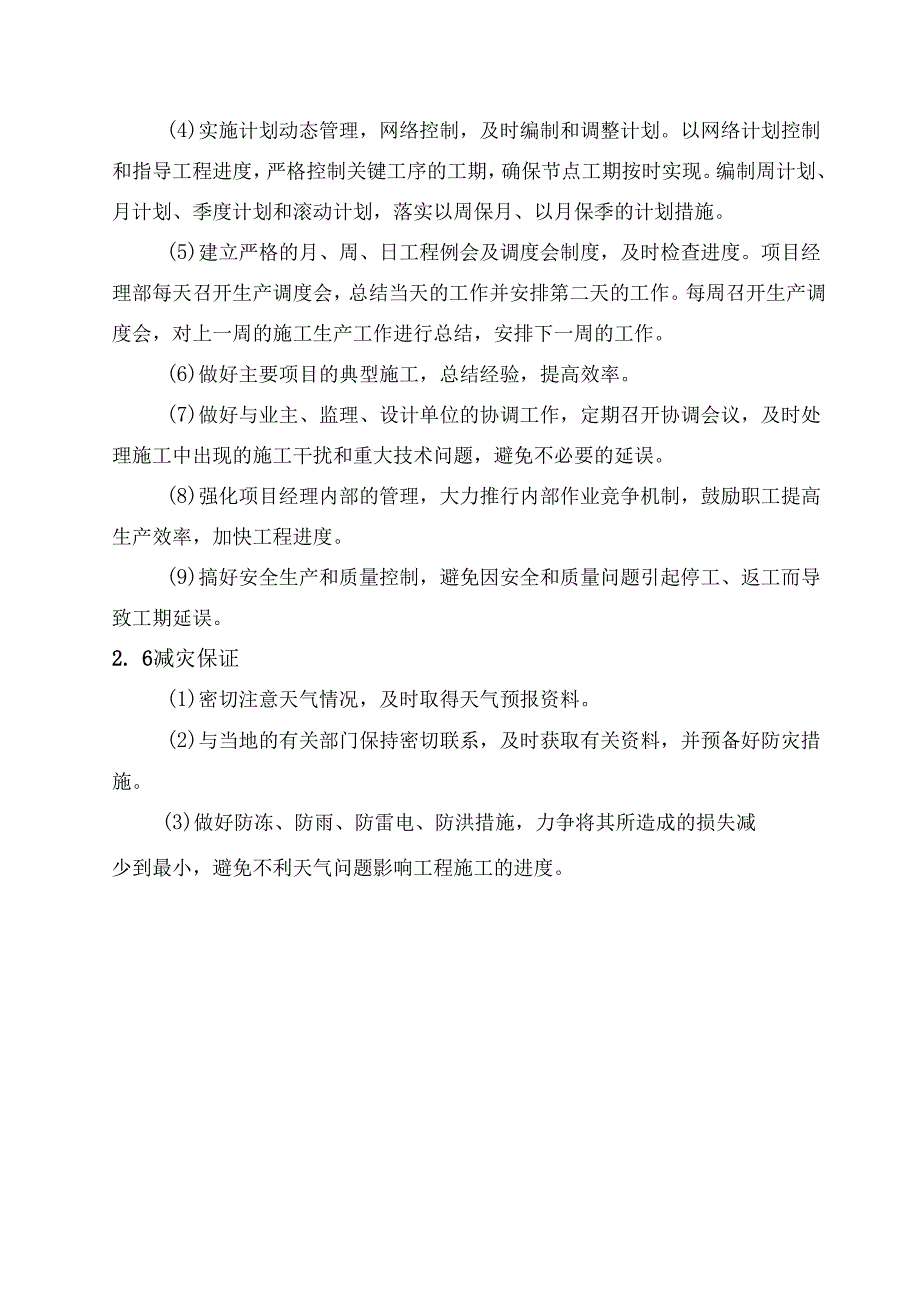

5、)编制好施工组织设计,根据本工程特点及现场的施工条件,编制切实可行的施工方案,合理的选用施工机械,安排资源使用计划,采用新技术、新工艺以提高生产效率,避免因施工方案出现较大的变更而影响工期。(2)保证资源供应,做好人员设备的调遣工作,安排好设备和资源的供应,保证在施工过程中的及时供应。(3)做好施工准备工作,加大前期投入,使工程施工尽快走上正轨,避免出现前期工期拖延,后期匆忙赶工的不利局面。(4)实施计划动态管理,网络控制,及时编制和调整计划。以网络计划控制和指导工程进度,严格控制关键工序的工期,确保节点工期按时实现。编制周计划、月计划、季度计划和滚动计划,落实以周保月、以月保季的计划措施。(
6、5)建立严格的月、周、日工程例会及调度会制度,及时检查进度。项目经理部每天召开生产调度会,总结当天的工作并安排第二天的工作。每周召开生产调度会,对上一周的施工生产工作进行总结,安排下一周的工作。(6)做好主要项目的典型施工,总结经验,提高效率。(7)做好与业主、监理、设计单位的协调工作,定期召开协调会议,及时处理施工中出现的施工干扰和重大技术问题,避免不必要的延误。(8)强化项目经理内部的管理,大力推行内部作业竞争机制,鼓励职工提高生产效率,加快工程进度。(9)搞好安全生产和质量控制,避免因安全和质量问题引起停工、返工而导致工期延误。2. 6减灾保证(1)密切注意天气情况,及时取得天气预报资料。(2)与当地的有关部门保持密切联系,及时获取有关资料,并预备好防灾措施。(3)做好防冻、防雨、防雷电、防洪措施,力争将其所造成的损失减少到最小,避免不利天气问题影响工程施工的进度。
