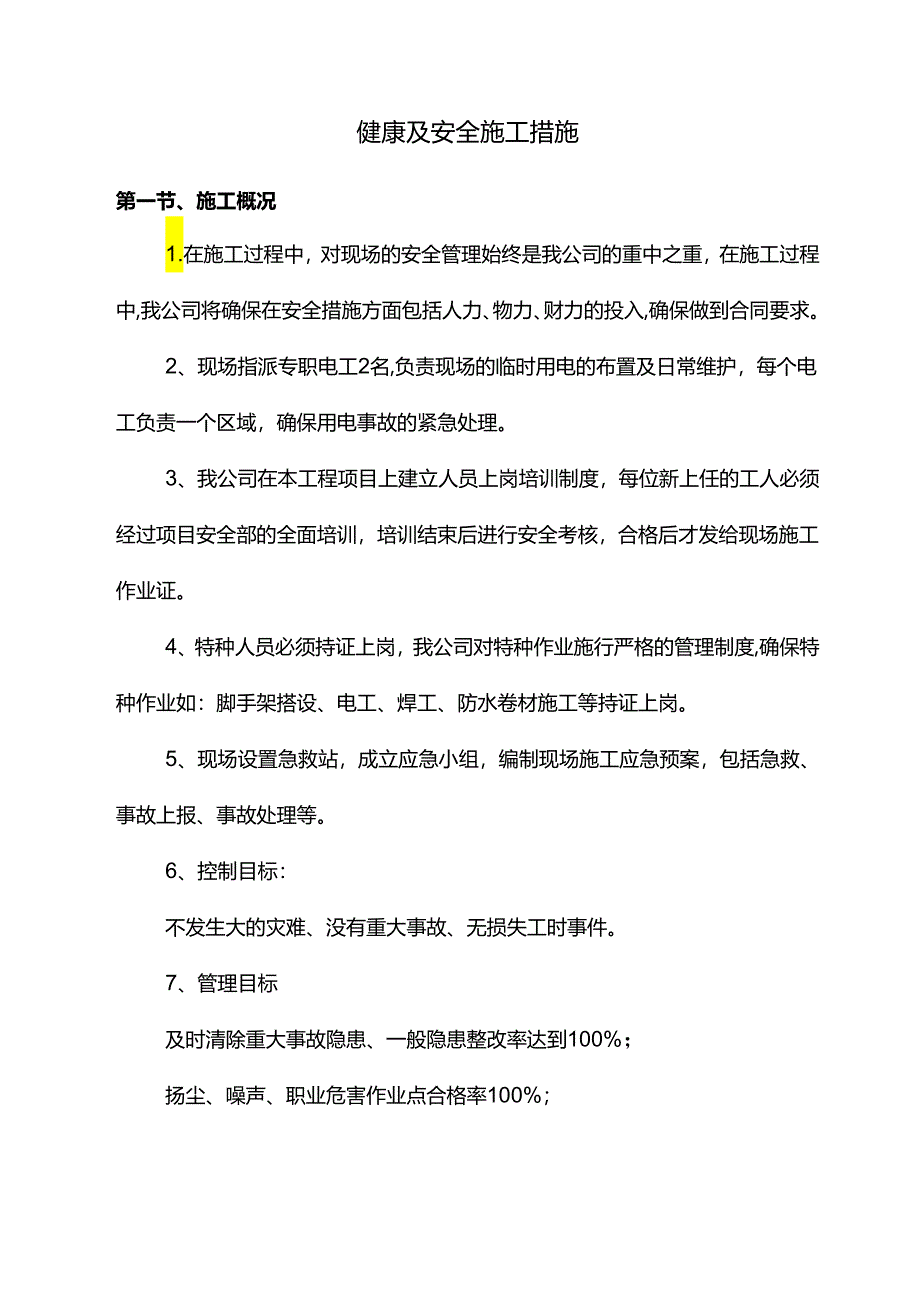

1、健康及安全施工措施第一节、施工概况1.在施工过程中,对现场的安全管理始终是我公司的重中之重,在施工过程中,我公司将确保在安全措施方面包括人力、物力、财力的投入,确保做到合同要求。2、现场指派专职电工2名,负责现场的临时用电的布置及日常维护,每个电工负责一个区域,确保用电事故的紧急处理。3、我公司在本工程项目上建立人员上岗培训制度,每位新上任的工人必须经过项目安全部的全面培训,培训结束后进行安全考核,合格后才发给现场施工作业证。4、特种人员必须持证上岗,我公司对特种作业施行严格的管理制度,确保特种作业如:脚手架搭设、电工、焊工、防水卷材施工等持证上岗。5、现场设置急救站,成立应急小组,编制现场施

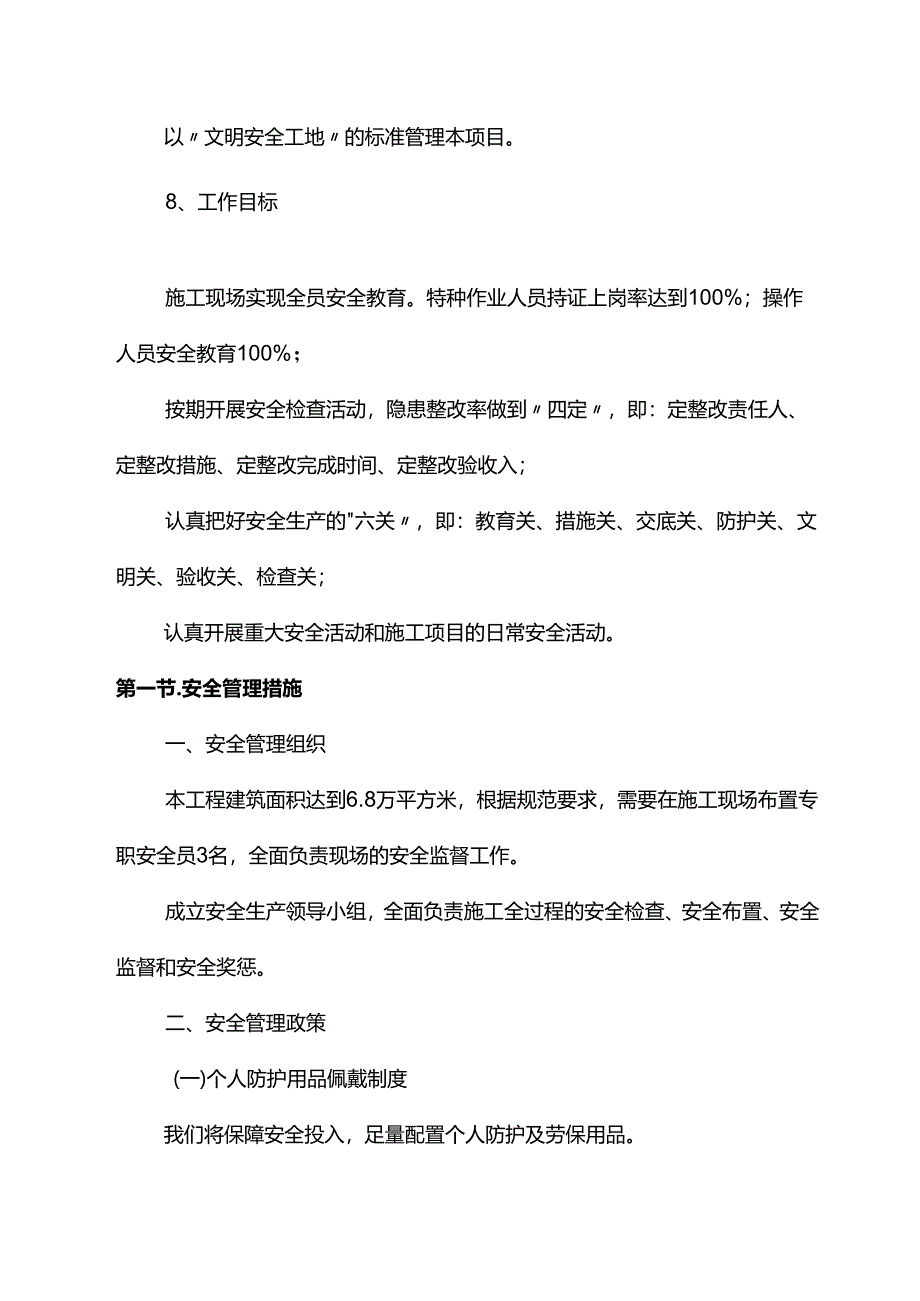

2、工应急预案,包括急救、事故上报、事故处理等。6、控制目标:不发生大的灾难、没有重大事故、无损失工时事件。7、管理目标及时清除重大事故隐患、一般隐患整改率达到100%;扬尘、噪声、职业危害作业点合格率100%;以文明安全工地的标准管理本项目。8、工作目标施工现场实现全员安全教育。特种作业人员持证上岗率达到100%;操作人员安全教育100%;按期开展安全检查活动,隐患整改率做到四定,即:定整改责任人、定整改措施、定整改完成时间、定整改验收入;认真把好安全生产的六关,即:教育关、措施关、交底关、防护关、文明关、验收关、检查关;认真开展重大安全活动和施工项目的日常安全活动。第一节.安全管理措施一、安全

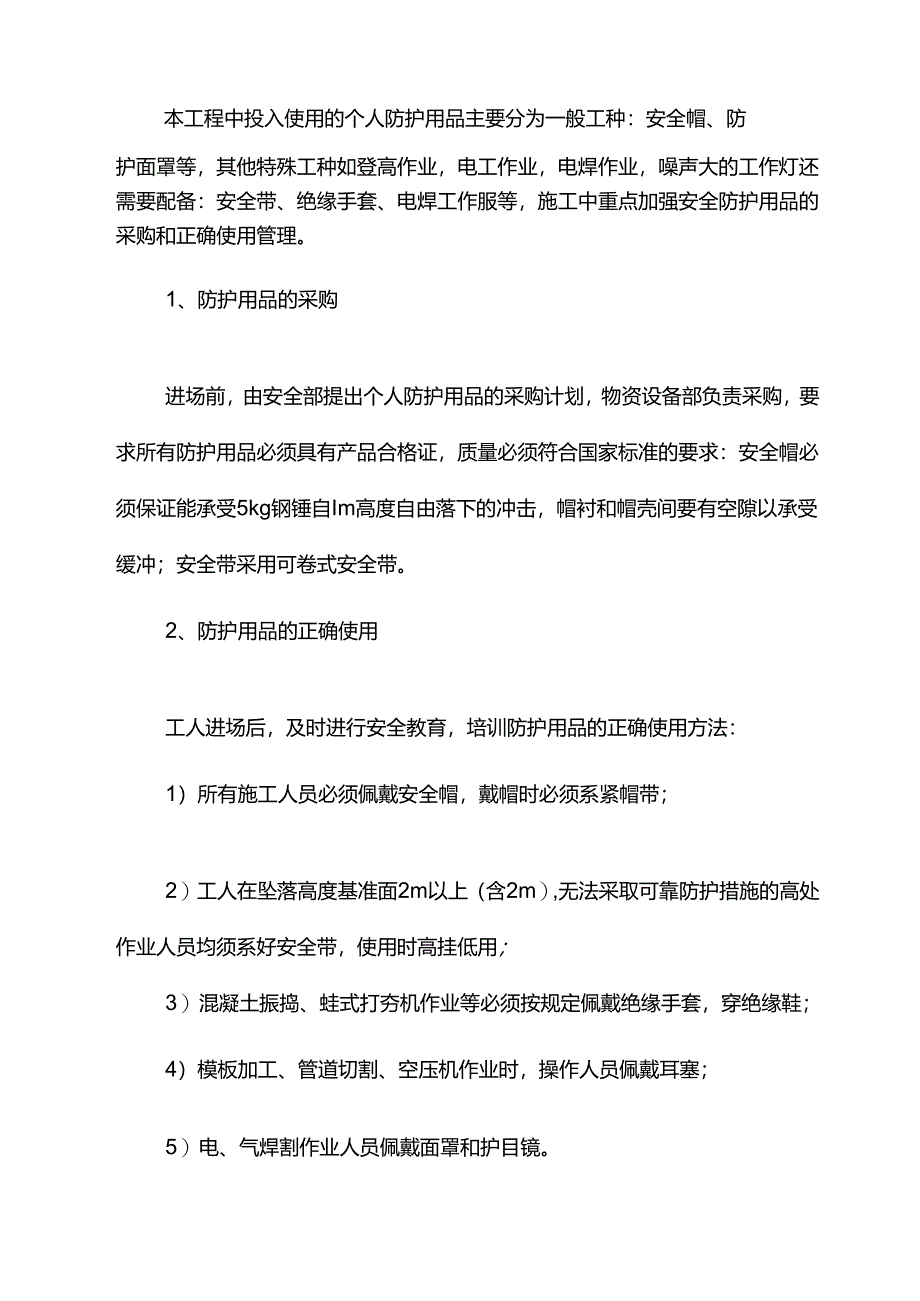

3、管理组织本工程建筑面积达到6.8万平方米,根据规范要求,需要在施工现场布置专职安全员3名,全面负责现场的安全监督工作。成立安全生产领导小组,全面负责施工全过程的安全检查、安全布置、安全监督和安全奖惩。二、安全管理政策(一)个人防护用品佩戴制度我们将保障安全投入,足量配置个人防护及劳保用品。本工程中投入使用的个人防护用品主要分为一般工种:安全帽、防护面罩等,其他特殊工种如登高作业,电工作业,电焊作业,噪声大的工作灯还需要配备:安全带、绝缘手套、电焊工作服等,施工中重点加强安全防护用品的采购和正确使用管理。1、防护用品的采购进场前,由安全部提出个人防护用品的采购计划,物资设备部负责采购,要求所有防
4、护用品必须具有产品合格证,质量必须符合国家标准的要求:安全帽必须保证能承受5kg钢锤自Im高度自由落下的冲击,帽衬和帽壳间要有空隙以承受缓冲;安全带采用可卷式安全带。2、防护用品的正确使用工人进场后,及时进行安全教育,培训防护用品的正确使用方法:1)所有施工人员必须佩戴安全帽,戴帽时必须系紧帽带;2)工人在坠落高度基准面2m以上(含2m),无法采取可靠防护措施的高处作业人员均须系好安全带,使用时高挂低用;3)混凝土振捣、蛙式打夯机作业等必须按规定佩戴绝缘手套,穿绝缘鞋;4)模板加工、管道切割、空压机作业时,操作人员佩戴耳塞;5)电、气焊割作业人员佩戴面罩和护目镜。3、不按规定佩戴个人防护用品的
5、处罚措施1)不佩戴个人防护用品的,不得进入施工现场,在现场出入口设置专职监管人员,对进场职工进行个人防护用品的检查。2)现场检查不佩戴个人防护用品,发现一次罚款100元,第二次罚款500元,发现三次直接开除出场。(二)进场职工培训制度安全教育和培训是施工企业安全生产管理的一个重要组成部分,它包括对新进场的工人实行上岗前的安全教育、变换工种时进行的安全教育、特种作业人员上岗培训、继续教育等,通过教育培训,使所有参建人员掌握不伤害自己、不伤害别人、不被别人伤害的安全防范能力。(三)安全施工交底制度根据施工组织设计中规定的工艺流程和施工方法,编写针对性、可操作性的分部(分项)安全技术交底,形成书面材
6、料,由交底人与被交底人双方履行签字手续。各工序在开挖前,由安全部组织施工人员进行交底工作,交底人必须是总工程师或安全工程师,交底必须覆盖所有施工人员,确保安全施工。(四)安全检查制度项目安全环境管理部负责施工现场安全巡查并做日检记录,对检查出的隐患定人、定时间、定措施落实整改;企业安全环境部门定期或不定期到现场进行安全检查,指导督促项目安全管理工作并提供相关支持保障。每天进行现场用电安全检查,对用电线路、配电箱、用电设备等逐一检查,发现问题及时处理项目经理部每周进行一次安全大检查,召开安全沟通会议,将上周发现的安全问题进行总结,对相关人员进行教育,强调下周工作安全注意要点。(五)特殊工作施工许
7、可制度施工现场充满了高强度的作业,因此发生重大事故的可能性也比较高。为了防患于未然,必须制定一套安全操作规程。其中用得比较多的是一种正式制度是作业许可证制度。所有关键作业行为均必须处于现场作业许可证制度的控制之下。全体员工均必须接受有关作业许可证制度的具体培训I。各种作业许可证都必须在作业开始之前至少提前二十四小时提出申请。需要办理作业许可证的关键作业包括开掘、动火作业、高温作业、密闭空间作业、电气作业、放射性和易爆炸材料的使用、压力测试作业、使用二台吊机起吊五十吨以上的设备以及项目进行过程中其它适用作业许可证制度的各类作业。第二节、本工程安全管理重点难点分析(一)工程安全概况分析:1.现场开
8、挖的基坑较多,需要切实做好现场的基坑围护工作。2、需要加强钢结构的吊装安全,重点控制吊装作业、高空作业,确保施工安全。3、加强现场的临时用电安全管理,确保用电安全。根据以上信息,本工程的安全施工重点难点及应对措施如下:(二)基坑施工安全1.根据设计图纸,本工程的开挖基坑较多,根据基坑的密集情况,现场的开挖分为独立开挖及整体大开挖,开挖深度约2m,开挖前制定详细的开挖方案,确定开挖放坡的坡度,避免出现边坡塌方的情况发生。对开挖深度超过l2m的,需要在基坑内设置爬梯,方便人员上下。2、基坑开挖后,需要切实做好基坑的临边围护工作,确保不出现人员跌落现象。3、基坑施工完成后,及时进行基坑的回填工作。4
9、、本工程存在有深度达到7m多的深基坑,需要进行基坑支护设计,编制支护及土方开挖专项方案,并进行专家论证,论证通过后方可进行土方开挖工作。后期会制作专项施工方案。(三)钢结构吊装安全1.本工程联合厂房为6万平方米的钢结构厂房,建筑高度12米,最高15m,采用钢结构框架、屋面板和墙面板,施工过程中将会有大量的吊装作业,高空作业、动火作业等,钢结构施工作为本工程安全管理的重中之重,施工过程中,需要切实加强现场的安全管理工作。2、钢结构到场后,统一堆放在事先准备好的堆放场地上,对小型钢构件,堆放层数不超过两侧,严禁对大型钢柱进行堆叠堆放,防止坍塌。3、钢结构的吊装需要从上向下安装,由于高度达到12米,
10、高度较高,需要合理选择吊装机械,对吊装车辆的行走路线及支腿区域进行加固处理,防止在吊装过程中失稳。计划在吊车行走轴线上,首先进行地基的压实,方便车辆行走,如压实后的路基不能满足正常的通行需要铺设150mm碎石,铺设宽度4米。达到吊车行走的要求。4、每台吊车配备一个司索工,实时指挥吊车运作,钢柱吊装后,在吊车脱钩前,需要对钢柱进行临时固定,钢柱固定采用揽风绳固定,固定不少于3条绳;人员上下钢柱,需要在通过验收的护笼爬梯上下,严禁赤手攀爬钢柱。5、人员在钢柱上安装钢梁过程中,需要佩戴安全带,且按要求高挂抵用,严禁人员在没有拉生命线的钢梁上行走,吊装过程中加强安全控制。6、在钢梁过程中,为方便施工人
11、员操作,需要制作高空操作平台,我公司计划采用吊篮进行施工,将吊篮固定在已经安装好的钢柱或钢梁上,确保施工安全。7、在紧固高强螺栓过程中,严禁人员在下方活动,安排专职人员对施工区域进行警戒,拉设警戒线,防止高强螺栓尾帽掉落砸伤人员。8、在安装屋面板过程中,需要将建筑物屋面四周进行临时围护,围栏采用钢管或利用钢柱女儿墙搭设,在栏杆上悬挂密目网,防止人员及物品坠落。在屋面上每个10米搭设一道生命线,在铺设屋面板的过程中,人员必须佩带安全带,目行走一律从生命线行走,防止高空坠落。(四)施工现场临时用电安全1.临时用电必须按施工现场临时用电安全技术规范JGJ46-2005编制用电施工组织设计,制定安全用
12、电技术措施和电气防火措施。2、现场实行配电二级保护的用电措施,所有用电设备必须从配电箱接入,对在室外的用电设备,需要配备防水插座,防止触电。3、电工应及时检查漏电开关以确保其有效。4、由于工程电动工具较多,操作工人应特别注意严禁使用破损电线。5、所有机电设备应有漏电保护装置。6、机电设备应满足技术要求,严格遵循一机一闸制,同时配备漏电开关。(五)脚手架安全1.脚手架搭设及拆除人员,必须是经过现行国家标准特种作业人员安全技术考核管理规则考试合格的专业架子工,上岗人员应定期检查身体,合格后方可持证上岗。2、搭设拆除脚手架人员必须戴安全帽,系安全带,穿防滑鞋。3、脚手架的构配件质量与搭设质量,应按规
13、定进行检查验收,合格后方准使用。4、作业层上的施工负载应符合设计要求,不得超载。不得将模板支架,缆风绳,泵送硅和砂浆的输送管等固定在脚手架上,严禁悬挂起重设备。5、当有六级及六级以上大风和雾雨雪天气时应停止脚手架搭设与拆除作业,雨后上脚手架作业应有防滑措施,并扫除积雪。6、脚手架的安全检查及维护应按规定进行。安全网应按规定搭设或拆除。7、不得在脚手架基础及邻近进行挖掘作业,否则应采取安全措施,并报主管部门批准。8、在脚手架上进行电气焊作业时,必须有防护措施和专人看护。9、工地临时用电线路的搭设及脚手架接地防雷措施等。应符合施工现场临时用电安全技术规范的有关规定执行。19、搭拆脚手架时,地面应设围栏和警界线,并派人看守,严禁非操作人员入内。
