《房产大厦工程(土建)模板.docx》由会员分享,可在线阅读,更多相关《房产大厦工程(土建)模板.docx(43页珍藏版)》请在第壹文秘上搜索。

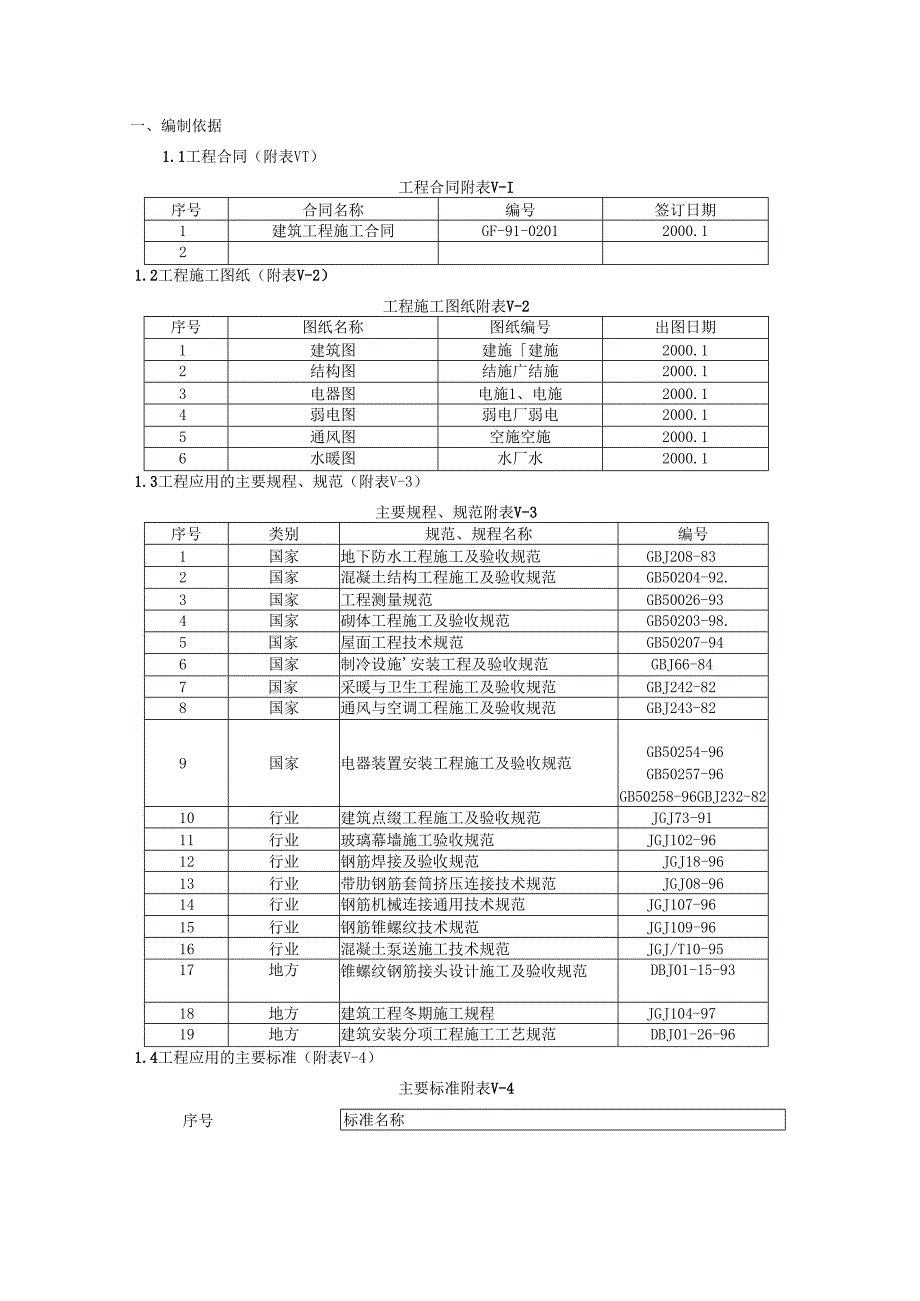

1、一、编制依据1.1工程合同(附表VT)工程合同附表V-I序号合同名称编号签订日期1建筑工程施工合同GF-91-02012000.121.2工程施工图纸(附表V-2)工程施工图纸附表V-2序号图纸名称图纸编号出图日期1建筑图建施建施2000.12结构图结施广结施2000.13电器图电施1、电施2000.14弱电图弱电厂弱电2000.15通风图空施空施2000.16水暖图水厂水2000.11.3工程应用的主要规程、规范(附表V-3)主要规程、规范附表V-3序号类别规范、规程名称编号1国家地下防水工程施工及验收规范GBJ208-832国家混凝土结构工程施工及验收规范GB50204-92.3国家工程测
2、量规范GB50026-934国家砌体工程施工及验收规范GB50203-98.5国家屋面工程技术规范GB50207-946国家制冷设施安装工程及验收规范GBJ66-847国家采暖与卫生工程施工及验收规范GBJ242-828国家通风与空调工程施工及验收规范GBJ243-829国家电器装置安装工程施工及验收规范GB50254-96GB50257-96GB50258-96GBJ232-8210行业建筑点缀工程施工及验收规范JGJ73-9111行业玻璃幕墙施工验收规范JGJ102-9612行业钢筋焊接及验收规范JGJ18-9613行业带肋钢筋套筒挤压连接技术规范JGJ08-9614行业钢筋机械连接通用技

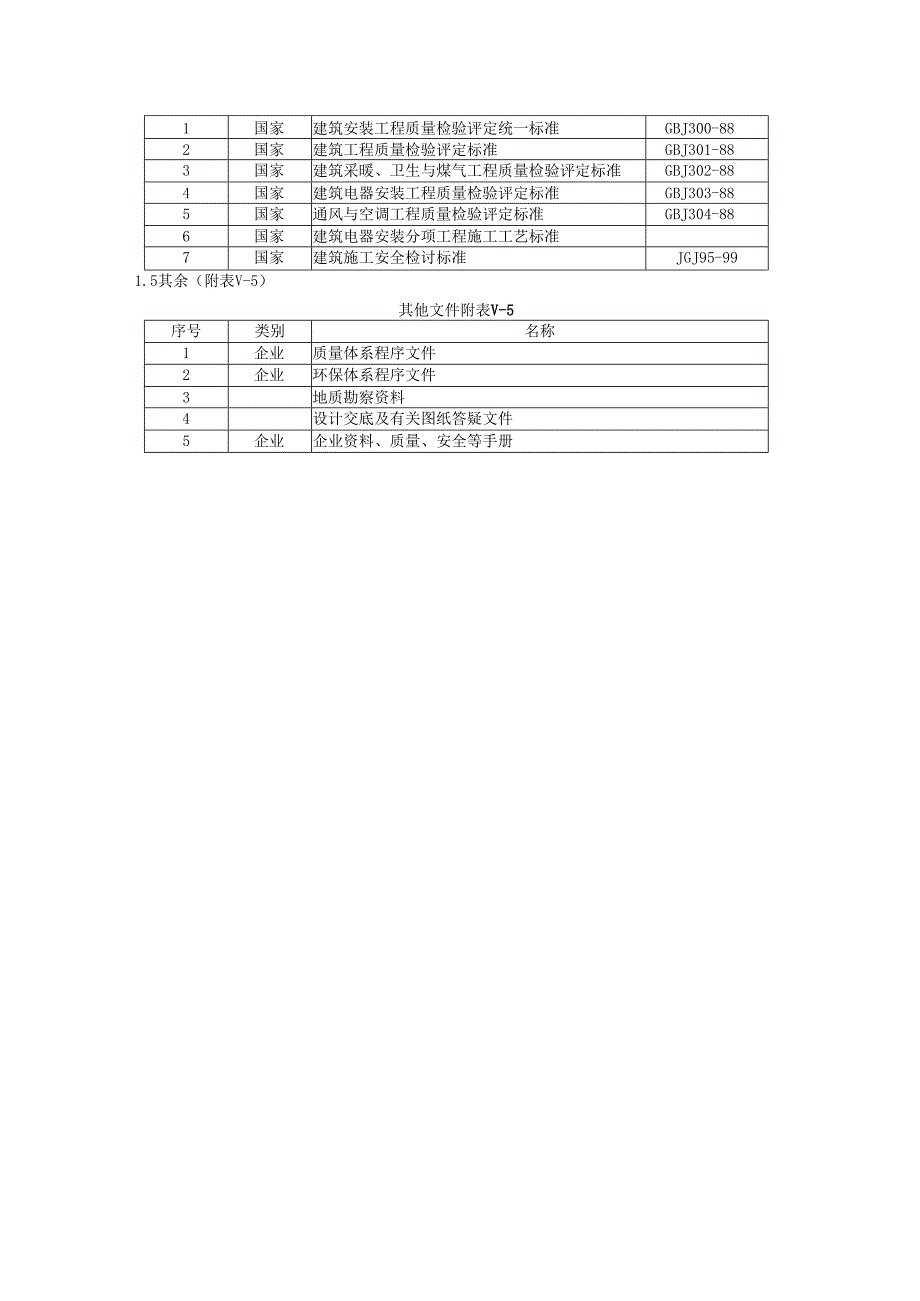

3、术规范JGJ107-9615行业钢筋锥螺纹技术规范JGJ109-9616行业混凝土泵送施工技术规范JGJ/T10-9517地方锥螺纹钢筋接头设计施工及验收规范DBJ01-15-9318地方建筑工程冬期施工规程JGJ104-9719地方建筑安装分项工程施工工艺规范DBJ01-26-961.4工程应用的主要标准(附表V-4)主要标准附表V-4序号标准名称1国家建筑安装工程质量检验评定统一标准GBJ300-882国家建筑工程质量检验评定标准GBJ301-883国家建筑采暖、卫生与煤气工程质量检验评定标准GBJ302-884国家建筑电器安装工程质量检验评定标准GBJ303-885国家通风与空调工程质量

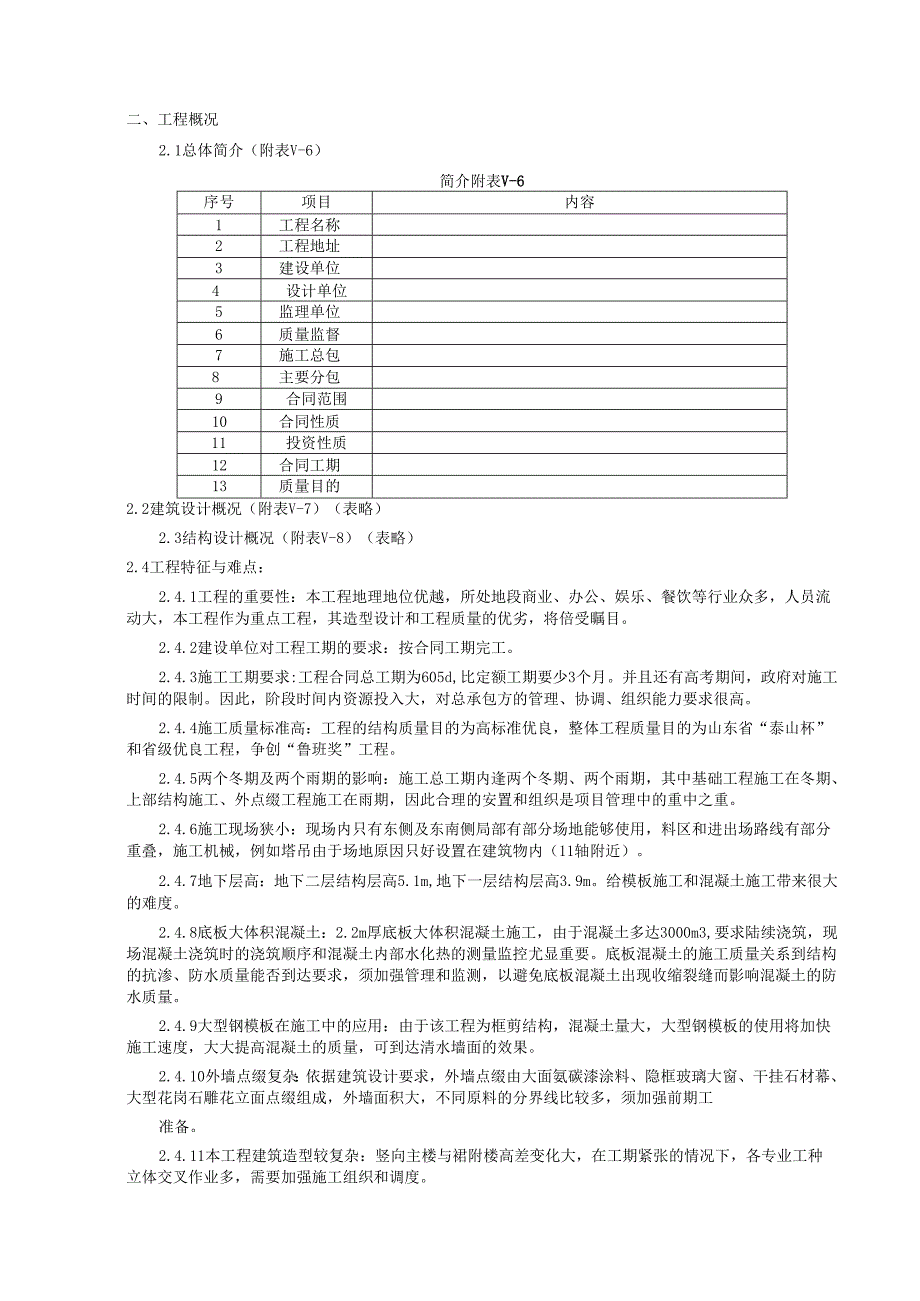

4、检验评定标准GBJ304-886国家建筑电器安装分项工程施工工艺标准7国家建筑施工安全检讨标准JGJ95-991.5其余(附表V-5)其他文件附表V-5序号类别名称1企业质量体系程序文件2企业环保体系程序文件3地质勘察资料4设计交底及有关图纸答疑文件5企业企业资料、质量、安全等手册二、工程概况2.1总体简介(附表V-6)简介附表V-6序号项目内容1工程名称2工程地址3建设单位4设计单位5监理单位6质量监督7施工总包8主要分包9合同范围10合同性质11投资性质12合同工期13质量目的2.2建筑设计概况(附表V-7)(表略)2.3结构设计概况(附表V-8)(表略)2.4工程特征与难点:2.4.1工
5、程的重要性:本工程地理地位优越,所处地段商业、办公、娱乐、餐饮等行业众多,人员流动大,本工程作为重点工程,其造型设计和工程质量的优劣,将倍受瞩目。2.4.2建设单位对工程工期的要求:按合同工期完工。2.4.3施工工期要求:工程合同总工期为605d,比定额工期要少3个月。并且还有高考期间,政府对施工时间的限制。因此,阶段时间内资源投入大,对总承包方的管理、协调、组织能力要求很高。2.4.4施工质量标准高:工程的结构质量目的为高标准优良,整体工程质量目的为山东省“泰山杯”和省级优良工程,争创“鲁班奖”工程。2.4.5两个冬期及两个雨期的影响:施工总工期内逢两个冬期、两个雨期,其中基础工程施工在冬期
6、、上部结构施工、外点缀工程施工在雨期,因此合理的安置和组织是项目管理中的重中之重。2.4.6施工现场狭小:现场内只有东侧及东南侧局部有部分场地能够使用,料区和进出场路线有部分重叠,施工机械,例如塔吊由于场地原因只好设置在建筑物内(11轴附近)。2.4.7地下层高:地下二层结构层高5.1m,地下一层结构层高3.9m。给模板施工和混凝土施工带来很大的难度。2.4.8底板大体积混凝土:2.2m厚底板大体积混凝土施工,由于混凝土多达3000m3,要求陆续浇筑,现场混凝土浇筑时的浇筑顺序和混凝土内部水化热的测量监控尤显重要。底板混凝土的施工质量关系到结构的抗渗、防水质量能否到达要求,须加强管理和监测,以
7、避免底板混凝土出现收缩裂缝而影响混凝土的防水质量。2.4.9大型钢模板在施工中的应用:由于该工程为框剪结构,混凝土量大,大型钢模板的使用将加快施工速度,大大提高混凝土的质量,可到达清水墙面的效果。2.4.10外墙点缀复杂:依据建筑设计要求,外墙点缀由大面氨碳漆涂料、隐框玻璃大窗、干挂石材幕、大型花岗石雕花立面点缀组成,外墙面积大,不同原料的分界线比较多,须加强前期工准备。2.4.11本工程建筑造型较复杂:竖向主楼与裙附楼高差变化大,在工期紧张的情况下,各专业工种立体交叉作业多,需要加强施工组织和调度。2.4.12新原料、新工艺、新技术的应用:如预应力技术、粗直钢筋机械连接、新型墙体原料、大型钢
8、模板、新型防水原料、外墙大型花岗石雕花点缀等。2. 4.13机电工程安装量大:机电工程涉及的专业多且复杂,加之工期紧交叉作业多,因此如何组织与协调是项目管理的重点。三、施工部署2.1 施工组织2.1.1 项目施工组织系统项目经理部由总公司授权管理,按照企业项目管理模式一一IS09001标准模式树立的质量保证体系来运作,形成以全面质量管理为中心环节,以专业管理和计算机管理相结合的科学化管理体制。项目经理部按照总公司颁布的项目管理手册、质量保证手册、CI工作手册、项目质量管理手册、项目安全管理手册、项目成本管理手册执行。项目管理体系及职能图见后附表。依据管理体系图,项目部树立岗位职责制,明确分工职
9、责,落实施工责任,各岗位各行其职。3. 2工程任务划分3.1.1 各单位负责范围(附表V-9)各单位负责范围附表V-9序号负责单位任务划分范围1四建设计图纸内土建、点缀、安装工程及建设单位安置的其余项目2专业队伍外墙石材幕、电梯、楼宇自控等3.2.2工程物资设施采购划分(附表VTO)物资设施采购划分附表VTO序号负责单位工程物资1四建除建设单位供应的原料设施外,其余由总包方采购2建设单位自行采购范围钢材、木材、水泥及空调机组、电梯、消防、楼宇自控设施及二次设计的精装修工程点缀主材3专业分承包方采购范围辅材、玻璃、防水原料3.2.3工程使用大型设施情况(附表VTD(表略)3.3施工部署原则本工程
10、工程量大、结构质量、装修标准高,总工期只有605d,工期非常紧张。为了保证基础、主体、装修均尽可能有充裕的时间施工,保证如期完成施工任务,应该考虑到各方面的影响因素,充分酝酿任务、人力、资源、时间、空间的总体布局。3.3.1在时间上的部署原则一一季节施工的考虑依据总施工进度的安置,基础结构施工在5月中旬出地面,回填土在雨期施工之前基本完成,保证边坡的稳定;主体结构在12月中旬封顶。点缀工程在主体验收完毕后天气转暖后开头考虑施工,避免不必要的因冬期气温影响发生的装修质量问题。3.3.2在空间上的部署原则一一立体交叉施工的考虑为了贯彻空间占满时间陆续,均衡协调有节奏,力所能及留有余地的原则,保证工
11、程按照总控计划完成,需采用主体和二次围护结构、主体和安装、主体和装修、安装和装修的立体交叉施工。3.33总施工顺序上的部署原则按照先地下,后地上;先结构,后围护:先主体,后装修;先土建,后专业的总施工顺序原则进行部署。3.3.4在资源上的部署原则一一机械设施的投入依据施工工程量和现场实际条件投入机械设施。由于现场条件限制,结构施工期间所用的QTZ125型塔吊只能设置在基坑内。为了降低塔吊使用负荷,混凝土浇筑采用拖式输送泵完成。3.3.5依据基础、结构、装修三个阶段施工不同的特征安置总体施工部署(1)基础施工阶段在基础施工阶段,为了解决施工现场狭小,原料及施工操作用地问题,项目部决议先进行主楼基
12、坑开挖和支护,支护方式采用预应力锚杆锚喷网支护。基础结构工程量大、墙体高,并且局部阶段处于冬期施工期内,因此在施工时间安置上,基础结构施工时间适当长一些,这样有利于保证基础结构的施工质量。主楼基础结构施工基本完成后进行附楼基础施工,附楼为地下一层,基坑相对较浅,支护方式采用网喷支护。地下室防水工程完成后,回填土工程控制在2000年雨期施工开头之前完成绝大部分,以保证边坡的安全。建筑物西南侧的地下一层车库出口范围的回填土回填到地下一层楼板标高,待汽车、自行车出口施工完毕后,将该处的回填土完成。(2)主体施工阶段该工程主体结构为框剪结构,混凝土量较大,1至4层面积大,层高高,结构较复杂,特别裙楼和
13、附楼屋面檐口形式复杂,叠檐重重,施工难度大。5层至24层为标准层,其中9.10为高级办公间,结构较简单。因此一至四层施工时间相对较长,应在施工安置上予以充分考虑。每年的6月10日7月10日是国家规定的高考复习和考试时间,22:00次日6:00禁止施工。主体结构施工时应充分考虑这个影响,提前计戈J,避免窝工和工期延误。为了保证总体进度计划按期完成,室内初装修和外墙点缀可提前插入施工。外墙点缀提前插入部分主要是点缀的安装龙骨,这同时要求外围结构偏差符合龙骨提前插入要求。主体结构施工的外施工架设计时考虑外点缀石材幕和外隐框大窗的施工要求。(3)点缀施工阶段房产大厦工程建筑造型结合城市建设的街景要求,
14、外观雄伟,简介新颖,既有西方建筑的现代感,又有建筑的特色和浑厚的文化气息,是中西方建筑的完善结合,所以点缀阶段的质量,是这一工程的决议因素和至关重要的环节。我项目部和建设单位签订的工期是在2001年8月30日竣工,2001年10月1日到达进驻条件。因此,我部要对建设单位的总工期负责。二次围护结构待结构验收完毕后立刻插入施工。由于机电、设施施工和室内精装修密切相关,因此,为了保证总工期按期完成,要求建设单位全力协助配合,建设单位所确定的内容要符合我部提出的进度计戈Ij,并要求建设单位控制其指定分包、分供方按照总控制计划完成。依据我部负责的装修施工范围,现场需要部署砂浆搅拌机搅拌砌筑和抹灰砂浆。3. 3.6做施工安置的时刻,考虑高考期间、节假日对工程的影响。4. 4工程施工总进度控制计划依据投标时建设单位要求,本工程的竣工工期确定:2001年8月30日。因此,为了保证各分部、分项工程均有相对充裕的时间保证工程施工和施工质量,编制工程施工进度总控计划时,要确立各阶段的目的时间,阶段目的时间
