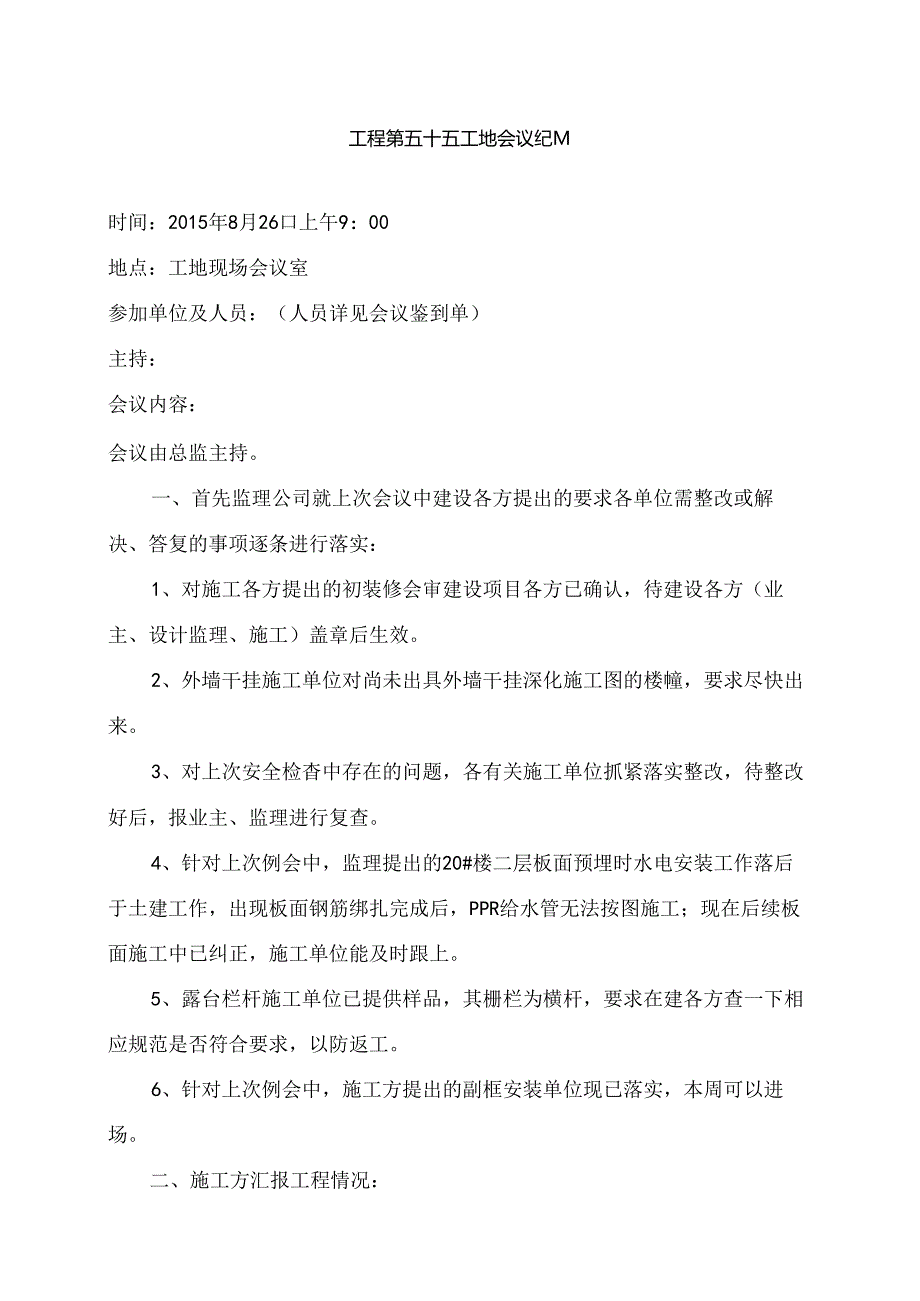

1、工程第五十五工地会议纪M时间:2015年8月26口上午9:00地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。一、首先监理公司就上次会议中建设各方提出的要求各单位需整改或解决、答复的事项逐条进行落实:1、对施工各方提出的初装修会审建设项目各方已确认,待建设各方(业主、设计监理、施工)盖章后生效。2、外墙干挂施工单位对尚未出具外墙干挂深化施工图的楼幢,要求尽快出来。3、对上次安全检杳中存在的问题,各有关施工单位抓紧落实整改,待整改好后,报业主、监理进行复查。4、针对上次例会中,监理提出的20#楼二层板面预埋时水电安装工作落后于土建工作,出现板面钢筋绑扎完

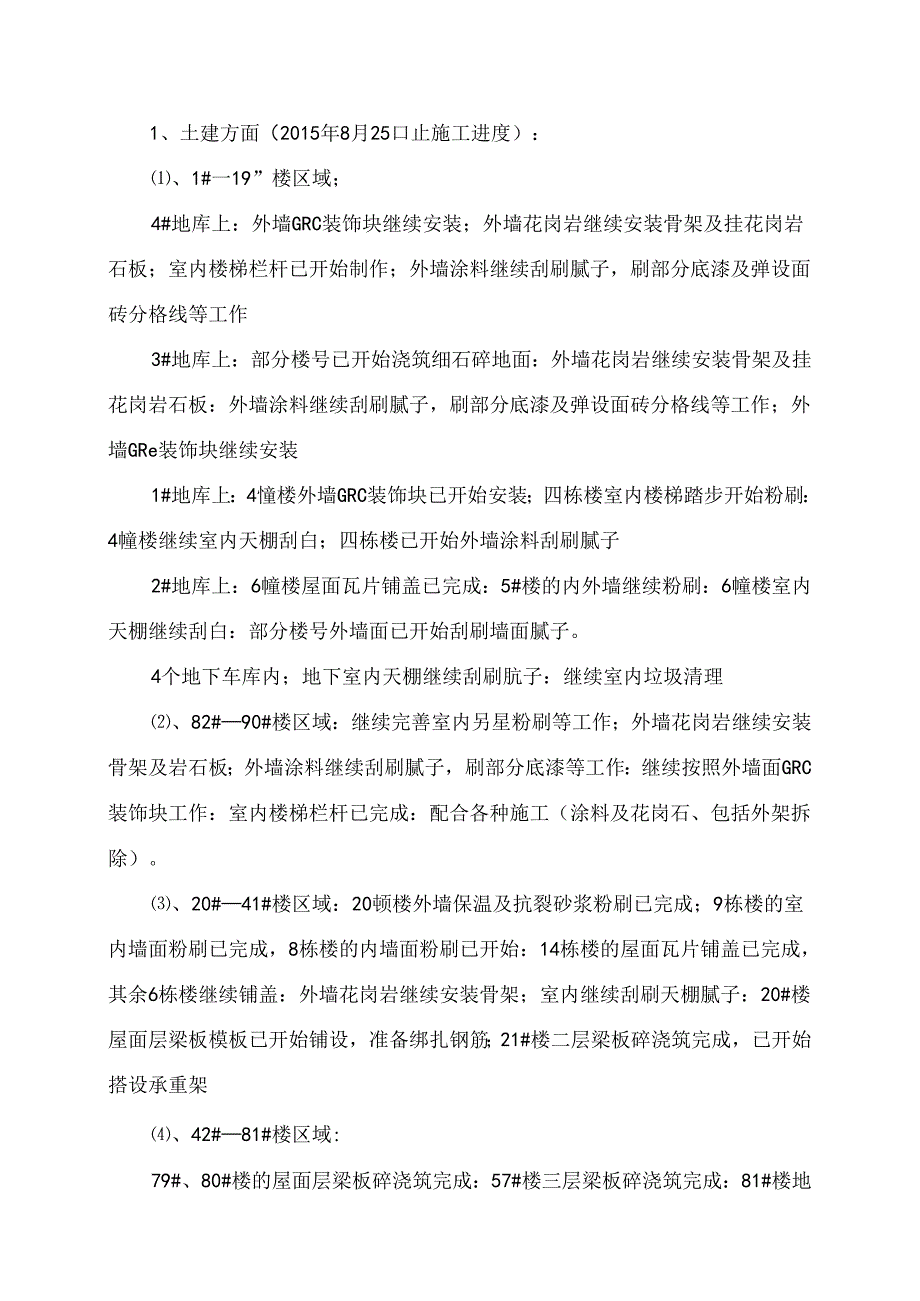

2、成后,PPR给水管无法按图施工;现在后续板面施工中已纠正,施工单位能及时跟上。5、露台栏杆施工单位已提供样品,其栅栏为横杆,要求在建各方查一下相应规范是否符合要求,以防返工。6、针对上次例会中,施工方提出的副框安装单位现已落实,本周可以进场。二、施工方汇报工程情况:1、土建方面(2015年8月25口止施工进度):、1#一19”楼区域;4#地库上:外墙GRC装饰块继续安装;外墙花岗岩继续安装骨架及挂花岗岩石板;室内楼梯栏杆已开始制作;外墙涂料继续刮刷腻子,刷部分底漆及弹设面砖分格线等工作3#地库上:部分楼号已开始浇筑细石碎地面:外墙花岗岩继续安装骨架及挂花岗岩石板:外墙涂料继续刮刷腻子,刷部分底

3、漆及弹设面砖分格线等工作;外墙GRe装饰块继续安装1#地库上:4憧楼外墙GRC装饰块已开始安装;四栋楼室内楼梯踏步开始粉刷:4幢楼继续室内天棚刮白;四栋楼已开始外墙涂料刮刷腻子2#地库上:6幢楼屋面瓦片铺盖已完成:5#楼的内外墙继续粉刷:6幢楼室内天棚继续刮白:部分楼号外墙面已开始刮刷墙面腻子。4个地下车库内;地下室内天棚继续刮刷肮子:继续室内垃圾清理、82#90#楼区域:继续完善室内另星粉刷等工作;外墙花岗岩继续安装骨架及岩石板;外墙涂料继续刮刷腻子,刷部分底漆等工作:继续按照外墙面GRC装饰块工作:室内楼梯栏杆已完成:配合各种施工(涂料及花岗石、包括外架拆除)。、20#41#楼区域:20顿

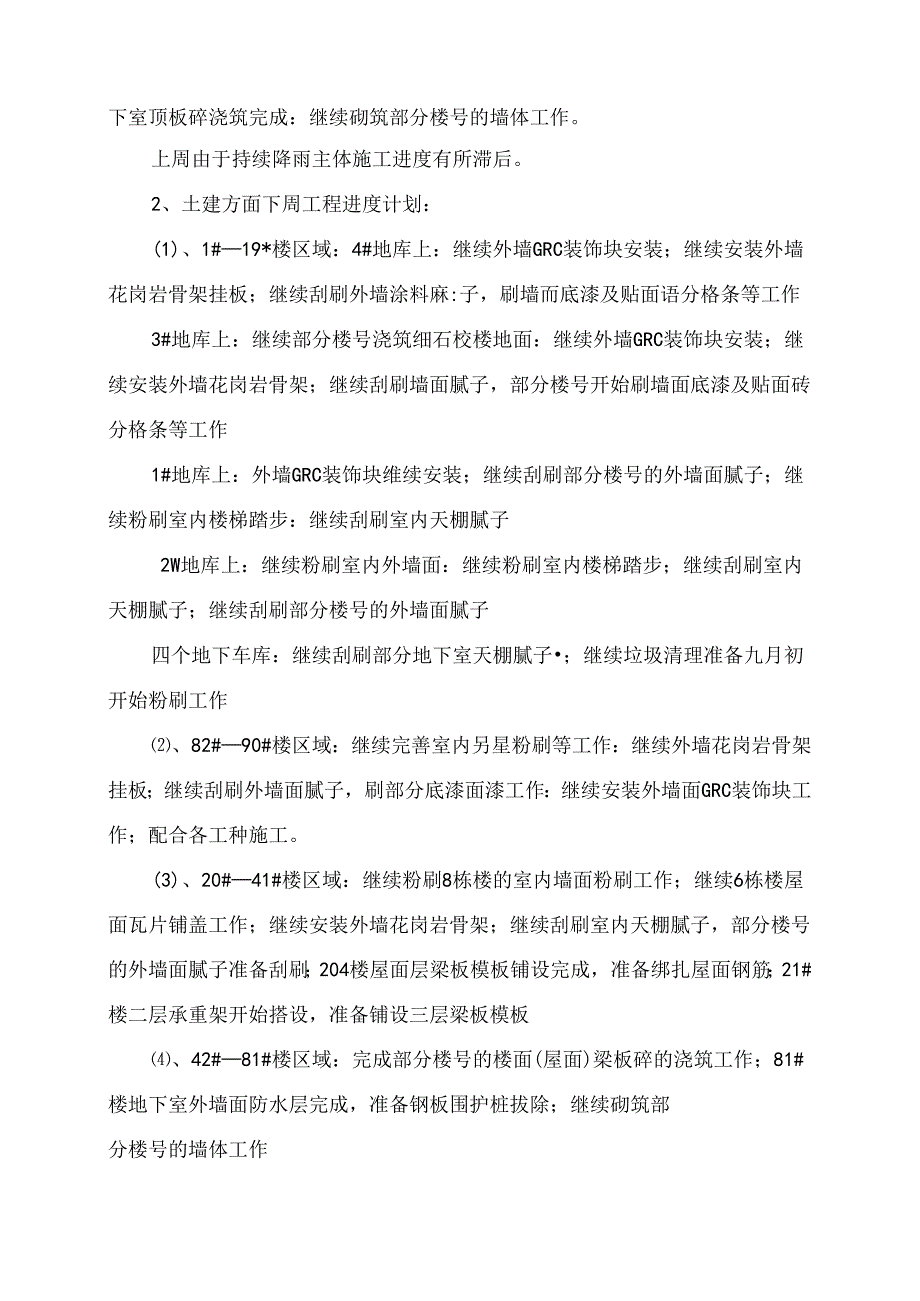

4、楼外墙保温及抗裂砂浆粉刷已完成;9栋楼的室内墙面粉刷已完成,8栋楼的内墙面粉刷已开始:14栋楼的屋面瓦片铺盖已完成,其余6栋楼继续铺盖:外墙花岗岩继续安装骨架;室内继续刮刷天棚腻子:20#楼屋面层梁板模板已开始铺设,准备绑扎钢筋;21#楼二层梁板碎浇筑完成,已开始搭设承重架、42#81#楼区域:79#、80#楼的屋面层梁板碎浇筑完成:57#楼三层梁板碎浇筑完成:81#楼地下室顶板碎浇筑完成:继续砌筑部分楼号的墙体工作。上周由于持续降雨主体施工进度有所滞后。2、土建方面下周工程进度计划:(1)、1#19*楼区域:4#地库上:继续外墙GRC装饰块安装;继续安装外墙花岗岩骨架挂板;继续刮刷外墙涂料麻

5、:子,刷墙而底漆及贴面语分格条等工作3#地库上:继续部分楼号浇筑细石校楼地面:继续外墙GRC装饰块安装;继续安装外墙花岗岩骨架;继续刮刷墙面腻子,部分楼号开始刷墙面底漆及贴面砖分格条等工作1#地库上:外墙GRC装饰块维续安装;继续刮刷部分楼号的外墙面腻子;继续粉刷室内楼梯踏步:继续刮刷室内天棚腻子2W地库上:继续粉刷室内外墙面:继续粉刷室内楼梯踏步;继续刮刷室内天棚腻子;继续刮刷部分楼号的外墙面腻子四个地下车库:继续刮刷部分地下室天棚腻子;继续垃圾清理准备九月初开始粉刷工作、82#90#楼区域:继续完善室内另星粉刷等工作:继续外墙花岗岩骨架挂板;继续刮刷外墙面腻子,刷部分底漆面漆工作:继续安装

6、外墙面GRC装饰块工作;配合各工种施工。(3)、20#41#楼区域:继续粉刷8栋楼的室内墙面粉刷工作;继续6栋楼屋面瓦片铺盖工作;继续安装外墙花岗岩骨架;继续刮刷室内天棚腻子,部分楼号的外墙面腻子准备刮刷;204楼屋面层梁板模板铺设完成,准备绑扎屋面钢筋;21#楼二层承重架开始搭设,准备铺设三层梁板模板、42#81#楼区域:完成部分楼号的楼面(屋面)梁板碎的浇筑工作;81#楼地下室外墙面防水层完成,准备钢板围护桩拔除;继续砌筑部分楼号的墙体工作三、监理方汇报工程情况:1、1#一19#楼外墙石材施工单位现与业主要求的施工进度已严重迟后,要求施工单位必须增加施工人员,把迟后的工期赶上去。2、外墙干

7、挂石材幕墙施工单位隐蔽工程检查要及时上报,不得以任何理由漏报(或不报),以保证工程质量。3、85#90#楼区域中:外墙石材干挂施工中,施工单位在角码与主龙骨螺栓连接处仍出现电焊焊死的现象,要求施工单位及时整改,以保证工程的安装质量;22#41#楼区域中:局部埋板固定用化学螺栓垂直度不足,要求施工单位在后续施工中加强垂直度控制。4、I#一19#楼区域中:施工单位的外墙涂料施工与样板相比较,厚度不足,且立体感不强,要求施工单位加强厚度控制,以保证墙体的立面效果。5、目前本工程已多处进入装饰施工阶段,各施工单位、建设各方要加强成品保护意识,对已损坏的1#窗台等部位要及时进行修复、整改。6、22#41

8、#楼区域中:犍口滴水线被砂灰粉死的现象,又重新出现,施工单位要加强控制;另外,楼梯施工缝处,施工单位在混凝土浇筑前要加强清理,对已出现积渣的地方要及时进行整改、处理。7、42#81#楼区域中:施工单位对构造柱植筋要加强检杳,不得遗漏;墙体灰缝厚度仍需加强控制。8、两家外墙石材干挂单位的各种材料复试要抓紧去做,资料要抓紧上报。9、安全上施工单位对电梯井围护及井架各楼层出料口的安全门要落实到位,以保证工程安全。安装方面:10、14#楼计量箱安装修补完成,加固钢板尽快配齐安孟。11、施工单位要继续未完成楼号的给水试压工作,按规范保证试压时间不少于24小时,测试已发现有管/接头破损的及时修补。12、施

9、工单位对局部地面管子磨破,墙面管子堵塞不通需及早修补,杜绝出现地面浇筑完成,墙面粉刷完成后再有管线修补开槽的情况。四、业主方汇报工程情况并提出以卜.要求:土建方面:1、进度上3#、4#地下车库上的外墙石材干挂单位要抓紧施工,对已迟后要赶上去:1#楼要抓紧收口、打胶等收尾工作的施工:同样,总包单位也要抓紧做好对1#楼的收尾工作,以保证1#楼能及时对外开放。2、施工单位对面砖涂料的厚度要加强控制,以保证涂料质量:对GRC、EPS线条周围的绑带与网格布要设置到位,防止开裂。3、各分包单位与总包单位要加强联系,对外架中需协调内容及时进行沟通、处理,以免影响工期。4、42#81#楼区域中,施工单位在墙体

10、砌筑中,对砖块的浇水要及时,严禁干砖上墙;对小面积的墙体的水平度及垂直度要加强控制。5、22#41#楼区域中:楼、地面及楼梯踏步面层已开始施工,各施工单位要加强成品保护,以保证工程顺利进行。6、82#-84#楼区域中:施工单位对剩下的收尾工作(如油漆工、防水卷材收口、西面阳台收尾等)要抓紧落实,以配合业主能按期对外开放。7、82#84#楼石材施工单位在做好收尾工作的同时,要做好保温层的施工,不要遗漏。安装方面:8、1#楼热水管保温需要在脚手架拆除之前完成。9、4个地卜.室内配管安装工作可以开始进行了。10、I#楼内管子电箱等做好成品清洁保护,I#楼即将对外开放参观IH雨水槽内侧发现有渗水痕迹,水槽安装与土建找出出现该问题的原因并及早解决。12、石材单位用电机械用电量较多,需提供单独用电方案,以及自行配置单独使用配电箱。13、82-84#楼做好出户管与场外管的连接工作。14、82-90#楼通水通球,水压试验都需要在外墙石材干挂安装完成前完成。15、雨水槽安装需按图按规范施工安装,转角处固定安装保证35CM一个。16、给水管安装减少接头,准确到位。排水管安装注意控制坡度。17、82#楼样板房内可以开始穿线,安装灯具,卫生洁具工作,工程项目监理部整理二。一五年八月二十六日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 会议纪要

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
