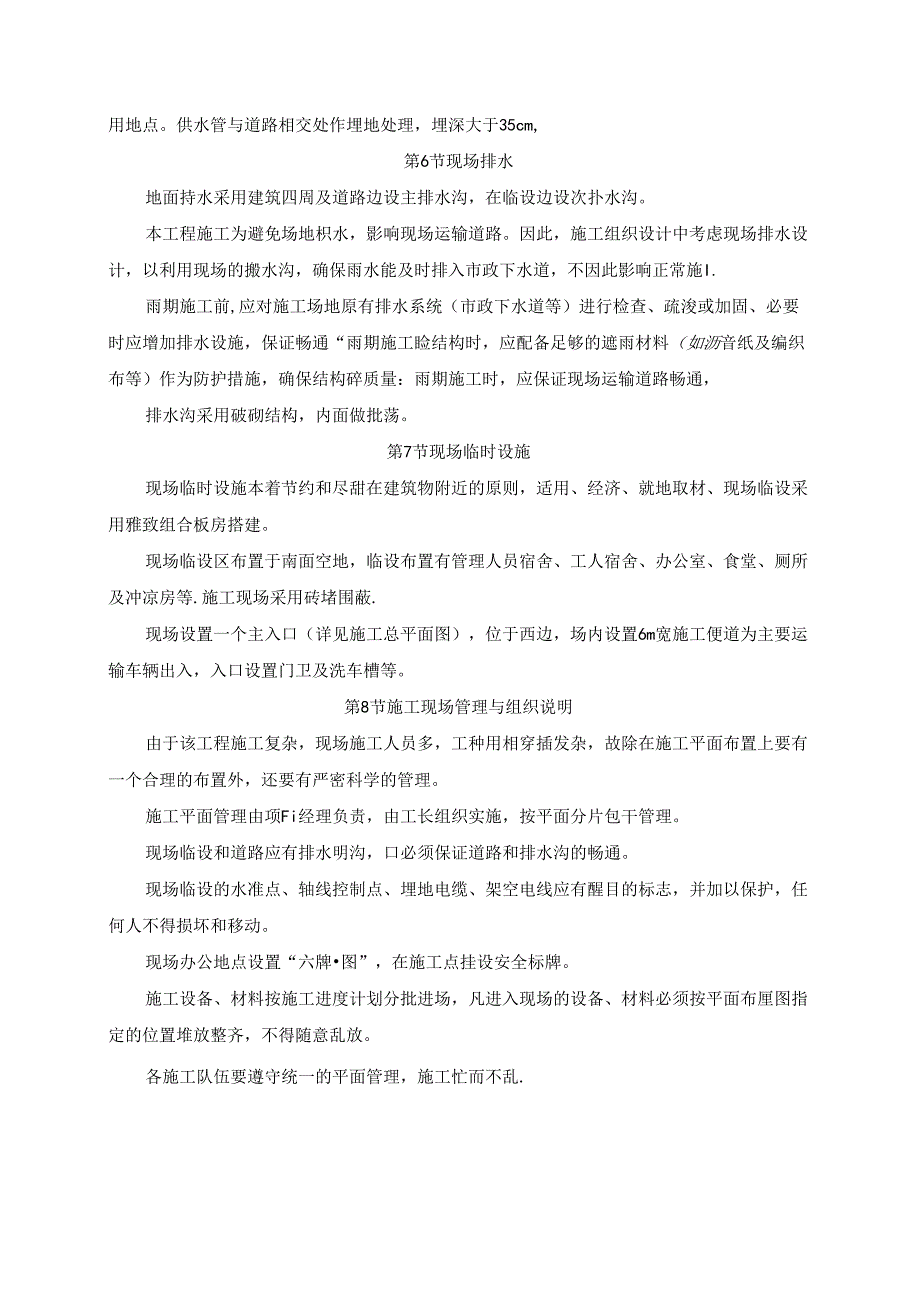

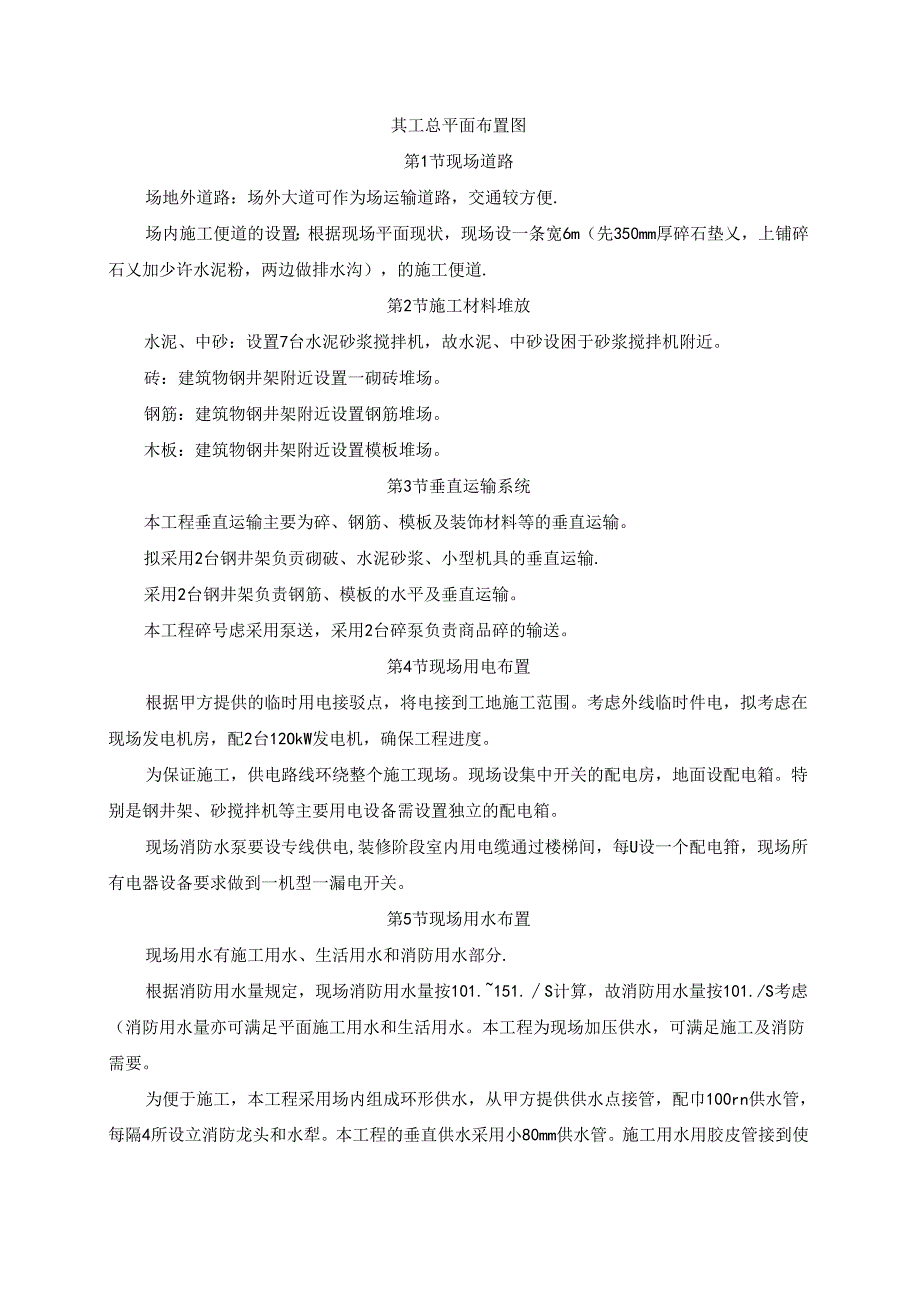

1、其工总平面布置图第1节现场道路场地外道路:场外大道可作为场运输道路,交通较方便.场内施工便道的设置:根据现场平面现状,现场设一条宽6m(先350mm厚碎石垫乂,上铺碎石乂加少许水泥粉,两边做排水沟),的施工便道.第2节施工材料堆放水泥、中砂:设置7台水泥砂浆搅拌机,故水泥、中砂设困于砂浆搅拌机附近。砖:建筑物钢井架附近设置一砌砖堆场。钢筋:建筑物钢井架附近设置钢筋堆场。木板:建筑物钢井架附近设置模板堆场。第3节垂直运输系统本工程垂直运输主要为碎、钢筋、模板及装饰材料等的垂直运输。拟采用2台钢井架负贡砌破、水泥砂浆、小型机具的垂直运输.采用2台钢井架负责钢筋、模板的水平及垂直运输。本工程碎号虑采

2、用泵送,采用2台碎泵负责商品碎的输送。第4节现场用电布置根据甲方提供的临时用电接驳点,将电接到工地施工范围。考虑外线临时件电,拟考虑在现场发电机房,配2台12OkW发电机,确保工程进度。为保证施工,供电路线环绕整个施工现场。现场设集中开关的配电房,地面设配电箱。特别是钢井架、砂搅拌机等主要用电设备需设置独立的配电箱。现场消防水泵要设专线供电,装修阶段室内用电缆通过楼梯间,每U设一个配电箝,现场所有电器设备要求做到一机型一漏电开关。第5节现场用水布置现场用水有施工用水、生活用水和消防用水部分.根据消防用水量规定,现场消防用水量按101.151.S计算,故消防用水量按101./S考虑(消防用水量亦

3、可满足平面施工用水和生活用水。本工程为现场加压供水,可满足施工及消防需要。为便于施工,本工程采用场内组成环形供水,从甲方提供供水点接管,配巾100rn供水管,每隔4所设立消防龙头和水犁。本工程的垂直供水采用小80mm供水管。施工用水用胶皮管接到使用地点。供水管与道路相交处作埋地处理,埋深大于35cm,第6节现场排水地面持水采用建筑四周及道路边设主排水沟,在临设边设次扑水沟。本工程施工为避免场地枳水,影响现场运输道路。因此,施工组织设计中考虑现场排水设计,以利用现场的搬水沟,确保雨水能及时排入市政下水道,不因此影响正常施I.雨期施工前,应对施工场地原有排水系统(市政下水道等)进行检查、疏浚或加固

4、、必要时应增加排水设施,保证畅通“雨期施工睑结构时,应配备足够的遮雨材料(如沥音纸及编织布等)作为防护措施,确保结构碎质量:雨期施工时,应保证现场运输道路畅通,排水沟采用破砌结构,内面做批荡。第7节现场临时设施现场临时设施本着节约和尽甜在建筑物附近的原则,适用、经济、就地取材、现场临设采用雅致组合板房搭建。现场临设区布置于南面空地,临设布置有管理人员宿舍、工人宿舍、办公室、食堂、厕所及冲凉房等.施工现场采用砖堵围蔽.现场设置一个主入口(详见施工总平面图),位于西边,场内设置6m宽施工便道为主要运输车辆出入,入口设置门卫及洗车槽等。第8节施工现场管理与组织说明由于该工程施工复杂,现场施工人员多,

5、工种用相穿插发杂,故除在施工平面布置上要有一个合理的布置外,还要有严密科学的管理。施工平面管理由项Fi经理负责,由工长组织实施,按平面分片包干管理。现场临设和道路应有排水明沟,口必须保证道路和排水沟的畅通。现场临设的水准点、轴线控制点、埋地电缆、架空电线应有醒目的标志,并加以保护,任何人不得损坏和移动。现场办公地点设置“六牌图”,在施工点挂设安全标牌。施工设备、材料按施工进度计划分批进场,凡进入现场的设备、材料必须按平面布厘图指定的位置堆放整齐,不得随意乱放。各施工队伍要遵守统一的平面管理,施工忙而不乱.现场办公、材料加工场的配置保卫,加强现场材料、物资等的保卫工作,维护正常的施工秩序。现场切实做到工完场清,减少材料浪费,并定期检查。现场施工垃圾采用定时清理,集中堆放,专人管理,统一搬运,保持现场干挣整洁。心昵IIwI!u业H1./
