基坑开挖方案.docx

上传人:p** 文档编号:1181291 上传时间:2024-09-20 格式:DOCX 页数:20 大小:34.42KB
下载 相关 举报
基坑开挖方案.docx_第1页
第1页 / 共20页
基坑开挖方案.docx_第2页
第2页 / 共20页
基坑开挖方案.docx_第3页
第3页 / 共20页
基坑开挖方案.docx_第4页
第4页 / 共20页
基坑开挖方案.docx_第5页
第5页 / 共20页
基坑开挖方案.docx_第6页
第6页 / 共20页
基坑开挖方案.docx_第7页
第7页 / 共20页
基坑开挖方案.docx_第8页
第8页 / 共20页
基坑开挖方案.docx_第9页
第9页 / 共20页
基坑开挖方案.docx_第10页
第10页 / 共20页
亲,该文档总共20页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《基坑开挖方案.docx》由会员分享,可在线阅读,更多相关《基坑开挖方案.docx(20页珍藏版)》请在第壹文秘上搜索。

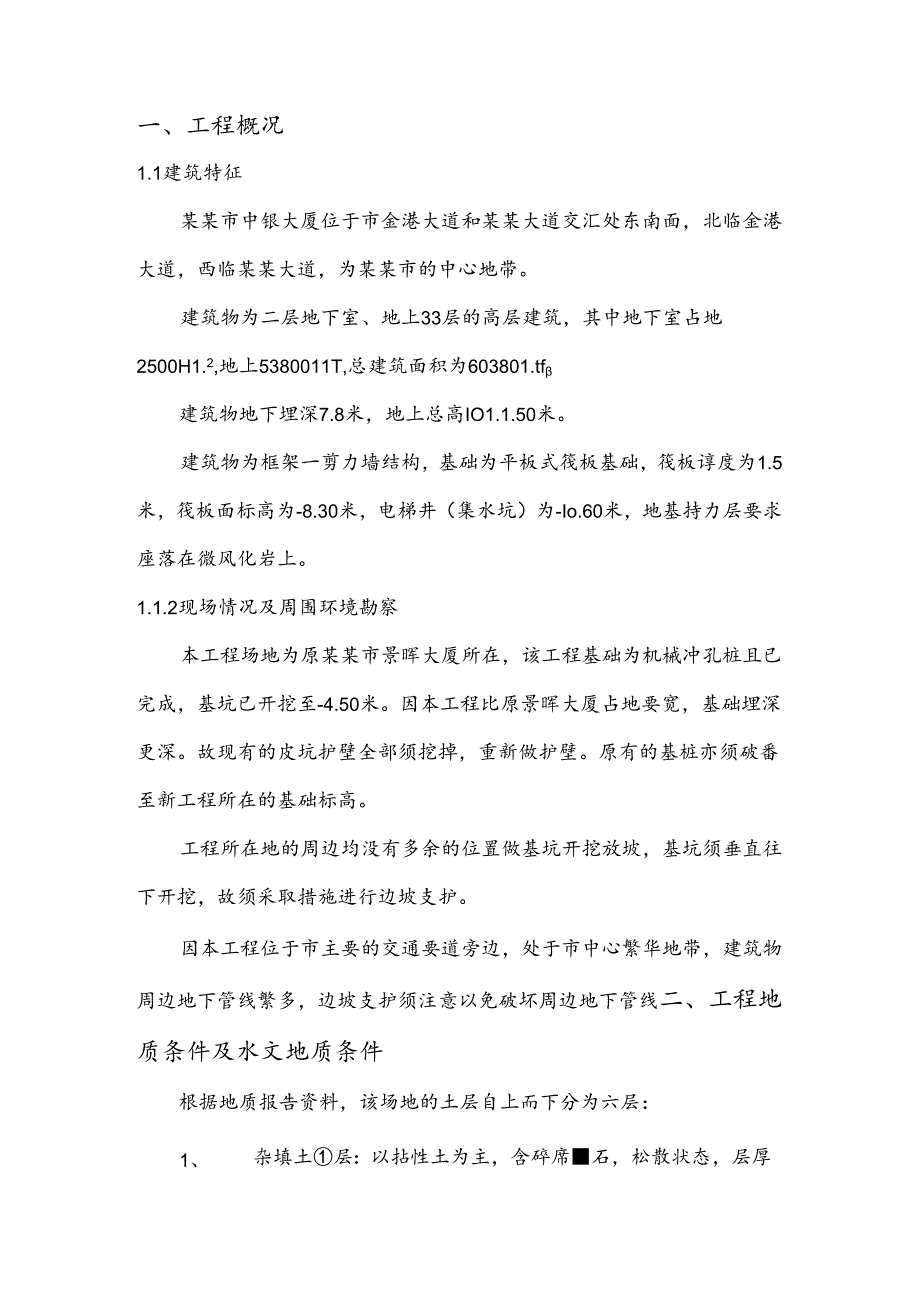

1、本文为*rd文档,可坊辑传改目录一、工程概况2二、工程地质条件及水文地质条件2三、现场周围环境勘察3四、方案选择及土坡稳定验算3五、基坑开挖准备5六、基坑开挖操作工艺及质量标准10七、基坑开挖安全操作规程及基坑监测13八、安全技术措施17九、应急预案18一、工程概况1.1建筑特征某某市中银大厦位于市金港大道和某某大道交汇处东南面,北临金港大道,西临某某大道,为某某市的中心地带。建筑物为二层地下室、地上33层的高层建筑,其中地下室占地2500H1.2,地上5380011T,总建筑面积为603801.tf建筑物地下埋深7.8米,地上总高IO1.1.50米。建筑物为框架一剪力墙结构,基础为平板式筏板

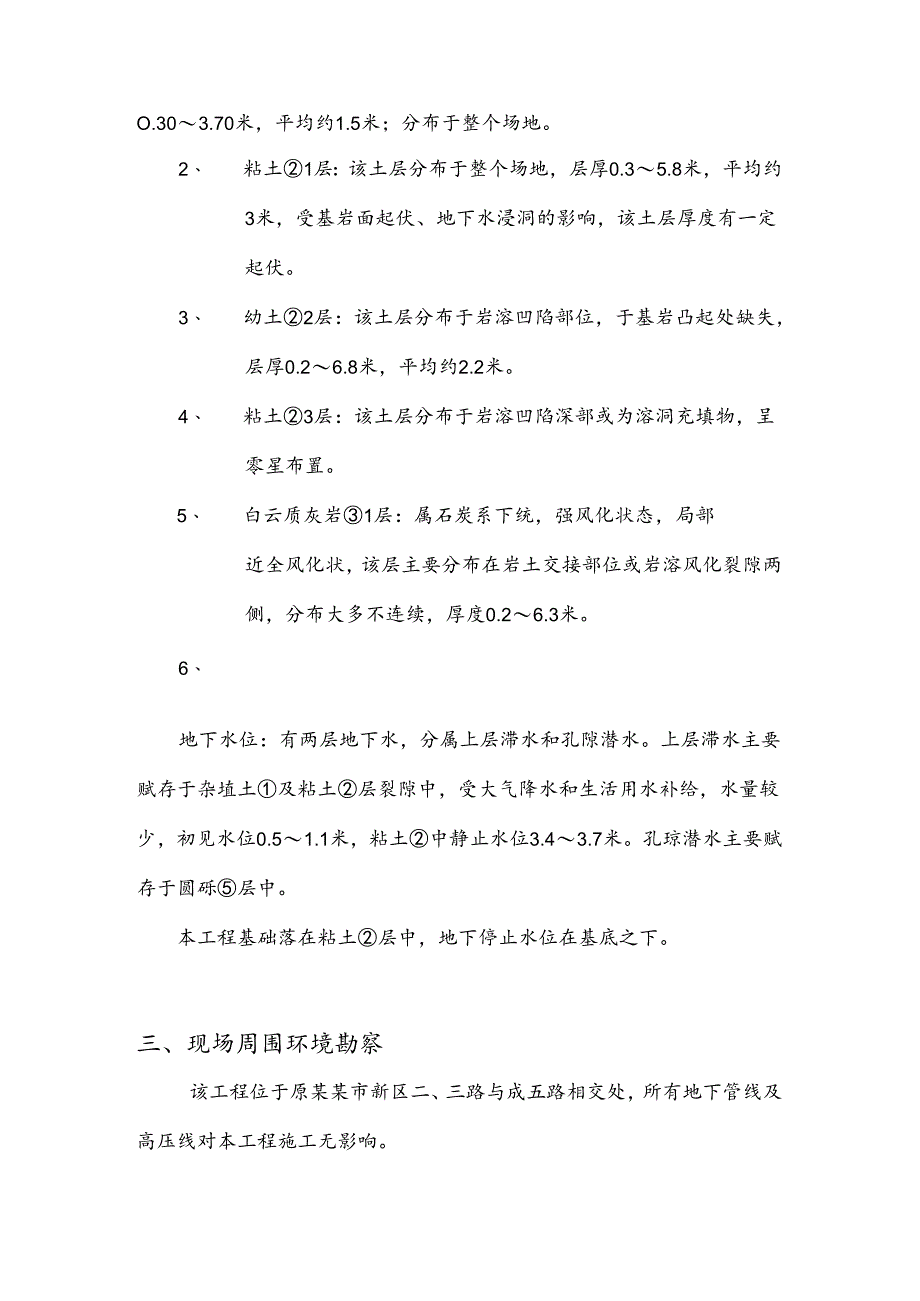

2、基础,筏板谆度为1.5米,筏板面标高为-8.30米,电梯井(集水坑)为-Io.60米,地基持力层要求座落在微风化岩上。1.1.2现场情况及周围环境勘察本工程场地为原某某市景晖大厦所在,该工程基础为机械冲孔桩且已完成,基坑已开挖至-4.50米。因本工程比原景晖大厦占地要宽,基础埋深更深。故现有的皮坑护壁全部须挖掉,重新做护壁。原有的基桩亦须破番至新工程所在的基础标高。工程所在地的周边均没有多余的位置做基坑开挖放坡,基坑须垂直往下开挖,故须采取措施进行边坡支护。因本工程位于市主要的交通要道旁边,处于市中心繁华地带,建筑物周边地下管线繁多,边坡支护须注意以免破坏周边地下管线二、工程地质条件及水文地质

3、条件根据地质报告资料,该场地的土层自上而下分为六层:1、杂填土层:以拈性土为主,含碎席石,松散状态,层厚O.303.70米,平均约1.5米;分布于整个场地。2、 粘土1层:该土层分布于整个场地,层厚0.35.8米,平均约3米,受基岩面起伏、地下水浸洞的影响,该土层厚度有一定起伏。3、 幼土2层:该土层分布于岩溶凹陷部位,于基岩凸起处缺失,层厚0.26.8米,平均约2.2米。4、 粘土3层:该土层分布于岩溶凹陷深部或为溶洞充填物,呈零星布置。5、 白云质灰岩1层:属石炭系下统,强风化状态,局部近全风化状,该层主要分布在岩土交接部位或岩溶风化裂隙两侧,分布大多不连续,厚度0.26.3米。6、地下水

4、位:有两层地下水,分属上层滞水和孔隙潜水。上层滞水主要赋存于杂埴土及粘土层裂隙中,受大气降水和生活用水补给,水量较少,初见水位0.51.1米,粘土中静止水位3.43.7米。孔琼潜水主要赋存于圆砾层中。本工程基础落在粘土层中,地下停止水位在基底之下。三、现场周围环境勘察该工程位于原某某市新区二、三路与成五路相交处,所有地下管线及高压线对本工程施工无影响。四、方案选择及土坡稳定验算(一)方案选择根据设计、现场地质及近期气象情况,确定先进行地下室部分施工,待地下室施工结束后,再进行钢筋段基础施工。1、该工程施工场地比较充裕,与周围建筑物的距离,能够保证放坡施工安全要求,并且根据地质资料,开挖层主要为

5、拈土,地下水降水深度小于5m.故决定地下室基坑不采用支护施工,采用放坡开挖施工,本工程地下室基坑大面积开挖深度约为4.5m及4.8m左右,按放坡系数1:0.75进行开挖;局部开挖的水池下基坑开挖深度6.0m,拟按放坡系数1:1进行开挖。2、为了确保土体的稳定及防止雨水冲刷,在整个坡体坑壁采用挂金属,外喷抹IoCm厚C1.o校护面的加固措施,金属采用20号偌丝,用。Iomm长50011n钢筋嵌入土坡内固定,嵌入斯纵横间距1.5m品字形布置。边坡喷抹枝护面前,在边坡壁距离基底50CM处预埋一排15Cm长的40PVC管,纵向间距2m,做为边坡泻水孔。3、挖土:采用以机械开挖为主,人工为辅进行施工,除

6、CT1.外,其它承台采用人工开挖,以保证基侬土体不受机械扰动。4、基坑内渗水、雨水采用集流入集水坑内用抽水泵明排。5、地表雨水采用挡水线城流后集中引导排走。(二)边坡稳定脸算分别按1:0.75及1:1进行开挖,故须验算两种坡度开挖的允许最高挖深坡高,挖深在允许开挖深度内边坡稳定。开挖区土质为均质粘土,根据地质勘察报告提供的数据:重度=19KNm3,平均内聚力c=27.1KNr,内摩擦角3=2.9。按1:0.75时坡角为53.13允许开挖最大开挖高度为:h=227.1sin53.13cos2.9/I9sin2(53.13/2-2.9/2)=12.65m4.8m边坡稳定;按1:1时坡角为45允许开

7、挖最大开挖高度为:h=227.1sin45cos2.9/19si(45/2-2.9/2)2.451229511=15.6m6m边坡稳定;五、基坑开挖准备采用1r反铲挖土机进行基坑大开挖,开挖前做好以下准备工作:1、土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。2、建筑物或构筑物的位置或场地的定住控制线(桩),标准水平板及基槽的灰线尺寸,必须经过检验合格:并办完预检手续。3、夜间施工时,应有足够的照明设施:在危险地段应设览明显标志,并要合理安排开挖顺序,防止错挖或超挖。4、施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要进行加固或加宽等准

8、备工作。5、在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。6、熟悉图纸,做好技术交底。7、作好排水设施:在施工区域内设置临时性排水沟,将地面水排走或排到西侧沉淀池,然后排入南侧市政管,排水长度约50米;疏散原有排水泄洪系统;排水沟纵向坡度设为2%,使场地不积水。8、设直测量控制:根据业主给定的控制坐标和水准点,按建筑物总平面要求,引测到现场。在工程施工区域设置测量控制,包括控制基线、轴线和水平基准点;做好轴线控制的测量和校核。对建筑物应做定位轴线的控制测量和校核:进行土方工程的测量定位放线,设置龙门板、放出基坑挖土灰线、上部边线和底部边线和水准标志。龙门板桩一般应离开坑

9、缘I.52.0M,以利保存,灰线、标高、轴线.应进行复核无误后,方可进行场地整平和基坑开挖。9、主要施工机械机具配备及调遣方案计划投入本工程的主要施工机械设备见表1。为满足本工程的施工需要,确保工期目标,项目部应对机械设备操作人员进行培训或进行复查审核,挣证上肉。机械设备的配套和择优选用,是保证工程任务按期完成和提高经济效益的基本保证,因此,要安排好机械设备的进场前的维修和保养及调试工作。计划投入的主要施工机械设备表序号机械或设备名称型号规格数量国别产地制造年份额定功率KW生产能力M/H1运输汽车I5TIO柄U-汽20002挖掘机Im32台大宇200()3装载机Z1.3OE1台徐工19994舲

10、搅拌机JS5002台某某M20017.55经纬仪J21台某某20006水准仪S31台某某20007平板振动器ZW-IO4台某某20001.51()蛀式打夯机HW60-A2台某某19997.511水泵QGD3.5-5O-O;8台浙薄臬19991.512推土机1201台11.1999120HP10.材料、物资的准备材料供应是施工的基础,必须在施工前做好准备工作,以保证施工顺利进行。根据施工预算、材料汇总表、施工进度计划、材料需用计划,每月25日由材料设备部门做出下月材料供应计划表,特殊材料需要提前做计划。材料设备科对所采购物资的供应商的供货业绩情况进行调查,调查内容包括:a.供应商的资质、信誉情况

11、:b.供货的质量、批量保证能力;C.材质证明、检脸、试验报告等质保资料;d.服务态度和履约情况:c.价格情况的考察对比。(1)根据调查材料,形成评价的基础资料,建立供应商调查评价表。由材料员、技术人员、质检人员对每个供应商调查资料进行评价,确定合格供应商,建立合格供方花名册。(2)砂、石等地方材料由材料设备科进行货源落实,办理订购手续。(3)材料进场后,由质检员、材料员、保管员进行质量、规格、数量脸收,脸收后按指定地点堆放,材料进场必须受试合格后方可使用。配合监理工程师抽检或复检。(4)根据本工程的施工预算提供的材料分析表,项目部依据建设单住的意见,按进度计划落实主要材料及成兄的采购和供应计划

12、,并及时作好原材料的检验和进场脸收工作。(5)材料进场后,由质检员、材料员、保管员进行质量、规格、数量验收,脸收合格后根据施工平面图的指定地点堆放。(6)周转材料的投入直接关系到施工工期、工程质量、安全等方面,为了确保施工的顺利进行,达到预期的工期、质量、安全、文明施工的目标,对本工程所需的模板、钢管、扣件、对拉螺栓、方木、安全等,必须提前准备或采购,贮存待用,按计划分批组织进场。11、项目管理机构及技术力量应备根据工程特点,我们公司作为房屋建筑总承包一级企业,将派出信誉高、速度快、施工质量好的专业队伍负责本工程施工,确保工程如期保质交付使用。(1)、项目施工的管理班子配备方案:根据工程规模及

13、甲方对工程质量、工期等方面的要求,我项目部决定调配技术、管理骨干,具备类似工程经脸的优秀技术及管理人员,组迂项目经理部(组成架构详见施组项目组机构图),负责该工程项目的施工。该项目部主要管理成员,无论从技术管理还是质量控制及施工进度计划的实施,都能完全保证本工程按甲方要求的工期和质量标准完成施工任务。(2)、劳动力准备及调遣方案劳动力安排根据挖土、护坡及排水三个阶段不同需要进行组织,以主要工种满足主要工序施工进度所需的最少人数为基础安排劳动力,其余用其他工种做辅助工,以解决不同施工阶段劳动力均衡问髅。本工程计划组织二个作业队在二个施工区段同时进行平行对称流水施工,每个作业队设一个土建组、机械组

14、。根据本工程的任务分工及施工进度,劳动力总需用计划,将随各阶段施工的用工情况,随时调整、调配,以满足工程施工进度的需要,对劳动力的配备实行动态管理。各阶段劳动力需用量计划情况详见表2主要势动力需用量计划衰表2202*年6月挖土护坡基坑排水土方工40205杂工301机械工IO51合计50557(3)、思想教育准备:按管理体系逐级进行交底使职工明确工程进度计划、各项安全技术措施、质量保证措施、降低成本措施及质量标准和脸收规范要求,对设计变更和技术核定要及时交底到作业人。同时健全各项制度,加强法治教育。六、基坑开挖操作工艺及质量标准1、开挖步骤根据场地情况及土质特点特点,采用1:0.75左右放坡系数

15、放边坡,用侧向挖土法开挖,挖土机一面沿着基坑的一侧移动,自卸汽车在另一侧装运土。挖土机沿泥方边缘移动时,机械距离边坡上缘的宽度不得小于基坑深度的1/2;土方开挖宜从上到下分层分段依次进行。随时做成一定坡势,以利泄水。在开挖过程中,应随时检查槽壁和边坡的状态。深度大于1.5m时,根据土质变化情况,应做好基坑支摔准备,以防坍陷。不得挖至设计标高以下,承台处的土方只挖至底板底标高,由人工开挖至承台底标高,以免破坏桩头,如不能准确地挖至设计底板底标高时,可在设计标高以上暂留一层土不挖,以便在抄平后,由人工挖出,暂留土层:为30Cm左右为宜。在机械施工挖不到的土方,应配合人工防时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走。2、坡道的开设

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
