《[监理资料][监理通知单]关于目前总包单位1-1、1-2标段现场欠缺情况的说明.docx》由会员分享,可在线阅读,更多相关《[监理资料][监理通知单]关于目前总包单位1-1、1-2标段现场欠缺情况的说明.docx(2页珍藏版)》请在第壹文秘上搜索。

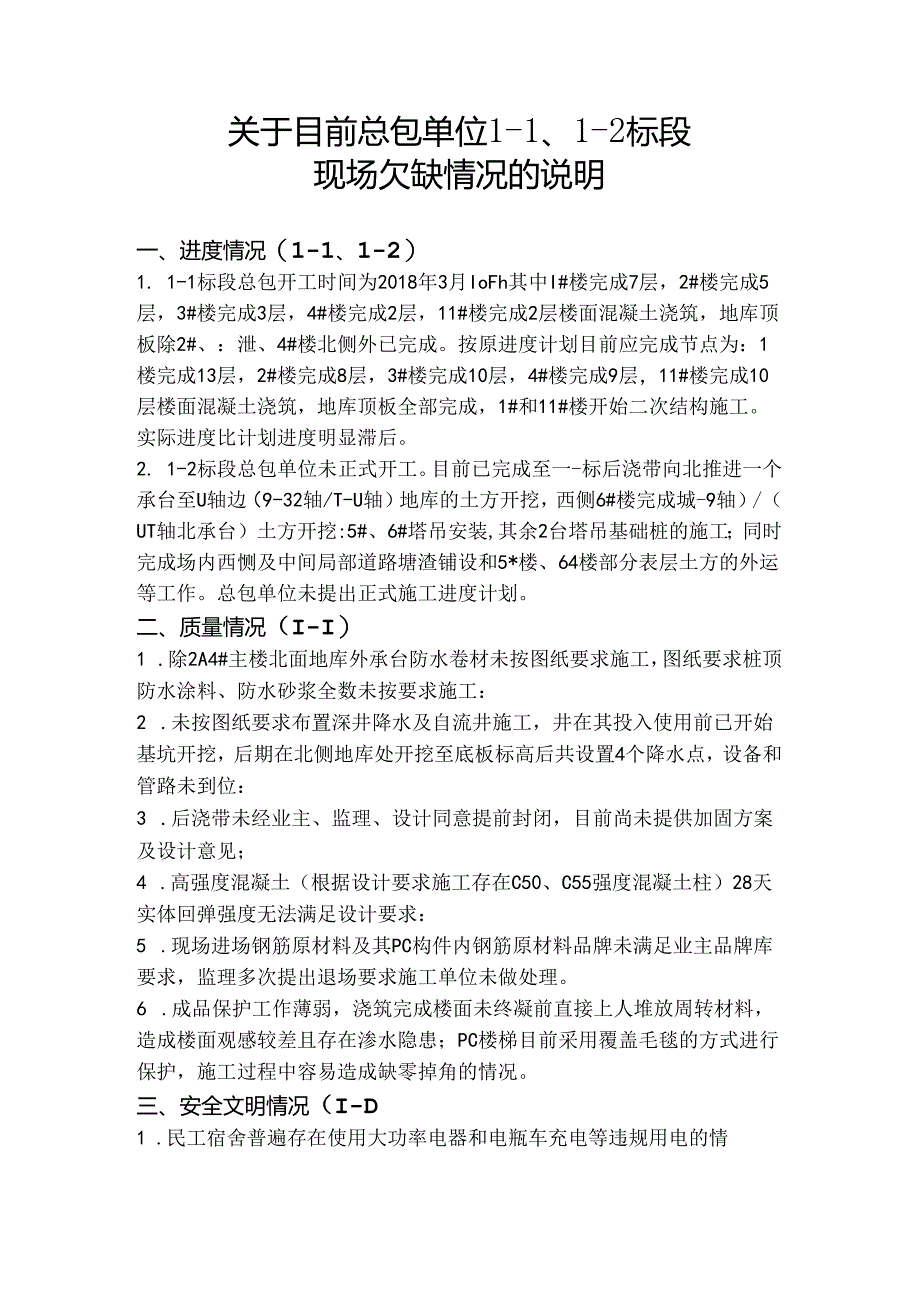

1、关于目前总包单位1-1、1-2标段现场欠缺情况的说明一、进度情况(1-1、1-2)1. 1-1标段总包开工时间为2018年3月IoFh其中I#楼完成7层,2#楼完成5层,3#楼完成3层,4#楼完成2层,11#楼完成2层楼面混凝土浇筑,地库顶板除2#、:泄、4#楼北侧外已完成。按原进度计划目前应完成节点为:1楼完成13层,2#楼完成8层,3#楼完成10层,4#楼完成9层,11#楼完成10层楼面混凝土浇筑,地库顶板全部完成,1#和11#楼开始二次结构施工。实际进度比计划进度明显滞后。2. 1-2标段总包单位未正式开工。目前已完成至一-标后浇带向北推进一个承台至U轴边(9-32轴/T-U轴)地库的土
2、方开挖,西侧6#楼完成城-9轴)/(UT轴北承台)土方开挖:5#、6#塔吊安装,其余2台塔吊基础桩的施工;同时完成场内西恻及中间局部道路塘渣铺设和5*楼、64楼部分表层土方的外运等工作。总包单位未提出正式施工进度计划。二、质量情况(I-I)1 .除2A4#主楼北面地库外承台防水卷材未按图纸要求施工,图纸要求桩顶防水涂料、防水砂浆全数未按要求施工:2 .未按图纸要求布置深井降水及自流井施工,井在其投入使用前已开始基坑开挖,后期在北侧地库处开挖至底板标高后共设置4个降水点,设备和管路未到位:3 .后浇带未经业主、监理、设计同意提前封闭,目前尚未提供加固方案及设计意见;4 .高强度混凝土(根据设计要

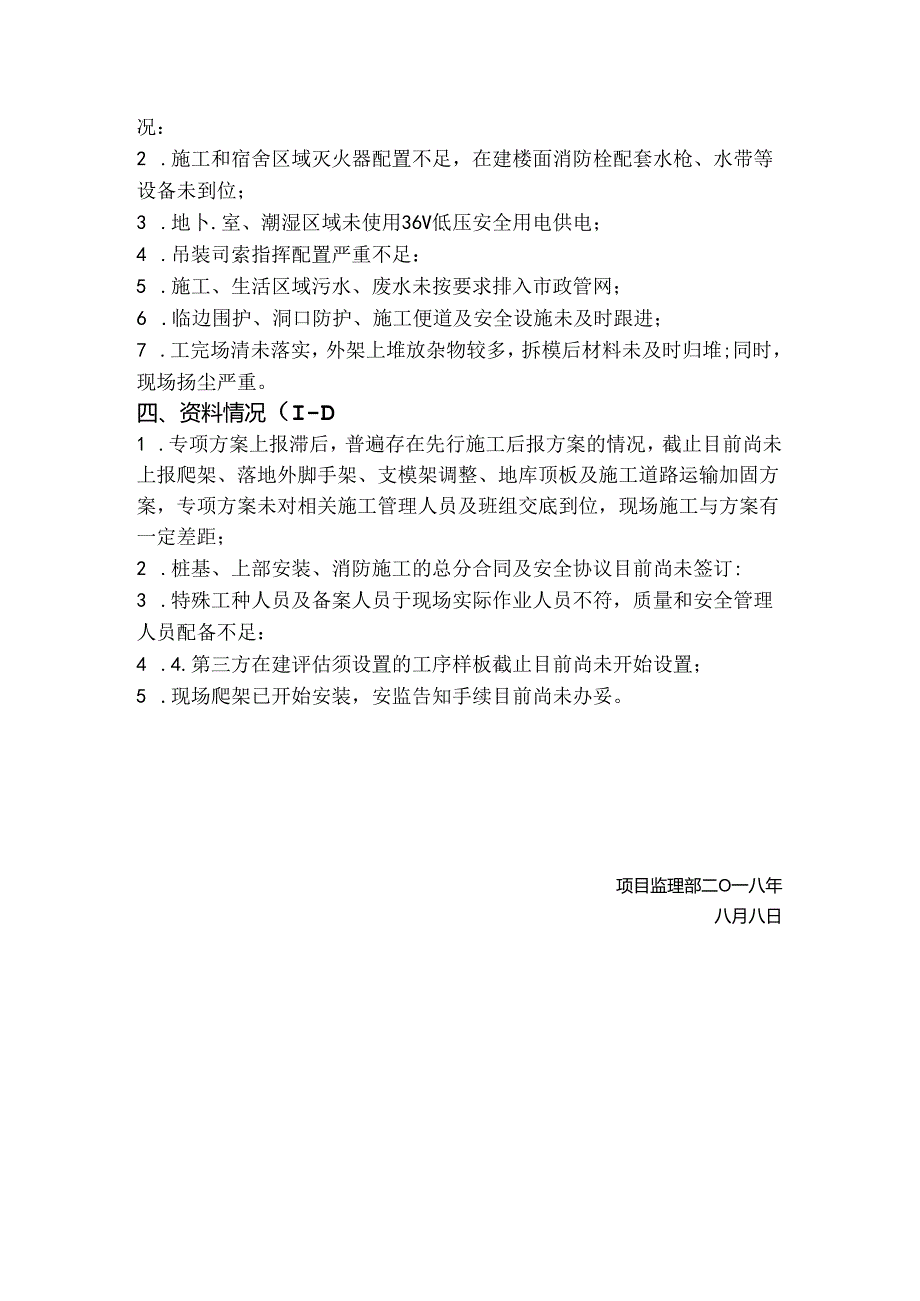

3、求施工存在C50、C55强度混凝土柱)28天实体回弹强度无法满足设计要求:5 .现场进场钢筋原材料及其PC构件内钢筋原材料品牌未满足业主品牌库要求,监理多次提出退场要求施工单位未做处理。6 .成品保护工作薄弱,浇筑完成楼面未终凝前直接上人堆放周转材料,造成楼面观感较差且存在渗水隐患;PC楼梯目前采用覆盖毛毯的方式进行保护,施工过程中容易造成缺零掉角的情况。三、安全文明情况(I-D1 .民工宿舍普遍存在使用大功率电器和电瓶车充电等违规用电的情况:2 .施工和宿舍区域灭火器配置不足,在建楼面消防栓配套水枪、水带等设备未到位;3 .地卜.室、潮湿区域未使用36V低压安全用电供电;4 .吊装司索指挥配
4、置严重不足:5 .施工、生活区域污水、废水未按要求排入市政管网;6 .临边围护、洞口防护、施工便道及安全设施未及时跟进;7 .工完场清未落实,外架上堆放杂物较多,拆模后材料未及时归堆;同时,现场扬尘严重。四、资料情况(I-D1 .专项方案上报滞后,普遍存在先行施工后报方案的情况,截止目前尚未上报爬架、落地外脚手架、支模架调整、地库顶板及施工道路运输加固方案,专项方案未对相关施工管理人员及班组交底到位,现场施工与方案有一定差距;2 .桩基、上部安装、消防施工的总分合同及安全协议目前尚未签订:3 .特殊工种人员及备案人员于现场实际作业人员不符,质量和安全管理人员配备不足:4 .4.第三方在建评估须设置的工序样板截止目前尚未开始设置;5 .现场爬架已开始安装,安监告知手续目前尚未办妥。项目监理部二O一八年八月八日
