《公司施工现场物资验收及计量管理实施细则.docx》由会员分享,可在线阅读,更多相关《公司施工现场物资验收及计量管理实施细则.docx(8页珍藏版)》请在第壹文秘上搜索。

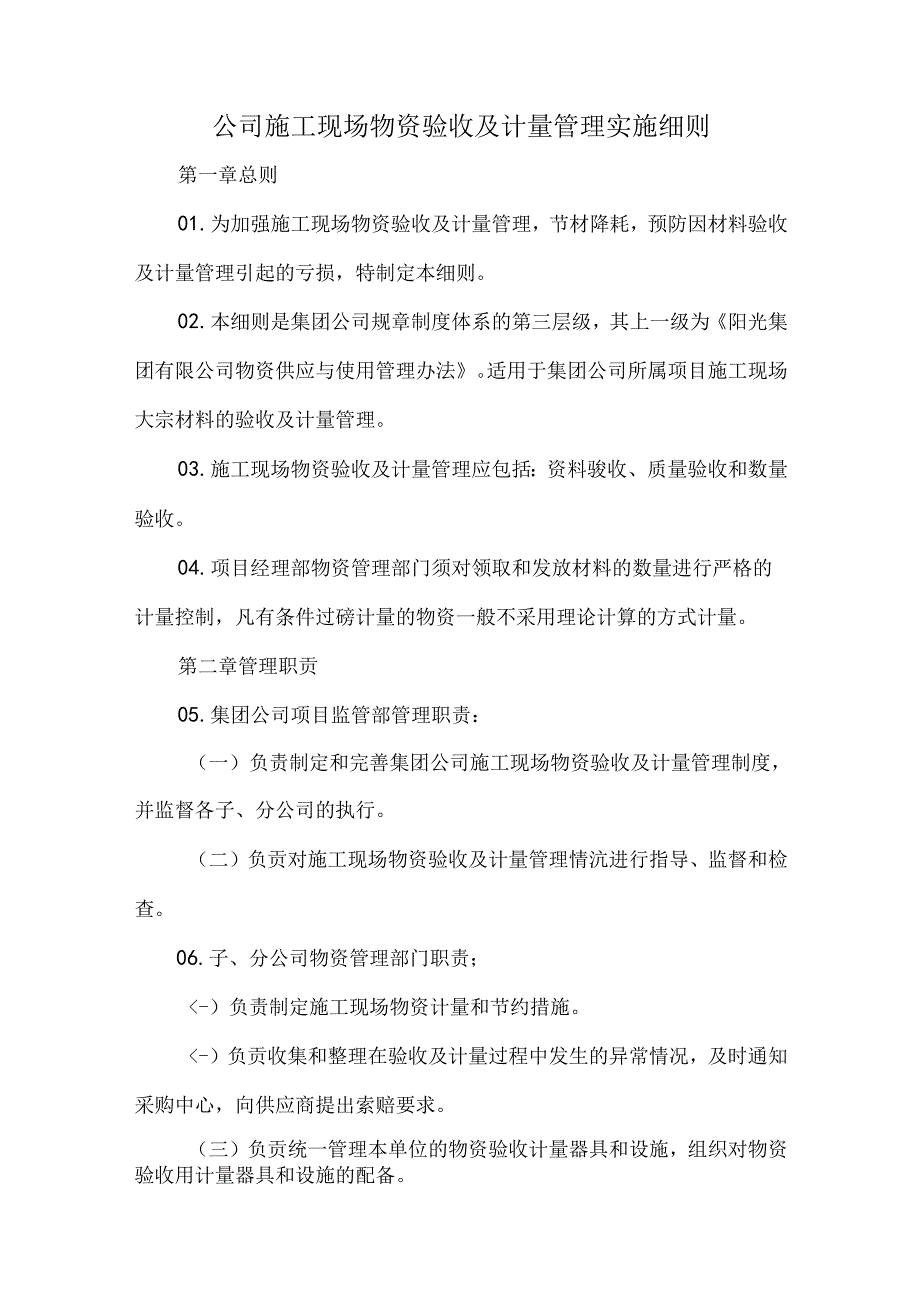

1、公司施工现场物资验收及计量管理实施细则第一章总则01.为加强施工现场物资验收及计量管理,节材降耗,预防因材料验收及计量管理引起的亏损,特制定本细则。02.本细则是集团公司规章制度体系的第三层级,其上一级为阳光集团有限公司物资供应与使用管理办法。适用于集团公司所属项目施工现场大宗材料的验收及计量管理。03.施工现场物资验收及计量管理应包括:资料骏收、质量验收和数量验收。04.项目经理部物资管理部门须对领取和发放材料的数量进行严格的计量控制,凡有条件过磅计量的物资一般不采用理论计算的方式计量。第二章管理职贡05.集团公司项目监管部管理职责:(一)负责制定和完善集团公司施工现场物资验收及计量管理制度
2、,并监督各子、分公司的执行。(二)负贡对施工现场物资验收及计量管理情沆进行指导、监督和检查。06.子、分公司物资管理部门职责;-)负责制定施工现场物资计量和节约措施。-)负贡收集和整理在验收及计量过程中发生的异常情况,及时通知采购中心,向供应商提出索赔要求。(三)负贡统一管理本单位的物资验收计量器具和设施,组织对物资验收用计量器具和设施的配备。07.项目经理部物资部门职贡:(一)负责依据物资工程材料预算计划数量、签订的采购合同数量,对所有送达施工现场的物资进行验收。(二)在验收和计量过程中,发现质量不符合要求、数量不准确、质保资料有问题等情况,汇总向子、分公司物资管理部门报告。(三)负责填写验
3、收凭证,编制物资验收记录。(四)负贡项目经理部物资验收计量器具和设施的保管、保养,确保险收时使用可匏、有效。第三章物资验收及计量管理要求和范围08.一切构成工程实体或占重要比例的材料,如:钢材、水泥、商品混凝土及砂石料和电线电缆等大宗材料。09.物资验收及计量管理要求:(一)项目经理部材料员应对到场材料进行验收,不合格的按照阳光集团有限公司物资供应与使用管理办法的不合格物资处置方式进行处置,验收合格的填写验收记录,办理入库手续,登记物资供应管理台账(施工单位用表),并及时将材料具体信息录入集团公司信息管理系统。每月月底将当月供应管理台账(施工单位用表)上报给本单位物资管理部门。(二)子、分公司
4、物资管理部门审核各项目经理部当月上报的供应管理台账(施工单位用表),核实项目经理部物资管理人员对材料的验收是否符合要求、是否真实有效。(三)集团公司项目监管部在进行项目运营检查时,重点对现场物资验收的方式、参照标准、验收结果进行监督检查。第四堂物资的分类管理流程】O.材料分类:A类:需要见证取样,送第三方检测的材料,如螺纹钢、电缆、混凝土等。B类:已经确定样品,需要按样品品质收货的物资,如门窗、花岗岩石材、大理石石材、吊顶等。C类:地方材料以及需要监理现场确认质量的物资,如各种碗、各种砌块、砂石料等。11 .验收及计量管理流程:第五章物资验收及具体计量12 .物资验收前,应做好卜列相关准备工作

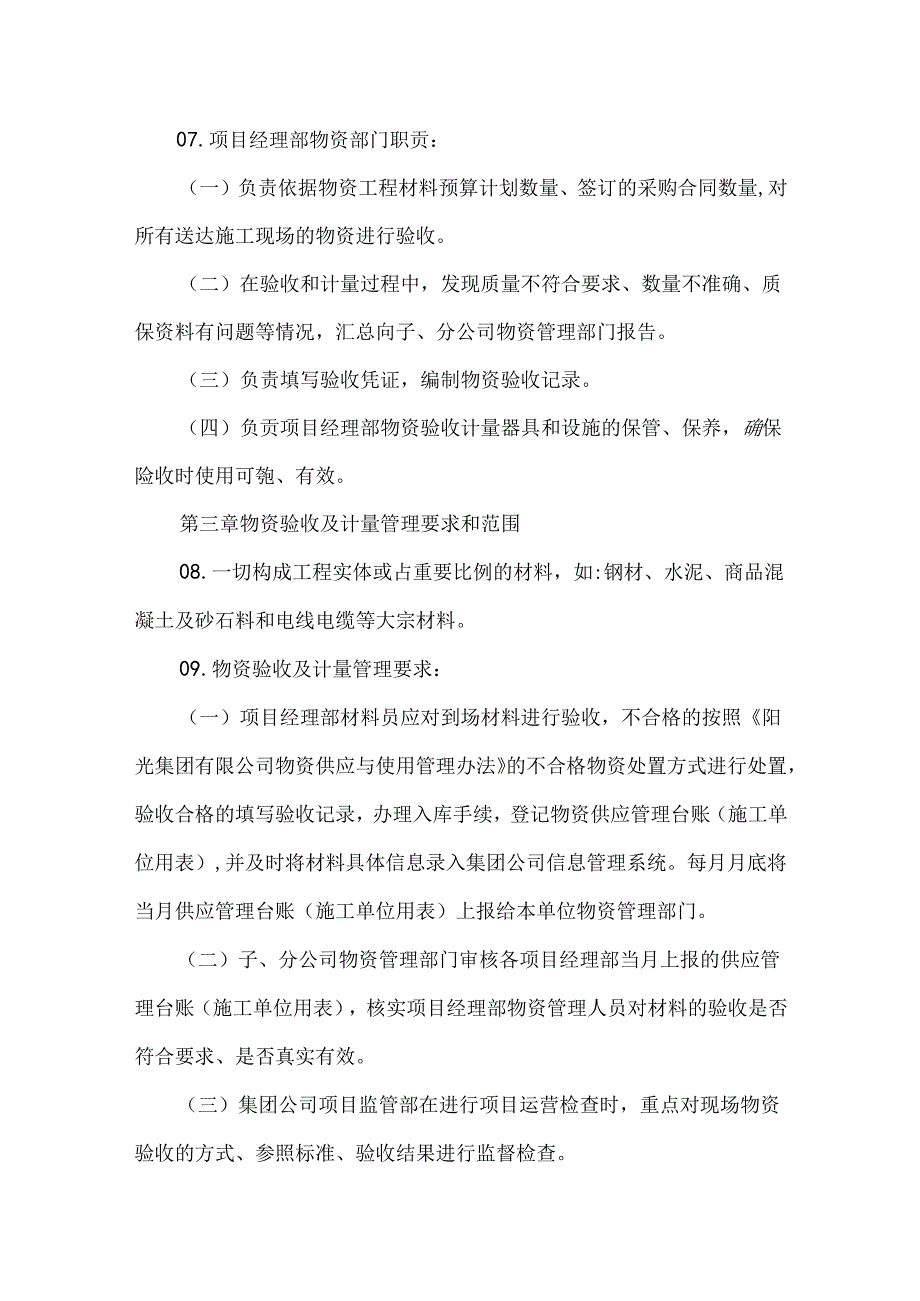

5、:(一)根据进货通知,核对物资采购合同或协议,判明是否为应进库物资。(:)准备好验收用的计量器具。(三)确定物资存放的地点、堆码方式和保管方式。(四)准备好需要的设备、工具和劳动力。(五)准备好上孟、卜垫的物资。(六)若有会验要求或必要时,事先通知好会验的单位和人员,如:业主工程师、监理工程师、技术员、取样员等。13 .物资验收及计量内容包括:-)单据、质保资料及规格型号:1.核对的单据有:运单、发票、装箱单、发货单、送货单等。2 .质保资料有:合格证、检验报告、试验报告、原材料质量证明书及可能的其他技术证明资料。3 .规格型号的验收:检查物资的规格型号尺寸偏差必否符合订货合同和有关标准的要求
6、。(二)质量验收质量验收分外观检查、物理性能和化学性能检验、化学成分检验等。三)数量验收物资数量验收分计件、计重、理论换算、求积等几种形式。14.大宗材料到达施工现场后,项目经理部物资管理人员及相关人员按以下内容进行验收:(一)钢材:按照国家标准规定,等尺长按理论计算重量,不等尺长按过磅称重计算重量。(二)水泥:有散装水泥和袋装水泥两种。1 .核对到场水泥的合格证、出厂检测报告等技术证明资料上载明的内容是否真实有效,出厂检测报告应有3天、7天和28天的强度检测报告三种。2 .质量验收数量验收:根据国家标准规定,袋装水泥的正负误差为1kg,每袋标准为50kg,任意抽取其中一袋用磅秤称重量,检测其
7、每袋重量走否在规定范围内,G=实际收到的包数*50kg.验收数量时采取先在车上点包数,卸完后在库房第核包数的方法。散装水泥则采用过磅验收。3 .数量验收:根据国家标准规定,袋装水泥的正负误差为1kg,每袋标准为50kg,任意抽取其中一袋用磅秤称重量,检测其每袋重量是否在规定范围内,G=实际收到的包数*50kg0验收数量时采取先在车上点包数,卸完后在库房复核包数的方法。散装水泥则采用过磅验收。三)砂石料。1 .质量验收:目测砂的含泥量、粗细状、杂质含量等指标是否符合标准,目测石料的规格、水锈、粉尘含量、针状片状含量、级配等指标是否符合标准,第一次进场时应由试验人员现场取样送检试验。2 .数量验收
8、:可以采用车上量方、落地堆码的方法进行数量验收,由于现在的运输车辆超高、超限情况很多,收方人员在进行砂石料数量验收时应特别注意:有条件的情况下,工地上固定一定数量的渣土车运输,一般情况下不能随意更换车辆,每辆车第一次进场时将车辆四角空位的地方填平和中间凸起的地方推平进行量方,记下其准确的净空长度、宽度、高度,以后该车进场时可进行参考收方。对于碎石的验收,在实地考察料场后,确认湿度不大的情况下,可以宜接采用过磅验收。3 .验收合格后,由收料人员开具一式三联的砂石料收料单,第一联存根联交材料主管留存对帐使用,第二联结算联交送货人对帐和结算使用,第三联库管联由库管员留存备查。(四)电缆线及其他绝缘电

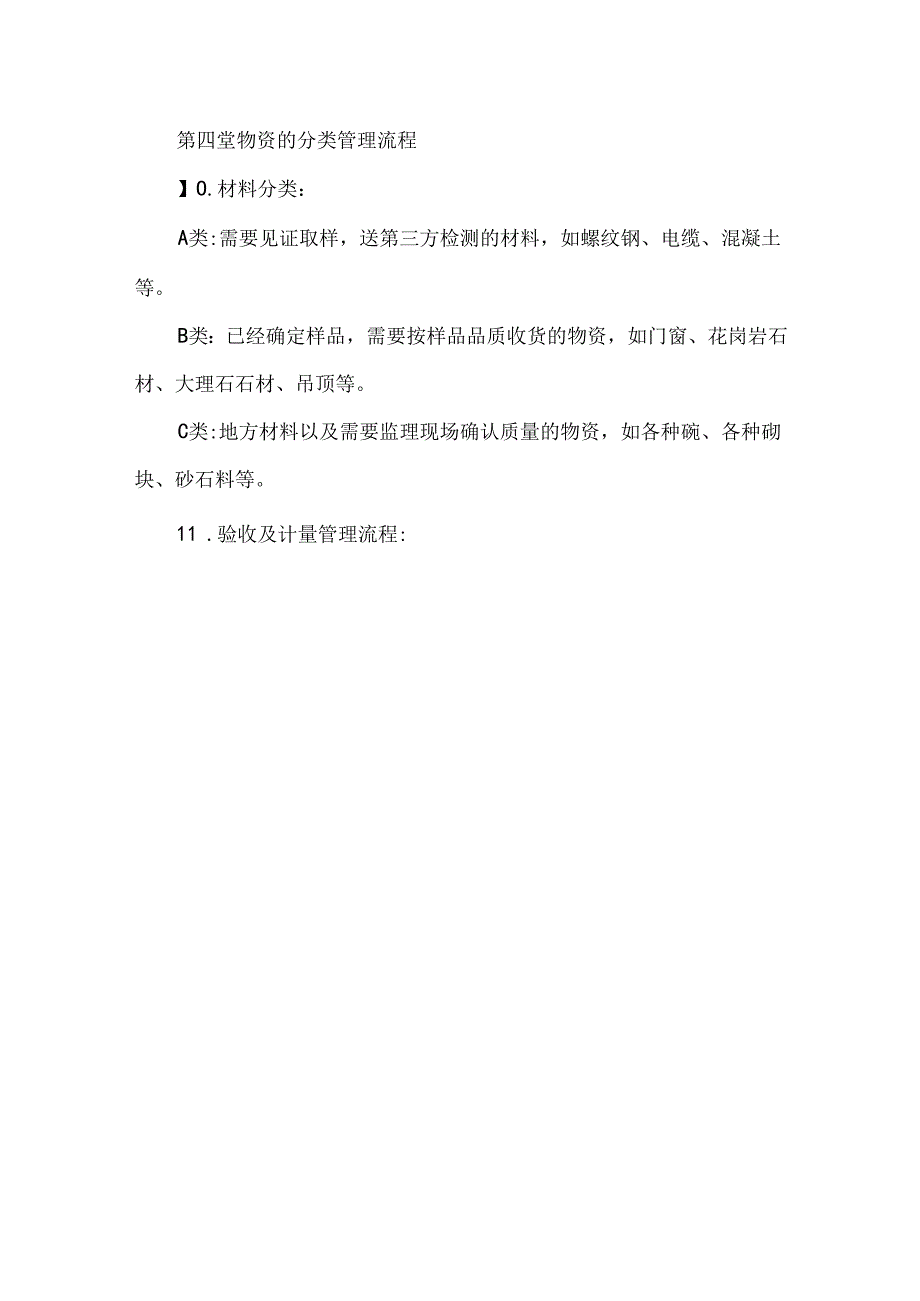

9、线。1 .单、证、票据验收:每卷(盘)线必须附出厂产品检验合格证。每卷(盘)线上应有清晰的标签或标记,其内容应包括生产厂名、规格型号、芯数截面积、额定电压、长度等。2 .质量验收:线芯应粗细均匀、表面光洁、没有锈蚀和损伤。绝缘层表面颜色应均匀而有光泽,色调一致,无槽形纹络、竹节形凸壮、厚薄不均及显著气泡棵粒、杂质异物、不准有老化、裂纹、偏心、压扁及机械损伤等缺陷。3 .数量验收:按照电缆上两头的打码数字的差计取。每批应进行适当的抽样,用皮尺测量来复核数量是否符合国家标准规定的正负误差范围。(五)商品混凝土。1 .单、证、票据验收:混凝土进场时必须附开盘鉴定报告、配合比详单、对应配合比这块强度检
10、测报告等相关技术资料,同时试验人员应到场取样送检试验。2 .质量验收:查验预拌混凝土的预拌混凝土发货单和预拌混凝土合格证、出厂时间、以及搅拌运输车进场时间。测定每一车的预拌混凝土的塌落度,填写混凝土塌落度现场检测记录,现场检测坍落度必须符合设计要求。预拌混凝土现场验收合格后方可浇筑。3 .数量验收:(1)结构混凝土依据设计图示计弊,不扣除钢筋、铁件、地脚螺栓及0.311f以下孔洞所占的体积。(2)设计图示不能准确计量的混凝土(如填充、垫层、措施混凝土等),由搅拌站和使用单位根据现场签收小票计量。第六章处理及处罚规定15 .项目经理部物资管理人员要严格履行岗位职责,如实填写验收记录,不得弄虚作假。一经发现,当事人将承担公司所造成损失的赔偿,同时子、分公司须作出罚款、调离肉位的处理决定。16 .项目经理部物资管理人员在物资计量验收工作中,未按照合同签订的质量标准要求和规定的数量验收方法进行验收的,发现一次给予当事人200元罚款,并追究项目经理部物资管理部门负责人、分管领导的责任。17 .项目经理部因计量设备、检测维护不到位,计量不准确,造成一定损失的给予项目经理部物资管理部门负责人、项目经理1000-2000元罚款,并追究子、分公司物资管理部门负贡人、分管领导贡任。
