《高新区重点项目电力配套建设流程.docx》由会员分享,可在线阅读,更多相关《高新区重点项目电力配套建设流程.docx(3页珍藏版)》请在第壹文秘上搜索。

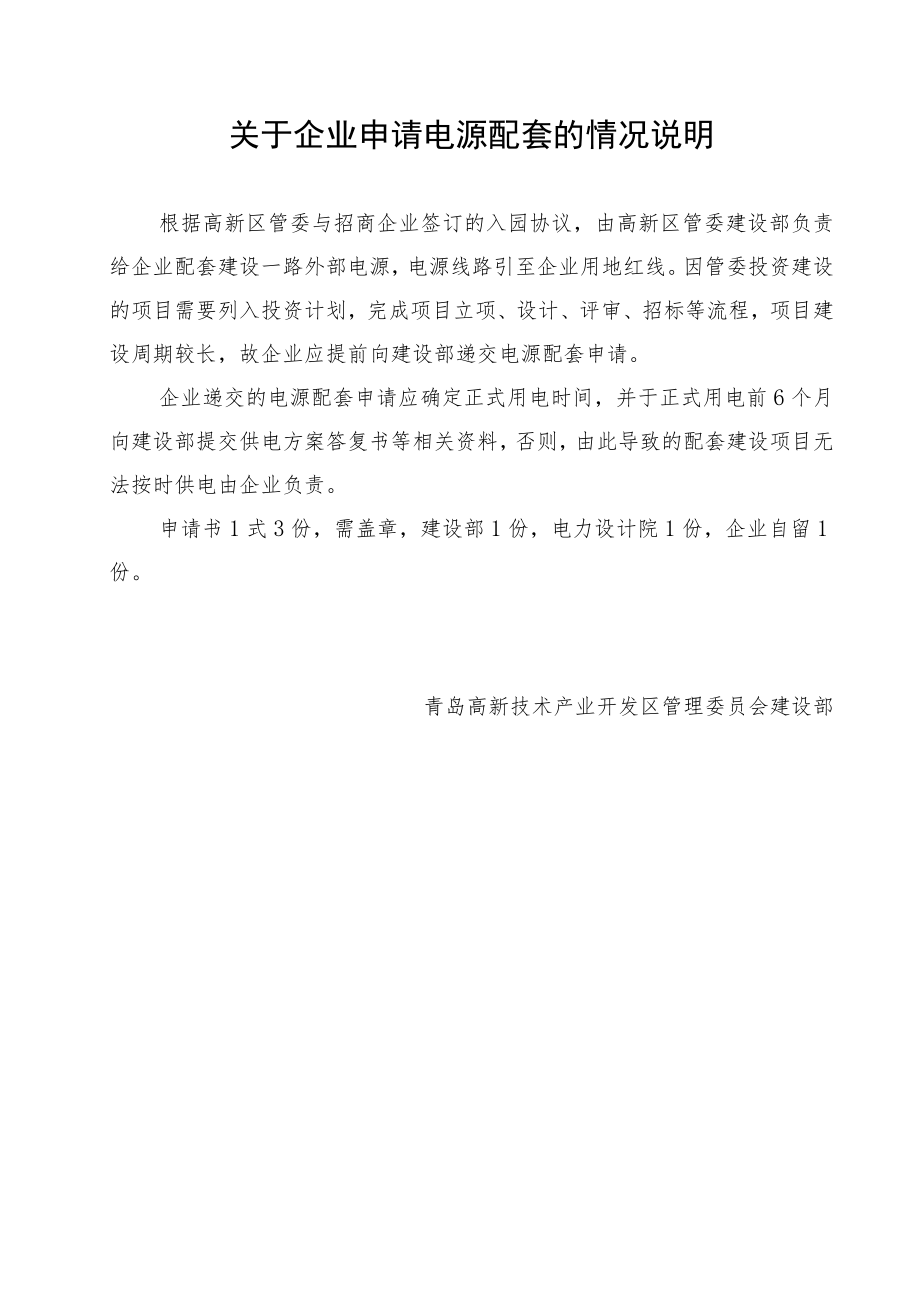

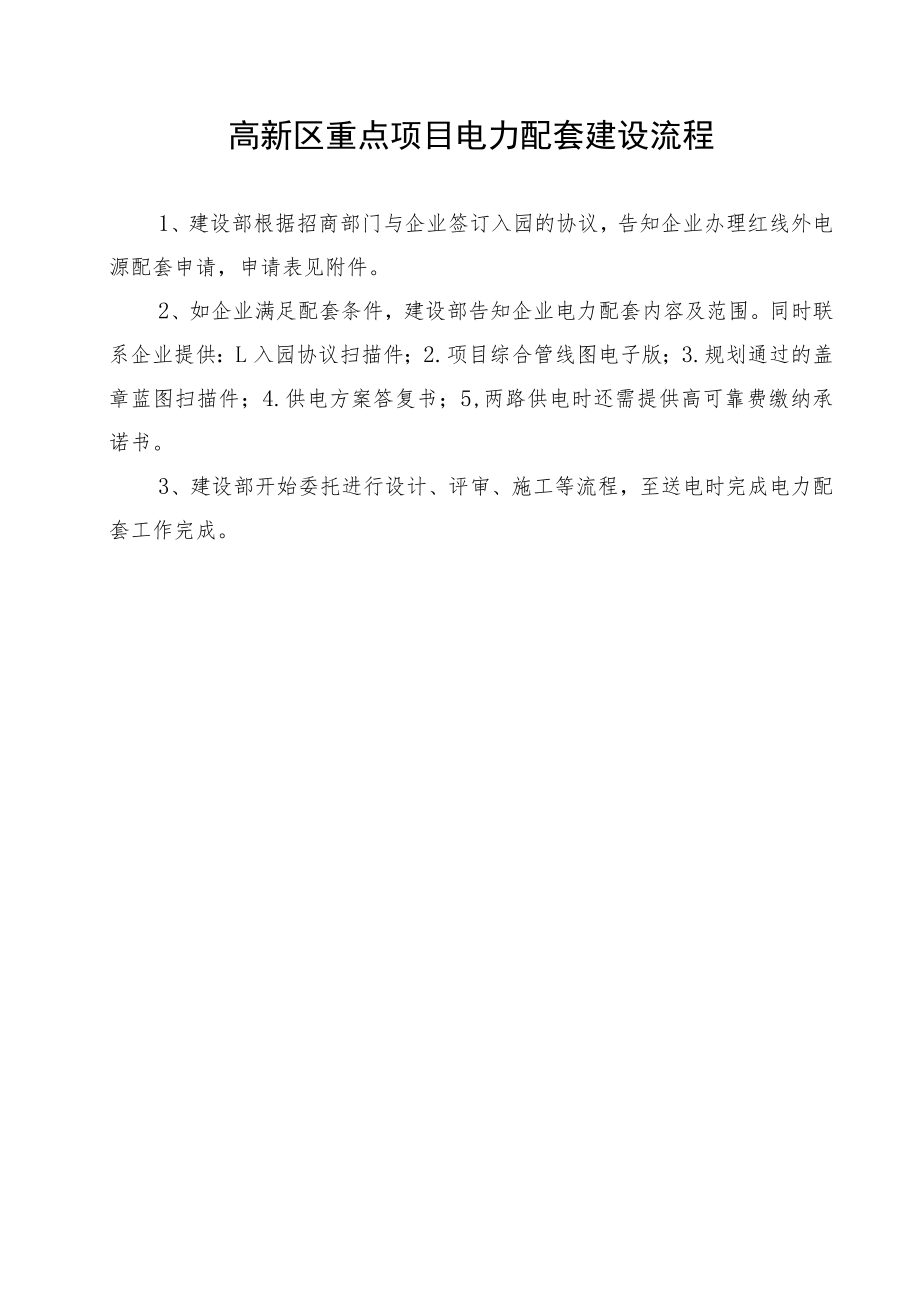

1、高新区重点项目电力配套建设流程1、建设部根据招商部门与企业签订入园的协议,告知企业办理红线外电源配套申请,申请表见附件。2、如企业满足配套条件,建设部告知企业电力配套内容及范围。同时联系企业提供:L入园协议扫描件;2.项目综合管线图电子版;3.规划通过的盖章蓝图扫描件;4.供电方案答复书;5,两路供电时还需提供高可靠费缴纳承诺书。3、建设部开始委托进行设计、评审、施工等流程,至送电时完成电力配套工作完成。关于企业申请电源配套的情况说明根据高新区管委与招商企业签订的入园协议,由高新区管委建设部负责给企业配套建设一路外部电源,电源线路引至企业用地红线。因管委投资建设的项目需要列入投资计划,完成项目

2、立项、设计、评审、招标等流程,项目建设周期较长,故企业应提前向建设部递交电源配套申请。企业递交的电源配套申请应确定正式用电时间,并于正式用电前6个月向建设部提交供电方案答复书等相关资料,否则,由此导致的配套建设项目无法按时供电由企业负责。申请书1式3份,需盖章,建设部1份,电力设计院1份,企业自留1份。青岛高新技术产业开发区管理委员会建设部XXXX项目电源配套申请青岛高新技术产业开发区管理委员会建设部:我方为XXXX企业,企业法人为XXX。我方与高新区管委已经签订入园协议,且项目建设位置已经确定。请建设部配套建设1路正式电源。我方承若按时提交供电方案答复书,否则,由此导致的电源配套无法按时进行由我方负责。项目配套电源申请信息表项目名称项目位置项目性质正式用电时间供电方案答复书提供时间项目法人项目联系人联系人电话申请企业:(盖章)年月日
