《1#锅炉地脚螺栓二次灌浆层裂纹质量分析专题会.docx》由会员分享,可在线阅读,更多相关《1#锅炉地脚螺栓二次灌浆层裂纹质量分析专题会.docx(2页珍藏版)》请在第壹文秘上搜索。
1、表号:DJH-B12华润电力(六枝)有限公司2X660MW新建工程会议纪要签发人:编号:Crplz-HECC-ZH-12-040.会议名称1#锅炉地脚螺栓二次灌浆裂纹质量分析专题会议附页1会议时间2015年03月13日11:00(星期五)会议地点河北亿能会议室主持人王金峰t己录人蔡红日参加单位及人员:见附页会议签到表会议内容:件锅炉KI-K5钢架底板二次灌浆于2015年02月07日开始,至02月10日施工完成。2015年03月09日监理在巡视检查过程中发现,已灌浆完成的锅炉K1-K5轴有多处不同程度的裂纹,检查共有裂纹151条。针对该种情况2015年03月13日上午11:00,监理部组织电厂工
2、程部、西南电力设计院、浙江火电及供货商中德新亚公司有关人员,在河北亿能会议室召开了质量分析专题会,纪要如下:一、原因分析:1、灌浆料可能存在质量问题。2、二次灌浆前,施工单位没有邀请厂家技术人员现场进行技术交底和指导。3、二次灌浆完成后养护不到位,覆盖的塑料薄膜密闭不严实,水分挥发;灌浆前后温差较大,未及时覆盖土工布等保温材料。4、没有按厂家说明要求的搅拌时间进行搅拌,实际操作过程中搅拌时间可能短于4-6分钟。5、灌注层的厚度较厚,现场实测最大处达23cm。6、现场采用滚筒式搅拌机进行进行搅拌,导致灌浆料中的气体不能全部排出和产生离析现象。7、灌浆后在凝固过程中产生微膨胀,台板下的灌浆料受到台

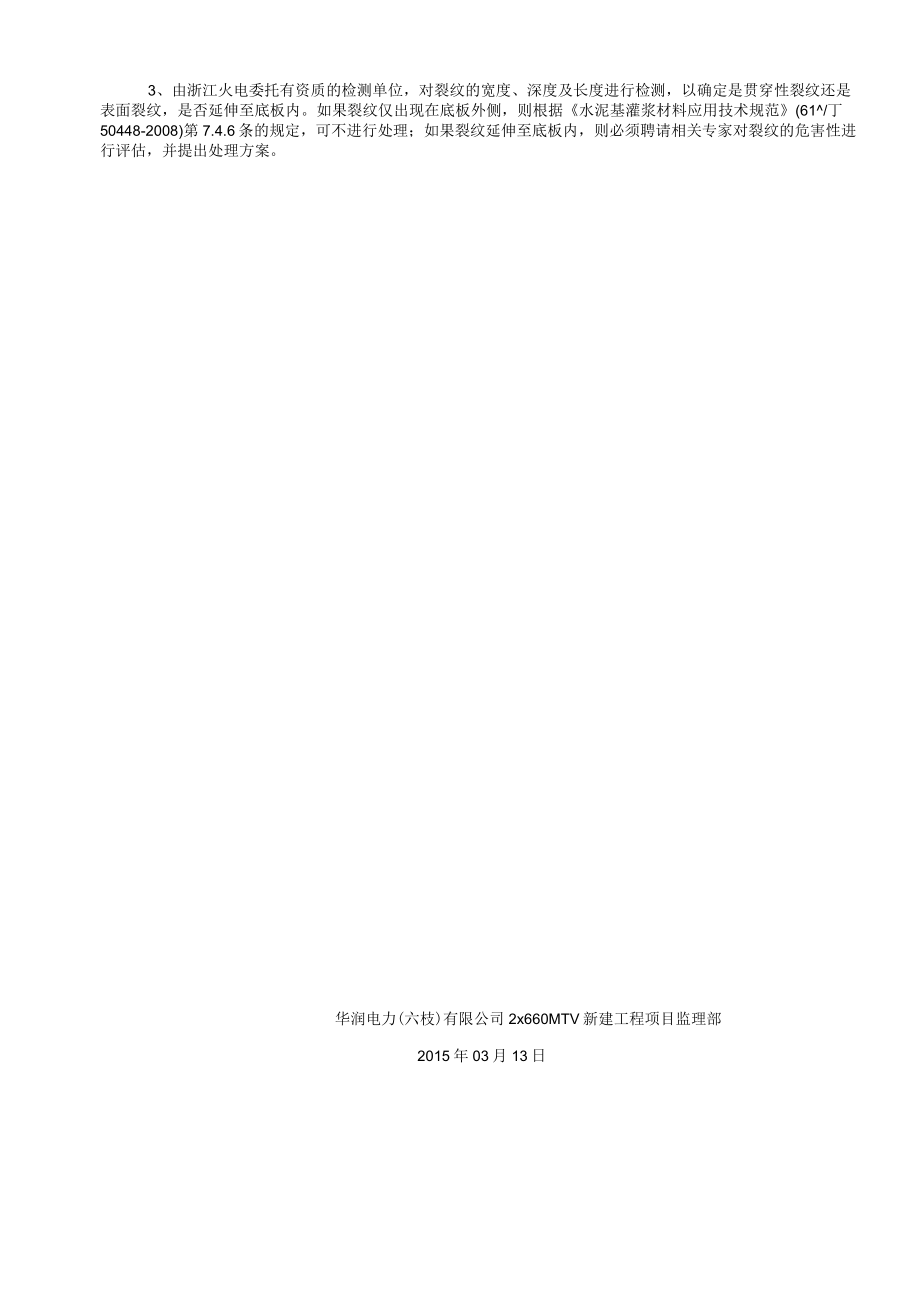

3、板的约束,膨胀应力向自由面扩散,最终在自由端产生裂纹。二、处理措施:1、为了验证二次灌浆料是否存在质量问题,决定按厂家的施工工艺在现场进行模拟试验。模拟试验的样板宽度及厚度同锅炉钢架底板灌浆一样。模拟试验样板在厂家技术人员全程指导下进行。样板养护7天后如果不出现裂纹,说明灌浆料质量没问题;如果在厂家指导下施工仍出现裂纹,则说明灌浆料质量有问题,更换厂家,后续问题按合同有关条款处理。2、在二次灌浆料出现裂纹问题原因未查明之前,该种品牌的灌浆料暂时封存。3、由浙江火电委托有资质的检测单位,对裂纹的宽度、深度及长度进行检测,以确定是贯穿性裂纹还是表面裂纹,是否延伸至底板内。如果裂纹仅出现在底板外侧,则根据水泥基灌浆材料应用技术规范(61/丁50448-2008)第7.4.6条的规定,可不进行处理;如果裂纹延伸至底板内,则必须聘请相关专家对裂纹的危害性进行评估,并提出处理方案。华润电力(六枝)有限公司2x660MTV新建工程项目监理部2015年03月13日
