《分部试运管理制度.docx》由会员分享,可在线阅读,更多相关《分部试运管理制度.docx(7页珍藏版)》请在第壹文秘上搜索。

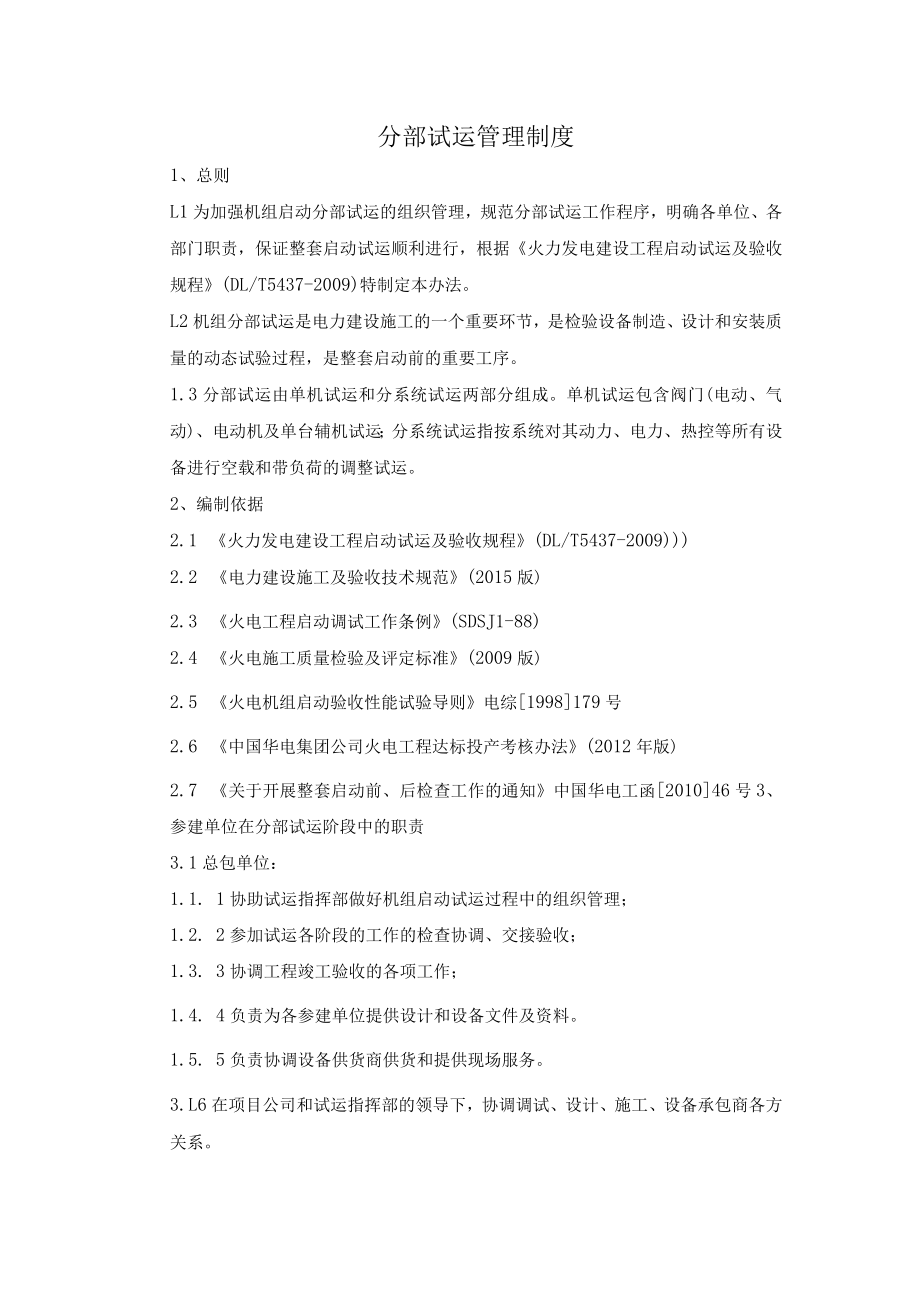

1、分部试运管理制度1、总则L1为加强机组启动分部试运的组织管理,规范分部试运工作程序,明确各单位、各部门职责,保证整套启动试运顺利进行,根据火力发电建设工程启动试运及验收规程(DL/T5437-2009)特制定本办法。L2机组分部试运是电力建设施工的一个重要环节,是检验设备制造、设计和安装质量的动态试验过程,是整套启动前的重要工序。1.3分部试运由单机试运和分系统试运两部分组成。单机试运包含阀门(电动、气动)、电动机及单台辅机试运;分系统试运指按系统对其动力、电力、热控等所有设备进行空载和带负荷的调整试运。2、编制依据2.1 火力发电建设工程启动试运及验收规程(DL/T5437-2009)2.2
2、 电力建设施工及验收技术规范(2015版)2.3 火电工程启动调试工作条例(SDSJ1-88)2.4 火电施工质量检验及评定标准(2009版)2.5 火电机组启动验收性能试验导则电综1998179号2.6 中国华电集团公司火电工程达标投产考核办法(2012年版)2.7 关于开展整套启动前、后检查工作的通知中国华电工函201046号3、参建单位在分部试运阶段中的职责3.1总包单位:1.1. 1协助试运指挥部做好机组启动试运过程中的组织管理;1.2. 2参加试运各阶段的工作的检查协调、交接验收;1.3. 3协调工程竣工验收的各项工作;1.4. 4负责为各参建单位提供设计和设备文件及资料。1.5.
3、5负责协调设备供货商供货和提供现场服务。3.L6在项目公司和试运指挥部的领导下,协调调试、设计、施工、设备承包商各方关系。3.1.7组织重大技术问题解决方案及机组联锁保护定值和逻辑的讨论。3.1.8在系统和区域具备代保管条件后,向生产单位办理设备及系统代保管手续。3.1.9协调解决合同执行中的问题;3.2施工单位:3.2.1提出单机试运计划报分部试运组审核;3.2.2负责编制单机试运方案,审批后出版;3.2.3负责提出系统试运条件检查确认表整套试运条件检查确认表(见附表一、二),单机、分系统试运前签证(见附表三);3.2.4组织完成单机试运工作,准备试运签证(见附表四)与质量验评表、负责试运记
4、录;3.2.5负责资料整理归档与交接程序;3.2.6负责完成分部试运阶段的有关消缺记录与技术文件的整理;1.2.7 负责完成分部试运阶段中的设备与系统的维护、检修、消缺以及调试临时设施的制作安装与系统恢复等工作;1.2.8 负责工程现场的安全、消防、治安保卫等工作和试运阶段的现场文明整洁。1.2.9 在分系统试运期间,按调试单位签发的工作票和运行人员一起进行操作(尽量让运行人员操作),在整套启动试运期间,参与操作监护。3. 2.10合同中规定的其他责任。4. 3调试单位:4.1.1 负责编制调试大纲、分系统试运计划、调试方案与措施,经审批定稿后出版;3.3.2及时完成调试方案与措施的技术及安全
5、交底工作,并做好记录;3.3.3负责全面检查所有系统的完整性与合理性,组织分系统试运和整套启动试运条件的检查和确认;3.3.4负责对分系统试运中发生的重大调试问题,提出解决方案或建议;3.3.5计算及提供所有电气、热工保护定值,协助总包单位组织机组联锁保护定值和逻辑的讨论,提出建议。3.3.6提出启动调试物质准备清单及临时设施和测点安装图,交总包或施工单位实施。3.3.7机组整套启动试运期间全面主持指挥试运工作,主持试运调试会3.3.8在分系统试运和整套启动试运中,监督和指导运行操作。3.3.9在分系统试运和整套启动试运期间,审核和签发工作票,并对消缺时间作出安排。3.3.10经审定的保护定值

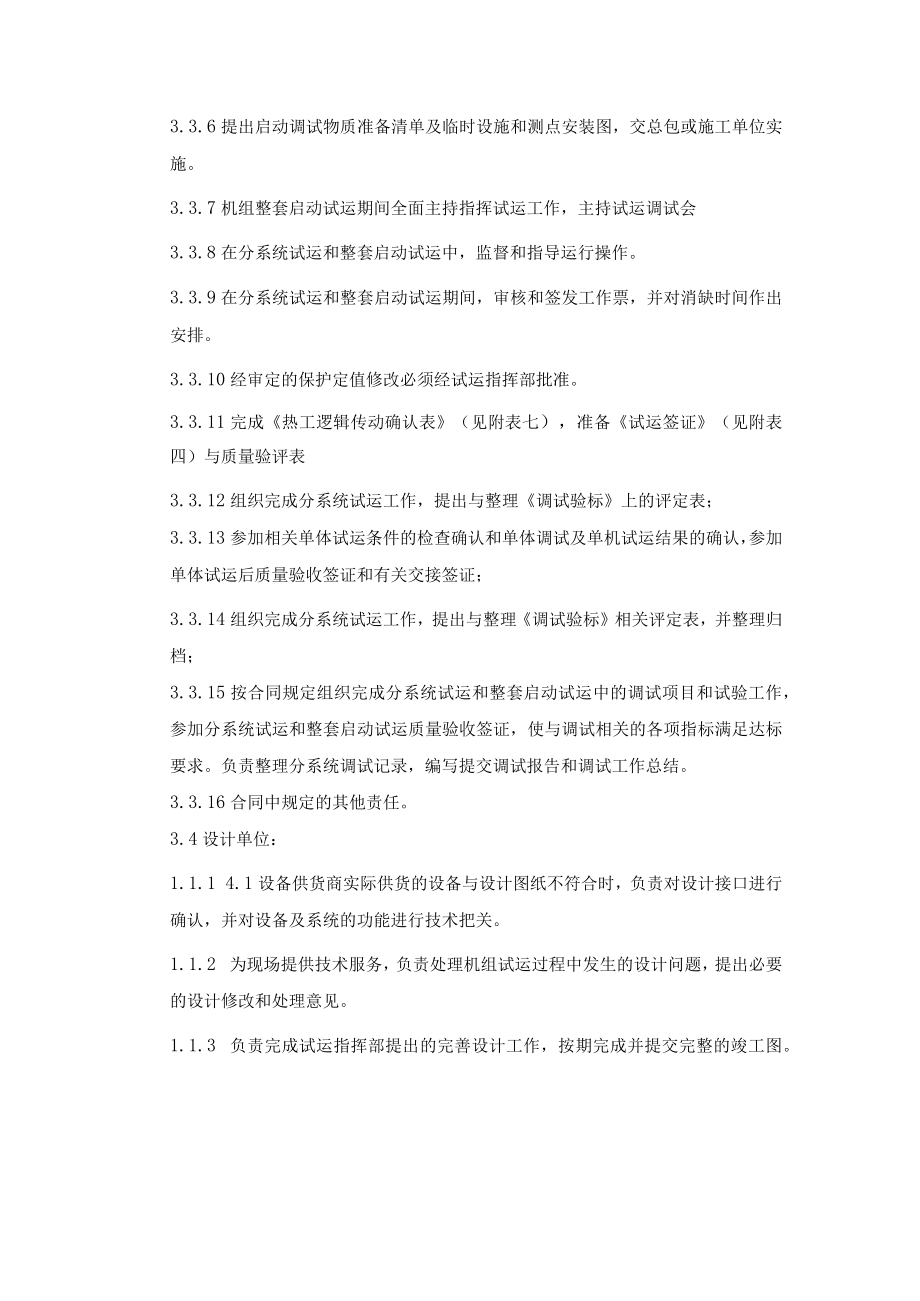

6、修改必须经试运指挥部批准。3.3.11完成热工逻辑传动确认表(见附表七),准备试运签证(见附表四)与质量验评表3.3.12组织完成分系统试运工作,提出与整理调试验标上的评定表;3.3.13参加相关单体试运条件的检查确认和单体调试及单机试运结果的确认,参加单体试运后质量验收签证和有关交接签证;3.3.14组织完成分系统试运工作,提出与整理调试验标相关评定表,并整理归档;3.3.15按合同规定组织完成分系统试运和整套启动试运中的调试项目和试验工作,参加分系统试运和整套启动试运质量验收签证,使与调试相关的各项指标满足达标要求。负责整理分系统调试记录,编写提交调试报告和调试工作总结。3.3.16合同中
7、规定的其他责任。3.4设计单位:1.1.1 4.1设备供货商实际供货的设备与设计图纸不符合时,负责对设计接口进行确认,并对设备及系统的功能进行技术把关。1.1.2 为现场提供技术服务,负责处理机组试运过程中发生的设计问题,提出必要的设计修改和处理意见。1.1.3 负责完成试运指挥部提出的完善设计工作,按期完成并提交完整的竣工图。完成合同规定的供货方应承担的义务,主要有:3.5.1向买方提交所供设备的调试项目、调试程序与其相关的技术要求(即调试资料移交),调试报告;3.5.2提供必须的测量仪表与专用表计;3.5.3派遣调试人员到现场实施调试工作,对试运工作进行技术指导。参加调试的检查核准、验收签
8、证等工作;3.5.4负责处理试运阶段发生的属供货方责任的设备缺陷处理。3. 5.5合同中规定的其他责任。4、分部试运前应具备的条件4.1试运指挥部及其下属机构已成立,组织落实,人员到位,职责分工明确。4. 2各项试运管理制度和规定以及调试大纲已经审批发布执行。4.3相应的建筑和安装工程己完工,并已按电力行业有关电力建设施工质量验收规程验收签证,技术资料齐全。4. 4具备设计要求的正式电源。4. 5单机试运和分系统试运计划、试运调试措施己经审批并正式下发。4. 6分部试运涉及的单体调试已完成,并经验收合格,满足试运要求。4.7分部试运由施工单位组织,在调试和生产等有关单位的配合下完成。分部试运中
9、的单机试运由施工单位负责完成,分系统试运由调试单位负责完成。4. 8单机试运完成、经组织验收合格、办理签证后,才能进入分系统试运。4.9单机试运条件检查确认表由施工单位准备,系统试运条件检查确认表由调试单位准备,单体校验报告和分部试运记录,应由实施单位负责整理和提供。4.10分部试运项目试运合格后,一般应由施工、调试、监理、建设、生产等单位办理质量验收签证。4.11供货合同中规定由设备供货商负责的调试项目或其他承包商承担的调试项目,必须由建设单位组织监理、施工、生产、设计等有关单位进行检查验收。验收不合格的项目,不能进入分系统试运或整套启动试运。4.12试运区域照明充足,配备必要的消防设施,具
10、有通讯设施或采用临时通讯设施保证通讯联络正常,有明显的标志和分界,危险区设围栏和警告标志。4.13分部试运的设备及系统已命名、挂牌,并有明显标记;4. 14分部试运所需测试仪器、仪表已配备,并符合计量管理要求;4.15上述个别条件若在分部试运行前不能完全达到,而需采取少量临时措施或需在分部试运后再行完善的,必须得到试运指挥部的批准后,方可允许执行试运操作。6、分部试运工作程序6.1电动门/气动门调试电动门/气动门安装工作完成,所需电源气源具备,阀门调试方案与措施(即作业指导书)编写并已审批完成,阀门传动清单制作完成(按照附表五、六),现场条件满足即可进行调试工作。安装单位将阀门调整完后,移交调
11、试单位进行调整确认,调试单位阀门传动调整合格后各单位进行会签。6.2单机试运调试单位:根据制造厂家的技术资料与试运相关规定,编制分系统调试方案与措施Zc专业组:组织本组人员与制造厂现场代表检查试运前必备条件,并对试运申请单组织签证(重要分系统试调试单位:将申请单交试运指挥部签发运还需试运指挥部批准)SZ调试单位:最终定稿,并出版调试方案与措施,组织完成分系统试运技术交底分部试运组组织会审调试方案与措施,并提出意见(属重要项目的,还需经试运指挥部批准)调试单位r按火电工程调整试运质量检验及评定标准准备调试验评表,做好调试记录。调试单位:提出试运申请(至少提前1天)=-6. 4签证人需对申请单上施
12、工单位提出的未完项目进行审核。6.5在执行上述工作程序的同时,对制造厂家调试资料提出的试运检查表、试运记录及其签证,则按制造厂要求填写与执行。该检查表与记录的复印件,资料整理归档。7、分部试运工作中的几项规定7.1分系统试运项目,除必要的临时设施外,应使用正规设备和系统进行。7.2分部试运及调整试验过程中,应按分工由施工及调试单位各自完成自己负责的技术记录。试运结束后,这些技术记录应整理归档。7. 3单机试运中的设备缺陷处理。7.1.1 设备缺陷,属施工单位责任的非一般性缺陷,由施工单位组织消缺。属制造厂责任的非一般性缺陷,按安装阶段处理设备质量问题规定的程序处理。7. 3.2进行设备缺陷处理
13、前,应按相关管理规定,办理消缺手续,执行工作票制度,以便断电、断水、断油、断气等安全措施得到切实执行7. 4分系统试运中的设备缺陷处理。7. 4.1一般性设备缺陷由验收检查组填写“缺陷登录薄”,由施工单位组织消缺工作。消缺后由消缺人与验收组验收人在缺陷登录簿上签字认可,即问题封闭;7. 5单机试运或分系统试运的申请单未经签证(签发),不得进行操作;7.6分部试运合格的设备与系统,如未完成验收签证会签,该设备与系统也不得参加整套启动试运;7. 7试运合格的设备与系统,可按设备代保管管理办法,履行有关手续后,交生产单位代保管,由生产单位负责完成代保管的设备与系统的运行、维护工作,而消缺工作仍由施工单位负责完成;7.8分部试运合格的设备与系统,交生产单位代保管后,如施工单位或调试单位需再次试运时,应向生产单位办理工作票手续;7.9分部试运工作中的各项技术记录、签证,均及时交施工单位整理归档。8、附则本办法自发布之日起执行。各单位在执行本办法中,发现的问题与意见,请及时报启动试运领导小组。本办法的解释权属XXXX热电二期900MW级燃机原水预处理工程项目部。
