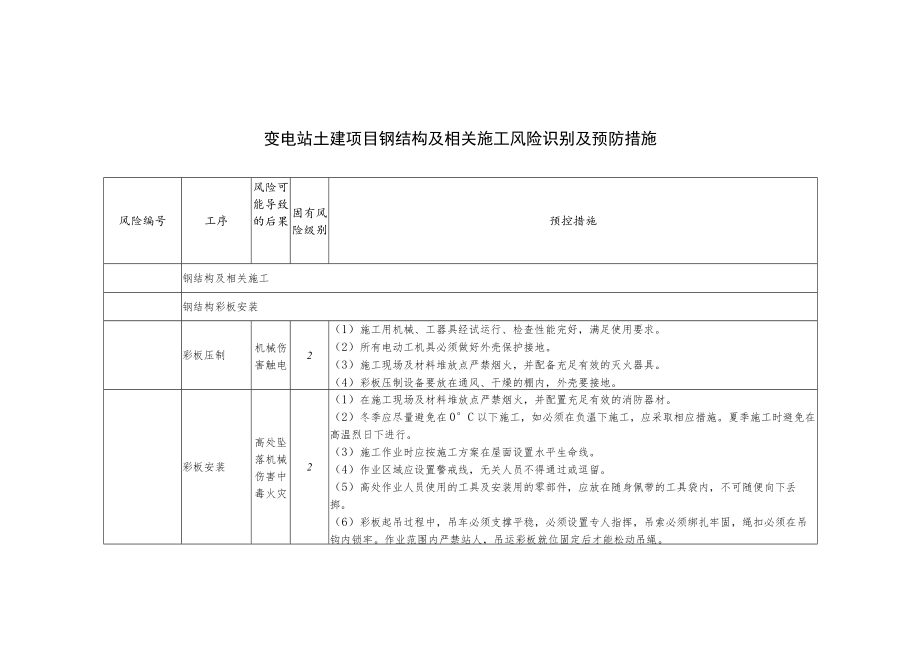

1、变电站土建项目钢结构及相关施工风险识别及预防措施风险编号工序风险可能导致的后果固有风险级别预控措施钢结构及相关施工钢结构彩板安装彩板压制机械伤害触电2(1)施工用机械、工器具经试运行、检查性能完好,满足使用要求。(2)所有电动工机具必须做好外壳保护接地。(3)施工现场及材料堆放点严禁烟火,并配备充足有效的灭火器具。(4)彩板压制设备要放在通风、干燥的棚内,外壳要接地。彩板安装高处坠落机械伤害中毒火灾2(1)在施工现场及材料堆放点严禁烟火,并配置充足有效的消防器材。(2)冬季应尽量避免在0C以下施工,如必须在负温下施工,应采取相应措施。夏季施工时避免在高温烈日下进行。(3)施工作业时应按施工方案

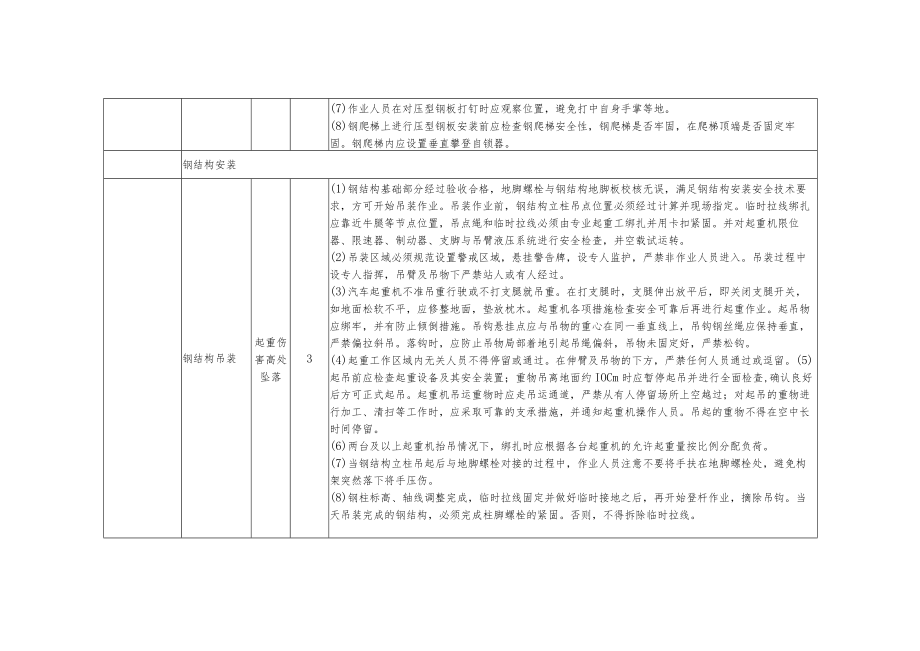

2、在屋面设置水平生命线。(4)作业区域应设置警戒线,无关人员不得通过或逗留。(5)高处作业人员使用的工具及安装用的零部件,应放在随身佩带的工具袋内,不可随便向下丢掷。(6)彩板起吊过程中,吊车必须支撑平稳,必须设置专人指挥,吊索必须绑扎牢固,绳扣必须在吊钩内锁牢。作业范围内严禁站人,吊运彩板就位固定后才能松动吊绳。(7)作业人员在对压型钢板打钉时应观察位置,避免打中自身手掌等地。(8)钢爬梯上进行压型钢板安装前应检查钢爬梯安全性,钢爬梯是否牢固,在爬梯顶端是否固定牢固。钢爬梯内应设置垂直攀登自锁器。钢结构安装钢结构吊装起重伤害高处坠落3(1)钢结构基础部分经过验收合格,地脚螺栓与钢结构地脚板校核

3、无误,满足钢结构安装安全技术要求,方可开始吊装作业。吊装作业前,钢结构立柱吊点位置必须经过计算并现场指定。临时拉线绑扎应靠近牛腿等节点位置,吊点绳和临时拉线必须由专业起重工绑扎并用卡扣紧固。并对起重机限位器、限速器、制动器、支脚与吊臂液压系统进行安全检查,并空载试运转。(2)吊装区域必须规范设置警戒区域,悬挂警告牌,设专人监护,严禁非作业人员进入。吊装过程中设专人指挥,吊臂及吊物下严禁站人或有人经过。(3)汽车起重机不准吊重行驶或不打支腿就吊重。在打支腿时,支腿伸出放平后,即关闭支腿开关,如地面松软不平,应修整地面,垫放枕木。起重机各项措施检查安全可靠后再进行起重作业。起吊物应绑牢,并有防止倾

4、倒措施。吊钩悬挂点应与吊物的重心在同一垂直线上,吊钩钢丝绳应保持垂直,严禁偏拉斜吊。落钩时,应防止吊物局部着地引起吊绳偏斜,吊物未固定好,严禁松钩。(4)起重工作区域内无关人员不得停留或通过。在伸臂及吊物的下方,严禁任何人员通过或逗留。(5)起吊前应检查起重设备及其安全装置;重物吊离地面约IOCm时应暂停起吊并进行全面检查,确认良好后方可正式起吊。起重机吊运重物时应走吊运通道,严禁从有人停留场所上空越过;对起吊的重物进行加工、清扫等工作时,应采取可靠的支承措施,并通知起重机操作人员。吊起的重物不得在空中长时间停留。(6)两台及以上起重机抬吊情况下,绑扎时应根据各台起重机的允许起重量按比例分配负

5、荷。(7)当钢结构立柱吊起后与地脚螺栓对接的过程中,作业人员注意不要将手扶在地脚螺栓处,避免构架突然落下将手压伤。(8)钢柱标高、轴线调整完成,临时拉线固定并做好临时接地之后,再开始登杆作业,摘除吊钩。当天吊装完成的钢结构,必须完成柱脚螺栓的紧固。否则,不得拆除临时拉线。(9)横梁吊装前,应根据吊装需要的平衡要求,经计算并现场指定吊点位置,吊点处要有对吊绳的防护措施,防止吊绳卡断。待横梁距就位点上方200300mm稳定后,作业人员方可进入作业点。横梁就位时,应使用尖扳手定位,禁止用手指触摸螺栓固定孔。横梁就位后,应及时用螺栓固定。(10)高处作业人员进行攀爬柱、体钢结构连接作业时必须使用提前设

6、置的垂直攀登自锁器。在横梁上行走时,必须使用提前设置的水平安全绳。在转移作业位置时不得失去保护。所用的工具和材料放在工具袋内或用绳索拴在牢固的构件上,较大的工具系有保险绳。上下传递物件使用绳索,不得抛掷。(H)起重作业中,如遇有六级及以上大风或雷暴、冰雹、大雪等恶劣天气时,停止起重和露天高处作业。装配式厂房安装起重伤害高处坠落3(I)汽车起重机不准吊重行驶或不打支腿就吊重。在打支腿时,支腿伸出放平后,即关闭支腿开关,如地面松软不平,应修整地面,垫放枕木。起重机各项措施检查安全可靠后再进行起重作业。起吊物应绑牢,并有防止倾倒措施。吊钩悬挂点应与吊物的重心在同一垂直线上,吊钩钢丝绳应保持垂直,严禁

7、偏拉斜吊。落钩时,应防止吊物局部着地引起吊绳偏斜,吊物未固定好,严禁松钩。(2)起重工作区域内无关人员不得停留或通过。在伸臂及吊物的下方,严禁任何人员通过或逗留。(3)起吊前应检查起重设备及其安全装置;重物吊离地面约IoCm时应暂停起吊并进行全面检查,确认良好后方可正式起吊。起重机吊运重物时应走吊运通道,严禁从有人停留场所上空越过;对起吊的重物进行加工、清扫等工作时,应采取可靠的支承措施,并通知起重机操作人员。吊起的重物不得在空中长时间停留。(4)两台及以上起重机抬吊情况下,绑扎时应根据各台起重机的允许起重量按比例分配负荷。(5)在抬吊过程中,各台起重机的吊钩钢丝绳应保持垂直,升降行走应保持同

8、步。各台起重机所承受的载荷,不得超过各自的允许起重量。(6)高处作业人员必须正确佩戴安全带,并确保高挂低用,禁止平挂或低挂高用。(7)在屋面板铺设前,确保屋面板下满铺安全网。(8)吊索(千斤绳)的夹角一般不大于90。,最大不得超过120。,起重机吊臂的最大仰角不得超过制造厂铭牌规定。(9)起吊物要绑牢,并有防止倾倒措施。吊钩悬挂点应与吊物的重心在同一垂直线上,吊钩钢丝绳应保持垂直,严禁偏拉斜吊。隔音降躁装置安装围墙上隔音降噪装置安装起重伤害物体打击高处坠落2(1)工作前清理围墙上的杂物以及土建预制突起的钢筋等。(2)吊件按照起吊要求栓牢、固定好。起吊吊带承重符合要求。下方有专人牵引控制绳控制角

9、度。降噪板挂点避免在高点,吊点统一考虑,适合安装和拆除。当底座板螺栓均已紧固后,吊绳方可降落,挂点方可拆除。(3)工作区域进行安全围栏隔离,禁止非工作人员通过或逗留。(4)吊车操作缓慢,吊运重物按规定路线移动。指挥口令清晰,垂直起吊,不斜吊或蛮吊。(5)在安装工作区域的围墙上高Im处设水平安全绳。安装人员配备滑动式安全带,高处作业人员必须正确使用安全带并穿防滑鞋、使用的工具及安装用的零部件,放在随身佩带的工具袋内,不可随便向下丢掷。(6)起重作业区域设警戒线,严禁任何人员通过或逗留。吊装过程中对已安装围墙采取保护及防火措施,防止隔声屏障板碰撞围墙。(7)电动机械或电动工具必须做到“一机一闸一保

10、护“。移动式电动机械必须使用绝缘护套软电缆,必须做好外壳保护接地。暂停工作时,应切断电源。使用手持式电动工具时,必须按规定使用绝缘防护用品。(8)对未安装完毕的围墙降噪设施,连接固定可靠,临时接地可靠,能够满足设计的防风和防雷要求。换流变压器隔音降噪装置安装起重伤害物体打击高处坠落2(1)工作前熟悉设备处周围环境、检查通道是否畅通等。(2)吊件按要起吊要求栓牢、固定好。起吊吊带承重符合要求。下方有专人牵引控制绳控制角度。隔音板挂点避免在高点,吊点统一考虑,适合安装和拆除。当底座板螺栓均已紧固后,吊绳方可降落,挂点方可拆除。(3)工作区域进行安全围栏隔离,禁止非工作人员通过或逗留。高处作业人员必

11、须正确使用安全带并穿防滑鞋、使用的工具及安装用的零部件,放在随身佩带的工具袋内,不可随便向下丢掷。(4)吊车操作缓慢,吊运重物按规定路线移动。指挥口令清晰,垂直起吊,不斜吊或蛮吊,防止损坏设备。(5)对未安装完毕的换流变降噪设施,连接固定可靠,临时接地可靠,能够满足设计的防风和防雷要求。(6)穿防滑鞋。六级及以上大风、雨雪天气禁止起吊作业。(7)电动机械或电动工具必须做到“一机一闸一保护”。移动式电动机械必须使用绝缘护套软电缆,必须做好外壳保护接地。暂停工作时,应切断电源。使用手持式电动工具时,必须按规定使用绝缘防护用品。(8)起重作业区域设警戒线,严禁任何人员通过或逗留。吊装过程中对已安装围

12、墙采取保护及防火措施,防止声屏障板碰撞围墙钢结构建筑物接地施工接地装置施工灼伤火灾爆炸1(1)进行接地焊接作业时,操作人员应穿工作服、绝缘鞋,戴防护手套等符合专业要求的劳保用品。(2)接地线放热焊熔接时应清理周围易燃易爆品,并配备足够的消防器材。要注意保证熔接部分的工具、材料固定牢固,以免熔焊过程中模具发生倾斜或翻转,造成熔水外泄并引起安全事故。熔接应尽可能的在支架上进行,并使熔接后的接头保持平稳悬空状态,以便冷却。(3)放热焊接操作人员需经过培训且能熟练操作,操作时应戴有一定隔热效果的手套。(4)采用气焊时,乙块瓶运输、保管和使用时必须直立放置、不得卧放,使用时操作人员开启阀门时应站在阀门的侧后方缓慢开启。使用氧气、乙块时,两瓶之间距离不得小于5m,气瓶与明火及火花散落点的距离不得小于IOm,并有防止日光曝晒的措施。(5)所使用的气瓶减压器必须定期检验,并贴有合格标识。(6)要注意保证熔接部分的工具、材料固定牢固,以免熔焊过程中模具发生倾斜或翻转,造成熔水外泄并引起安全事故。
