地铁紧急施工盾构管片制作工艺流程.docx

上传人:p** 文档编号:221710 上传时间:2023-04-17 格式:DOCX 页数:4 大小:16.16KB
下载 相关 举报
地铁紧急施工盾构管片制作工艺流程.docx_第1页
第1页 / 共4页
地铁紧急施工盾构管片制作工艺流程.docx_第2页
第2页 / 共4页
地铁紧急施工盾构管片制作工艺流程.docx_第3页
第3页 / 共4页
地铁紧急施工盾构管片制作工艺流程.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《地铁紧急施工盾构管片制作工艺流程.docx》由会员分享,可在线阅读,更多相关《地铁紧急施工盾构管片制作工艺流程.docx(4页珍藏版)》请在第壹文秘上搜索。

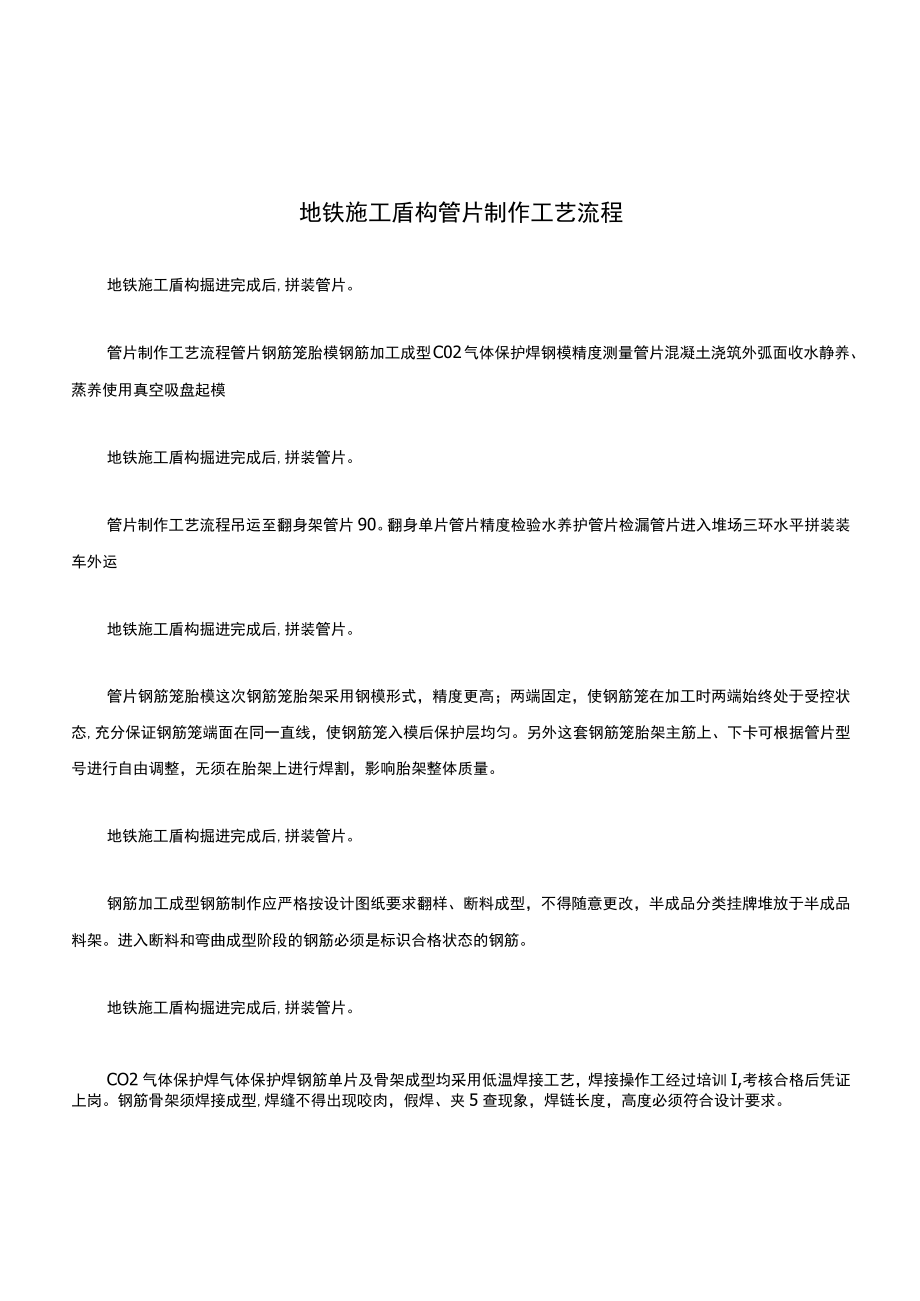

1、地铁施工盾构管片制作工艺流程地铁施工盾构掘进完成后,拼装管片。管片制作工艺流程管片钢筋笼胎模钢筋加工成型C02气体保护焊钢模精度测量管片混凝土浇筑外弧面收水静养、蒸养使用真空吸盘起模地铁施工盾构掘进完成后,拼装管片。管片制作工艺流程吊运至翻身架管片90。翻身单片管片精度检验水养护管片检漏管片进入堆场三环水平拼装装车外运地铁施工盾构掘进完成后,拼装管片。管片钢筋笼胎模这次钢筋笼胎架采用钢模形式,精度更高;两端固定,使钢筋笼在加工时两端始终处于受控状态,充分保证钢筋笼端面在同一直线,使钢筋笼入模后保护层均匀。另外这套钢筋笼胎架主筋上、下卡可根据管片型号进行自由调整,无须在胎架上进行焊割,影响胎架整

2、体质量。地铁施工盾构掘进完成后,拼装管片。钢筋加工成型钢筋制作应严格按设计图纸要求翻样、断料成型,不得随意更改,半成品分类挂牌堆放于半成品料架。进入断料和弯曲成型阶段的钢筋必须是标识合格状态的钢筋。地铁施工盾构掘进完成后,拼装管片。CO2气体保护焊气体保护焊钢筋单片及骨架成型均采用低温焊接工艺,焊接操作工经过培训I,考核合格后凭证上岗。钢筋骨架须焊接成型,焊缝不得出现咬肉,假焊、夹5查现象,焊链长度,高度必须符合设计要求。地铁施工盾构掘进完成后,拼装管片。钢模精度测量钢模清理必须彻底,磴残渣必须全部铲除,并用压缩空气冲净与险接触的钢模表面,清理钢模时不准用锤敲和凿子凿,应沿其表面铲除,严防钢模

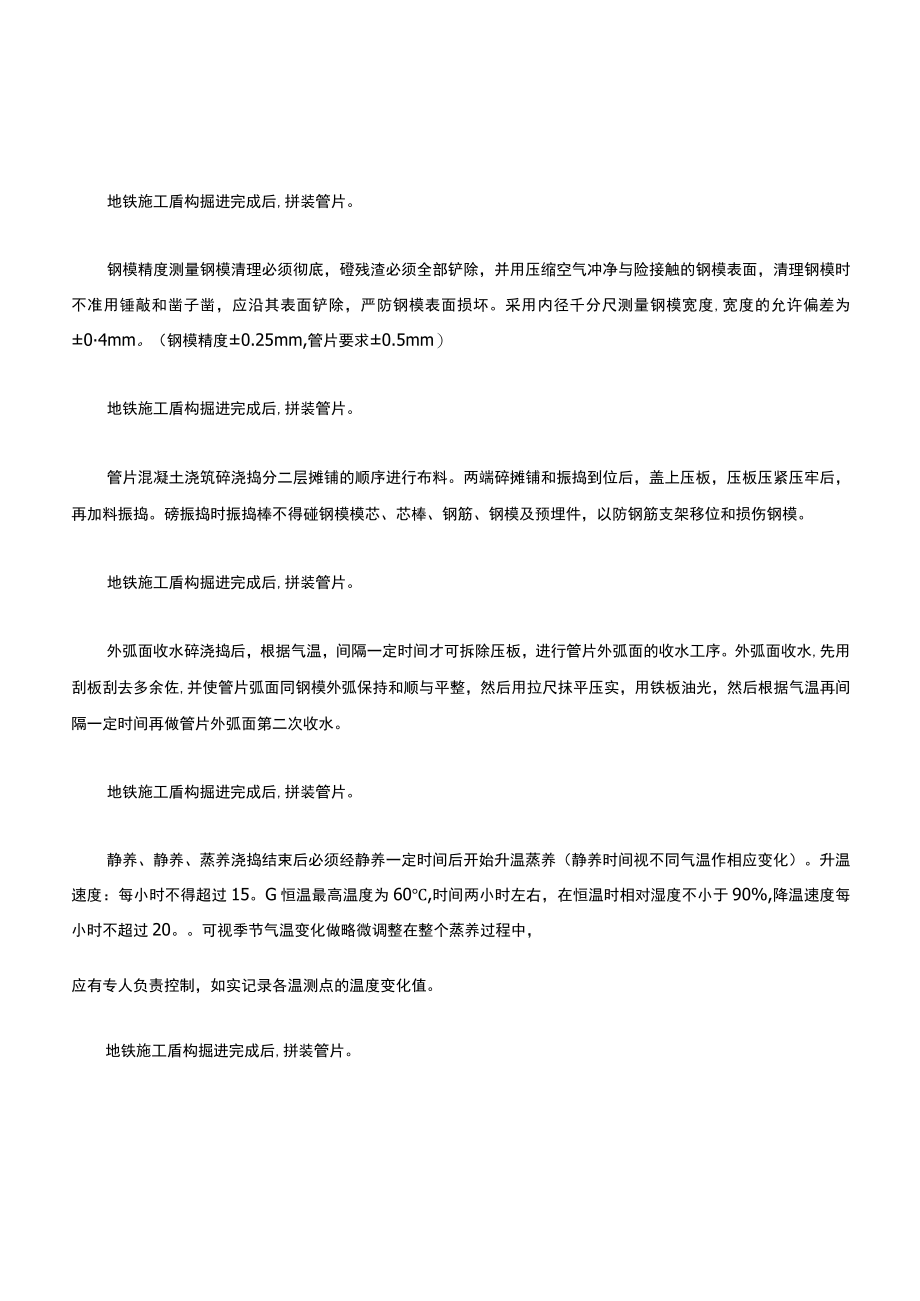

3、表面损坏。采用内径千分尺测量钢模宽度,宽度的允许偏差为04mm。(钢模精度0.25mm,管片要求0.5mm)地铁施工盾构掘进完成后,拼装管片。管片混凝土浇筑碎浇捣分二层摊铺的顺序进行布料。两端碎摊铺和振捣到位后,盖上压板,压板压紧压牢后,再加料振捣。磅振捣时振捣棒不得碰钢模模芯、芯棒、钢筋、钢模及预埋件,以防钢筋支架移位和损伤钢模。地铁施工盾构掘进完成后,拼装管片。外弧面收水碎浇捣后,根据气温,间隔一定时间才可拆除压板,进行管片外弧面的收水工序。外弧面收水,先用刮板刮去多余佐,并使管片弧面同钢模外弧保持和顺与平整,然后用拉尺抹平压实,用铁板油光,然后根据气温再间隔一定时间再做管片外弧面第二次收

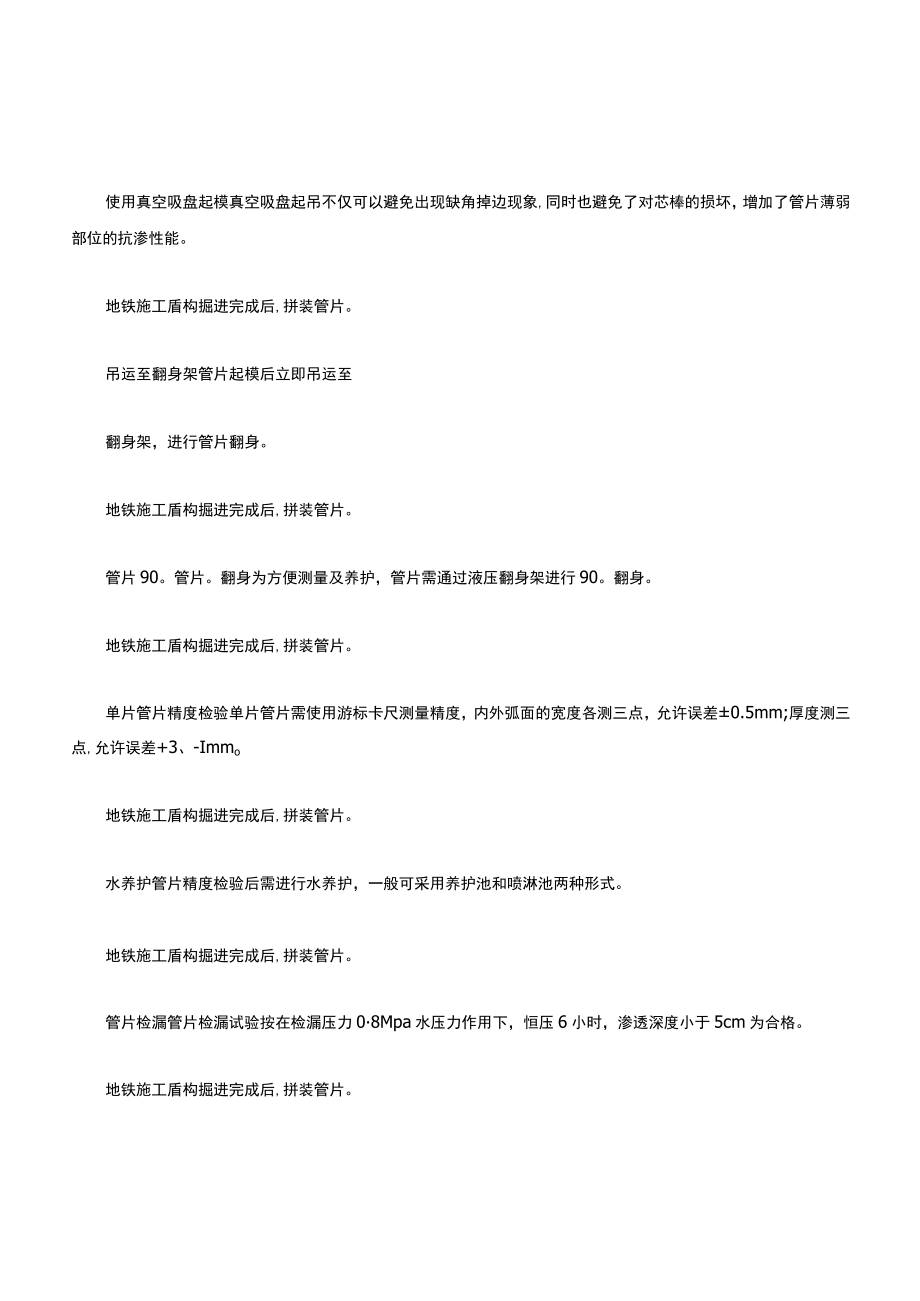

4、水。地铁施工盾构掘进完成后,拼装管片。静养、静养、蒸养浇捣结束后必须经静养一定时间后开始升温蒸养(静养时间视不同气温作相应变化)。升温速度:每小时不得超过15。G恒温最高温度为60,时间两小时左右,在恒温时相对湿度不小于90%,降温速度每小时不超过20。可视季节气温变化做略微调整在整个蒸养过程中,应有专人负责控制,如实记录各温测点的温度变化值。地铁施工盾构掘进完成后,拼装管片。使用真空吸盘起模真空吸盘起吊不仅可以避免出现缺角掉边现象,同时也避免了对芯棒的损坏,增加了管片薄弱部位的抗渗性能。地铁施工盾构掘进完成后,拼装管片。吊运至翻身架管片起模后立即吊运至翻身架,进行管片翻身。地铁施工盾构掘进完

5、成后,拼装管片。管片90。管片。翻身为方便测量及养护,管片需通过液压翻身架进行90。翻身。地铁施工盾构掘进完成后,拼装管片。单片管片精度检验单片管片需使用游标卡尺测量精度,内外弧面的宽度各测三点,允许误差0.5mm;厚度测三点,允许误差+3、-Immo地铁施工盾构掘进完成后,拼装管片。水养护管片精度检验后需进行水养护,一般可采用养护池和喷淋池两种形式。地铁施工盾构掘进完成后,拼装管片。管片检漏管片检漏试验按在检漏压力08Mpa水压力作用下,恒压6小时,渗透深度小于5cm为合格。地铁施工盾构掘进完成后,拼装管片。管片进入堆场管片在内弧面醒目处应注明管片型号,生产日期和钢模编号。管片堆放排列对应整

6、齐,并应搁置在柔性垫条上,垫条厚度要一致,搁置部位要正确,并在垫条外有塑料套保护,以防垫条木质素污染在管片表面。地铁施工盾构掘进完成后,拼装管片。三环水平拼装管片试生产后必须经过三环水平拼装检验合格确认后方可投入正式生产。投入正式生产后每100环中任抽3环进行水平拼装,检验合格后可继续进行管片生产。总结以往拼装平台经验,采用固定支座型拼装平台以满足管片拼装直径和平整度要求。地铁施工盾构掘进完成后,拼装管片。装车外运管片应内弧面向上呈元宝形平稳地放于装有专用支架的运输车辆的车斗内。在同一车装运两块以上管片时,管片之间应附有柔性材料的垫料,堆放高度以两块为限。配备能满足盾构施工需要的管片运输车辆,确保盾构推进连续性的需要。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 铁路工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
