《太阳能发电站光伏发电项目施工工程内容.docx》由会员分享,可在线阅读,更多相关《太阳能发电站光伏发电项目施工工程内容.docx(8页珍藏版)》请在第壹文秘上搜索。

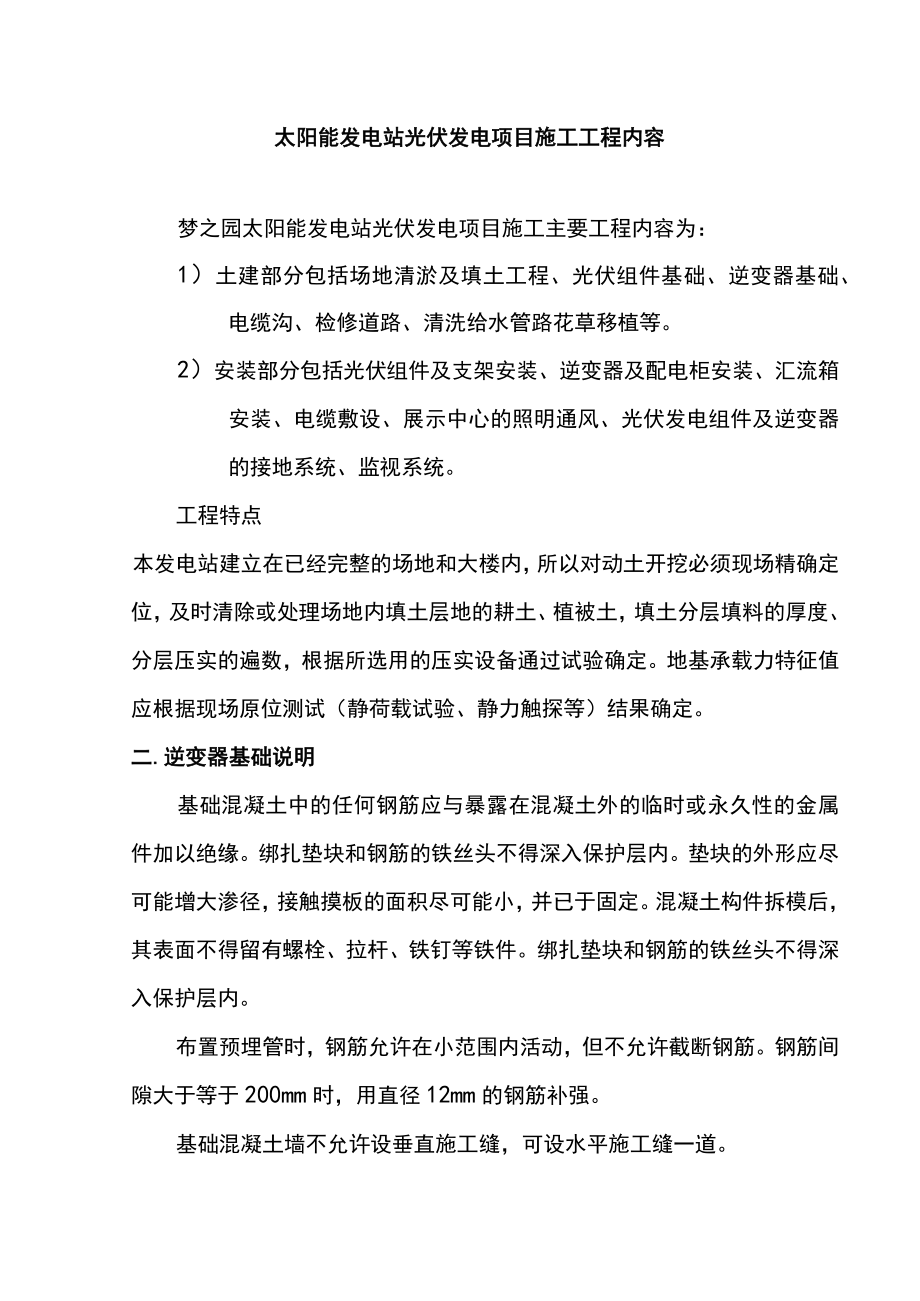

1、太阳能发电站光伏发电项目施工工程内容梦之园太阳能发电站光伏发电项目施工主要工程内容为:1)土建部分包括场地清淤及填土工程、光伏组件基础、逆变器基础、电缆沟、检修道路、清洗给水管路花草移植等。2)安装部分包括光伏组件及支架安装、逆变器及配电柜安装、汇流箱安装、电缆敷设、展示中心的照明通风、光伏发电组件及逆变器的接地系统、监视系统。工程特点本发电站建立在已经完整的场地和大楼内,所以对动土开挖必须现场精确定位,及时清除或处理场地内填土层地的耕土、植被土,填土分层填料的厚度、分层压实的遍数,根据所选用的压实设备通过试验确定。地基承载力特征值应根据现场原位测试(静荷载试验、静力触探等)结果确定。二.逆变

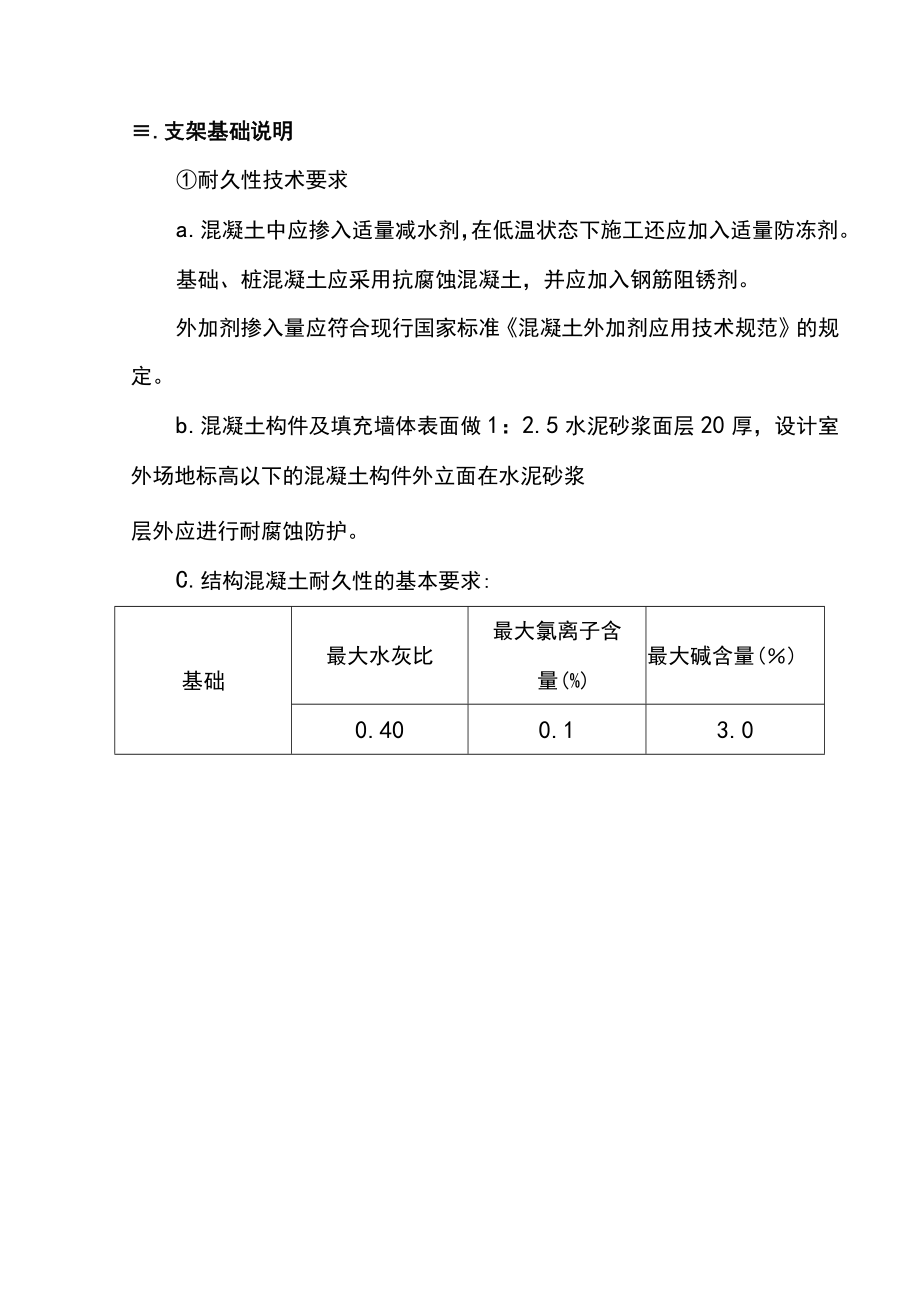

2、器基础说明基础混凝土中的任何钢筋应与暴露在混凝土外的临时或永久性的金属件加以绝缘。绑扎垫块和钢筋的铁丝头不得深入保护层内。垫块的外形应尽可能增大渗径,接触摸板的面积尽可能小,并已于固定。混凝土构件拆模后,其表面不得留有螺栓、拉杆、铁钉等铁件。绑扎垫块和钢筋的铁丝头不得深入保护层内。布置预埋管时,钢筋允许在小范围内活动,但不允许截断钢筋。钢筋间隙大于等于200mm时,用直径12mm的钢筋补强。基础混凝土墙不允许设垂直施工缝,可设水平施工缝一道。.支架基础说明耐久性技术要求a.混凝土中应掺入适量减水剂,在低温状态下施工还应加入适量防冻剂。基础、桩混凝土应采用抗腐蚀混凝土,并应加入钢筋阻锈剂。外加剂

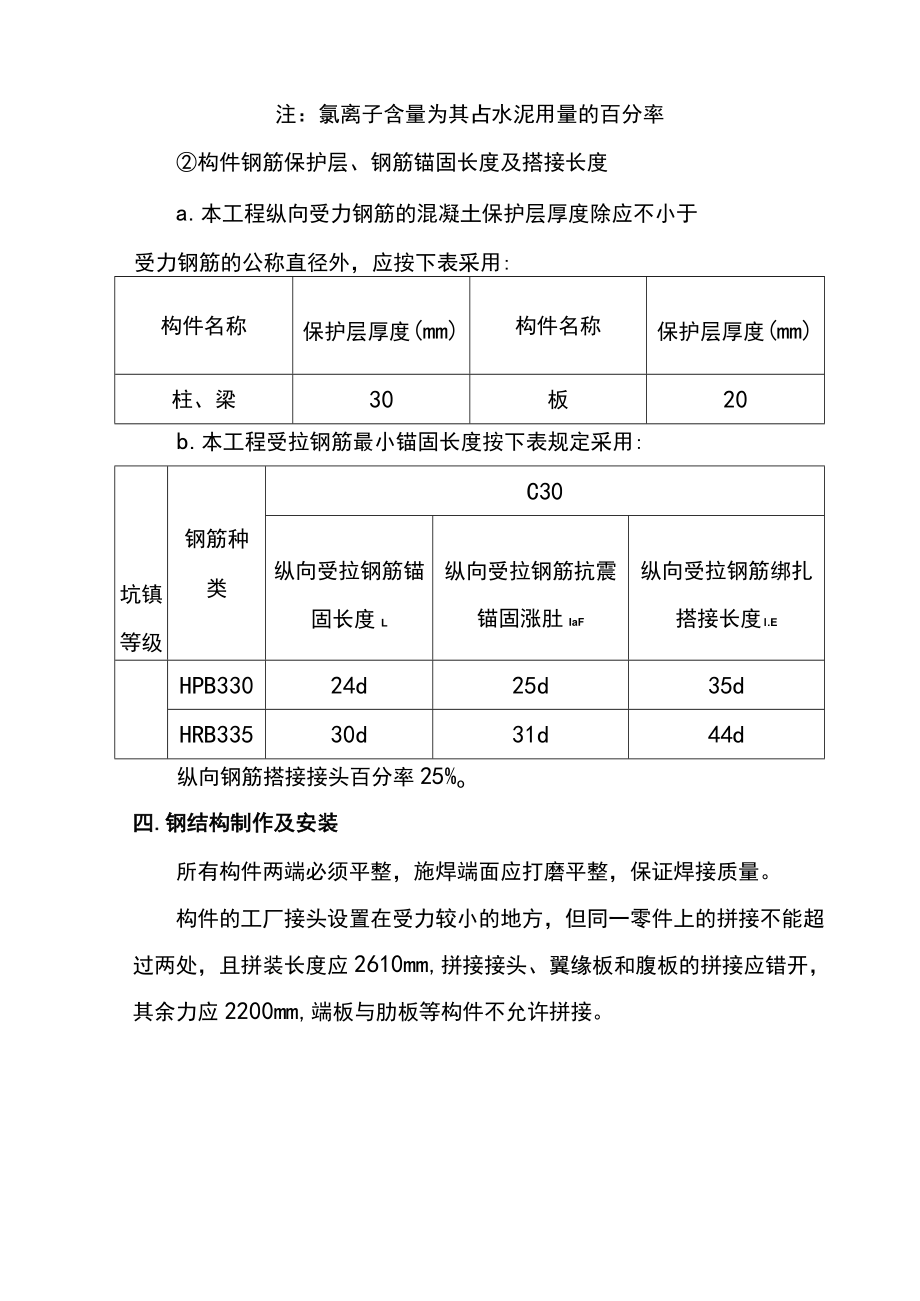

3、掺入量应符合现行国家标准混凝土外加剂应用技术规范的规定。b.混凝土构件及填充墙体表面做1:2.5水泥砂浆面层20厚,设计室外场地标高以下的混凝土构件外立面在水泥砂浆层外应进行耐腐蚀防护。C.结构混凝土耐久性的基本要求:基础最大水灰比最大氯离子含量(%)最大碱含量()0.400.13.0注:氯离子含量为其占水泥用量的百分率构件钢筋保护层、钢筋锚固长度及搭接长度a.本工程纵向受力钢筋的混凝土保护层厚度除应不小于受力钢筋的公称直径外,应按下表采用:构件名称保护层厚度(mm)构件名称保护层厚度(mm)柱、梁30板20b.本工程受拉钢筋最小锚固长度按下表规定采用:坑镇等级钢筋种类C30纵向受拉钢筋锚固长
4、度L纵向受拉钢筋抗震锚固涨肚IaF纵向受拉钢筋绑扎搭接长度.EHPB33024d25d35dHRB33530d31d44d纵向钢筋搭接接头百分率25%o四.钢结构制作及安装所有构件两端必须平整,施焊端面应打磨平整,保证焊接质量。构件的工厂接头设置在受力较小的地方,但同一零件上的拼接不能超过两处,且拼装长度应2610mm,拼接接头、翼缘板和腹板的拼接应错开,其余力应2200mm,端板与肋板等构件不允许拼接。钢结构表面采用热浸镀锌防腐处理,并喷涂色面漆,防腐处理应在工厂加工时完成,现场焊缝焊接完成后必须将表面焊渣清除,用环氧富锌底漆修复,并喷涂色面漆。五.太阳能光伏电池组布置太阳能光伏电池组件安装
5、容量及型号安装区域晶硅组件组件倾角方位角组件型号总数安装容量kWp组件类型/个光伏西区YL235P-29b174004089多晶30度止南偏东30光伏电池组件主要技术参数编号项目名称数据1太阳电池种类单晶硅组件2太阳电池组件型号YL235P-29b3组件标准峰值参数3.1标准功率(W)2353.2峰值电压(V)29.53.3峰值电流(A)7.953.4短路电流(A)8.543.5开路电压(V)37.04组件效率14.4%5可耐系统最大电压(V)1000编号项目名称数据6-40C峰值电压(UMPP)(V)34.177最大开路电压(V)42.868外形尺寸(mm)1650*990*509重量(kg
6、)19.5六.逆变器配置序号组串组件构成组串功率kWp/串工作电压/VmP70工作最大开路电压/Voc配置逆变器参数组件名称数日电压/VmP型号逆变器编号接入组并联数组件总功率(kW)数量2324.683491857.GBL200-No2、502110725W07.43.76205000-HEN07.9NOK2324.683491857.GBL200-5122N0310945W07.43.76205000-HE,3NO4、N083235W204.7683.43491.76857.20GBL200-5000-HENO5N061105172七.混凝土道路土基回填模量需大于20MPao当路基落在耕作
7、土层时,需将耕作土挖尽,用好土回填并分层夯实。底层为300厚道渣,然后采用150厚道渣、300厚素土间隔回填,并分层夯实。道路两侧外缘1m范围内原土也应压实,在此范围内如有管沟通过,则原土夯实时应注意加强对管道及沟道的保护。道路基层石料等级不应低于3级。在基层碾压成型后,需检查基层的强度和质量,基层强度以基层顶面的当量回弹模量值为强度检查指标(承载板法),其当量回弹模量值不应低于80MPao道路每隔4m设一道横向缩缝。道路每隔32米设一条胀缝,横向施工缝需设置在胀缝处。八.小岛施工清理水源,考察地基是否影响太阳能支架安装。在光伏场区设DN50主管,主管上引出DN32支母管,支母管上引出DN15
8、给接口,共需要设置接口9个。太阳能电池组件引出口敷设在小岛中心,便于操作和检修,引出口要安装密封防水过度箱,敷设DN50防水软管和防水接头。主管和支管均采用直埋敷设,中心标高埋深到面下1.5m处。露出地面的主管及支架应有防水防潮的保护层。太阳能电池组件的支架采用焊接管。1. 4施工特点D施工工期紧在80日历天内完成填土,淤泥处理,基础,光伏电池板,汇流箱,交直流柜个等多项工程施工,编制施工组织计划。2)现场施工各工序的协调工作量大本项目施工时在同一块场地光伏设备安装、管道预留预埋、基础、管路安装等多项工程的施工,且各工程不是独立存在的,相互之间均存在着大量的工程接口和相互影响。如何在施工中做好各工序间的协调配合工作将直接影响整体工程的施工进度和质量。3)光伏设备安装工程主要工程数量序号项目名称工程量1测量定位1项2道路开挖120M3花草移植30M4支架基础(4M*3M*2M)*45小岛施工1项6设备安装1项7调试验收1项
