《建筑安装公司塔式起重机拆除方案.docx》由会员分享,可在线阅读,更多相关《建筑安装公司塔式起重机拆除方案.docx(4页珍藏版)》请在第壹文秘上搜索。

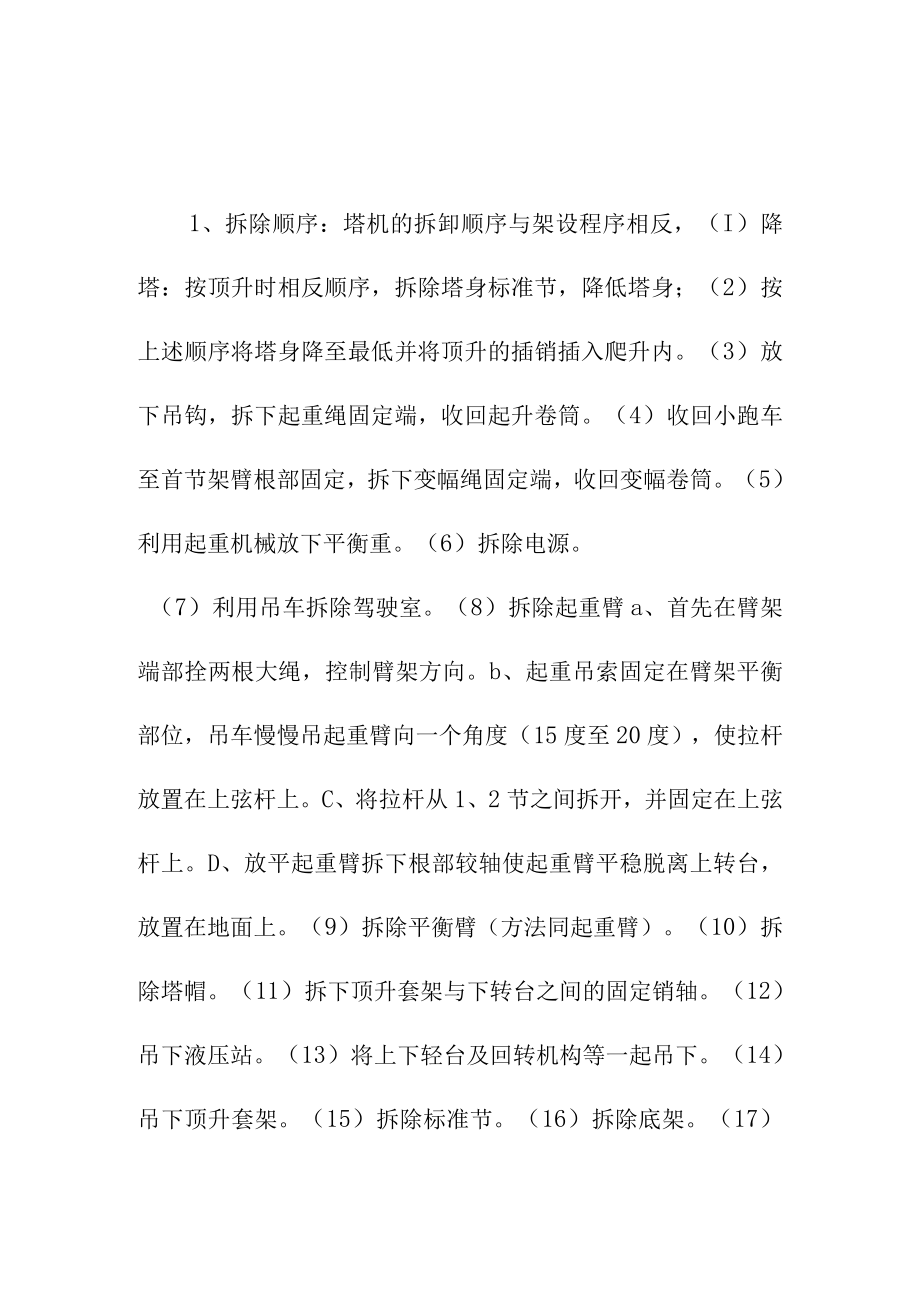

1、工程名称:编制人:职务(职称):审批人:职务(职称):施工单位:1、拆除顺序:塔机的拆卸顺序与架设程序相反,(I)降塔:按顶升时相反顺序,拆除塔身标准节,降低塔身;(2)按上述顺序将塔身降至最低并将顶升的插销插入爬升内。(3)放下吊钩,拆下起重绳固定端,收回起升卷筒。(4)收回小跑车至首节架臂根部固定,拆下变幅绳固定端,收回变幅卷筒。(5)利用起重机械放下平衡重。(6)拆除电源。(7)利用吊车拆除驾驶室。(8)拆除起重臂a、首先在臂架端部拴两根大绳,控制臂架方向。b、起重吊索固定在臂架平衡部位,吊车慢慢吊起重臂向一个角度(15度至20度),使拉杆放置在上弦杆上。C、将拉杆从1、2节之间拆开,并
2、固定在上弦杆上。D、放平起重臂拆下根部较轴使起重臂平稳脱离上转台,放置在地面上。(9)拆除平衡臂(方法同起重臂)。(10)拆除塔帽。(11)拆下顶升套架与下转台之间的固定销轴。(12)吊下液压站。(13)将上下轻台及回转机构等一起吊下。(14)吊下顶升套架。(15)拆除标准节。(16)拆除底架。(17)拆除底塔机部件,按要求分解装箱运离现场。2、拆除应注意事项:(1)拆卸时风力不得大于4组;(2)作业人员应分工明确,统一指挥;(3)划定作业区,设置专职监护人员;(4)拆卸人员应戴安全帽、穿胶鞋,凳高配戴安全带;(5)禁止从高处向下抛物;(6)禁止塔上、塔下多层作业;(7)塔吊解体后,要进行维护保养,零部件应入库保管,对不能入库保管的传动部分要抹黄油。
