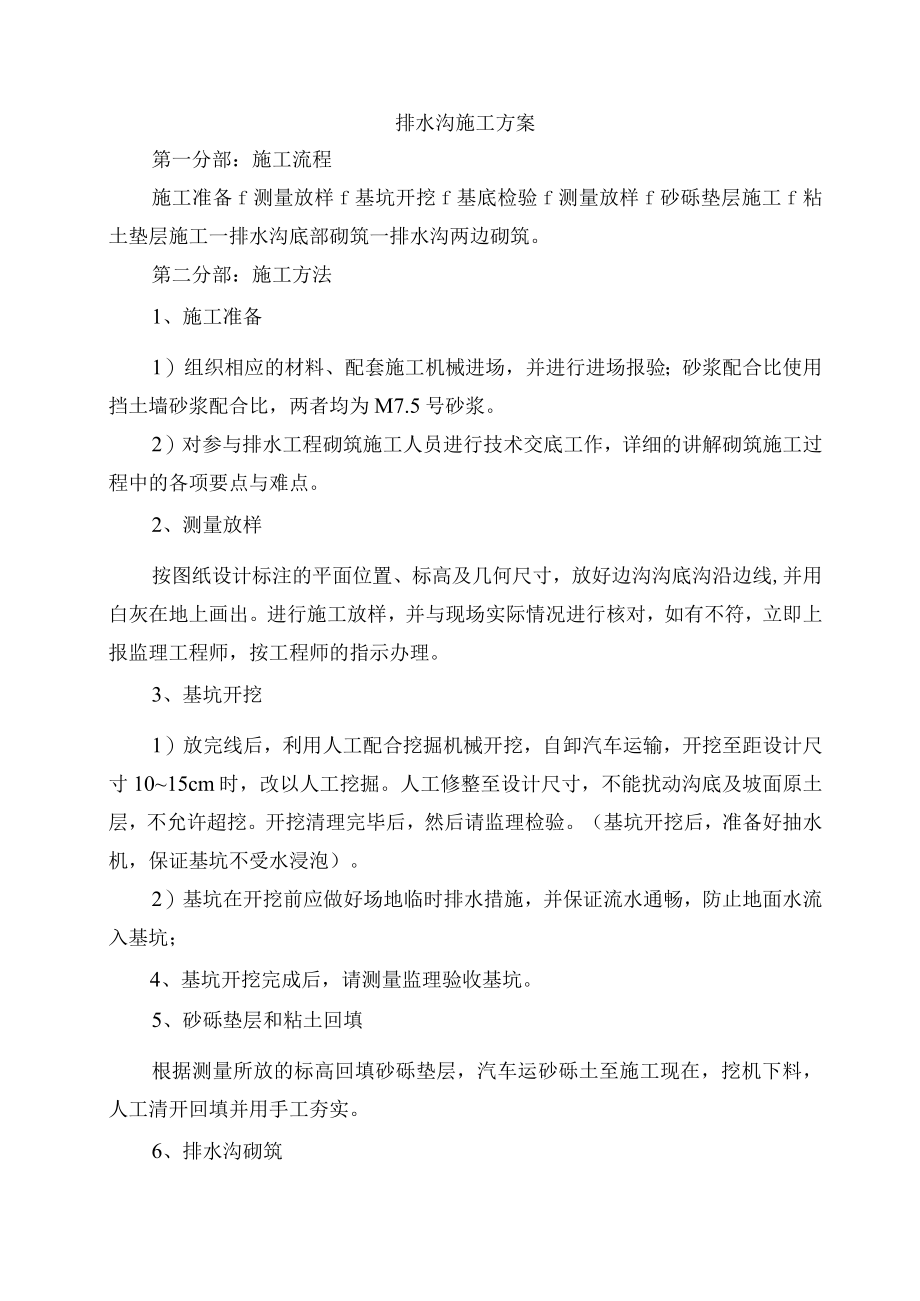

1、排水沟施工方案第一分部:施工流程施工准备f测量放样f基坑开挖f基底检验f测量放样f砂砾垫层施工f粘土垫层施工一排水沟底部砌筑一排水沟两边砌筑。第二分部:施工方法1、施工准备1)组织相应的材料、配套施工机械进场,并进行进场报验;砂浆配合比使用挡土墙砂浆配合比,两者均为M7.5号砂浆。2)对参与排水工程砌筑施工人员进行技术交底工作,详细的讲解砌筑施工过程中的各项要点与难点。2、测量放样按图纸设计标注的平面位置、标高及几何尺寸,放好边沟沟底沟沿边线,并用白灰在地上画出。进行施工放样,并与现场实际情况进行核对,如有不符,立即上报监理工程师,按工程师的指示办理。3、基坑开挖1)放完线后,利用人工配合挖掘

2、机械开挖,自卸汽车运输,开挖至距设计尺寸1015cm时,改以人工挖掘。人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖。开挖清理完毕后,然后请监理检验。(基坑开挖后,准备好抽水机,保证基坑不受水浸泡)。2)基坑在开挖前应做好场地临时排水措施,并保证流水通畅,防止地面水流入基坑;4、基坑开挖完成后,请测量监理验收基坑。5、砂砾垫层和粘土回填根据测量所放的标高回填砂砾垫层,汽车运砂砾土至施工现在,挖机下料,人工清开回填并用手工夯实。6、排水沟砌筑D根据设计要求的几何尺寸、高程等进行测量放样,根据排水沟形状加工一个坡架,砌筑表面拉线砌筑,确认正确无误后进行报验,经测量专业监理工程师现场检验合

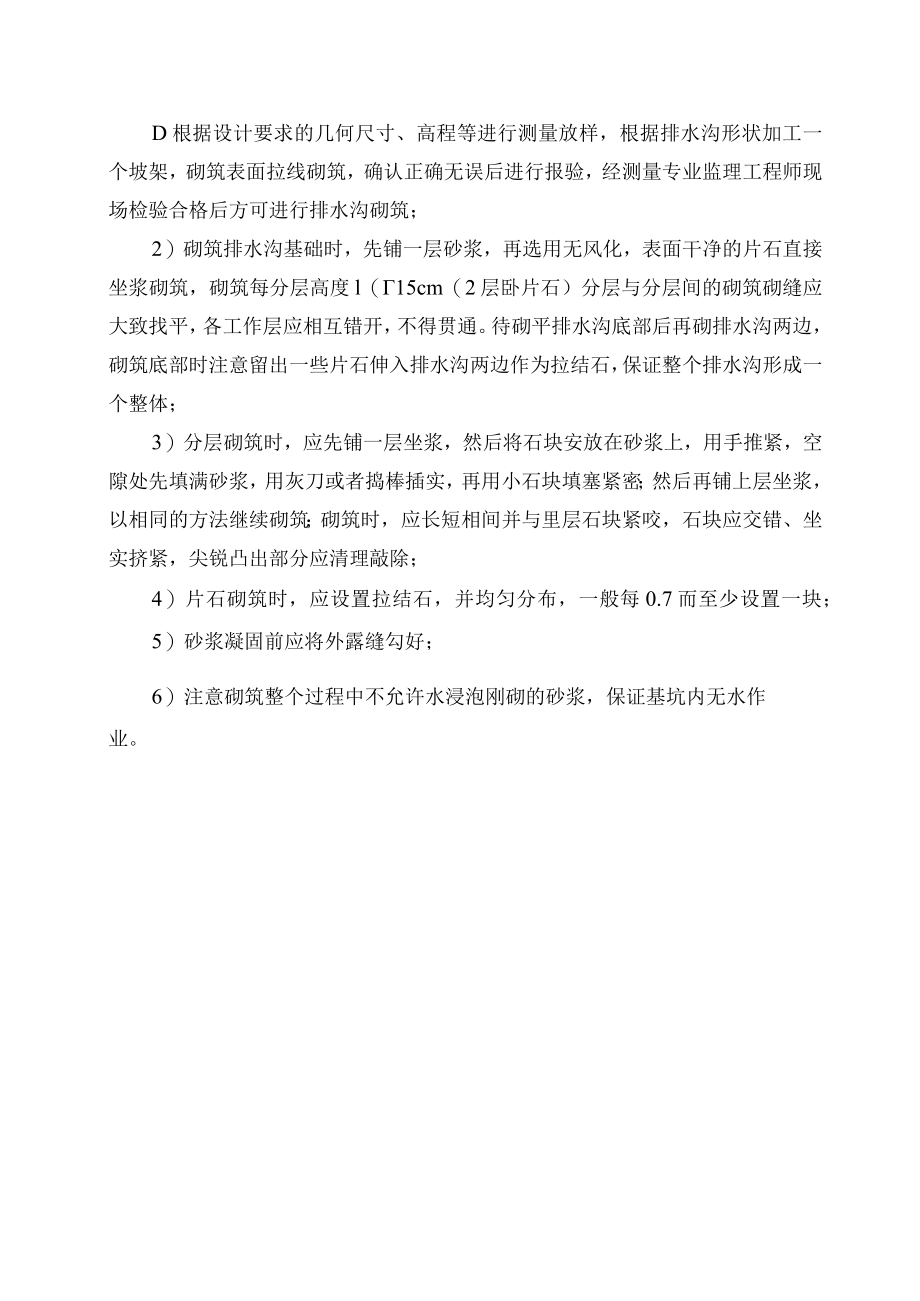

3、格后方可进行排水沟砌筑;2)砌筑排水沟基础时,先铺一层砂浆,再选用无风化,表面干净的片石直接坐浆砌筑,砌筑每分层高度l(15cm(2层卧片石)分层与分层间的砌筑砌缝应大致找平,各工作层应相互错开,不得贯通。待砌平排水沟底部后再砌排水沟两边,砌筑底部时注意留出一些片石伸入排水沟两边作为拉结石,保证整个排水沟形成一个整体;3)分层砌筑时,应先铺一层坐浆,然后将石块安放在砂浆上,用手推紧,空隙处先填满砂浆,用灰刀或者捣棒插实,再用小石块填塞紧密;然后再铺上层坐浆,以相同的方法继续砌筑;砌筑时,应长短相间并与里层石块紧咬,石块应交错、坐实挤紧,尖锐凸出部分应清理敲除;4)片石砌筑时,应设置拉结石,并均匀分布,一般每0.7而至少设置一块;5)砂浆凝固前应将外露缝勾好;6)注意砌筑整个过程中不允许水浸泡刚砌的砂浆,保证基坑内无水作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑图集

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
