泥浆护壁回转钻孔灌注桩工程技术交底模板.docx

上传人:p** 文档编号:247729 上传时间:2023-04-19 格式:DOCX 页数:6 大小:31.52KB
下载 相关 举报
泥浆护壁回转钻孔灌注桩工程技术交底模板.docx_第1页
第1页 / 共6页
泥浆护壁回转钻孔灌注桩工程技术交底模板.docx_第2页
第2页 / 共6页
泥浆护壁回转钻孔灌注桩工程技术交底模板.docx_第3页
第3页 / 共6页
泥浆护壁回转钻孔灌注桩工程技术交底模板.docx_第4页
第4页 / 共6页
泥浆护壁回转钻孔灌注桩工程技术交底模板.docx_第5页
第5页 / 共6页
泥浆护壁回转钻孔灌注桩工程技术交底模板.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《泥浆护壁回转钻孔灌注桩工程技术交底模板.docx》由会员分享,可在线阅读,更多相关《泥浆护壁回转钻孔灌注桩工程技术交底模板.docx(6页珍藏版)》请在第壹文秘上搜索。

1、泥浆护壁回转钻孔灌注桩分项工程质量技术交底卡GD施工单位工程名称.分部工程交底部位期年月日交底内容一、施工准备(一)作业条件1、地上、地下障碍物都处理完毕,达到“三通一平”。施工用的临时设施准备就绪。2、场地标高一般为承台梁的上皮标高,并已经过夯实或碾压。3、制作好钢筋笼。4、根据放出的轴线及桩位点,抄上水平标高木撅,井经过验收签字。5、选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案。6、正式施工前要做成孔试验,数量不少于2根。(二)材料要求1、水泥:根据设计要求确定水泥品种、强度等级。2、砂:中砂或粗砂,含泥量不大于5机3、石子:粒径为0.53.2cm的卵石或碎石,含泥量不大于2%。4、

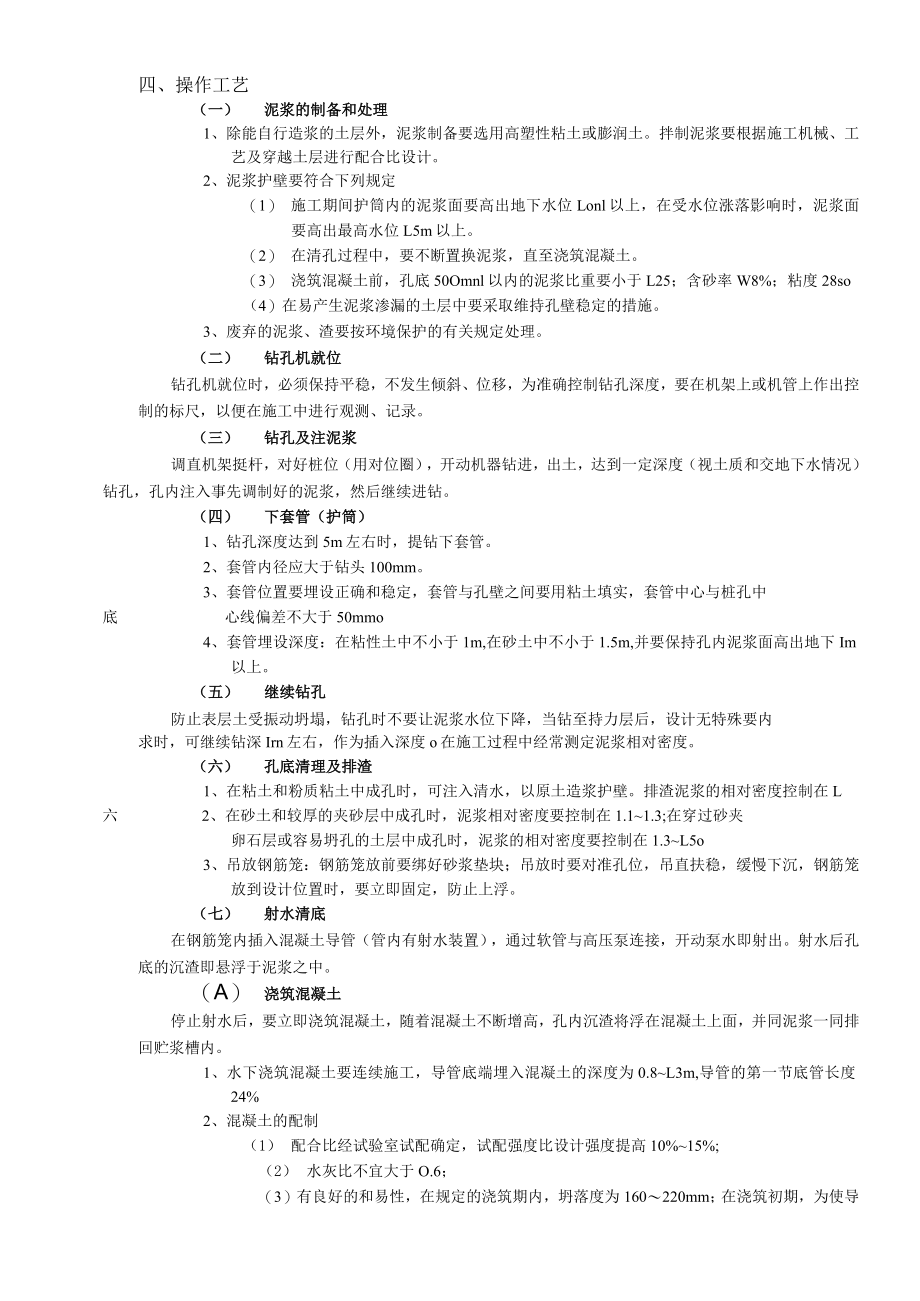

2、水:使用自来水或不含有害物质的洁净水。5、粘土:可就地选择塑性指数Ip217的粘土。6、外加早强剂通过试验确定。7、钢筋:钢筋的品种、级别或规格必须符合设计要求,有产品合格证、出厂捡验报告和进场复验报告。()施工机具回旋钻孔机、翻斗车或手推车、混凝土导管、套管、水泵、水箱、泥浆池、混凝土搅拌机、平尖头铁锹、胶皮管、插人式振捣棒、线坠等。二、质量要求(一)混凝土灌注桩钢筋笼质量检验标准质量要求符合建筑地基基础工程施工质量验收规范(GB5O2O2-2OO2)的规定。项序检查项目允许偏差或允许值(mm)主控项目1主筋间距102多节桩锚固钢筋位置100一般项目1钢筋材质检验设计要求2箍筋间距203直径

3、10(二)混凝土灌注桩的桩位偏差灌注桩的桩位偏差必须符合下表规定。桩顶标高至少要比设计标高高出0.5rno每浇注50m3必须有1组试件,小于5Om3的桩每根桩必须有1组试件。序号成孔方法桩径允许偏差(nun)垂直度允许偏差(n)桩位允许偏差值(mm)13根单排桩基垂直于中心线方向和群桩基础的边桩条形桩基沿中心线方向和群桩基础的中间桩1泥浆护壁钻孔桩DIOOOmm50IOOOmm50100+0.OlH150+0.OlH2套管成孔灌注桩D500mm-20500mmIOO1503干成孔灌注桩-201701504人工挖孔桩混凝土护壁+500.550150钢套管护壁+5019桩顶标高(mm)+30,-5

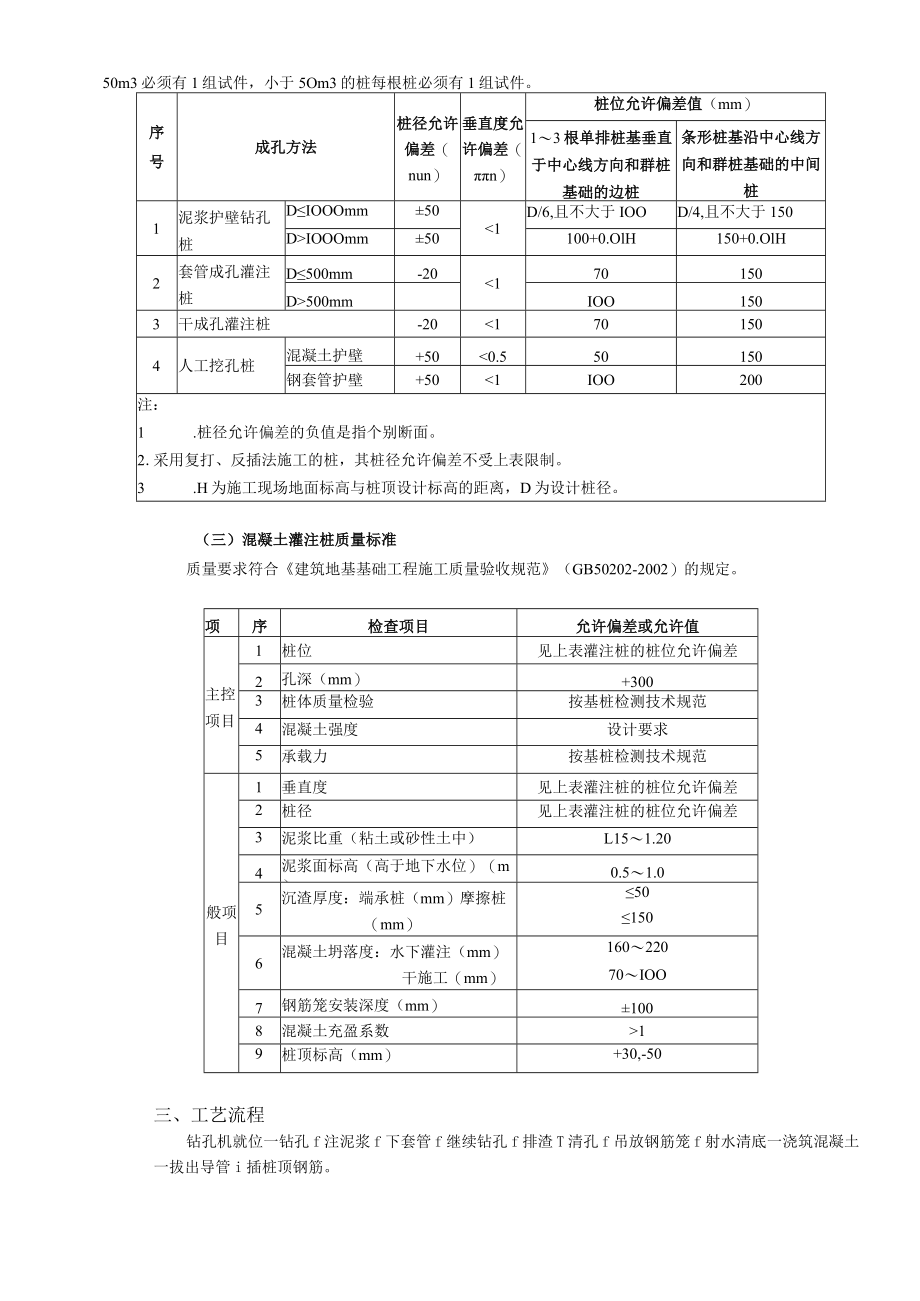

4、0三、工艺流程钻孔机就位一钻孔f注泥浆f下套管f继续钻孔f排渣T清孔f吊放钢筋笼f射水清底一浇筑混凝土一拔出导管i插桩顶钢筋。四、操作工艺(一) 泥浆的制备和处理1、除能自行造浆的土层外,泥浆制备要选用高塑性粘土或膨润土。拌制泥浆要根据施工机械、工艺及穿越土层进行配合比设计。2、泥浆护壁要符合下列规定(1) 施工期间护筒内的泥浆面要高出地下水位Lonl以上,在受水位涨落影响时,泥浆面要高出最高水位L5m以上。(2) 在清孔过程中,要不断置换泥浆,直至浇筑混凝土。(3) 浇筑混凝土前,孔底50Omnl以内的泥浆比重要小于L25;含砂率W8%;粘度28so(4)在易产生泥浆渗漏的土层中要采取维持孔

5、壁稳定的措施。3、废弃的泥浆、渣要按环境保护的有关规定处理。(二) 钻孔机就位钻孔机就位时,必须保持平稳,不发生倾斜、位移,为准确控制钻孔深度,要在机架上或机管上作出控制的标尺,以便在施工中进行观测、记录。(三) 钻孔及注泥浆调直机架挺杆,对好桩位(用对位圈),开动机器钻进,出土,达到一定深度(视土质和交地下水情况)钻孔,孔内注入事先调制好的泥浆,然后继续进钻。(四) 下套管(护筒)1、钻孔深度达到5m左右时,提钻下套管。2、套管内径应大于钻头100mm。3、套管位置要埋设正确和稳定,套管与孔壁之间要用粘土填实,套管中心与桩孔中底心线偏差不大于50mmo4、套管埋设深度:在粘性土中不小于1m,

6、在砂土中不小于1.5m,并要保持孔内泥浆面高出地下Im以上。(五) 继续钻孔防止表层土受振动坍塌,钻孔时不要让泥浆水位下降,当钻至持力层后,设计无特殊要内求时,可继续钻深Irn左右,作为插入深度o在施工过程中经常测定泥浆相对密度。(六) 孔底清理及排渣1、在粘土和粉质粘土中成孔时,可注入清水,以原土造浆护壁。排渣泥浆的相对密度控制在L六2、在砂土和较厚的夹砂层中成孔时,泥浆相对密度要控制在1.11.3;在穿过砂夹卵石层或容易坍孔的土层中成孔时,泥浆的相对密度要控制在1.3L5o3、吊放钢筋笼:钢筋笼放前要绑好砂浆垫块;吊放时要对准孔位,吊直扶稳,缓慢下沉,钢筋笼放到设计位置时,要立即固定,防止

7、上浮。(七) 射水清底在钢筋笼内插入混凝土导管(管内有射水装置),通过软管与高压泵连接,开动泵水即射出。射水后孔底的沉渣即悬浮于泥浆之中。(A)浇筑混凝土停止射水后,要立即浇筑混凝土,随着混凝土不断增高,孔内沉渣将浮在混凝土上面,并同泥浆一同排回贮浆槽内。1、水下浇筑混凝土要连续施工,导管底端埋入混凝土的深度为0.8L3m,导管的第一节底管长度24%2、混凝土的配制(1) 配合比经试验室试配确定,试配强度比设计强度提高10%15%;(2) 水灰比不宜大于O.6;(3)有良好的和易性,在规定的浇筑期内,坍落度为160220mm;在浇筑初期,为使导管下端形成混凝土堆,坍落度宜为140160mm;(

8、4) 水泥用量一般为350400kg砂率一般为45%50%。(九)拔出导管混凝土浇筑到桩顶时,要及时拔出导管。但混凝土的上顶标高一定要符合设计及规范要求。(+)插桩顶锅筋桩顶上的插筋一定要保持垂直插入,有足够锚固长度和保护层,防止插偏和插斜。(十一)试块留置同一配合比的试块,每班不得少于1组。每根灌注桩不得少于1组。(十二)冬、雨期施工1、不宜在冬期进行。2、雨天施工现场必须有排水措施,严防地面雨水流人桩孔内。要防止桩机移动,以免造成桩孔歪斜等情况。五、成品保护1、钢筋笼在制作、运输和安装过程中,要采取措施防止变形。吊入机孔内,要牢固确定其位置,防止上浮。交2、灌注桩施工完毕进行基础开挖时,要

9、制定合理的施工顺序和技术措施,防止桩的位移和倾斜。并要检查每根桩的纵横位置偏差。3、在钻孔机安装,钢筋笼运输及混凝土浇筑时,均要注意保护好现场的轴线桩,高程桩,并经常予以核校。4、桩头外留的主筋插铁要妥善保护,不得任意弯折或压断。底5、桩头的混凝土强度没有达到5MPa时,不得碾压,以防桩头损坏。六、要注意的质量问题1、泥浆护壁成孔时,发生斜孔、弯孔、缩孔和塌孔或沿套管周围冒浆以及地面沉陷等情况,要停止钻进。经采取措施后,方可继续施工。2、钻进速度,要根据土层情况、孔径、孔深、供水或供浆量的大小、钻机负荷以及成孔质内量等具体情况确定。3、水下混凝土面平均上升速度不小于0.25m7ho浇筑前,导管

10、中要设置球、塞等物隔水,浇筑时,导管插入混凝土的深度不小于1m。4、施工中要经常测定泥浆密度,并定期测定粘度、含砂率和胶体率。泥浆粘度1822,*含砂率不大于4%8%,胶体率不小于90%。谷5、清孔过程中,必须及时补给足够的泥浆,井保持浆面稳定。6、钢筋笼变形:钢筋笼在堆放、运输、起吊、入孔等过程中,必须加强对操作工人的技术交底,严格执行加固的技术措施。7、混凝土浇到接近桩顶时,随时测量顶部标高,以免过多截桩或补桩。专业技术负责人:交底人:接受人:施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2

11、、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤脚不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线

12、,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。
