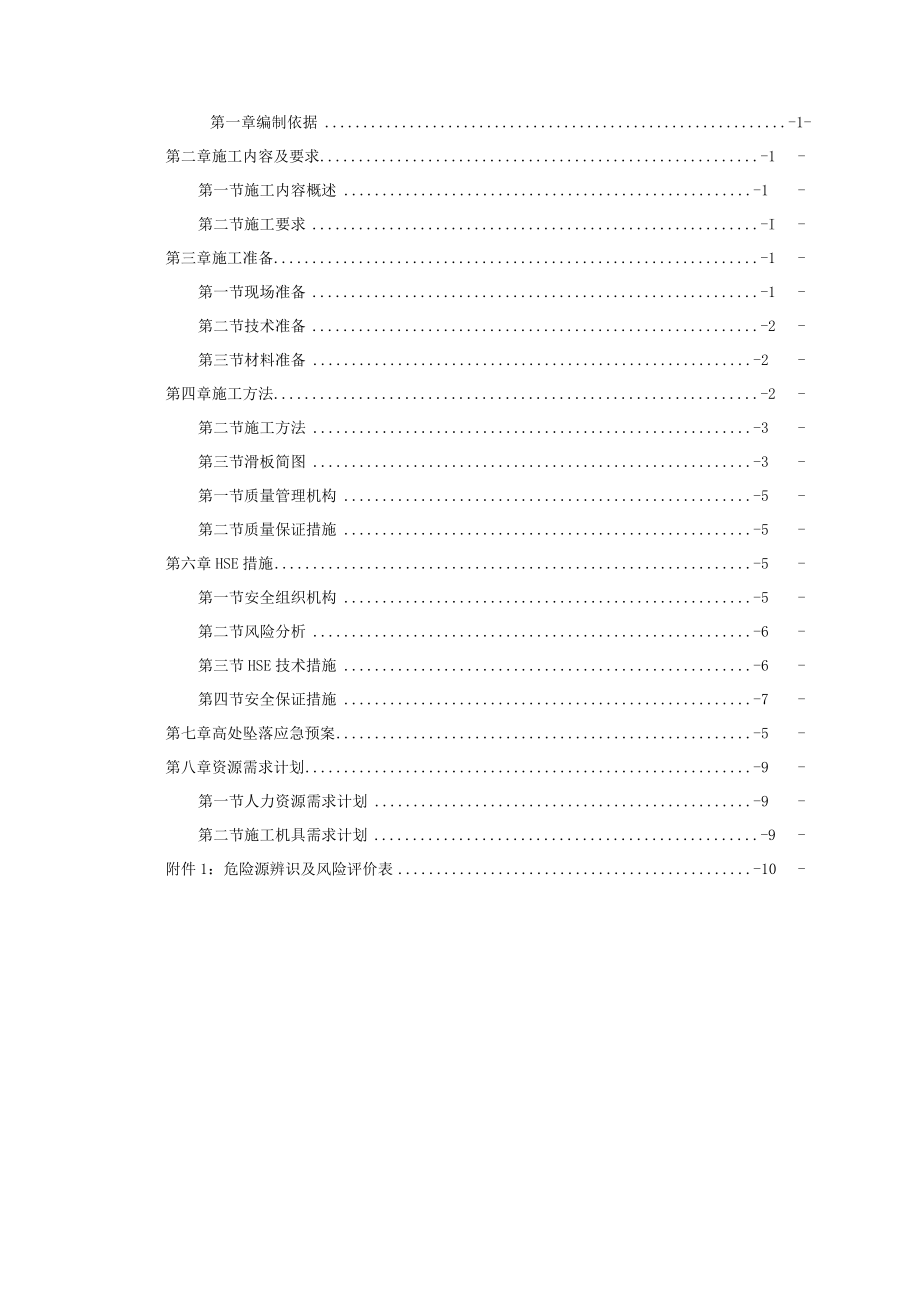

《石化炼化一体化项消防水罐防腐工程滑板施工方案.docx》由会员分享,可在线阅读,更多相关《石化炼化一体化项消防水罐防腐工程滑板施工方案.docx(17页珍藏版)》请在第壹文秘上搜索。

1、石化炼化一体化项目消防水罐防腐工程滑板施工方案*公司项目部20*年12月20日消防水罐工工程滑板施工方案审批意见单施工技术方案名称消防水罐防腐工程滑板施工方案编制单位公司石化PC项目部专业编制人年月口审核人职务:签名:年月日批准意见职务:签名:年月日第一章编制依据-1-第二章施工内容及要求-1-第一节施工内容概述-1-第二节施工要求-I-第三章施工准备-1-第一节现场准备-1-第二节技术准备-2-第三节材料准备-2-第四章施工方法-2-第二节施工方法-3-第三节滑板简图-3-第一节质量管理机构-5-第二节质量保证措施-5-第六章HSE措施-5-第一节安全组织机构-5-第二节风险分析-6-第三节
2、HSE技术措施-6-第四节安全保证措施-7-第七章高处坠落应急预案-5-第八章资源需求计划-9-第一节人力资源需求计划-9-第二节施工机具需求计划-9-附件1:危险源辨识及风险评价表-10-第一章编制依据1、监理、业主批复的码头库区施工组织设计2、标准规范(1)石油化工建设工程施工安全技术标准GB/T50484-2019(2)建筑施工高处作业安全技术规范JGJ80-2016(3)建筑机械使用安全技术规程JGJ33-2012(4)座板式单人吊具悬吊作业安全技术规范GB23525-2009(5)中国石油石化公司高处作业安全管理办法(6)钢质石油储罐防腐蚀工程技术标准GB/T50393-2017(7
3、)工业设备及管道绝热工程施工质量验收标准GB/T50185-20193、施工图纸4、以往施工经验第二章施工内容及要求第一节施工内容概述消防水罐安装工程是石化炼化一体化项目码头库区工程的一个单位工程,其主要包括立式储罐预制工程,立式储罐组装焊接工程,涂装、绝热及梯子平台工程等。涂装、梯子平台工程包括2台储罐涂装工程。滑板用于工程范围内的所有设备、钢结构等需滑板施工的防腐保温工程。为了确保能够安全、保质保量完成除锈、涂料涂刷及保温工作,我公司依据标准规范及多年施工实践经验编制具有针对性施工方案。第二节施工要求1、严格遵守现场施工规章制度。2、执行工完料净场地清,保证现场文明施工。3、施工区域内若存
4、在与其他专业施工存在交叉作业,人员、施工机具及施工工序必须进行合理安排。4、施工区域应进行适当围挡。第三章施工准备第一节现场准备1、制作现场平面布置及标识、标志牌。2、对于材料和设备的停放场地应选择在地势平坦的地段,划出安全警戒线,设置醒目的安全标志。3、施工便道的修筑及排查,保证施工机具设备的安全行驶。4、施工设备机具准备完毕,经过检查及报验;5、作业人员应穿戴整齐,按规定系好安全带,将自锁器单独悬挂于安全绳子;现场安全监督员到位,安全监督员应设一人。放置高空作业指示牌,做到严格规范。6、人员条件:吊板施工:必须有良好的身体条件和心理素质,年龄应在50岁以下,血压正常,视力良好,无恐高症。第
5、二节技术准备1、熟悉图纸,做好图纸会审,并结合施工条件对工程项目的做法进行认真的研究。2、编写施工方案及技术措施,作业前做好技术交底,指导工程施工。3、材料进场后报验完成。4、组织技术、质量、生产主管人员共同了解工程概况、地质地貌和施工难点。5、施工前由安全员和技术员对作业人员进行专项作业交底,排查现场作业隐患,强调安全操作规程和安全注意事项,保证作业人员的人身安全。第三节材料准备1、施工前主要材料进场,质量证明文件齐全有效,并且验收合格。2、材料验收时应检查现场到货是否与料单相符,外观是否有损伤。3、物资装卸过程中,吊装作业应由专人指挥,使用专用吊具。4、做好现场物资的验收、标识、堆码、储存
6、、保管和限额领料发放工作,严把质量关、数量关。5、防腐材料应单独存放在干燥、通风、阴凉处,严禁雨淋暴晒,不得接近火源;运输应遵守易燃运输的安全规定。6、此项特殊作业需备工作绳、安全绳、吊板(座板)、安全带、自锁器、U型卡、工作桶等施工用具。7、过期的防腐材料、用完的包装和容器必须定期集中处理、回收,严禁随意丢弃、倾到。8、吊板的设备必须处于良好的状态,如吊板有发毛、部分丝股断裂等现象应立即更新。第四章施工方法第一节施工工具简介及使用1、专用工具:工作绳、安全绳、吊板(座板)、安全带、自锁器、U型卡、工作桶、手套等。1.1 工作绳:材质为锦纶,直径为18mm,拉力为负荷500kg,主要用于吊板式
7、座板下吊、登高作业。工作绳通过下滑扣内的活络节连接吊板形成高空吊板系列。工作绳和高空人员身上的安全带上的自锁钩连接,形成登高人员的安全系统。1.2 生命绳:材质为锦纶,规格:直径为18mm,拉力为负荷500kg,作用:主要用于吊板式座板下吊、登高作业用。工作绳通过下滑扣内的活络节连接吊板形成高空吊板系列。生命绳和高空人员身上的安全带上的自锁钩连接,形成登高人员的安全系统。1.3 安全绳:材质为高强丝,规格:直径:18mm,作拉力为负荷500kg,作用:主要用于配合工作绳使用。高空人员通过座板吊在工作绳上,把安全带的自锁扣用自锁器连接到安全绳上,能够确保提高安全系数。1.4 滑板:滑板型号:70
8、0X250X3OmnI,又称座板,材质为缩木板组合而成,吊带由纤维纺织而成,都具有一定的抗拉强度。作用:高空下吊施工时,高空人员就坐在吊板上向下坠滑操作。防滑座板断裂载荷大于4400牛顿。1.5 安全带:材质为纤维纺织而成。安全带由两根肩背和一根腰带连成一体组成,它通过自锁钩与工作绳连接成一体。L6自锁器:材质为不锈钢制成。自锁器自动锁止距离50OnIn1。作用:连接安全带与安全绳上,当高空施工人员因工作绳断裂而下坠时,自锁钩的自锁装置会因人体的重量拉动而自锁,使下坠的人被生命绳拦住。1.7 U型卡:是由16mm高强度钢制成的U型扣,拉力负荷:1500kg,并有螺栓销连接。以上7种组装成一个坐
9、式高空吊板。第二节施工方法1、滑板系统装置及具体施工方法1.1 将高空作业工具运到油罐外壁的顶部;1.2 选择固定点于消防水罐圆孔之上将吊绳绳锁牢,沿护上方安全绳拴牢,将绳子顺着设备放下,用胶皮把绳子与油罐外壁顶部接处点垫好,(防止磨损绳子);1.1 3高空人员背好安全带,将座板通过U型卡拴到工作绳上,将工具放到工作桶中,再将工作桶拴到座板上,固定牢;1.4 将自锁器的一端卡到安全绳上,另一端系挂到安全带上;1.5 由安全员彻底检查通过后,作业人员方可到座板上;1.6 高空人员自行调整工作绳,使其拉紧,确认自己座稳后,开始工作。2、悬吊下降系统2.1 通过手控下降器沿工作绳将座板下移或固定在任
10、意高度进行作业的工作系统,主要由工-3-作绳、下降器、连接器、座板装置组成。1. 2工作绳:固定在挂点装置上,沿作业面敷设,下降器安装其上,工作时承担人体及携带物重量的长绳。2. 3下降器:安装在工作绳上,以工作载重量为动力、通过手控下降的装置。3. 4连接器:将系统内部零件连接在一起、具有常闭活门的环类零件,亦称安全钩。4. 5座板装置:承载作业人员的装置,由吊吊带、衬带拦腰带和座板组成。5. 6吊带:将座板悬挂在下降器上的带子。6. 7衬带:为了防止磨损,衬在吊带与座板底面之间的带子。7. 8拦腰带:为了防止作业人员从座板滑落,在两吊带之间安装的横带。3、坠落保护系统:7.1 发生坠落时保
11、护作业人员的安全的系统,由生命绳、自锁器、安全短绳、坠落悬挂安全带组成。7.2 生命绳:固定在挂点装置上,沿作业面敷设,带自锁器,发生坠落时承担人体冲击力的长绳。7.3 自锁器:可重复使用,具有导向和自锁功能的器具,沿生命绳随作业人员位置的改变而调节移动,发生坠落时能立即自动锁定在生命绳上。3. 4坠落悬挂安全带:当高处作业人员发生坠落时,将作业人员悬挂在空中的安全带。8. 5安全短绳:连接自锁器与坠落悬挂安全带的绳子,具有吸收冲击能量的作用。4、载重量8.1 工作载重量:工作绳、生命绳上承担的人体及携带物的重量,不包括工作绳、生命绳本身的重量。(不得大于IOOkg)。5、操作结束1 .1将吊
12、绳、安全绳收好,并检查一遍被损情况。如发现绳子被损,应作报废处理;5 .2将其他工具擦拭干净,自锁器在弹簧处加润滑油;第五章质量检验第一节质量管理机构为保证项目施工质量,项目部特成立质量管理小组,由项目经理任组长,项目部总技术质量负责人为副组长,各专业工程师为组员,加强现场施工过程质量管控,保证项目顺利进行。组长:副组长:组员:第二节质量保证措施1、材料必须具有制造厂的质量证明书,其质量不得低于国家现行标准的规定。2、材料使用前,应按相关国家现行标准的规定进行检查和验收。3、项目施工中的质量监督、检查、评定等日常工作由质检部门归口,项目总工程师主管,各专职质量检验员负责实施。4、强化全员质量意
13、识,贯彻“谁施工谁负责”的原则,作到精心组织、精心指挥、精心施工,坚持优质服务。5、下料及预制时,应严格保证各项尺寸。6、涂层外观检查应符合GB/T50393-2017钢质石油储罐防腐蚀工程技术标准附录H.3.2的要求。7、干膜厚度检查应符合GB/T50393-2017钢质石油储罐防腐蚀工程技术标准附录H.3.3的要求。8、绝缘型防腐层检查宜采用电火花检漏仪,当涂层厚度小于20Oum时可采用低压检漏仪,导静电防腐层检查应采用低压检漏仪。检查方法及漏点修复应符合GB/T50393-2017钢质石油储罐防腐蚀工程技术标准附录H4的要求。9、保温层和保护层的质量检查施工方法尚应符合GB/T50185
14、-2019工业设备及管道绝热工程施工质量验收标准的有关规定。第六章HSE措施第一节安全组织机构第二节风险分析消防水罐外防腐风险分析具体见附件1第三节HSE技术措施1、作业人员应经培训考核合格方可进场施工,作业前落实班前安全讲话、作业许可审批制度,作业人员应劳保充分、交底充分,作业人员参与JSA风险分析,分解、落实风险削减措施方可进行施工。2、特种作业人员应持证上岗,中断特种作业六个月以上的特种作业人员应经过重新培训考核方可上岗作业。3、涉及职业伤害岗位的作业人员应进行必要的职业风险告知,在伤害岗位作业现场应悬挂职业健康警示标志,职业接害人员应配备必要的劳动保护用品。4、作业现场设置专职安全监督
15、人员,细化落实方案安全技术措施,发现隐患及时整改,对于无法立即整改的隐患,应设置警示标志,疏散隐患影响范围内的作业人员,待隐患消除后方可开始作业。5、施工设备进场前进行严格自检,自检合格后报相关部门审批,然后进行使用。6、合理规划施工区域平面图,保障施工道路畅通,消防通道、逃生线路合理明晰,未办理作业许可不得堵塞、占用消防通道、逃生路线,临时占用消防通道、逃生路线的应设置专人指挥引导交通,并设置明显的方向指示标志引导消防应急逃生。施工现场应设置吸烟区、休息区、紧急集合点并设置醒目的安全警示标志。7、落实文明施工措施,做到工完料净场地清,将施工活动对周边环境的影响降到最低,同时创造连续有序的生产环境,彰显企业优良的作业文化。8、根据相关管理办法,组织定期、不定期检查,检查形式以日常巡检为主、专项检查为辅,重点检查各项管理制度、责任制的落实情况,贯彻六查精神,依托四个不放过原则,对于检查发现的隐患定人定时定措施定资金落实
