混凝土路面专项施工方案.docx

上传人:p** 文档编号:342820 上传时间:2023-08-03 格式:DOCX 页数:21 大小:30.71KB
下载 相关 举报
混凝土路面专项施工方案.docx_第1页
第1页 / 共21页
混凝土路面专项施工方案.docx_第2页
第2页 / 共21页
混凝土路面专项施工方案.docx_第3页
第3页 / 共21页
混凝土路面专项施工方案.docx_第4页
第4页 / 共21页
混凝土路面专项施工方案.docx_第5页
第5页 / 共21页
混凝土路面专项施工方案.docx_第6页
第6页 / 共21页
混凝土路面专项施工方案.docx_第7页
第7页 / 共21页
混凝土路面专项施工方案.docx_第8页
第8页 / 共21页
混凝土路面专项施工方案.docx_第9页
第9页 / 共21页
混凝土路面专项施工方案.docx_第10页
第10页 / 共21页
亲,该文档总共21页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《混凝土路面专项施工方案.docx》由会员分享,可在线阅读,更多相关《混凝土路面专项施工方案.docx(21页珍藏版)》请在第壹文秘上搜索。

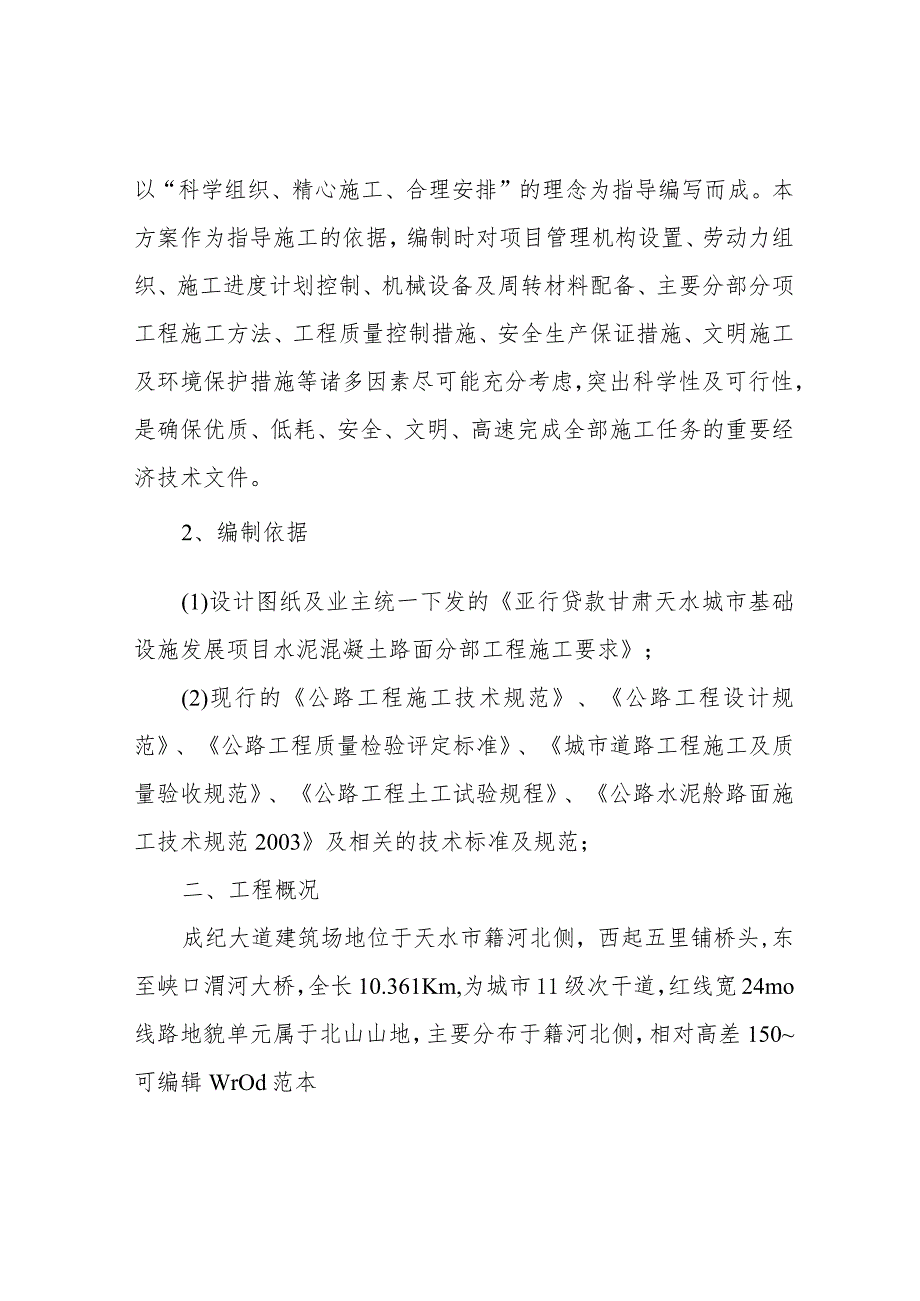

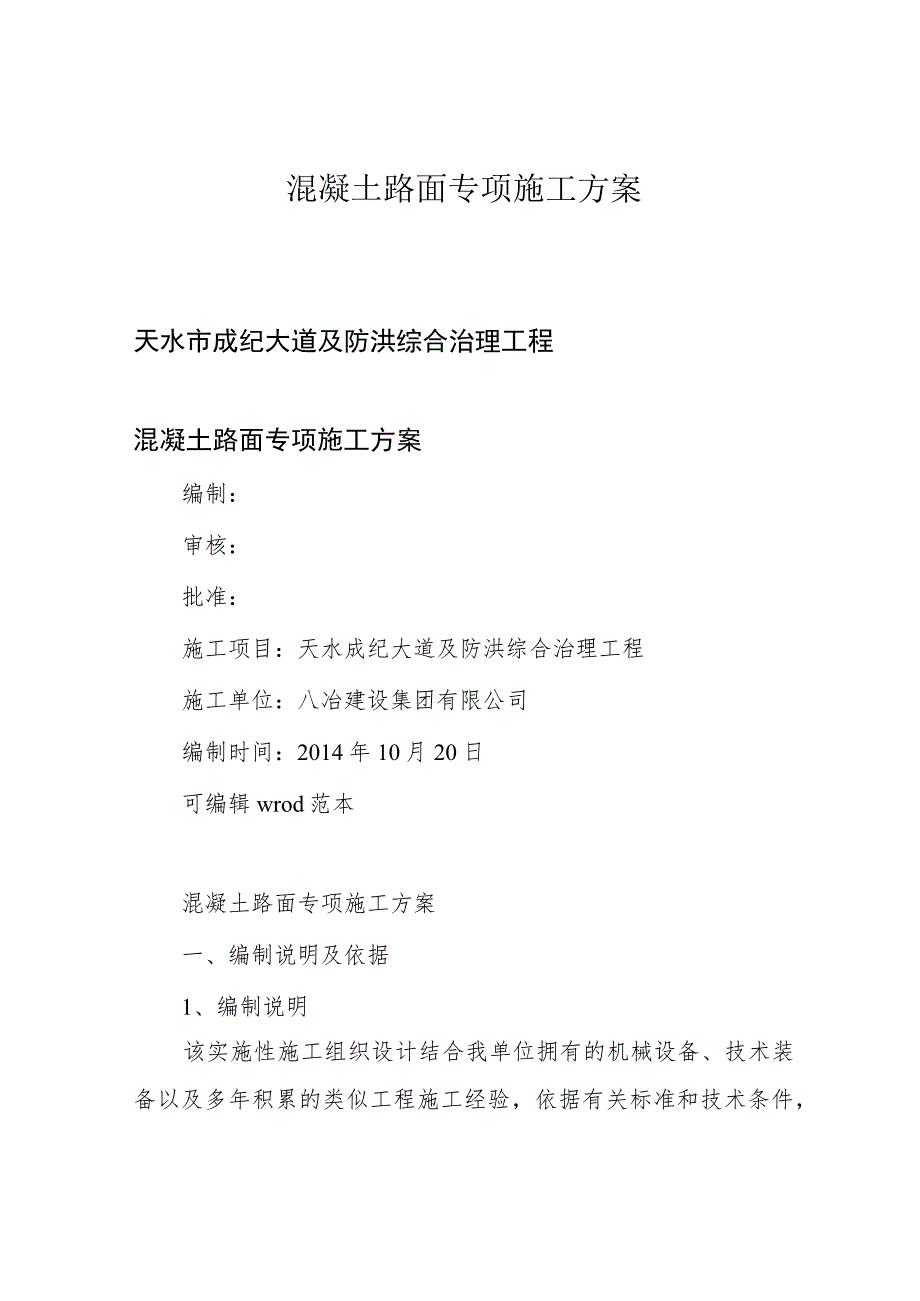

1、混凝土路面专项施工方案天水市成纪大道及防洪综合治理工程混凝土路面专项施工方案编制:审核:批准:施工项目:天水成纪大道及防洪综合治理工程施工单位:八冶建设集团有限公司编制时间:2014年10月20日可编辑wrod范本混凝土路面专项施工方案一、编制说明及依据1、编制说明该实施性施工组织设计结合我单位拥有的机械设备、技术装备以及多年积累的类似工程施工经验,依据有关标准和技术条件,以“科学组织、精心施工、合理安排”的理念为指导编写而成。本方案作为指导施工的依据,编制时对项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、工程质量控制措施、安全生产保证措施、

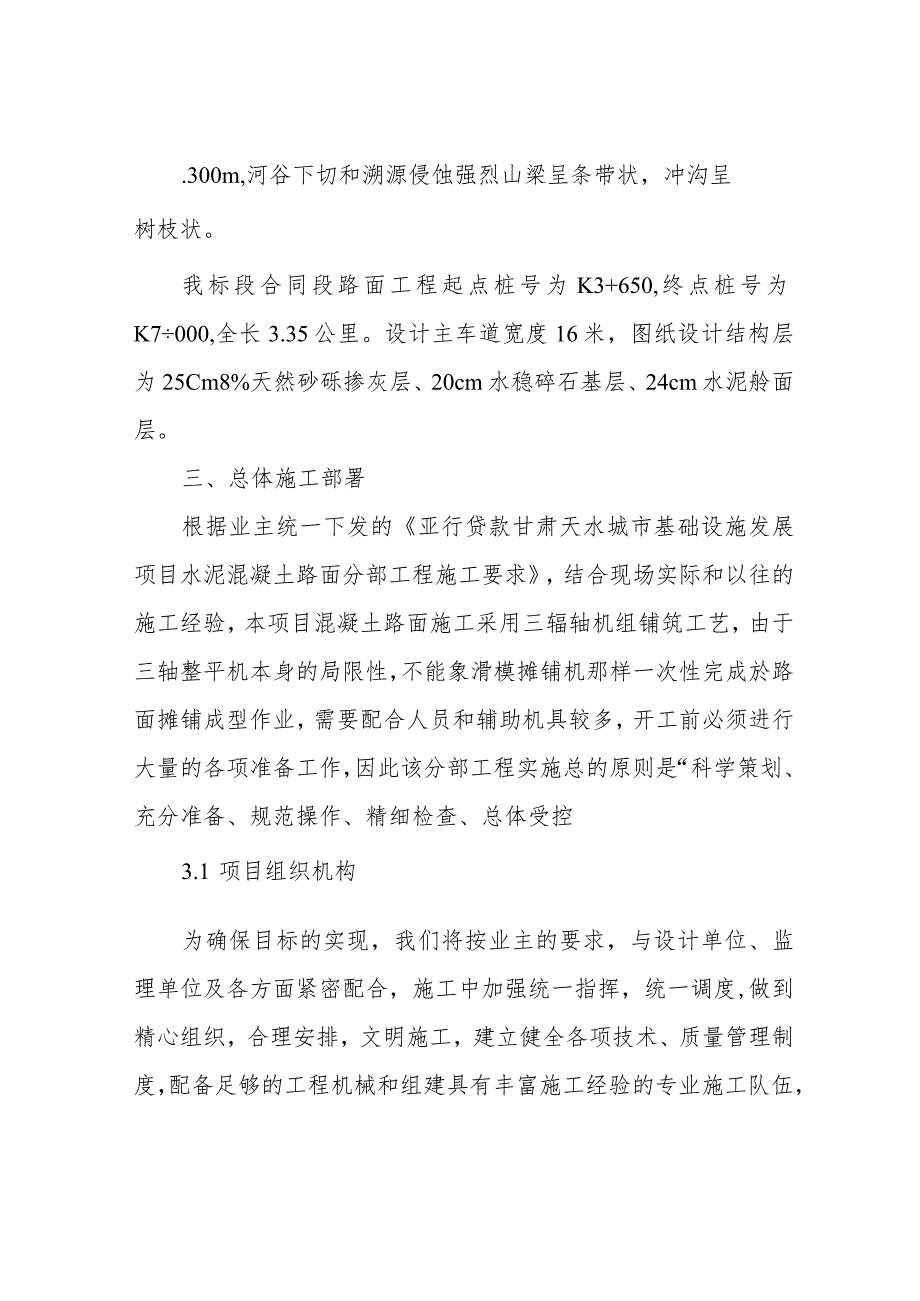

2、文明施工及环境保护措施等诸多因素尽可能充分考虑,突出科学性及可行性,是确保优质、低耗、安全、文明、高速完成全部施工任务的重要经济技术文件。2、编制依据(1)设计图纸及业主统一下发的亚行贷款甘肃天水城市基础设施发展项目水泥混凝土路面分部工程施工要求;(2)现行的公路工程施工技术规范、公路工程设计规范、公路工程质量检验评定标准、城市道路工程施工及质量验收规范、公路工程土工试验规程、公路水泥舲路面施工技术规范2003及相关的技术标准及规范;二、工程概况成纪大道建筑场地位于天水市籍河北侧,西起五里铺桥头,东至峡口渭河大桥,全长10.361Km,为城市11级次干道,红线宽24mo线路地貌单元属于北山山地

3、,主要分布于籍河北侧,相对高差150可编辑WrOd范本.300m,河谷下切和溯源侵蚀强烈山梁呈条带状,冲沟呈树枝状。我标段合同段路面工程起点桩号为K3+650,终点桩号为K7000,全长3.35公里。设计主车道宽度16米,图纸设计结构层为25Cm8%天然砂砾掺灰层、20cm水稳碎石基层、24cm水泥舲面层。三、总体施工部署根据业主统一下发的亚行贷款甘肃天水城市基础设施发展项目水泥混凝土路面分部工程施工要求,结合现场实际和以往的施工经验,本项目混凝土路面施工采用三辐轴机组铺筑工艺,由于三轴整平机本身的局限性,不能象滑模摊铺机那样一次性完成於路面摊铺成型作业,需要配合人员和辅助机具较多,开工前必须

4、进行大量的各项准备工作,因此该分部工程实施总的原则是“科学策划、充分准备、规范操作、精细检查、总体受控3.1 项目组织机构为确保目标的实现,我们将按业主的要求,与设计单位、监理单位及各方面紧密配合,施工中加强统一指挥,统一调度,做到精心组织,合理安排,文明施工,建立健全各项技术、质量管理制度,配备足够的工程机械和组建具有丰富施工经验的专业施工队伍,投入本次工程施工中。根据本工程特点及工程量,并保证工程顺利进展和有效指挥,我项目经理部专门设立混凝土路面分部,配备分部负责人、技术负责人各一名,施工员、技术员各1名,项目部质检、安全、设备材料、财可编辑WrOd范本.等部门配合工作,相应人员均由具有丰

5、富的管理经验和专业技术水平的人员担任,形成一个高效、精干的强有力的管理机构,确保工程质量自始至终处于良好的受控状态,具体人员配备如下:分部负责人:王源技术负责人:岗和平施工员:谢江龙、赵安安安全负责:王源质检负责:赵安安技术员(测量):谢江龙试验负责:王晓平配料负责:颜博养生负责:姚权栋3.2 施工队伍准备及安排为确保项目施工质量,精心挑选具有多年混凝土路面施工经验的队伍,具体为现场配备劳动力不少于24人,其中设备操作手2人,模板工6人,混凝土工6人、切缝锯纹2人,钢筋工2人,配合人员6人,拌合站配备劳动力6人。3.3 设备及机具配置施工前配备齐全施工机械及配套的机具,并有足够的配件,做好开工

6、前的保养,调试和试机,并保证在施工期间不发生有碍施工进度和质量的故障,具体配置见下表。可编辑wrod范本机械序号机械名称台数1混凝土拌合楼1机械品牌规格机械性能型号良好拌和混凝土施工用途2混凝土罐车1徐工14T良好运输混凝土3装载机1常林50型良好上料4三辐轴整平机振捣棒真空吸水机1海天路况4良好摊铺、平整5若干陕西杨凌50良好振捣密实61山东济宁5T良好吸水,早强旋转式地面抹73山东济宁良好抹面收光光机8切缝机1山东济宁良好切缝9刻纹机1山东济宁良好锯纹10发电机115KW良好备用11钢筋设备若干良好依据需要配置12洒水车1良好洒水养护13测量仪器2良好中线及高程14其他设备若干良好依据需要

7、配置四、施工方案4.1 施工准备水泥混凝土路面面层施工采用集中拌合,利用混凝土罐车运输至现场摊铺、捣实,该工程设计主车道宽度为16米,按照板块划分分4可编辑WrOd范本.幅浇筑,采用隔幅浇筑的方法施工。a.拌和站设置:设置在摊铺路段的中间位置,并能使拌和站的布置满足材料储运、存放、混合料拌和、运输、供电、供水、钢筋加工及场地防水、排水等使用要求。b拌和站及配套设备安装、检测、调试、保养完毕处于待用状态,备齐可供使用IOd以上的材料,且各项材料均经过检测符合要求,配合比设计满足设计要求。C.基层的检查验收及修补:检测基层的强度、压实度、结构层厚度、平整度、高程、横坡等,各项指标均满足规范要求,基

8、层表面浮动矿料扫至路面以外,表面杂物已经清扫干净。d人员培训与技术交底:在摊铺开始前,对施工、试验、机械、管理等岗位的技术人员进行了技术交底,对各工种技术工人进行技术操作培训。技术人员、操作工人对工序衔接、各工序技术要求做到心中有数。已道路、通信准备:确保施工时运送混凝土的道路畅通,不得延误运输时间和损坏基层。在摊铺现场和拌和站之间建立快速有效的通信指挥系统,有专人不间断值班,进行生产协调和指挥。4.2 工艺流程基层验收一测量放样及模板安装一混凝土拌和一混凝土运输一卸料及布料一振捣一拉杆安装T人工补料一三辐轴整平(真空吸水)一精平饰面T切缝一养生一填缝一硬刻槽T成品检测及交工验收。可编辑Wro

9、d范本33测量放样及模板安装1)测量放样支立模板前在基层上进行模板安装及摊铺位置的测量放样,对桩位按宽4m长每IOm设一桩放样,对敷设的导线每10米进行高程测量。测量放样的质量要求和允许偏差符合测量规范的规定。2)模板的要求模板采用刚度足够的槽钢制成;模板的高度为面板设计厚度24cm;长度以两人能够搬动为宜6m。3)模板的安装模板安装的平面位置和高度通过拉线绳进行控制;模板垂直度通过垫木楔方法调整;底部的空隙用砂浆封堵;模板之间采用螺栓连接,模板的固定采用背部焊接钢筋固定支架,支架间距在Im以内,用钢钎固定;模板内侧与混凝土接触表面涂脱模剂。模板安装稳固、顺直、平整、无扭曲,相邻模板连接紧密平

10、顺,模板底部不得有漏浆、前后错茬、高低错台等现象。模板能承受摊铺、振捣、整平等设备的冲击和振动而不变形、不位移。4)模板的安装精度模板安装完毕后,对平面位置、高程、宽度、顶面平整度等进行检查,检查结果满足规范要求。5)模板的拆除当混凝土抗压强度不小于8.0MPa时方可拆模;拆模时使用专用的工具,不能损坏板边、板角和传力杆、拉杆周围的混凝土,同时不可编辑WrOd范本.能损坏模板;拆下的模板及时清除砂浆等物,并矫正变形和修护局部损坏。4.4 混凝土拌和1)搅拌楼的设备和容量满足三辐轴摊铺机的需要。2)拌和楼需经过标定,并配备和采用有计算机自动称料和砂含水率自动反馈控制系统的拌和楼进行生产,每天打印

11、出混凝土配料的统计数据和误差。如发现配料误差大于精度要求,分析原因,排除故障,保证拌和精度。定期测定集料含水率,并进行混凝土的配合比调整。3)最短拌和时间:根据拌和物的黏聚性、均匀性及强度稳定性由试拌确定最短拌和时间。4)外加剂以溶液掺加:溶液于施工前Id配制好,施工中连续不断地拌和均匀,并每隔一段时间清除池底沉淀。5)拌和质量检验和控制:按规范要求检验混凝土的各项指标,预留抗弯拉强度和抗压强度试件,控制混凝土出厂温度在10-35C之间。混凝土拌和物均匀一致,每盘料之间的坍落度允许误差为IOmmo4.5 混凝土运输:采用罐车进行,至少配备3台以上。4.6 卸料及布料1)布料前将下承层表面清扫干

12、净,并洒水润湿。2)有专人指挥车辆均匀卸料;在摊铺宽度范围内,宜分多堆卸料。采用人工布料,尽量防止布料整平过的混凝土表面留下踩踏的脚可编辑wrod范本E7,还要防止将泥土踩踏人路面中。布料速度与摊铺速度相适应,并不低于3040m/h。3)布料的松铺系数根据混凝土拌和物的坍落度和路面横坡大小确定,一般在L12-L25之间。坍落度大时,取低值,坍落度小时,取高值。超高路段,横坡高的一侧,取高值,横坡低的一侧,取低值。布料后混合料表面大致平整,不得有明显的凹陷。4.7 密排振实1)混合物布料长度大于IOm时,可开始振捣作业。2)振捣作业采用插入密排振捣棒组时,间歇插入振捣,每次移动距离不宜超过振捣棒

13、有效作用半径的L5倍,并不得大于0.5m,振捣时间宜为15-30so(特别注意板边,板角的振捣工作,振捣器不应碰撞传力杆和拉杆,防止改变其正确位置)。4.8 拉杆安装面板振实后,立即安装纵缝拉杆。插入的拉杆应牢固,不得松动、碰撞或拔出。若发现拉杆松脱或漏插,应在横向相邻路面钻孔重新植入。4.9 人工补料在三辐轴滚压前,振实料位高度宜高于模板顶面5-20mm,在滚压后进行观察,混凝土表面过高时人工铲除,过低时用混合料补平,应使表面大致平整,无踩踏和混合料分层离析现象,严禁使用水泥浆找平。4.10 三辐轴整平可编辑WrOd范本.1)作业单元划分:三辐轴整平机按作业单元分段整平,作业单元长度宜为20

14、-30m,振实作业与三辐轴整平两道工序之问的时间间隔不宜超过15mino2)滚压方式与遍数:在一个作业单元长度内,采用前进振动、后退滚压的方式作业,宜分别进行2-3遍。滚压遍数与料位高差、坍落度、整平机的重量和振捣烈度有关,主要依靠经验和经过试铺确定。3)料位的高、低控制:在作业时,要有人处理三辐轴前料位的高、低情况,过高时,人工铲除,三辐轴下有间隙时,应使用混合料补足。4)静滚整平:滚压完成后,将振动辐轴抬离模板,用整平轴前后静滚整平,直到平整度符合要求、表面砂浆厚度均匀为止,静滚遍数一般为4-8遍。5)表面砂浆控制:表面砂浆厚度宜控制在4mmlmm,被振动轴提起向前推移的水泥砂浆,逐渐变稀

15、浆,要人工刮除丢弃,刮除的砂浆不能再用于路面内,上一作业单元的水泥砂浆不得向下一个作业单元推赶。4.11 真空吸水混凝土真空吸水工艺可有效地解决干硬性混凝土施工操作的困难,提高混凝土在未凝结硬化前的表面结构强度,有效防治表面收缩和防冻,缩短整平、抹面等工序时间间隔,提高功效起到很好的作用。可编辑WrOd范本混凝土经振实整平后进行真空吸水,采用HZJ-60型真空吸水机,先铺设吸垫,使其紧密的贴在混凝土面板上,然后连接好软管开动机器开始吸水,待混凝土内水分抽光,用手指按压无指痕时吸水完成,开始下一道工序。4.12 精平饰面4.13 切缝施工.板厚。横向缩缝间距按设计要求或5m,要求与中线垂直,若一次摊铺过长,每隔10-20m跳切,之后再按5m切,以减少断板情况。4.14 养生及刻纹施工舲终凝后1224小时覆盖好土工布,洒水养护,养护不得少于7天。在混凝土路面强度达到60%以上时,进行刻纹施工。4.14成品保护a.施工过程中妥善保护好已有的桩位、水准点。b.基层修补完善后多加保护,最好能封闭交通,不能封闭交通的路段实行交通管制,禁止重车通行;通行的车辆密闭,防止杂物洒落于路面。C.模板安装好后,严禁任何机械、车辆碰撞。一日碰撞变

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 公路与桥梁

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
