工程变更管理制度.docx

上传人:p** 文档编号:347511 上传时间:2023-08-05 格式:DOCX 页数:3 大小:41.29KB
下载 相关 举报
工程变更管理制度.docx_第1页
第1页 / 共3页
工程变更管理制度.docx_第2页
第2页 / 共3页
工程变更管理制度.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《工程变更管理制度.docx》由会员分享,可在线阅读,更多相关《工程变更管理制度.docx(3页珍藏版)》请在第壹文秘上搜索。

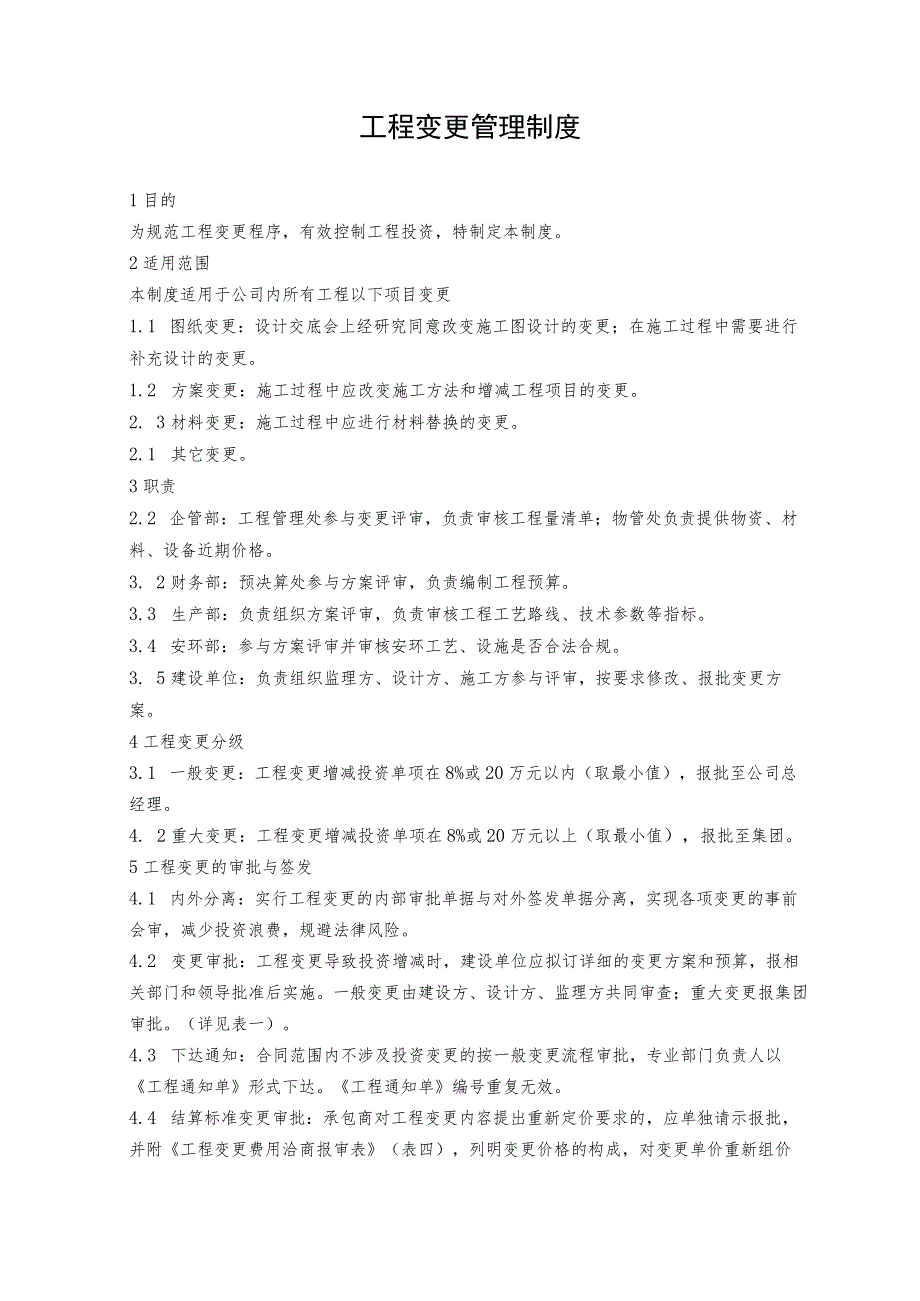

1、工程变更管理制度1目的为规范工程变更程序,有效控制工程投资,特制定本制度。2适用范围本制度适用于公司内所有工程以下项目变更1.1 图纸变更:设计交底会上经研究同意改变施工图设计的变更;在施工过程中需要进行补充设计的变更。1.2 方案变更:施工过程中应改变施工方法和增减工程项目的变更。2. 3材料变更:施工过程中应进行材料替换的变更。2.1 其它变更。3职责2.2 企管部:工程管理处参与变更评审,负责审核工程量清单;物管处负责提供物资、材料、设备近期价格。3. 2财务部:预决算处参与方案评审,负责编制工程预算。3.3 生产部:负责组织方案评审,负责审核工程工艺路线、技术参数等指标。3.4 安环部

2、:参与方案评审并审核安环工艺、设施是否合法合规。3. 5建设单位:负责组织监理方、设计方、施工方参与评审,按要求修改、报批变更方案。4工程变更分级3.1 一般变更:工程变更增减投资单项在8%或20万元以内(取最小值),报批至公司总经理。4. 2重大变更:工程变更增减投资单项在8%或20万元以上(取最小值),报批至集团。5工程变更的审批与签发4.1 内外分离:实行工程变更的内部审批单据与对外签发单据分离,实现各项变更的事前会审,减少投资浪费,规避法律风险。4.2 变更审批:工程变更导致投资增减时,建设单位应拟订详细的变更方案和预算,报相关部门和领导批准后实施。一般变更由建设方、设计方、监理方共同

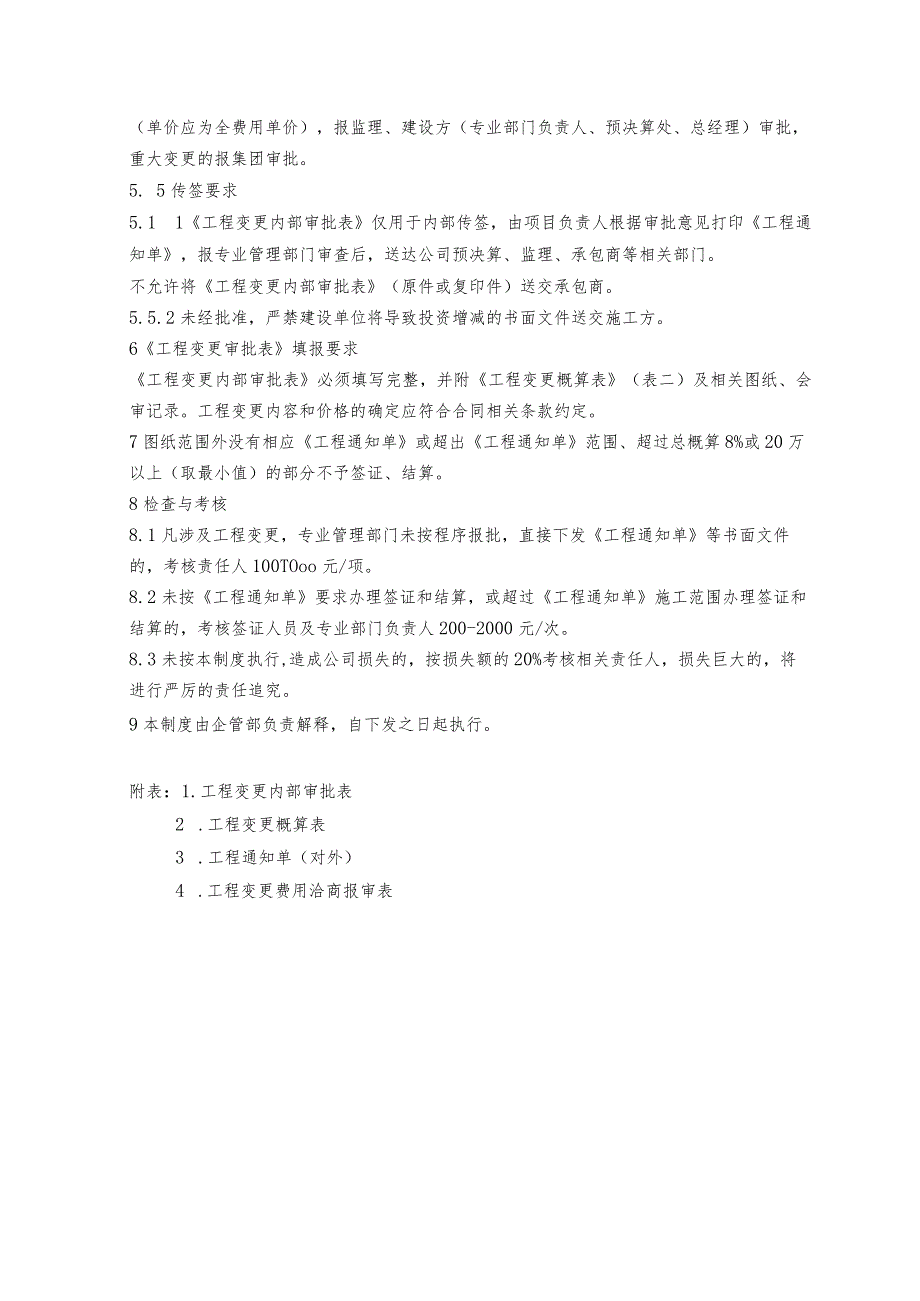

3、审查;重大变更报集团审批。(详见表一)。4.3 下达通知:合同范围内不涉及投资变更的按一般变更流程审批,专业部门负责人以工程通知单形式下达。工程通知单编号重复无效。4.4 结算标准变更审批:承包商对工程变更内容提出重新定价要求的,应单独请示报批,并附工程变更费用洽商报审表(表四),列明变更价格的构成,对变更单价重新组价(单价应为全费用单价),报监理、建设方(专业部门负责人、预决算处、总经理)审批,重大变更的报集团审批。5. 5传签要求5.1 1工程变更内部审批表仅用于内部传签,由项目负责人根据审批意见打印工程通知单,报专业管理部门审查后,送达公司预决算、监理、承包商等相关部门。不允许将工程变更

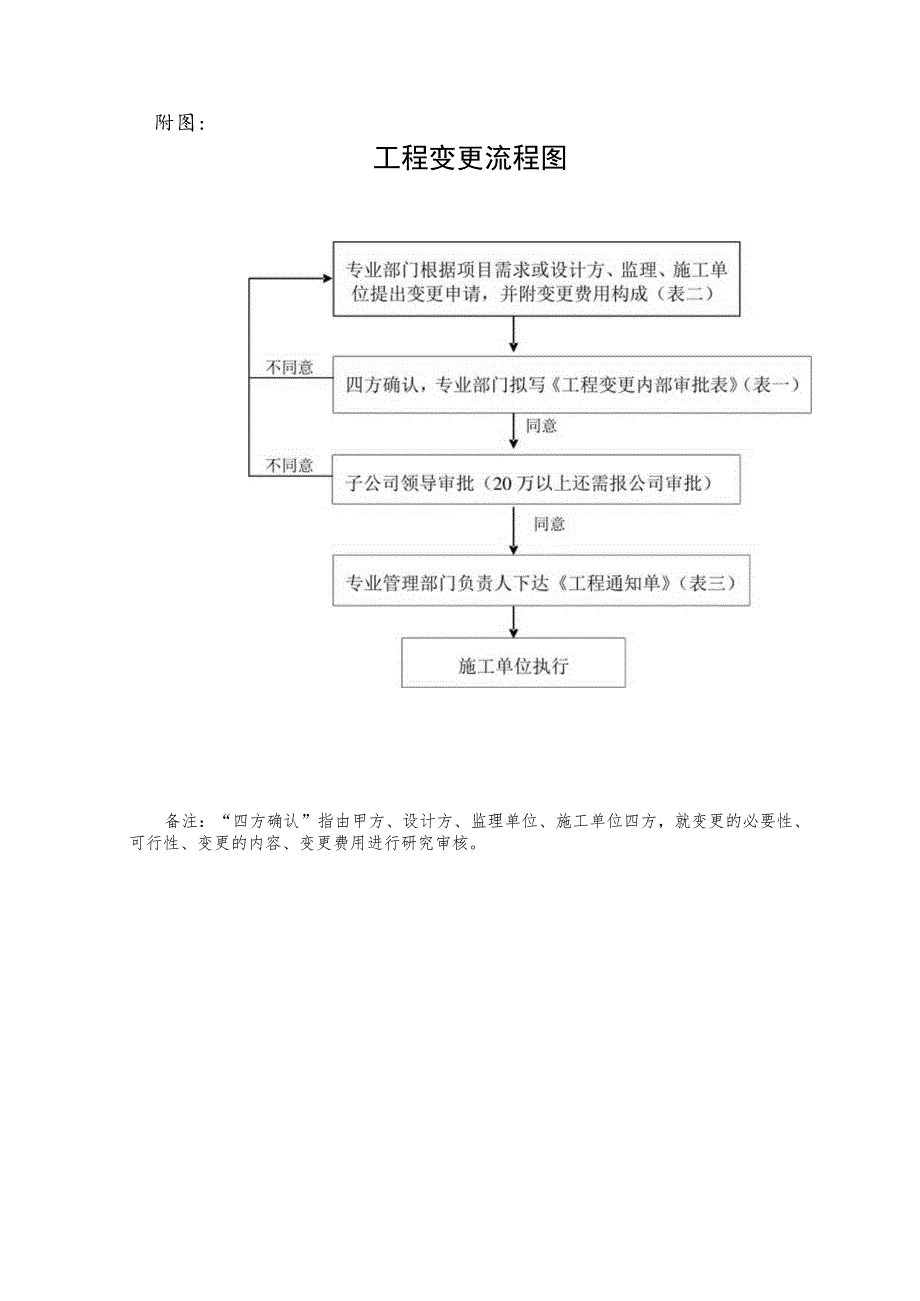

4、内部审批表(原件或复印件)送交承包商。5.5.2未经批准,严禁建设单位将导致投资增减的书面文件送交施工方。6工程变更审批表填报要求工程变更内部审批表必须填写完整,并附工程变更概算表(表二)及相关图纸、会审记录。工程变更内容和价格的确定应符合合同相关条款约定。7图纸范围外没有相应工程通知单或超出工程通知单范围、超过总概算8%或20万以上(取最小值)的部分不予签证、结算。8检查与考核8.1凡涉及工程变更,专业管理部门未按程序报批,直接下发工程通知单等书面文件的,考核责任人100TOoo元/项。8.2未按工程通知单要求办理签证和结算,或超过工程通知单施工范围办理签证和结算的,考核签证人员及专业部门负责人200-2000元/次。8.3未按本制度执行,造成公司损失的,按损失额的20%考核相关责任人,损失巨大的,将进行严厉的责任追究。9本制度由企管部负责解释,自下发之日起执行。附表:1.工程变更内部审批表2 .工程变更概算表3 .工程通知单(对外)4 .工程变更费用洽商报审表附图:工程变更流程图备注:“四方确认”指由甲方、设计方、监理单位、施工单位四方,就变更的必要性、可行性、变更的内容、变更费用进行研究审核。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 劳动合同

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
