《超前地质预测预报方案.docx》由会员分享,可在线阅读,更多相关《超前地质预测预报方案.docx(2页珍藏版)》请在第壹文秘上搜索。

1、超前地质预测预报方案1、超前地质预报的原则本着地表和洞内相结合、构造探测和水探测相结合、长中短期分阶段预报相结合的原则,做到有疑必探、先探后掘,把超前地质预报纳入工序中;充分利用综合探测手段,进行超前地质预报,对不良地质段施工制定相应的技术措施。2、超前地质预报的方案根据现有的地质勘测资料,对隧道不良地质段进行补充地质探查。在隧道工作面按照由远至近,逐步加密的方法进行探测。(1)地面物探施工前期有条件时拟与设计单位或其它有资质的勘测单位对地表重点区段进行补充探查,从宏观上查明隧道通过的地层分布、构造及范围较大的不良地质体的空间位置,进一步掌握地表水的活动规律和分析与地下工程的相关性。洞内超前地
2、质预报根据铁路隧道超前地质预报技术指南采用地质方法、钻探方法、物探方法相结合,长距离、中长距离、短距离预报相结合的综合预测预报手段。长距离地质预报主要采用地质分析法,根据设计提供的地层岩性、地质构造、围岩级别、储水构造、富水规模、岩溶发育规律及特征、其它不良地质及特殊地质发育情况进行宏观预测预报预报距离一般在掌子面前方200m以上,并根据揭示情况进行不断的修正。中长距离预报是在长距离预报的基础上采用地震波反射法或声波反射法、深孔水平钻探等对掌子面前方30200m范围内的地质情况作进一步的预报,如对不良地质体的位置、规模、性质作较为详细的预报,粗略的预报围岩级别和地下水情况等。短距离预报是在中长

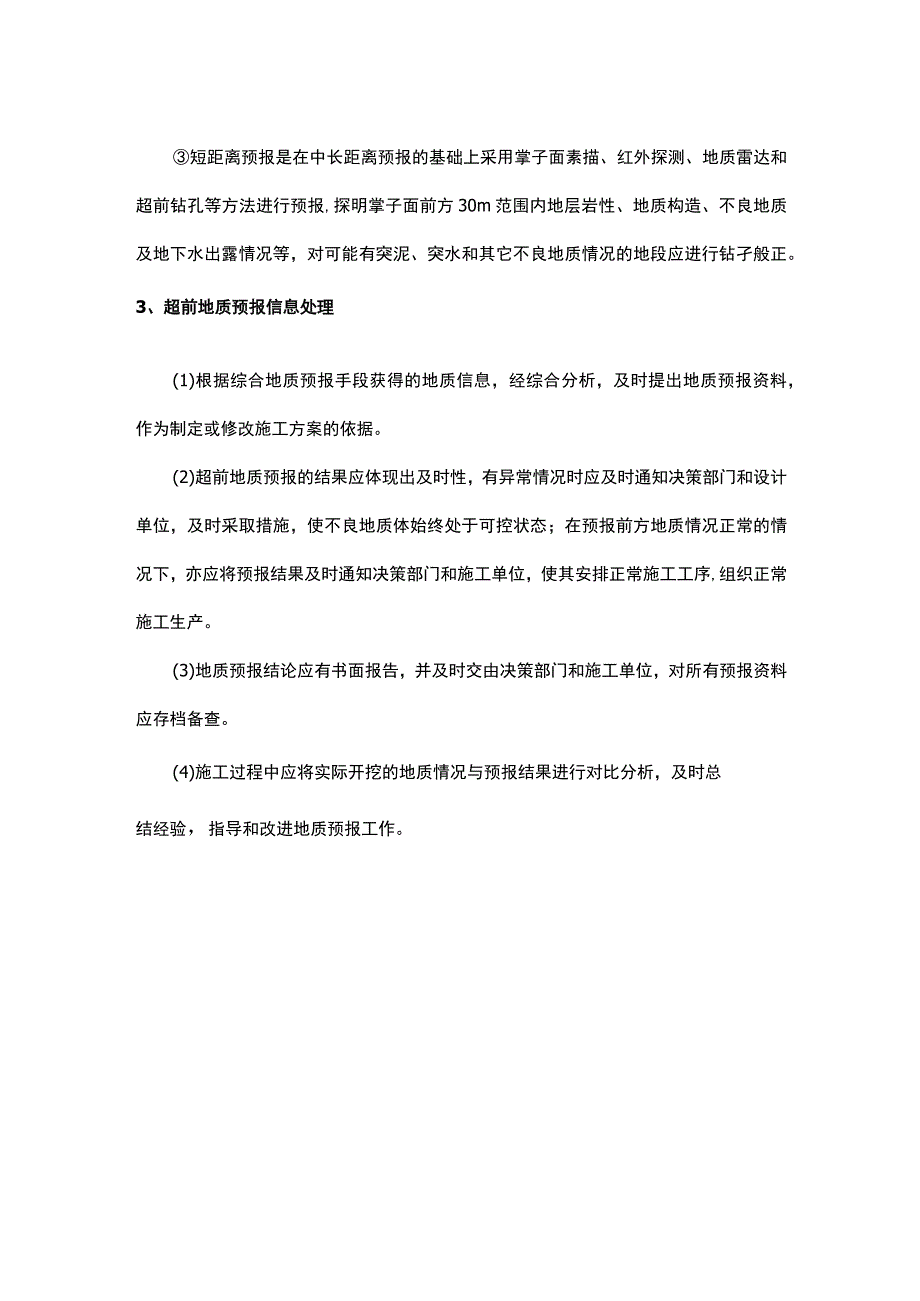

3、距离预报的基础上采用掌子面素描、红外探测、地质雷达和超前钻孔等方法进行预报,探明掌子面前方30m范围内地层岩性、地质构造、不良地质及地下水出露情况等,对可能有突泥、突水和其它不良地质情况的地段应进行钻孑般正。3、超前地质预报信息处理(1)根据综合地质预报手段获得的地质信息,经综合分析,及时提出地质预报资料,作为制定或修改施工方案的依据。(2)超前地质预报的结果应体现出及时性,有异常情况时应及时通知决策部门和设计单位,及时采取措施,使不良地质体始终处于可控状态;在预报前方地质情况正常的情况下,亦应将预报结果及时通知决策部门和施工单位,使其安排正常施工工序,组织正常施工生产。(3)地质预报结论应有书面报告,并及时交由决策部门和施工单位,对所有预报资料应存档备查。(4)施工过程中应将实际开挖的地质情况与预报结果进行对比分析,及时总结经验,指导和改进地质预报工作。
