路基土石方施工方法.docx

上传人:p** 文档编号:350407 上传时间:2023-08-05 格式:DOCX 页数:5 大小:79.11KB
下载 相关 举报
路基土石方施工方法.docx_第1页
第1页 / 共5页
路基土石方施工方法.docx_第2页
第2页 / 共5页
路基土石方施工方法.docx_第3页
第3页 / 共5页
路基土石方施工方法.docx_第4页
第4页 / 共5页
路基土石方施工方法.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《路基土石方施工方法.docx》由会员分享,可在线阅读,更多相关《路基土石方施工方法.docx(5页珍藏版)》请在第壹文秘上搜索。

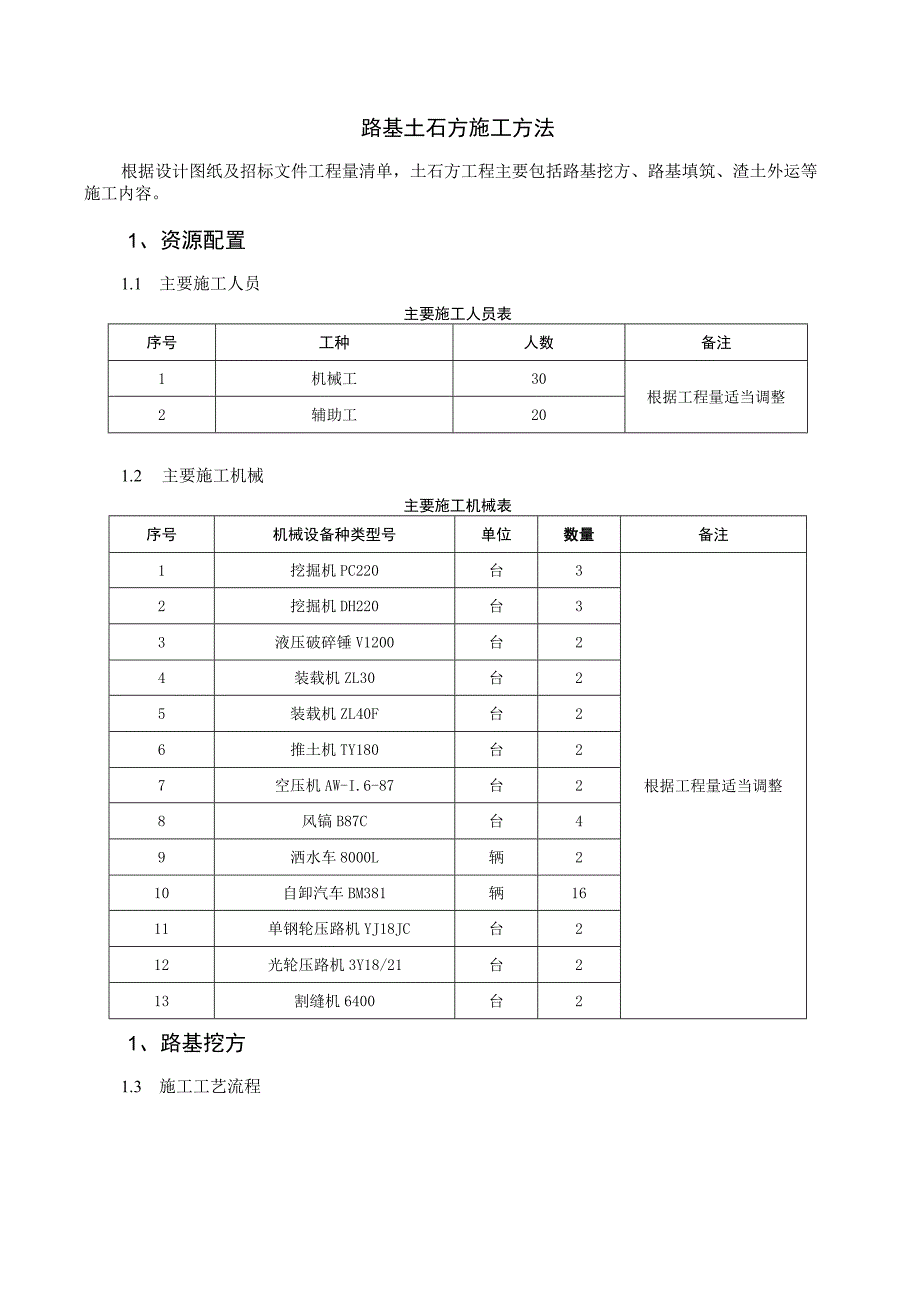

1、路基土石方施工方法根据设计图纸及招标文件工程量清单,土石方工程主要包括路基挖方、路基填筑、渣土外运等施工内容。1、资源配置1.1 主要施工人员主要施工人员表序号工种人数备注1机械工30根据工程量适当调整2辅助工201.2 主要施工机械主要施工机械表序号机械设备种类型号单位数量备注1挖掘机PC220台3根据工程量适当调整2挖掘机DH220台33液压破碎锤V1200台24装载机ZL30台25装载机ZL40F台26推土机TY180台27空压机AW-I.6-87台28风镐B87C台49洒水车8000L辆210自卸汽车BM381辆1611单钢轮压路机YJ18JC台212光轮压路机3Y18/21台213割

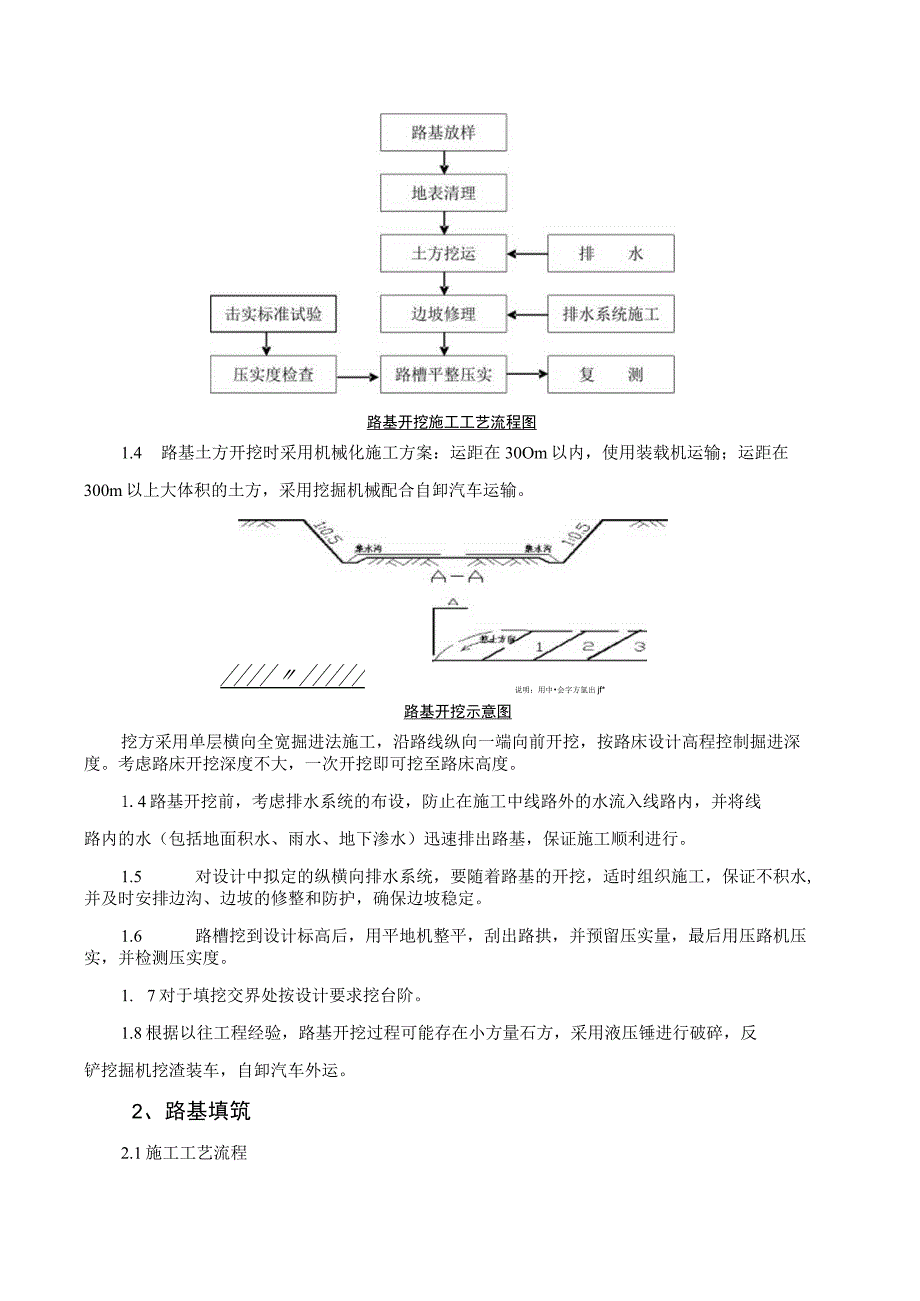

2、缝机6400台21、路基挖方1.3 施工工艺流程路基开挖施工工艺流程图1.4 路基土方开挖时采用机械化施工方案:运距在30Om以内,使用装载机运输;运距在300m以上大体积的土方,采用挖掘机械配合自卸汽车运输。/说明;用中会字方氯出jf*路基开挖示意图挖方采用单层横向全宽掘进法施工,沿路线纵向一端向前开挖,按路床设计高程控制掘进深度。考虑路床开挖深度不大,一次开挖即可挖至路床高度。1.4路基开挖前,考虑排水系统的布设,防止在施工中线路外的水流入线路内,并将线路内的水(包括地面积水、雨水、地下渗水)迅速排出路基,保证施工顺利进行。1.5 对设计中拟定的纵横向排水系统,要随着路基的开挖,适时组织施

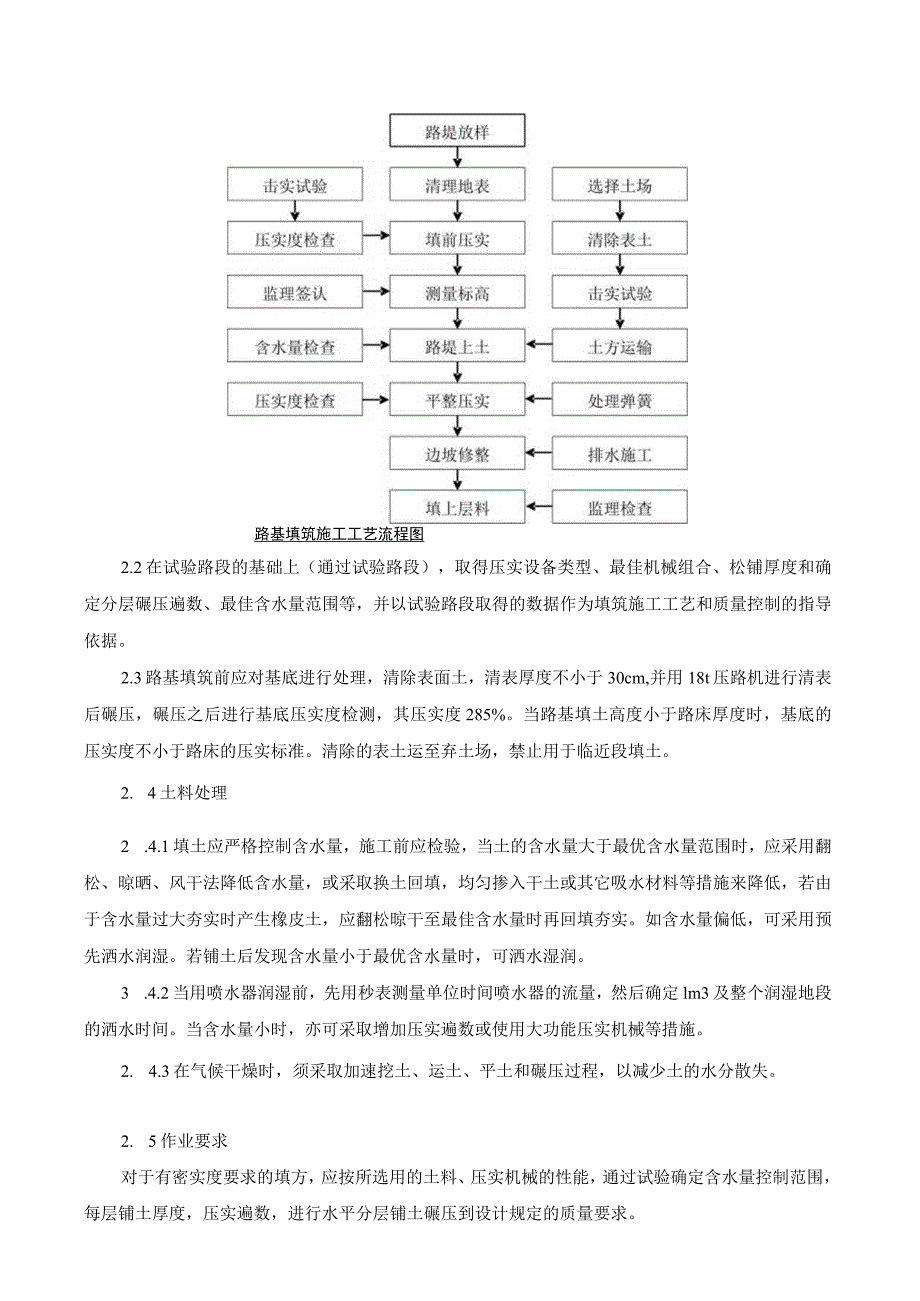

3、工,保证不积水,并及时安排边沟、边坡的修整和防护,确保边坡稳定。1.6 路槽挖到设计标高后,用平地机整平,刮出路拱,并预留压实量,最后用压路机压实,并检测压实度。1. 7对于填挖交界处按设计要求挖台阶。1.8根据以往工程经验,路基开挖过程可能存在小方量石方,采用液压锤进行破碎,反铲挖掘机挖渣装车,自卸汽车外运。2、路基填筑2.1施工工艺流程路基填筑施工工艺流程图2.2在试验路段的基础上(通过试验路段),取得压实设备类型、最佳机械组合、松铺厚度和确定分层碾压遍数、最佳含水量范围等,并以试验路段取得的数据作为填筑施工工艺和质量控制的指导依据。2.3路基填筑前应对基底进行处理,清除表面土,清表厚度不

4、小于30cm,并用18t压路机进行清表后碾压,碾压之后进行基底压实度检测,其压实度285%。当路基填土高度小于路床厚度时,基底的压实度不小于路床的压实标准。清除的表土运至弃土场,禁止用于临近段填土。2. 4土料处理2 .4.1填土应严格控制含水量,施工前应检验,当土的含水量大于最优含水量范围时,应采用翻松、晾晒、风干法降低含水量,或采取换土回填,均匀掺入干土或其它吸水材料等措施来降低,若由于含水量过大夯实时产生橡皮土,应翻松晾干至最佳含水量时再回填夯实。如含水量偏低,可采用预先洒水润湿。若铺土后发现含水量小于最优含水量时,可洒水湿润。3 .4.2当用喷水器润湿前,先用秒表测量单位时间喷水器的流

5、量,然后确定lm3及整个润湿地段的洒水时间。当含水量小时,亦可采取增加压实遍数或使用大功能压实机械等措施。2. 4.3在气候干燥时,须采取加速挖土、运土、平土和碾压过程,以减少土的水分散失。2. 5作业要求对于有密实度要求的填方,应按所选用的土料、压实机械的性能,通过试验确定含水量控制范围,每层铺土厚度,压实遍数,进行水平分层铺土碾压到设计规定的质量要求。尽量采用同类土填筑,如采用两种透水性不同的土填筑时,应将透水性较大的土层置于透水性较小的土层之下,边坡不得用透水性较小的土封闭,以免填方形成水囊。2. 6土方填筑本工程路基填筑采用分层搭接或阶梯接法施工。施工中根据填筑工程量,合理划分施工段,

6、先行施工的路段填筑时,预留出阶梯,随时由下一路段配合,纵向衔接的阶梯采用斜坡式。如下图:分层搭接填筑示意图2. 7填土的压实2. 7.1密实度要求填方的密实度要求和质量指标通常以压实系数入C表示。压实系数为土的控制(实际)干土密度Pd与最大干土密度的比值。最大干土密度是当最优含水量,通过标准的击实方法确定的。密实度要求一般由设计根据工程结构性质、使用要求以及土的性质确定。2. 7.2含水量控制填方含水量的大小,对土的回填压实效果有直接影响。在压(夯)实前应预先试验求出符合密实度要求条件下的最优含量和最少压(夯)实遍数。填土压实时,应使回填土的含水量在最优含水量范围之内。各种土的最优含水量和最大

7、干密度的参考数值,粘性土料施工含水量与最优含水量之差可控制在-4+2%范围内(使用振动碾时,可控制在-6+2%范围内)。工地简单检验一般以手握成团落地开花为适宜。2. 7.3铺土厚度和压实遍数填方每层铺土厚度和压实遍数视土的性质、设计要求的压实系数和使用的压(夯)实机具性能而定,一般应进行现场碾(夯)压试验确定。土的最优含水量和最大干密度参考表项次土的种类变动范围项次土的种类变动范围最优含水量(重量比)最大干密度(gcm3)最优含水量%(重量比)最大干密度(g/cm3)1砂8121.80-1.883粉质粘土12-151.35-1.952砂土19-231.57-1.704粉土16-221.61-

8、1.80填方时每层铺土厚度和压实遍数压实机具每层铺土厚度(mm)第层压实遍数(遍)平碾200-30063蛙式打夯机200-25034推土机200-30068振动压路机300-35023人工打夯不大于200343、渣土外弃工程开工后,利用我公司租用的弃土场,自卸车运输外弃。弃土按以下原则进行:3.1 弃土要远离居民区并保持不少于规定的距离,防止产生的灰尘、散发的不良气味污染空气和噪音,有害人体健康。3.2 弃土的边坡不应陡于1:1.5。先用推土机粗略整平后,再用压路机粗压,要保证足够的压实度,以供运土车辆的行驶及防止塌方,顶面向外应设不少于2%的横坡,坡脚处应进行防护加固。3.3 严禁在岩溶漏斗处、暗河口处、帖河口处、贴近桥墩台处以及沿河内弃土。3.4 雨季施工时,如遇有雨水浸泡弃土场以及边坡冲刷拉槽等现象,应增设临时排水系统,必要时增设永久性排水系统,以防止水土的流失及污染环境。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 铁路工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
