《预应力张拉操作要点.docx》由会员分享,可在线阅读,更多相关《预应力张拉操作要点.docx(1页珍藏版)》请在第壹文秘上搜索。

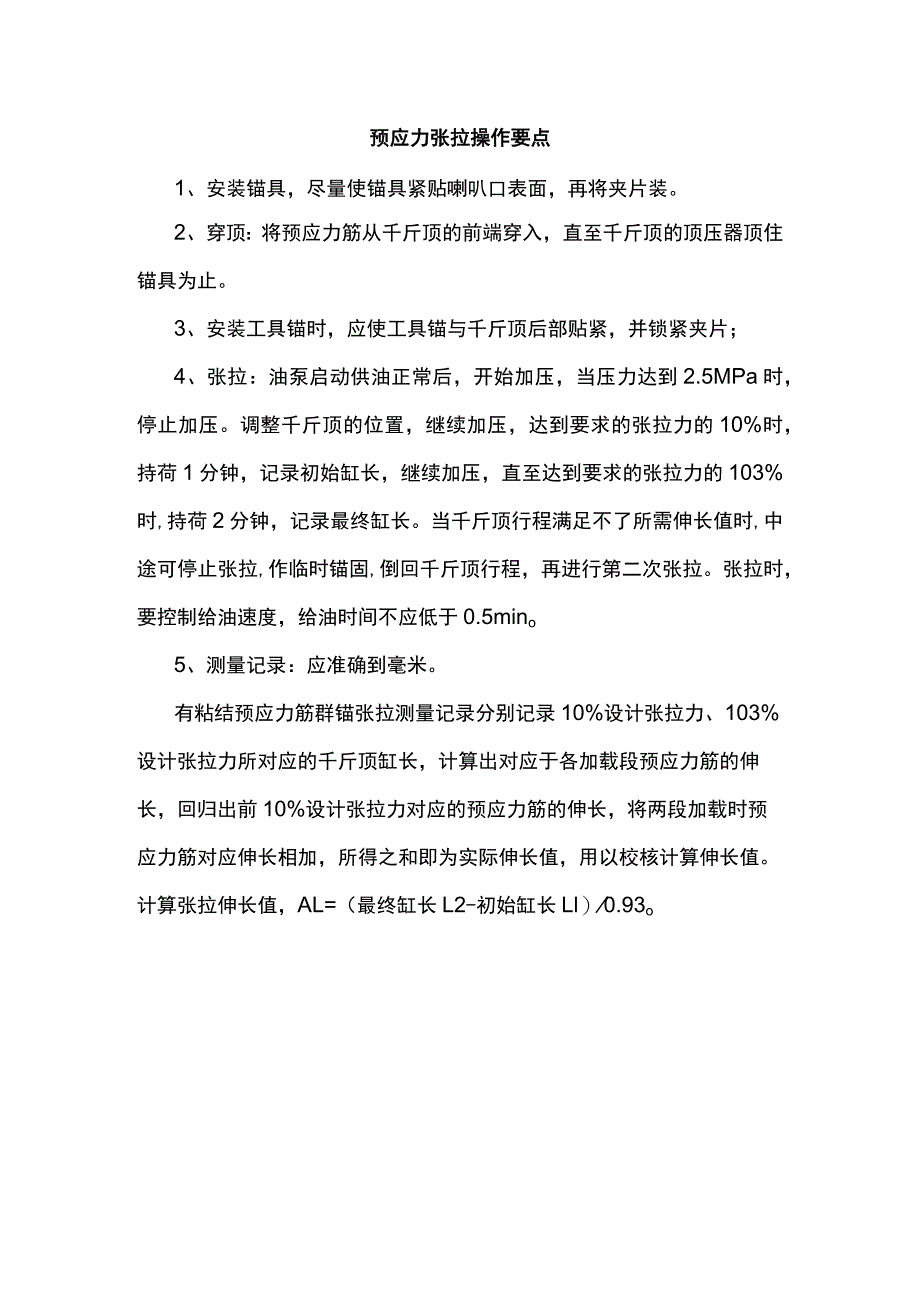

预应力张拉操作要点1、安装锚具,尽量使锚具紧贴喇叭口表面,再将夹片装。2、穿顶:将预应力筋从千斤顶的前端穿入,直至千斤顶的顶压器顶住锚具为止。3、安装工具锚时,应使工具锚与千斤顶后部贴紧,并锁紧夹片;4、张拉:油泵启动供油正常后,开始加压,当压力达到2.5MPa时,停止加压。调整千斤顶的位置,继续加压,达到要求的张拉力的10%时,持荷1分钟,记录初始缸长,继续加压,直至达到要求的张拉力的103%时,持荷2分钟,记录最终缸长。当千斤顶行程满足不了所需伸长值时,中途可停止张拉,作临时锚固,倒回千斤顶行程,再进行第二次张拉。张拉时,要控制给油速度,给油时间不应低于0.5mino5、测量记录:应准确到毫米。有粘结预应力筋群锚张拉测量记录分别记录10%设计张拉力、103%设计张拉力所对应的千斤顶缸长,计算出对应于各加载段预应力筋的伸长,回归出前10%设计张拉力对应的预应力筋的伸长,将两段加载时预应力筋对应伸长相加,所得之和即为实际伸长值,用以校核计算伸长值。计算张拉伸长值,AL=(最终缸长L2-初始缸长Ll)0.93o
