《钢筋配料交底技术交底.docx》由会员分享,可在线阅读,更多相关《钢筋配料交底技术交底.docx(4页珍藏版)》请在第壹文秘上搜索。

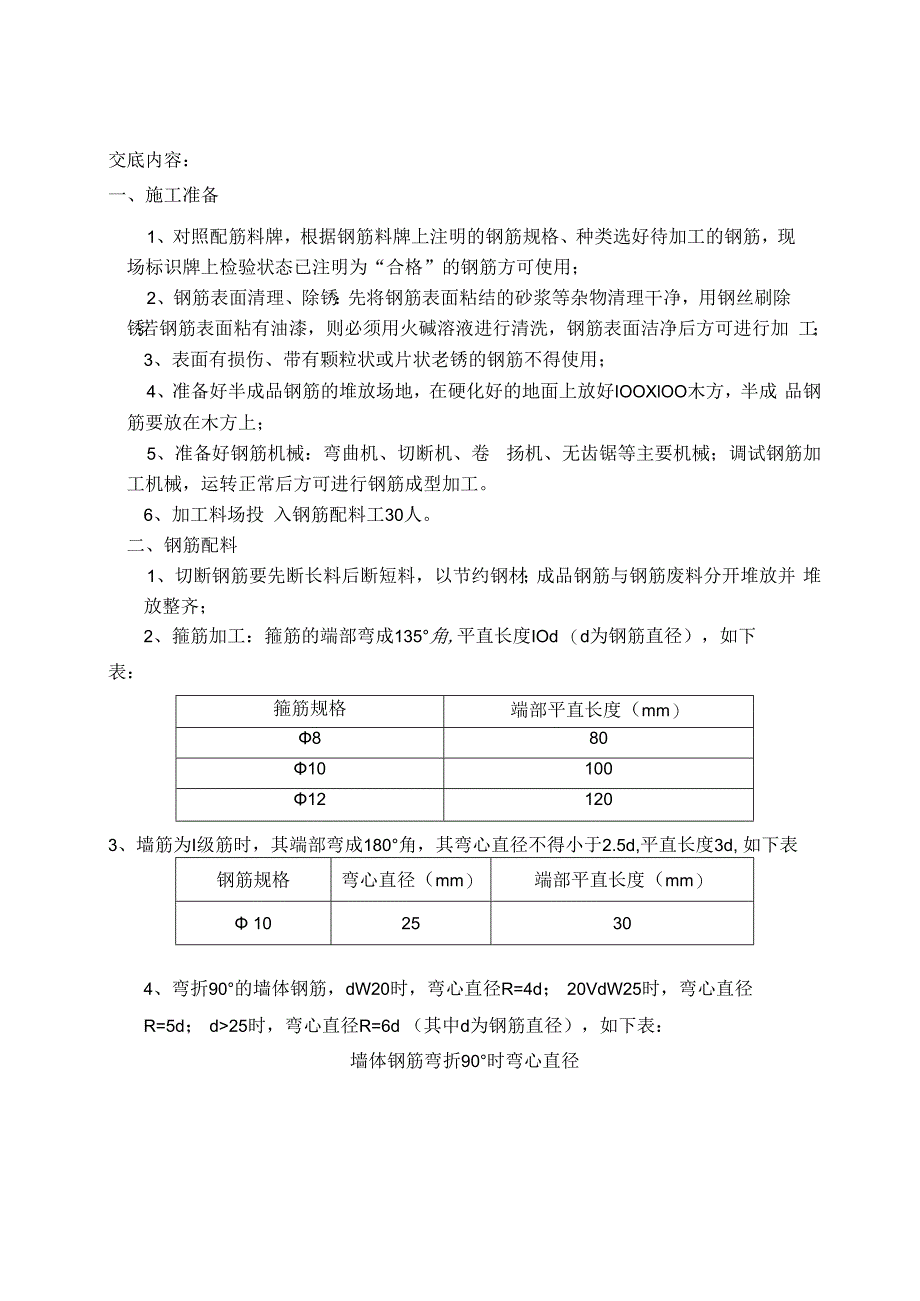

1、交底内容:一、施工准备1、对照配筋料牌,根据钢筋料牌上注明的钢筋规格、种类选好待加工的钢筋,现 场标识牌上检验状态已注明为“合格”的钢筋方可使用;2、钢筋表面清理、除锈:先将钢筋表面粘结的砂浆等杂物清理干净,用钢丝刷除 锈;若钢筋表面粘有油漆,则必须用火碱溶液进行清洗,钢筋表面洁净后方可进行加 工;3、表面有损伤、带有颗粒状或片状老锈的钢筋不得使用;4、准备好半成品钢筋的堆放场地,在硬化好的地面上放好IOOXlOO木方,半成 品钢筋要放在木方上;5、准备好钢筋机械:弯曲机、切断机、卷 扬机、无齿锯等主要机械;调试钢筋加 工机械,运转正常后方可进行钢筋成型加工。6、加工料场投 入钢筋配料工30人

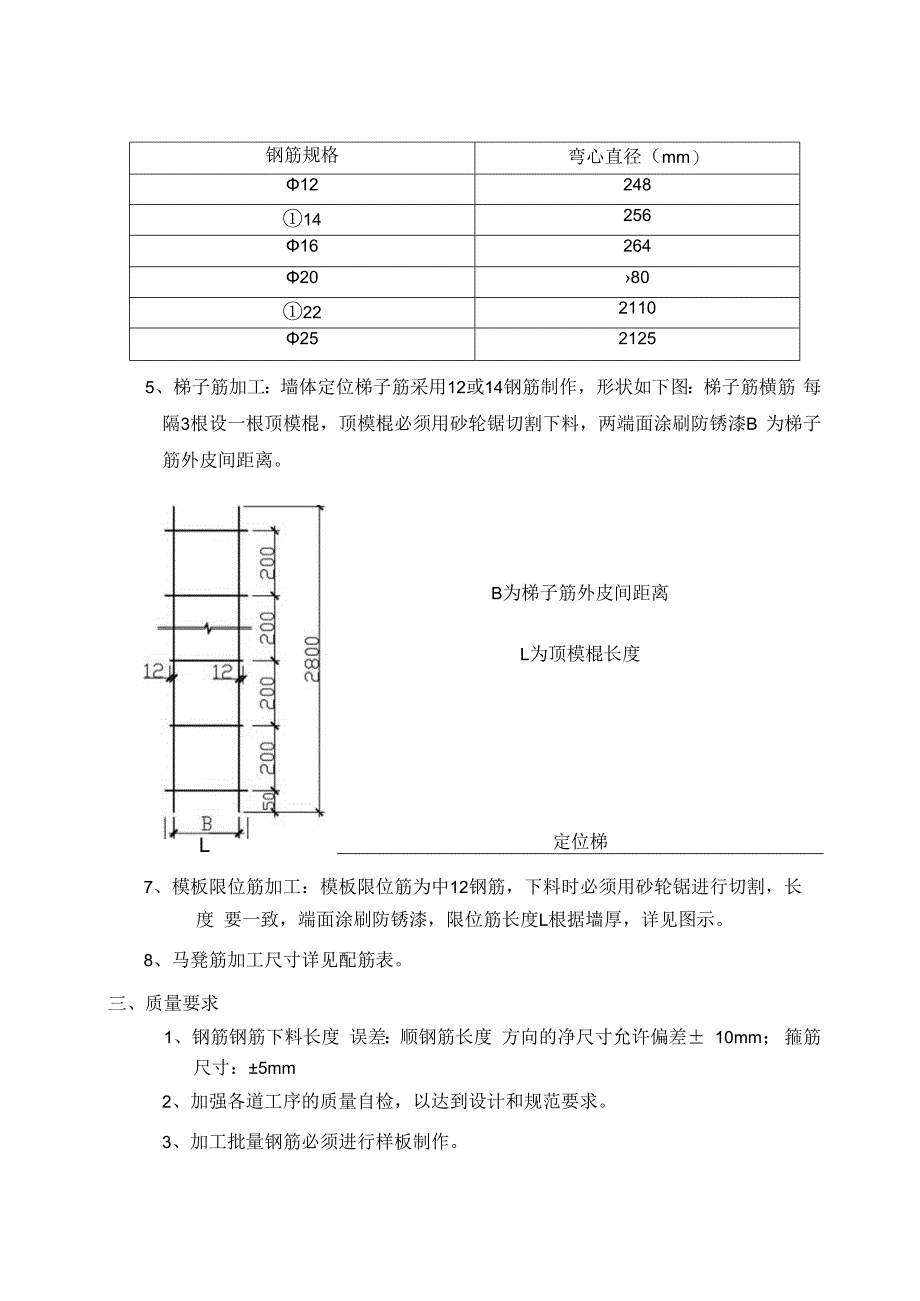

2、。二、钢筋配料1、切断钢筋要先断长料后断短料,以节约钢材;成品钢筋与钢筋废料分开堆放并 堆放整齐;2、箍筋加工:箍筋的端部弯成135角,平直长度IOd (d为钢筋直径),如下表:箍筋规格端部平直长度(mm)88010100121203、墙筋为I级筋时,其端部弯成180角,其弯心直径不得小于2.5d,平直长度3d, 如下表钢筋规格弯心直径(mm)端部平直长度(mm) 1025304、弯折90的墙体钢筋,dW20时,弯心直径R=4d; 20VdW25时,弯心直径R=5d; d25时,弯心直径R=6d (其中d为钢筋直径),如下表:墙体钢筋弯折90时弯心直径钢筋规格弯心直径(mm)122481425

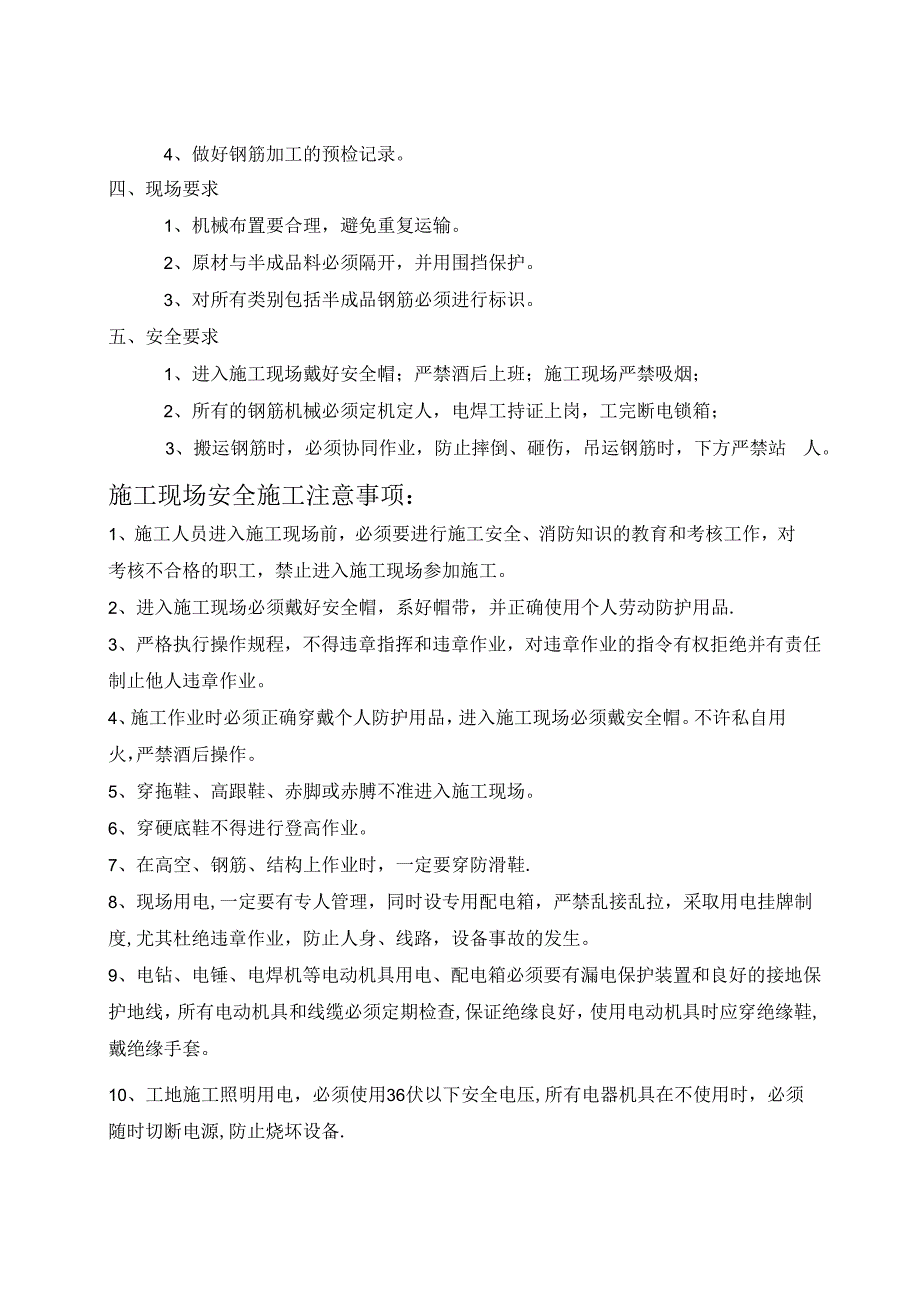

3、61626420802221102521255、梯子筋加工:墙体定位梯子筋采用12或14钢筋制作,形状如下图:梯子筋横筋 每隔3根设一根顶模棍,顶模棍必须用砂轮锯切割下料,两端面涂刷防锈漆B 为梯子筋外皮间距离。LB为梯子筋外皮间距离L为顶模棍长度定位梯7、模板限位筋加工:模板限位筋为中12钢筋,下料时必须用砂轮锯进行切割,长度 要一致,端面涂刷防锈漆,限位筋长度L根据墙厚,详见图示。8、马凳筋加工尺寸详见配筋表。三、质量要求1、钢筋钢筋下料长度 误差:顺钢筋长度 方向的净尺寸允许偏差 10mm; 箍筋尺寸:5mm2、加强各道工序的质量自检,以达到设计和规范要求。3、加工批量钢筋必须进行样板制
4、作。4、做好钢筋加工的预检记录。四、现场要求1、机械布置要合理,避免重复运输。2、原材与半成品料必须隔开,并用围挡保护。3、对所有类别包括半成品钢筋必须进行标识。五、安全要求1、进入施工现场戴好安全帽;严禁酒后上班;施工现场严禁吸烟;2、所有的钢筋机械必须定机定人,电焊工持证上岗,工完断电锁箱;3、搬运钢筋时,必须协同作业,防止摔倒、砸伤,吊运钢筋时,下方严禁站 人。施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对 考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行
5、操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任 制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用 火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制 度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保 护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋
6、, 戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须 随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带 消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相 应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特 种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适 于高空作业的人员,不得从事高空作业。
