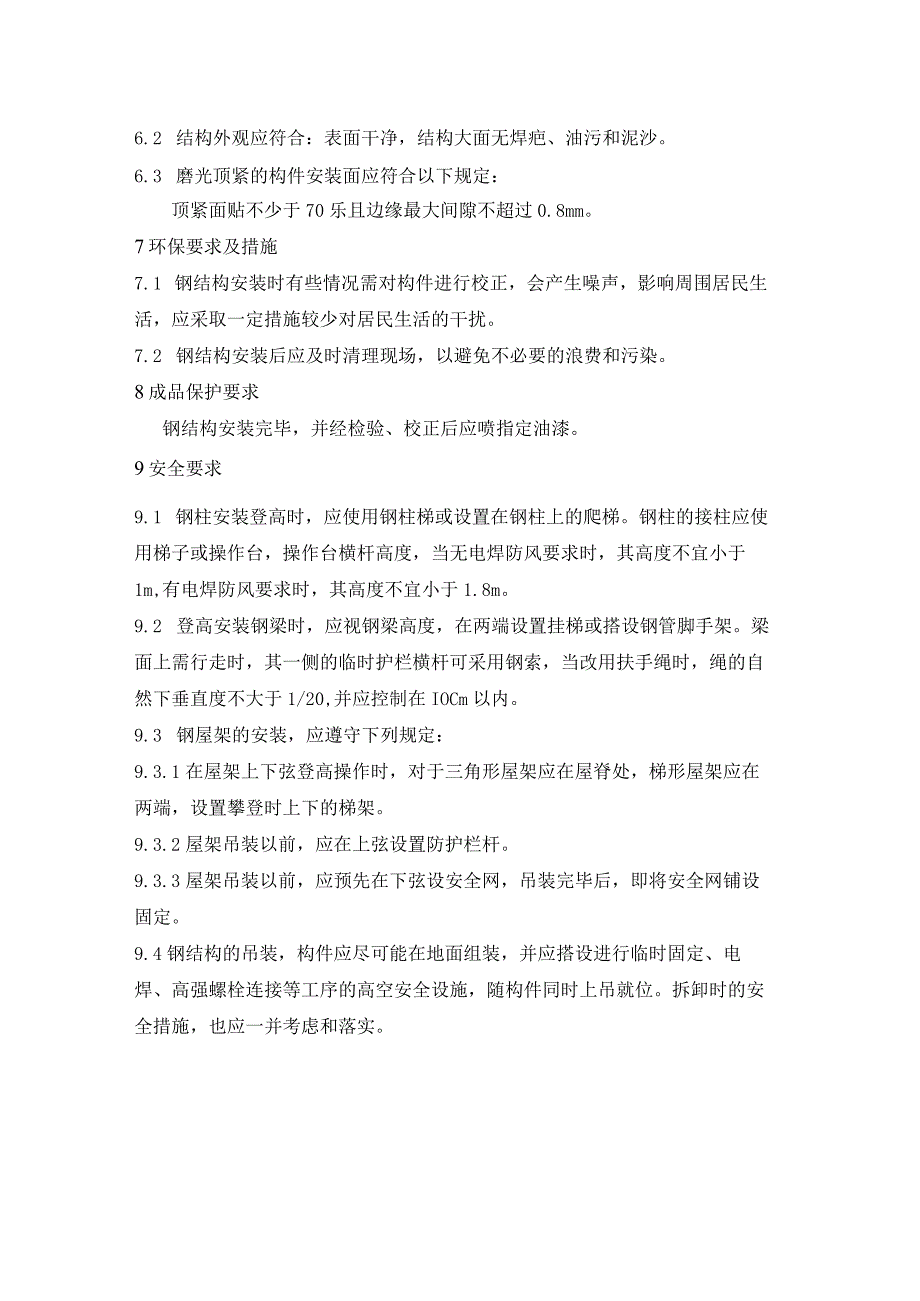

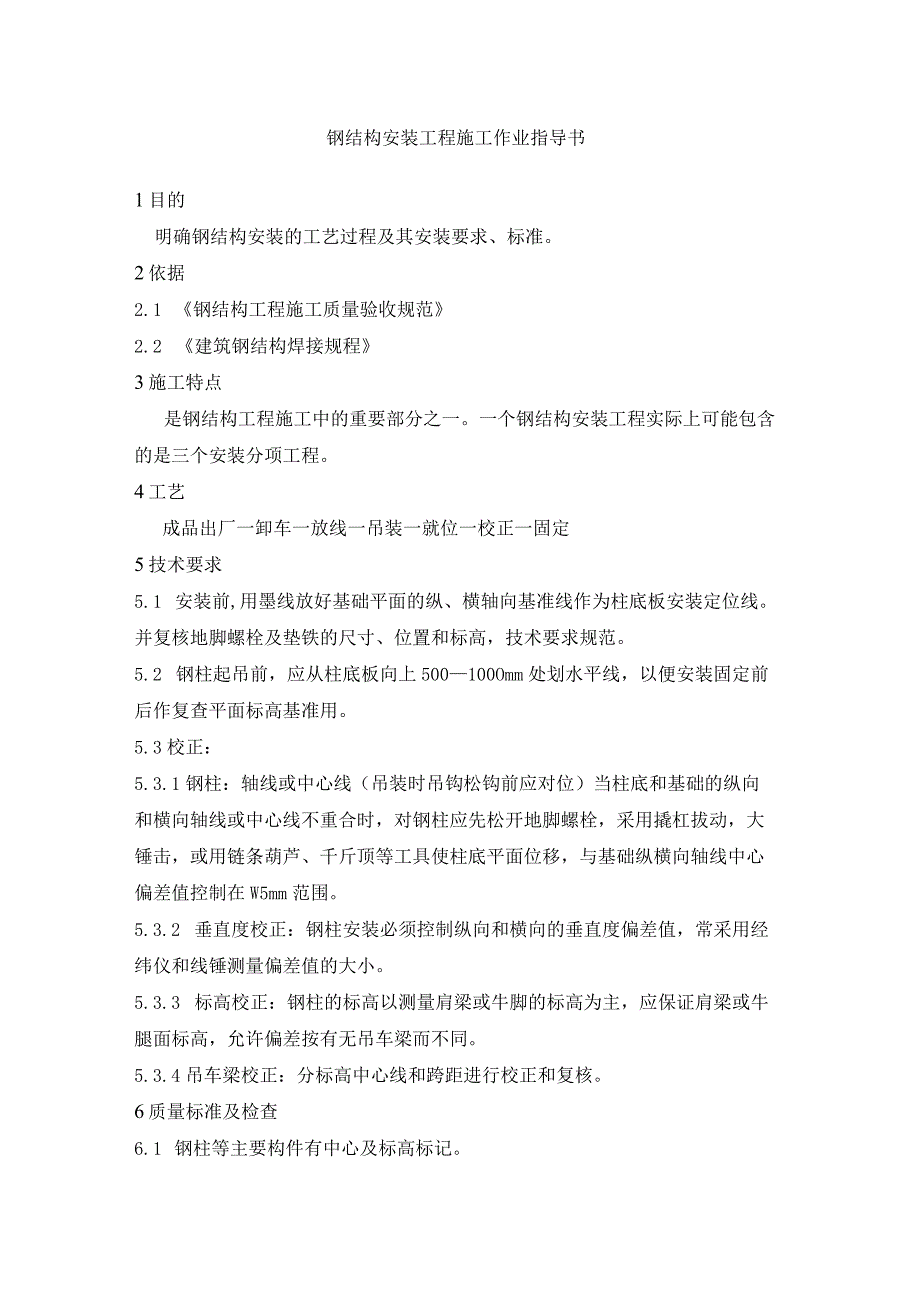

《钢结构安装工程施工作业指导书.docx》由会员分享,可在线阅读,更多相关《钢结构安装工程施工作业指导书.docx(2页珍藏版)》请在第壹文秘上搜索。
1、钢结构安装工程施工作业指导书1目的明确钢结构安装的工艺过程及其安装要求、标准。2依据2.1 钢结构工程施工质量验收规范2.2 建筑钢结构焊接规程3施工特点是钢结构工程施工中的重要部分之一。一个钢结构安装工程实际上可能包含的是三个安装分项工程。4工艺成品出厂一卸车一放线一吊装一就位一校正一固定5技术要求5.1 安装前,用墨线放好基础平面的纵、横轴向基准线作为柱底板安装定位线。并复核地脚螺栓及垫铁的尺寸、位置和标高,技术要求规范。5.2 钢柱起吊前,应从柱底板向上500100Omm处划水平线,以便安装固定前后作复查平面标高基准用。5.3校正:5.3.1钢柱:轴线或中心线(吊装时吊钩松钩前应对位)当
2、柱底和基础的纵向和横向轴线或中心线不重合时,对钢柱应先松开地脚螺栓,采用撬杠拔动,大锤击,或用链条葫芦、千斤顶等工具使柱底平面位移,与基础纵横向轴线中心偏差值控制在W5mm范围。5.3.2 垂直度校正:钢柱安装必须控制纵向和横向的垂直度偏差值,常采用经纬仪和线锤测量偏差值的大小。5.3.3 标高校正:钢柱的标高以测量肩梁或牛脚的标高为主,应保证肩梁或牛腿面标高,允许偏差按有无吊车梁而不同。5.3.4吊车梁校正:分标高中心线和跨距进行校正和复核。6质量标准及检查6.1 钢柱等主要构件有中心及标高标记。6.2 结构外观应符合:表面干净,结构大面无焊疤、油污和泥沙。6.3 磨光顶紧的构件安装面应符合
3、以下规定:顶紧面贴不少于70乐且边缘最大间隙不超过0.8mm。7环保要求及措施7.1 钢结构安装时有些情况需对构件进行校正,会产生噪声,影响周围居民生活,应采取一定措施较少对居民生活的干扰。7.2 钢结构安装后应及时清理现场,以避免不必要的浪费和污染。8成品保护要求钢结构安装完毕,并经检验、校正后应喷指定油漆。9安全要求9.1 钢柱安装登高时,应使用钢柱梯或设置在钢柱上的爬梯。钢柱的接柱应使用梯子或操作台,操作台横杆高度,当无电焊防风要求时,其高度不宜小于1m,有电焊防风要求时,其高度不宜小于1.8m。9.2 登高安装钢梁时,应视钢梁高度,在两端设置挂梯或搭设钢管脚手架。梁面上需行走时,其一侧的临时护栏横杆可采用钢索,当改用扶手绳时,绳的自然下垂直度不大于1/20,并应控制在IOCm以内。9.3 钢屋架的安装,应遵守下列规定:9.3.1在屋架上下弦登高操作时,对于三角形屋架应在屋脊处,梯形屋架应在两端,设置攀登时上下的梯架。9.3.2屋架吊装以前,应在上弦设置防护栏杆。9.3.3屋架吊装以前,应预先在下弦设安全网,吊装完毕后,即将安全网铺设固定。9.4钢结构的吊装,构件应尽可能在地面组装,并应搭设进行临时固定、电焊、高强螺栓连接等工序的高空安全设施,随构件同时上吊就位。拆卸时的安全措施,也应一并考虑和落实。
