外墙涂料工程技术交底.docx

上传人:p** 文档编号:390254 上传时间:2023-08-06 格式:DOCX 页数:6 大小:24.25KB
下载 相关 举报
外墙涂料工程技术交底.docx_第1页
第1页 / 共6页
外墙涂料工程技术交底.docx_第2页
第2页 / 共6页
外墙涂料工程技术交底.docx_第3页
第3页 / 共6页
外墙涂料工程技术交底.docx_第4页
第4页 / 共6页
外墙涂料工程技术交底.docx_第5页
第5页 / 共6页
外墙涂料工程技术交底.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《外墙涂料工程技术交底.docx》由会员分享,可在线阅读,更多相关《外墙涂料工程技术交底.docx(6页珍藏版)》请在第壹文秘上搜索。

1、中国建筑项目管理表格分项工程技术交底卡表格编号CSCEC-PM)803项目名称及编码海航学院飞行模拟机楼(一期)工程第页共5页楼栋号分项工程名称外墙涂料工程工程量分包公司负责人交底内容一、施工准备(一)作业条件1、墙面已基本干燥,基层含水率不得大于10机2、门窗已安装完毕。3、进行外墙作业的外脚手架已搭设完成。(二)材料准备涂料、填充料、颜料等。(三)施工机具小漆桶、高凳,橡皮刮板、腻子托板、开刀、腻子槽、砂纸、滚筒、刷子、排笔、棉丝等。二、质量要求溶剂型涂料涂饰工程质量要求符合建筑装饰装修工程施工质量验收规范(GB50210-2001)的规定。项序检查项目允许偏差或允许值主1涂料品种、型号、

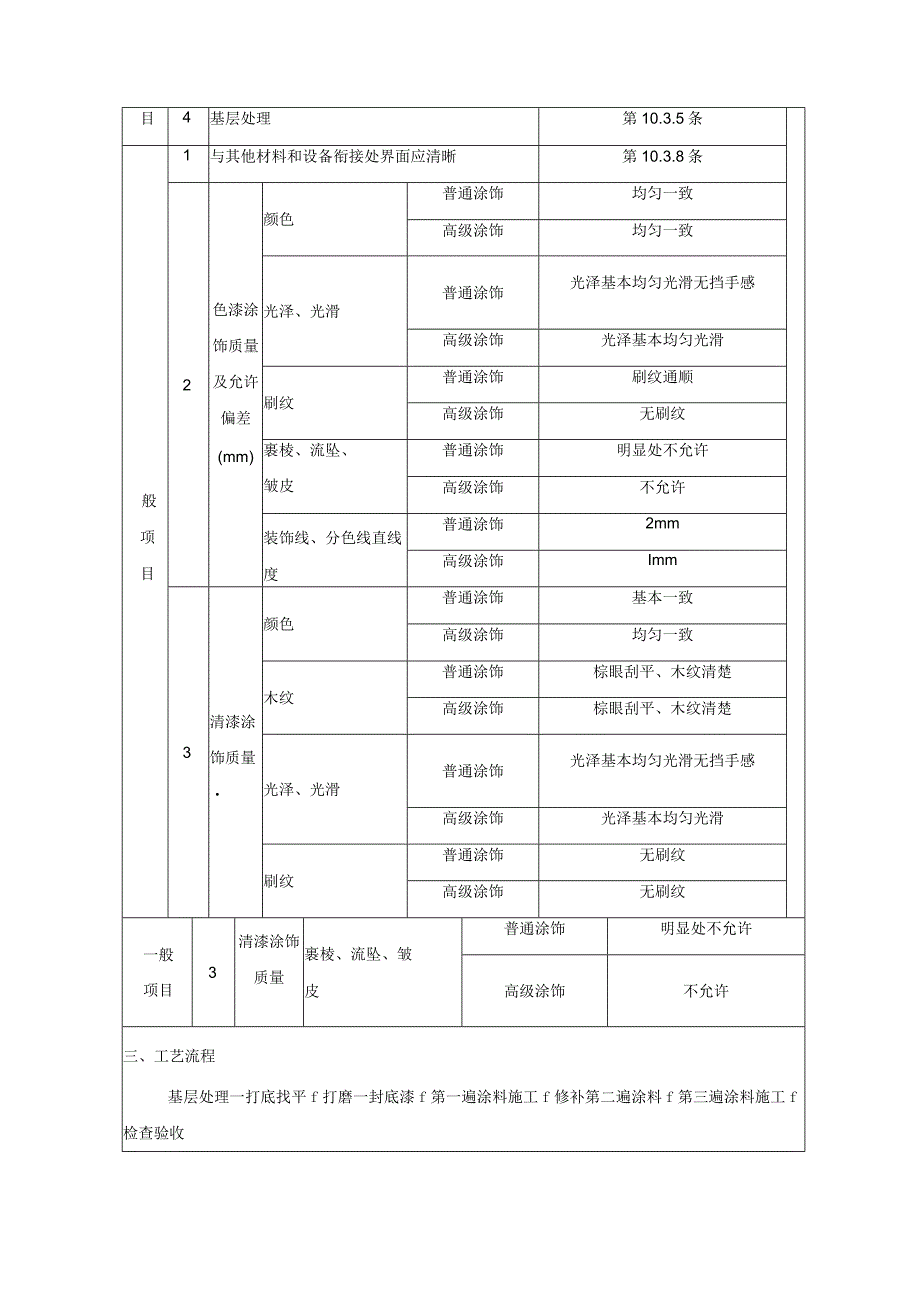

2、性能等第10.3.2条控2涂饰颜色和图案第10.3.3条项3涂饰综合质量第10.3.4条目4基层处理第10.3.5条般项目1与其他材料和设备衔接处界面应清晰第10.3.8条2色漆涂饰质量及允许偏差(mm)颜色普通涂饰均匀一致高级涂饰均匀一致光泽、光滑普通涂饰光泽基本均匀光滑无挡手感高级涂饰光泽基本均匀光滑刷纹普通涂饰刷纹通顺高级涂饰无刷纹裹棱、流坠、皱皮普通涂饰明显处不允许高级涂饰不允许装饰线、分色线直线度普通涂饰2mm高级涂饰Imm3清漆涂饰质量颜色普通涂饰基本一致高级涂饰均匀一致木纹普通涂饰棕眼刮平、木纹清楚高级涂饰棕眼刮平、木纹清楚光泽、光滑普通涂饰光泽基本均匀光滑无挡手感高级涂饰光泽基

3、本均匀光滑刷纹普通涂饰无刷纹高级涂饰无刷纹一般项目3清漆涂饰质量裹棱、流坠、皱皮普通涂饰明显处不允许高级涂饰不允许三、工艺流程基层处理一打底找平f打磨一封底漆f第一遍涂料施工f修补第二遍涂料f第三遍涂料施工f检查验收四、施工工艺1、基层清理对基层表面进行作业前的验收,表面须洁净坚固,对混凝土表面地浮浆等进行清理,对砂浆基层,要仔细检查是否存在空鼓及裂缝现象;基层要求含水率在10%以下,如无条件测试可用手感进行估测。潮气太大不能施工,必须待干后方可施工;对墙面的阴阳角、窗洞口的收口部位特别是阴阳角检查完成后要进行交接验收;将进行作业的所有门窗等采用塑料布以及其他方式进行防护,避免污染。2、嵌缝对

4、混凝土墙面出现裂缝,应先在裂缝部位刷一遍掺胶水泥浆,然后使用粘按石膏刮抹。3、刮防水腻子找平。对混凝土墙面刮防水腻子找平,要求与基层粘结牢固,无分层空鼓现象,待干燥后用砂纸打磨,手感无杂质进行下一道工序。4、封底漆。在干净的基层上,先喷涂(或滚涂)一遍封底漆,增加与基层的结合力,防止浮碱。5、涂刷第一遍涂料。将桶内涂料用筛进行过滤后喷涂第一遍,从上至下均匀地进行。6、防水腻子修补打磨。第一遍涂料完成后,再对墙而进行一次细致的防水腻子修补工作,主要是针对阴阳角和局部的坑凹部位。然后再用300400目砂纸上下左右均匀打磨,手感效果良好即可。7、第二遍涂抹。喷涂同第一遍。8、第三遍涂抹。检查第二遍喷

5、涂对墙面所出现的缺陷及时修改和处理,进行第三遍喷涂。9、检查验收。对完成后的墙面涂料进行彻底的检查,重点检查阴阳角及门窗洞口无误后报验收。10、涂料清理。将楼层内所有的涂料及防护采用的材料及时清理出现场,并将遗漏的涂料进行清理做好现场文明施工。五、成品保护1、施涂时首先清理好周围环境,防止尘土飞扬而影响涂饰质量。2、不得污染窗台、门窗玻璃等已完成的分项工程。3、涂饰墙面完工后,要妥善保护,不得磕碰污染墙面。六、安全措施1、所有工人应严格执行并遵守安全操作规程,加强职业健康安全意识,上架施工时佩戴个人防护用品。尤其注意要系好安全带。2、外架使用前应对整个架体进行检查和检修,验收合格后方可使用。3

6、、在脚手架上施工,面砖及小型工具等应放在不易掉落的地方,以免高空落物伤人。4、施工时不得出现立体交叉作业。会签栏质量安全环保时间时间时间编制审核签发时间时间时间注:交底卡由现场管理工程师负责拟定,与施工计划安排相配套,交底卡中的安全、质量要求应分别经项目部质量、安全负责人会签,项目部生产经理对技术交底进行审核,再由项目部总工程师负责签发。施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业

7、,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必

8、须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 防水建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
