一般砖砌体砌筑工艺技术交底.docx

上传人:p** 文档编号:396237 上传时间:2023-08-06 格式:DOCX 页数:6 大小:30.57KB
下载 相关 举报
一般砖砌体砌筑工艺技术交底.docx_第1页
第1页 / 共6页
一般砖砌体砌筑工艺技术交底.docx_第2页
第2页 / 共6页
一般砖砌体砌筑工艺技术交底.docx_第3页
第3页 / 共6页
一般砖砌体砌筑工艺技术交底.docx_第4页
第4页 / 共6页
一般砖砌体砌筑工艺技术交底.docx_第5页
第5页 / 共6页
一般砖砌体砌筑工艺技术交底.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《一般砖砌体砌筑工艺技术交底.docx》由会员分享,可在线阅读,更多相关《一般砖砌体砌筑工艺技术交底.docx(6页珍藏版)》请在第壹文秘上搜索。

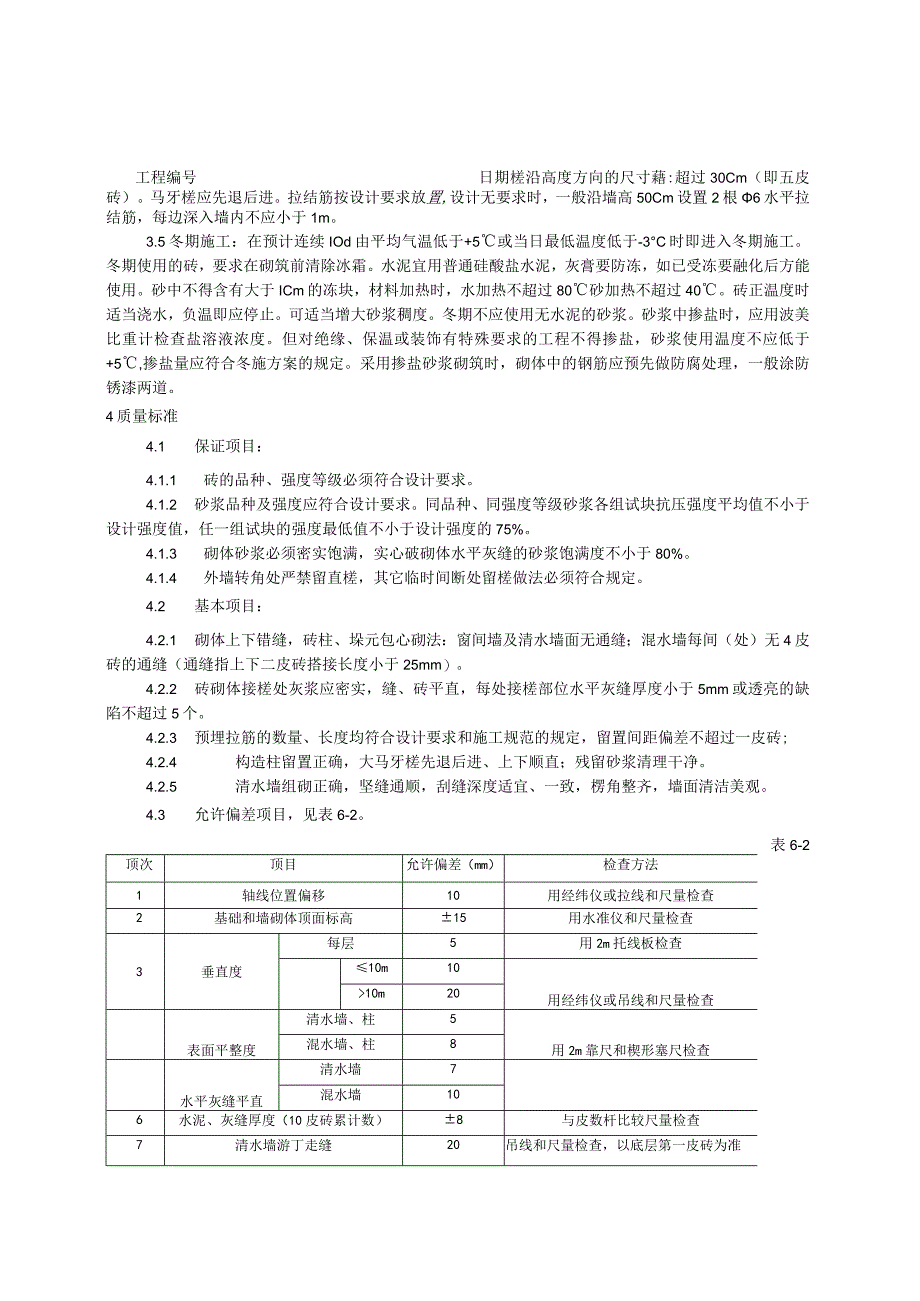

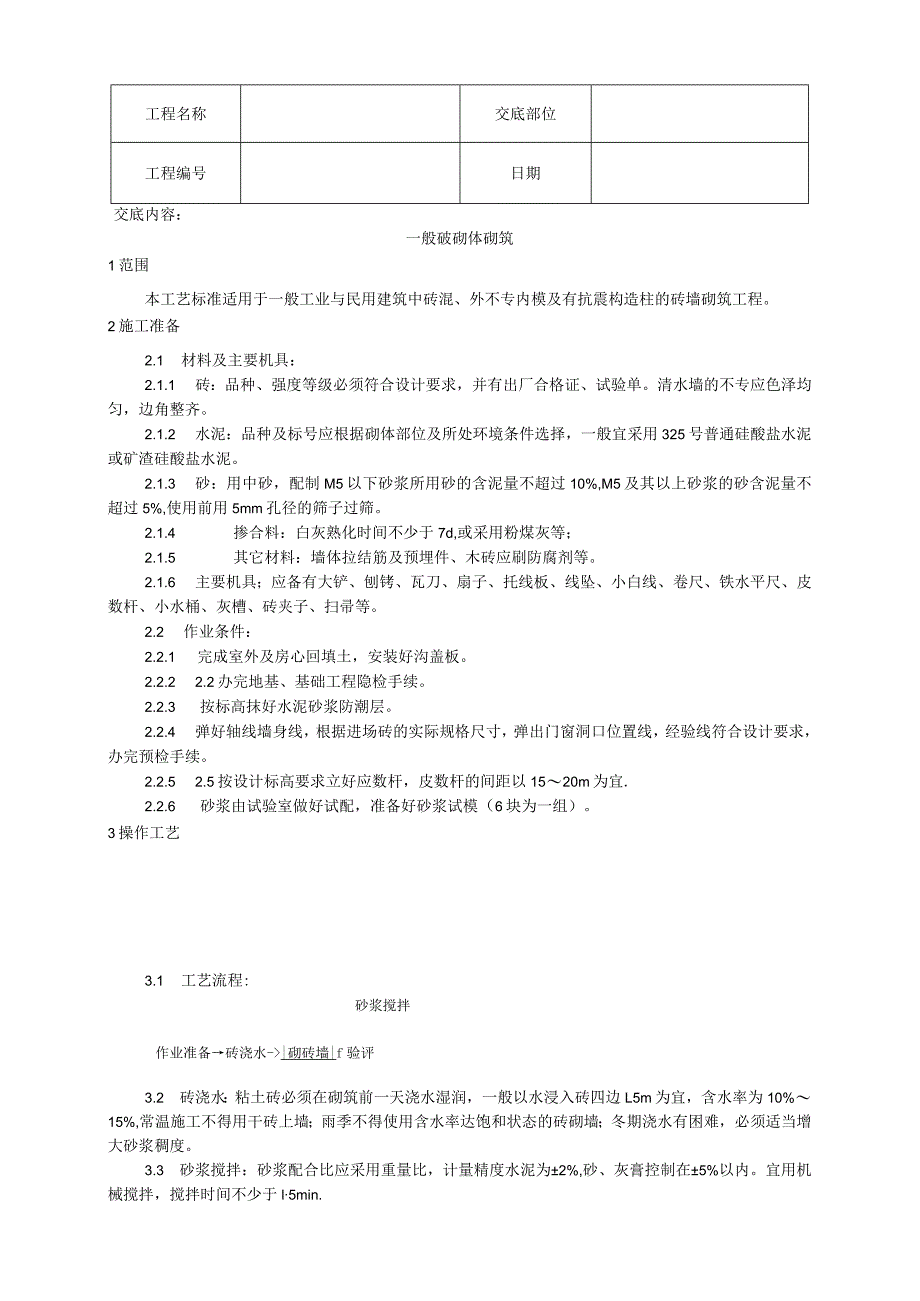

1、工程名称交底部位工程编号日期交底内容:一般破砌体砌筑1范围本工艺标准适用于一般工业与民用建筑中砖混、外不专内模及有抗震构造柱的砖墙砌筑工程。2施工准备2.1 材料及主要机具:2.1.1 砖:品种、强度等级必须符合设计要求,并有出厂合格证、试验单。清水墙的不专应色泽均匀,边角整齐。2.1.2 水泥:品种及标号应根据砌体部位及所处环境条件选择,一般宜采用325号普通硅酸盐水泥或矿渣硅酸盐水泥。2.1.3 砂:用中砂,配制M5以下砂浆所用砂的含泥量不超过10%,M5及其以上砂浆的砂含泥量不超过5%,使用前用5mm孔径的筛子过筛。2.1.4 掺合料:白灰熟化时间不少于7d,或采用粉煤灰等;2.1.5

2、其它材料:墙体拉结筋及预埋件、木砖应刷防腐剂等。2.1.6 主要机具;应备有大铲、刨铐、瓦刀、扇子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等。2.2 作业条件:2.2.1 完成室外及房心回填土,安装好沟盖板。2.2.2 2.2办完地基、基础工程隐检手续。2.2.3 按标高抹好水泥砂浆防潮层。2.2.4 弹好轴线墙身线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完预检手续。2.2.5 2.5按设计标高要求立好应数杆,皮数杆的间距以1520m为宜.2.2.6 砂浆由试验室做好试配,准备好砂浆试模(6块为一组)。3操作工艺3.1 工艺流程:

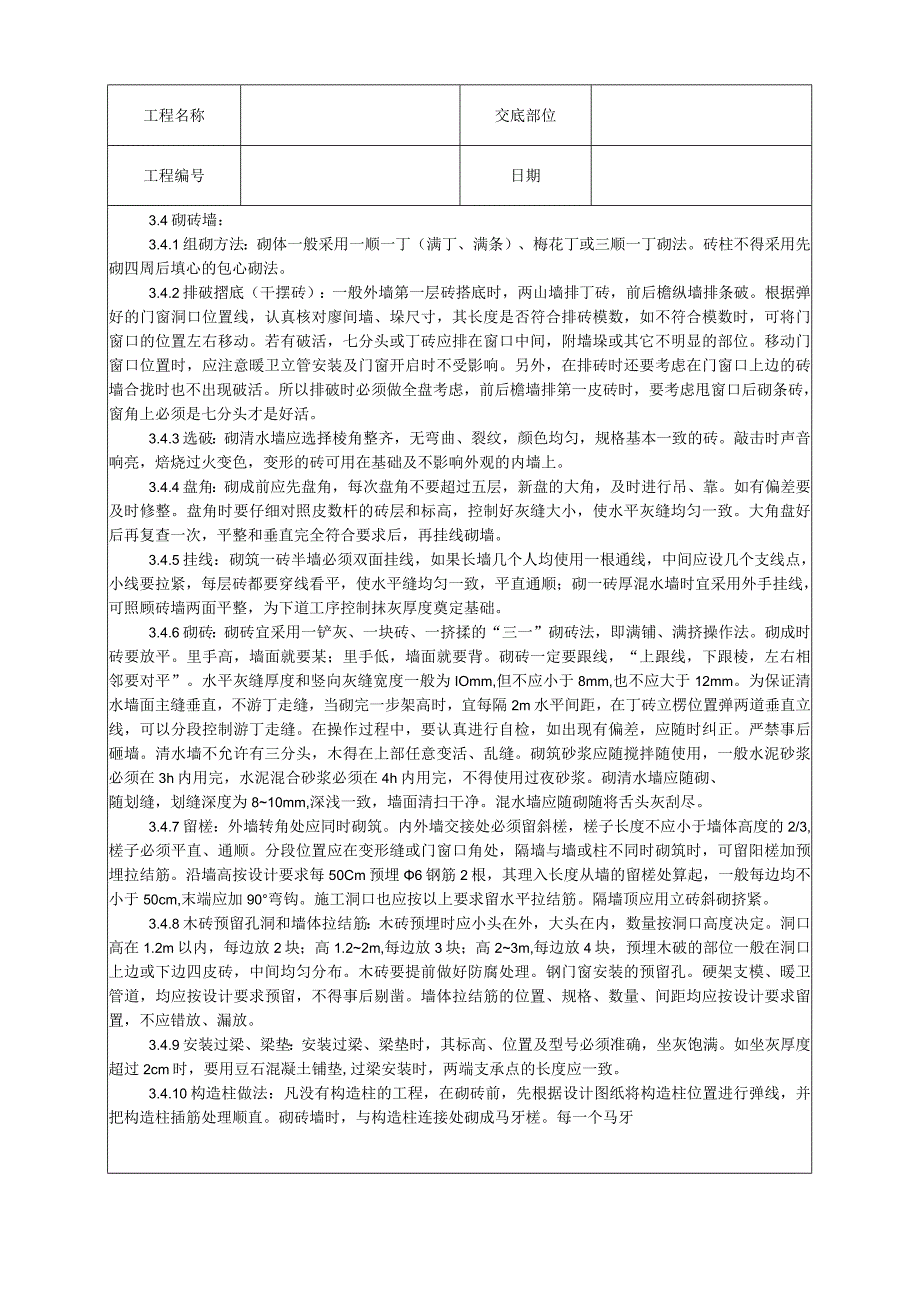

3、砂浆搅拌作业准备砖浇水-|砌砖墙|f验评3.2 砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边L5m为宜,含水率为10%15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬期浇水有困难,必须适当增大砂浆稠度。3.3 砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为2%,砂、灰膏控制在5%以内。宜用机械搅拌,搅拌时间不少于l5min.工程名称交底部位工程编号日期3.4砌砖墙:3.4.1组砌方法:砌体一般采用一顺一丁(满丁、满条)、梅花丁或三顺一丁砌法。砖柱不得采用先砌四周后填心的包心砌法。3.4.2排破摺底(干摆砖):一般外墙第一层砖搭底时,两山墙排丁砖,前后檐纵

4、墙排条破。根据弹好的门窗洞口位置线,认真核对廖间墙、垛尺寸,其长度是否符合排砖模数,如不符合模数时,可将门窗口的位置左右移动。若有破活,七分头或丁砖应排在窗口中间,附墙垛或其它不明显的部位。移动门窗口位置时,应注意暖卫立管安装及门窗开启时不受影响。另外,在排砖时还要考虑在门窗口上边的砖墙合拢时也不出现破活。所以排破时必须做全盘考虑,前后檐墙排第一皮砖时,要考虑甩窗口后砌条砖,窗角上必须是七分头才是好活。3.4.3选破:砌清水墙应选择棱角整齐,无弯曲、裂纹,颜色均匀,规格基本一致的砖。敲击时声音响亮,焙烧过火变色,变形的砖可用在基础及不影响外观的内墙上。3.4.4盘角:砌成前应先盘角,每次盘角不

5、要超过五层,新盘的大角,及时进行吊、靠。如有偏差要及时修整。盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平灰缝均匀一致。大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙。3.4.5挂线:砌筑一砖半墙必须双面挂线,如果长墙几个人均使用一根通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺;砌一砖厚混水墙时宜采用外手挂线,可照顾砖墙两面平整,为下道工序控制抹灰厚度奠定基础。3.4.6砌砖:砌砖宜采用一铲灰、一块砖、一挤揉的“三一”砌砖法,即满铺、满挤操作法。砌成时砖要放平。里手高,墙面就要某;里手低,墙面就要背。砌砖一定要跟线,“上跟线,下跟

6、棱,左右相邻要对平”。水平灰缝厚度和竖向灰缝宽度一般为IOmm,但不应小于8mm,也不应大于12mm。为保证清水墙面主缝垂直,不游丁走缝,当砌完一步架高时,宜每隔2m水平间距,在丁砖立楞位置弹两道垂直立线,可以分段控制游丁走缝。在操作过程中,要认真进行自检,如出现有偏差,应随时纠正。严禁事后砸墙。清水墙不允许有三分头,木得在上部任意变活、乱缝。砌筑砂浆应随搅拌随使用,一般水泥砂浆必须在3h内用完,水泥混合砂浆必须在4h内用完,不得使用过夜砂浆。砌清水墙应随砌、随划缝,划缝深度为810mm,深浅一致,墙面清扫干净。混水墙应随砌随将舌头灰刮尽。3.4.7留槎:外墙转角处应同时砌筑。内外墙交接处必须

7、留斜槎,槎子长度不应小于墙体高度的2/3,槎子必须平直、通顺。分段位置应在变形缝或门窗口角处,隔墙与墙或柱不同时砌筑时,可留阳槎加预埋拉结筋。沿墙高按设计要求每50Cm预埋6钢筋2根,其理入长度从墙的留槎处算起,一般每边均不小于50cm,末端应加90弯钩。施工洞口也应按以上要求留水平拉结筋。隔墙顶应用立砖斜砌挤紧。3.4.8木砖预留孔洞和墙体拉结筋:木砖预埋时应小头在外,大头在内,数量按洞口高度决定。洞口高在1.2m以内,每边放2块;高1.22m,每边放3块;高23m,每边放4块,预埋木破的部位一般在洞口上边或下边四皮砖,中间均匀分布。木砖要提前做好防腐处理。钢门窗安装的预留孔。硬架支模、暖卫

8、管道,均应按设计要求预留,不得事后剔凿。墙体拉结筋的位置、规格、数量、间距均应按设计要求留置,不应错放、漏放。3.4.9安装过梁、梁垫:安装过梁、梁垫时,其标高、位置及型号必须准确,坐灰饱满。如坐灰厚度超过2cm时,要用豆石混凝土铺垫,过梁安装时,两端支承点的长度应一致。3.4.10构造柱做法:凡没有构造柱的工程,在砌砖前,先根据设计图纸将构造柱位置进行弹线,并把构造柱插筋处理顺直。砌砖墙时,与构造柱连接处砌成马牙槎。每一个马牙工程编号日期槎沿高度方向的尺寸藉:超过30Cm(即五皮砖)。马牙槎应先退后进。拉结筋按设计要求放置,设计无要求时,一般沿墙高50Cm设置2根6水平拉结筋,每边深入墙内不

9、应小于1m。3.5冬期施工:在预计连续IOd由平均气温低于+5或当日最低温度低于-3C时即进入冬期施工。冬期使用的砖,要求在砌筑前清除冰霜。水泥宜用普通硅酸盐水泥,灰膏要防冻,如已受冻要融化后方能使用。砂中不得含有大于ICm的冻块,材料加热时,水加热不超过80砂加热不超过40。砖正温度时适当浇水,负温即应停止。可适当增大砂浆稠度。冬期不应使用无水泥的砂浆。砂浆中掺盐时,应用波美比重计检查盐溶液浓度。但对绝缘、保温或装饰有特殊要求的工程不得掺盐,砂浆使用温度不应低于+5,掺盐量应符合冬施方案的规定。采用掺盐砂浆砌筑时,砌体中的钢筋应预先做防腐处理,一般涂防锈漆两道。4质量标准4.1 保证项目:4

10、.1.1 砖的品种、强度等级必须符合设计要求。4.1.2 砂浆品种及强度应符合设计要求。同品种、同强度等级砂浆各组试块抗压强度平均值不小于设计强度值,任一组试块的强度最低值不小于设计强度的75%。4.1.3 砌体砂浆必须密实饱满,实心破砌体水平灰缝的砂浆饱满度不小于80%。4.1.4 外墙转角处严禁留直槎,其它临时间断处留槎做法必须符合规定。4.2 基本项目:4.2.1 砌体上下错缝,砖柱、垛元包心砌法:窗间墙及清水墙面无通缝;混水墙每间(处)无4皮砖的通缝(通缝指上下二皮砖搭接长度小于25mm)。4.2.2 砖砌体接槎处灰浆应密实,缝、砖平直,每处接槎部位水平灰缝厚度小于5mm或透亮的缺陷不

11、超过5个。4.2.3 预埋拉筋的数量、长度均符合设计要求和施工规范的规定,留置间距偏差不超过一皮砖;4.2.4 构造柱留置正确,大马牙槎先退后进、上下顺直;残留砂浆清理干净。4.2.5 清水墙组砌正确,坚缝通顺,刮缝深度适宜、一致,楞角整齐,墙面清洁美观。4.3 允许偏差项目,见表6-2。表6-2顶次顶目允许偏差(mm)检查方法1轴线位置偏移10用经纬仪或拉线和尺量检查2基础和墙砌体顶面标高15用水准仪和尺量检查3垂直度每层5用2m托线板检查10m10用经纬仪或吊线和尺量检查10m20表面平整度清水墙、柱5用2m靠尺和楔形塞尺检查混水墙、柱8水平灰缝平直清水墙7混水墙106水泥、灰缝厚度(10

12、皮砖累计数)8与皮数杆比较尺量检查7清水墙游丁走缝20吊线和尺量检查,以底层第一皮砖为准工程编号日期门窗洞口(后塞口)宽度+5尺量检查门口高度+15(-5)9预留构造柱(宽度、深度)10尺量检查10外墙上、下窗口偏移20用经纬仪或吊线检查,以底层窗口为准5成品保护5.1 墙体拉结筋、抗震构造柱钢筋、大模板混凝土墙体钢筋及各种预埋件,暖卫、电气管线等,均应注意保护,不得任意拆改或损坏。5.2 砂浆稠度应适宜,砌墙时应防止砂浆溅脏墙面。5.3 在吊放平台脚手架或安装大模板时,指挥人员和吊车司机要认真指挥和操作,防止碰撞已砌好的砖墙。5.4 在高车架进料口周围,应用塑料薄膜或木板等遮盖,保持墙面洁净

13、。5.5 尚未安装楼板或屋面板的墙和柱,当可能遇到大风时,应采取临时支撑等措施,以保证施工中墙体的稳定性。6应注意的质量问题6.1 基础墙与上部墙错台:基础砖揭底要正确,收退大放角两边要相等,退到墙身之前要检查轴线和边线是否正确,如偏差较小可在基础部位纠正,不得在防潮层以上退台或出沿。6.2 清水墙游丁走缝:排砖时必须把立缝排匀,砌完一步架高度,每隔2m间距在丁砖立楞处用托线板吊直弹线,二步架往上继续吊直弹粉线,由底柱上所有七分头的长度应保持一致,上层分窗口位置时必同下窗口保持垂直。6.3 灰缝大小不匀:立皮数杆要保证标高一致,盘角时灰缝要掌握均匀,砌砖时小线要拉紧,防止一层线松,一层线紧。6

14、.4 窗口上部立缝变活:清水墙排砖时,为了使窗间墙、垛排成好活,把被活排在中间或不明显位置,在砌过梁上第一行豉时,不得随意变活。6.5 砖墙鼓胀:外砖内模墙体砌筑时,在窗间墙上、抗震柱两边分上、中、下留出6cmX12Cm通孔,在抗震柱外墙面上垫木模板,用花篮螺栓与大模板连接牢固。混凝土要分层浇筑,振捣棒不可直接触及外墙。楼层圈梁外三皮12Cm砖墙也应认真加固。如在振捣时发现豉墙已鼓胀,则应及时拆掉重砌。6.6 混水墙粗糙:舌头灰未刮尽,半头转集中使用,造成通缝;砖厚墙背面偏差较大;砖墙错层造成螺丝墙。半头砖应分散使用在墙体较大的面上。首层或楼层的第一皮豉要查对皮数杆的标高及层高,防止到顶砌成螺

15、丝墙。一砖厚墙应外手挂线。6.7 构造柱处砌筑不符合要求:构造柱砖墙应砌成大马牙槎,设置好拉结筋,从柱脚开始两侧都应先退后进,当凿深12Cm时,宜上口一皮进6cm,再上一皮进12cm,以保证混凝土浇筑时上角密实构造柱内的落地灰、砖渣杂物必须清理干净,防止混凝土内夹渣。7质量记录本工艺标准应具备以下质量记录:7.1 材料(砖、水泥、砂、钢筋等)的出厂合格证及复试报告。7.2 砂浆试决试验报告。7.3 分项工程质量检验评定。7.4 隐检、预检记录。工程名称交底部位工程编号日期7.5 冬期施工记录。7.6 设计变更及洽商记录。7.7 其它技术文件。技术负责人:交底人:接交人:施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
