1、一、土方工程施工质量监理实施细则(-)土方开挖1 .临时性挖方的边坡值应符合下表的规定。临时性挖方边坡值(GR50202-2002规范表6.2.3)土的类别边坡值(高:宽)砂土(不包括细砂、粉砂)1: 1.251: 1.50一般性粘土坚硬1:0. 75-1:1.00硬塑1:1.001:1.25软1:1.50或更缓碎石类土充填坚硬、硬塑粘性土1: 0. 50-1: 1.00充填砂土1:1.00-1:1.50注:1设计有要求时,应符合设计标准。2 如采纳降水或其他加固措施,可不受本表限制,但应计算复核。3 开挖深度,对软土不应超过4m,对硬土不应超过8m。2 . 土方开挖工程质量检验标准应符合下表

2、的规定。土方开挖工程质量检验标准(mm) (GB502022002规范表6.2.4)项序项目允许偏差或允许值检验方法柱基 基坑 基槽挖方场地平整管沟地(路) 面基层人工机械主 控 项 目1标高-5030+50-50-50水准仪2长度、宽度(由设计中心 线向两边量)+200-50+300 -1+500-150+ 100经纬仪,用钢尺量3边坡设计要求视察或用 坡度尺检查般 项 目1表面平整度2020502020用2米靠尺和 楔型塞尺检查2基底土性设计要求联牡样分析注:地(路)面基层的偏差只适用于干脆在挖、填方上做地(路)面的基层。(-)土方回填1.填方施工过程中应检查排水措施,每层填筑厚度、含水量

3、限制、压实程度。填筑厚度及 压实遍数应依据土质,压实系数及所用机具确定。如无试验依据,应符合下表的规定。填土施工时的分层厚度及压实遍数(GB50202-2002规范表6.3.3)压实机具分层厚度(mm)每层压实遍数平碾25O-3OO68振动压实机25035034柴油打夯机200-2503U人工打夯200372.填方施工结束后,应检查标高、边坡坡度、压实程度等,检验标准应符合下表的规定。填土工程质量检验标准(mm) (GB50202-2002规范表6.3.4)项序检查项目允许偏差或允许值检查方法桩基於 坑基槽场地平整管沟地(路) 面基础层人工机械主 控 项 目1标高-50+ 3050-50-50

4、水准仪2分层 压实系数设计要求按规定方法般 项 目1回填土料设计要求取样检查或 直观鉴别2分层厚度 及含水量设计要求水准仪及 抽样检查3表面平整度2020302020用靠尺或水准仪(三)土方工程质量预控内容】、组织现场勘查,驾驭熟识图纸(1) 了解现场地形、地貌、水文、地质、地下埋设物、地上障碍物和接近建筑;(2) 了解水、电供应、市政排水管网和运输道路状况;(3) 核算土石方工程量;2、审定施工方案及土石方调配安排的合理性;(1) 土石方作业方式4工程名筏K泉修,修#土质秋儿,虫来触机就就糟。(伍督观不实除数ml级劭J(2) 场地排水施工区域应做临时排水系统。临时排水系统应与原排水系统相适应

5、,应尽量与永久性 排水设施相协作,但应留意在运用中不得因淤泥沉积等降低永久性排水设施效率。排水系统,如设计无要求时,场地应向排水沟方向作成不小于2%。的坡度,临时排水沟 的纵向坡度一般不小于3%o(平坦地区不应小于l%o).临时排水沟的横断面应依据当地气象 资料,按施工期内最大流量确定;边坡坡度应依据土质和沟深确定,一般为1: 0.7-1: 1.5o 临时排水口的位置和出水口应选择合理,出水口应远离建筑物或构筑物,应设置在低凹地点, 保证排水畅通。3、检查施工区域“三通一平”的状况基础施工前应对施工区域进行全面清理,对于阻碍施工的己有建筑物和构筑物、道路、 沟渠、管线、坟墓、树干等进行妥当处理

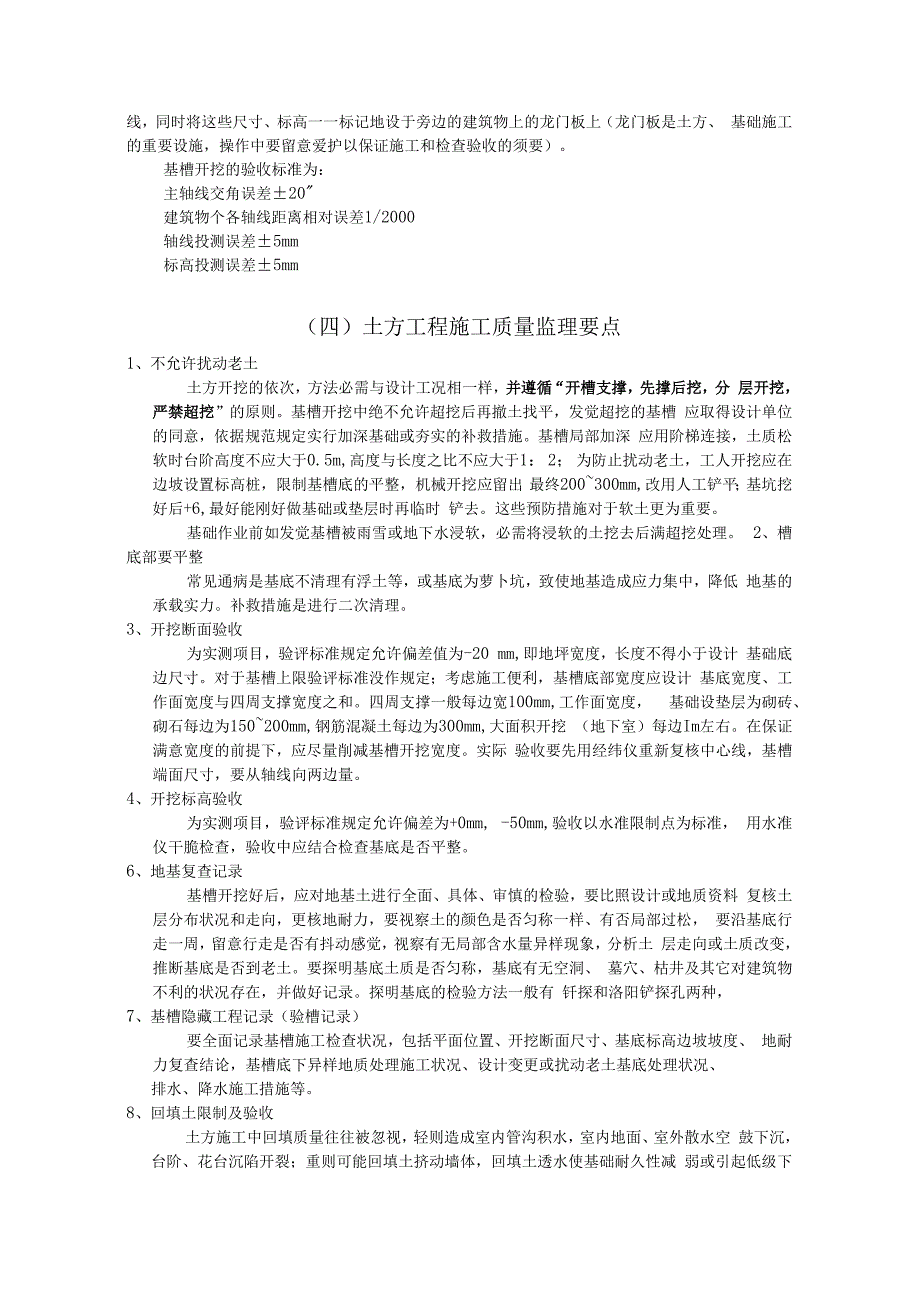

6、。包括拆除、拆迁或改建迁移等清理措施。对于施 工机械进入现场所经过的道路、桥梁和卸车设施应事先做好加宽、加固工作,修筑好施工临 时道路及供水、供电临时设施。护坡桩己施工完毕且验收合格,按方案完成了现场排水和降 水设施。4、定位放线的验收依据规划部门给定的建筑红线(桩),按设计要求坐标和标高确定单体建筑的实际轴线 位置(中心线),并应在轴线延长线外设置半永久或永久的限制桩,以便上层施工及各层复 核检查时运用。按设计的基础大样图的底宽加上放坡及操作位置尺寸,计算出基槽开挖宽度。按这些尺 寸放线,同时将这些尺寸、标高一一标记地设于旁边的建筑物上的龙门板上(龙门板是土方、 基础施工的重要设施,操作中要

7、留意爱护以保证施工和检查验收的须要)。基槽开挖的验收标准为:主轴线交角误差20建筑物个各轴线距离相对误差1/2000轴线投测误差5mm标高投测误差5mm(四)土方工程施工质量监理要点1、不允许扰动老土土方开挖的依次,方法必需与设计工况相一样,并遵循“开槽支撑,先撑后挖,分 层开挖,严禁超挖”的原则。基槽开挖中绝不允许超挖后再撤土找平,发觉超挖的基槽 应取得设计单位的同意,依据规范规定实行加深基础或夯实的补救措施。基槽局部加深 应用阶梯连接,土质松软时台阶高度不应大于0.5m,高度与长度之比不应大于1: 2; 为防止扰动老土,工人开挖应在边坡设置标高桩,限制基槽底的平整,机械开挖应留出 最终20

8、0300mm,改用人工铲平;基坑挖好后+6,最好能刚好做基础或垫层时再临时 铲去。这些预防措施对于软土更为重要。基础作业前如发觉基槽被雨雪或地下水浸软,必需将浸软的土挖去后满超挖处理。 2、槽底部要平整常见通病是基底不清理有浮土等,或基底为萝卜坑,致使地基造成应力集中,降低 地基的承载实力。补救措施是进行二次清理。3、开挖断面验收为实测项目,验评标准规定允许偏差值为-20 mm,即地坪宽度,长度不得小于设计 基础底边尺寸。对于基槽上限验评标准没作规定;考虑施工便利,基槽底部宽度应设计 基底宽度、工作面宽度与四周支撑宽度之和。四周支撑一般每边宽100mm,工作面宽度, 基础设垫层为砌砖、砌石每边

9、为150200mm,钢筋混凝土每边为300mm,大面积开挖 (地下室)每边Im左右。在保证满意宽度的前提下,应尽量削减基槽开挖宽度。实际 验收要先用经纬仪重新复核中心线,基槽端面尺寸,要从轴线向两边量。4、开挖标高验收为实测项目,验评标准规定允许偏差为+0mm, -50mm,验收以水准限制点为标准, 用水准仪干脆检查,验收中应结合检查基底是否平整。6、地基复查记录基槽开挖好后,应对地基土进行全面、具体、审慎的检验,要比照设计或地质资料 复核土层分布状况和走向,更核地耐力,要视察土的颜色是否匀称一样、有否局部过松, 要沿基底行走一周,留意行走是否有抖动感觉,视察有无局部含水量异样现象,分析土 层

10、走向或土质改变,推断基底是否到老土。要探明基底土质是否匀称,基底有无空洞、 墓穴、枯井及其它对建筑物不利的状况存在,并做好记录。探明基底的检验方法一般有 钎探和洛阳铲探孔两种,7、基槽隐藏工程记录(验槽记录)要全面记录基槽施工检查状况,包括平面位置、开挖断面尺寸、基底标高边坡坡度、 地耐力复查结论,基槽底下异样地质处理施工状况、设计变更或扰动老土基底处理状况、排水、降水施工措施等。8、回填土限制及验收土方施工中回填质量往往被忽视,轻则造成室内管沟积水,室内地面、室外散水空 鼓下沉,台阶、花台沉陷开裂;重则可能回填土挤动墙体,回填土透水使基础耐久性减 弱或引起低级下沉,甚至地基结构快速破坏导致结

11、构下沉、开裂以致破坏,因此必需非 常留意回填的质量要求。(1)回填土质要求回填土料应符合设计要求,如设计无要求时,表层以下可采纳碎石类土、砂土(粗 砂、中砂),表层或基槽室外回填应用含水量符合压实要求的粘土、亚粘土等不透水土, 必要时,也可用2: 8或3: 7的灰土。不得采纳有机质含量大于6%的土、石膏或水溶 性硫酸盐含量大于2%的土、膨胀土、淤泥质土、冻结土等。回填土的干土颗粒不用较 大,较多,否则受水浸湿、沉陷大。回填土应尽量采纳同类土填筑。如采纳不同土料填 筑时,应将透水性较大的土置于下层。不宜将各种土混在一起作用。(2)基槽清理回填前应将基槽中的木屑、建筑垃圾、松土等杂物清理干净,解除

12、积水、淤泥并防 止地面水流入。(3)基础爱护回填应在基础具有肯定强度下进行,并在两侧同时夯填,高差不应超过300mm,以 免挤动基础造成基础松散和轴线位移,影响基础结构受力性能。如遇暖气沟室内外回填 土高差较大的外墙等单侧夯填土时,应将不回填一侧同步加侧支撑。(4)夯填要求回填要求分层夯实,采纳动力打夯机械,虚铺厚度不大于300mm,每层压实遍数, 采纳平碾时为68遍,采纳蛙式打夯机时为34遍。人工夯实不大于200mm,夯打要求 一夯压半夯,每层夯打34遍。采纳碎石类土或爆破石硝作回填石料时,为保证打夯, 最大粒径不得超过铺田厚度的2/3O(1)粘性土的最优含水量回填粘性土或排水不良的砂土,含

13、水量过小时,土料由于颗粒之间的摩阻力减小, 从而易被压实,这个适当的含水量成为最优含水量。一般为12%23%,可由试验室或凭 阅历选定,也可查地质勘察报告中土工试验所供应的物理性质指标数据,找出塑限WP (%),则最优含水量WY=WP+2。超过最优含水量,回填土过湿成为弹簧土(也叫橡皮 ),夯压时抖动,体积不能压缩,受夯击处下陷而四周鼓起形成软塑状态。因此,施工 规范要求:”施工含水量与最优含水量之差可限制在-4+2%范围内”,填土前因应检查含 水量,“如含水量偏高,可采纳翻松、晾哂,匀称掺入干土或吸水性填料等措施,如含水 量偏低,可采纳预先洒水润湿,增加压实遍数等措施(2)特别处理房心土回填

14、深度加大时(大于1.5m)需在房屋外墙基槽回填时实行防渗水措施, 可采纳不透水粘土、灰土回填或在房屋外墙基础外侧加抹水泥砂浆。台阶、花台下和混 凝土垫层下表面回填,可夯填300600mm厚砂或级配砂石代替土方,消退冻胀。(五)土方工程基坑(基槽)质量通病1、边坡塌方(1)未依据土质按规定放坡或加支撑;(2)坑槽上口无挡水措施,地表水浸泡坑邦、基底;(3)防水措施不当,地下水浸泡坑邦、基底;(4)边坡顶部活荷载过大,或堆荷距坑边太近;(5)旁边有打桩等动荷载;(6)旧房基础在基坑上方,距离太近;(7)冬施按动土放坡,开春化冻;(8)地下管线渗漏;(9)旧人防坑道,旧地下管线未堵,下雨灌水,突发性

15、泻入基坑;(IO) 放坡不够或槽底挖偏、挖小,在无防塌方措施的状况下随意掏挖坑邦。2、基坑(槽)超(欠)挖,基底土扰动(1)测量不准,机械开挖与人工清底协作不好;(2)机械开挖予留量过小而超挖;(3)施工运输机具干脆进入坑底持力层,基底扰动;(4)坑底暴露时间过长,受雨、雪、及地面水、地下水浸泡。3、钎探不符合要求(1)未按有关规定钎探(即30Omm一步,共五步,作好记录,并附平面图;150Omm间距 梅花布点;曲25钎杆,10公斤穿心锤,50Omm自由落距);(2)钎探深度不足,有弄虚作假现象;(3)钎探布点太稀;用大锤击打,记录不详;(4)钎探记录无分析,可疑点未作处理;或处理部位方法未作仔细记载;缺设计、勘探人 员签认。(六)土方回填质量通病1、素土回填(包括房心填土)不符合要求(1)回填前基底

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
