消防工程重点、难点施工技术措施.docx

上传人:p** 文档编号:431831 上传时间:2023-08-27 格式:DOCX 页数:4 大小:16.76KB
下载 相关 举报
消防工程重点、难点施工技术措施.docx_第1页
第1页 / 共4页
消防工程重点、难点施工技术措施.docx_第2页
第2页 / 共4页
消防工程重点、难点施工技术措施.docx_第3页
第3页 / 共4页
消防工程重点、难点施工技术措施.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《消防工程重点、难点施工技术措施.docx》由会员分享,可在线阅读,更多相关《消防工程重点、难点施工技术措施.docx(4页珍藏版)》请在第壹文秘上搜索。

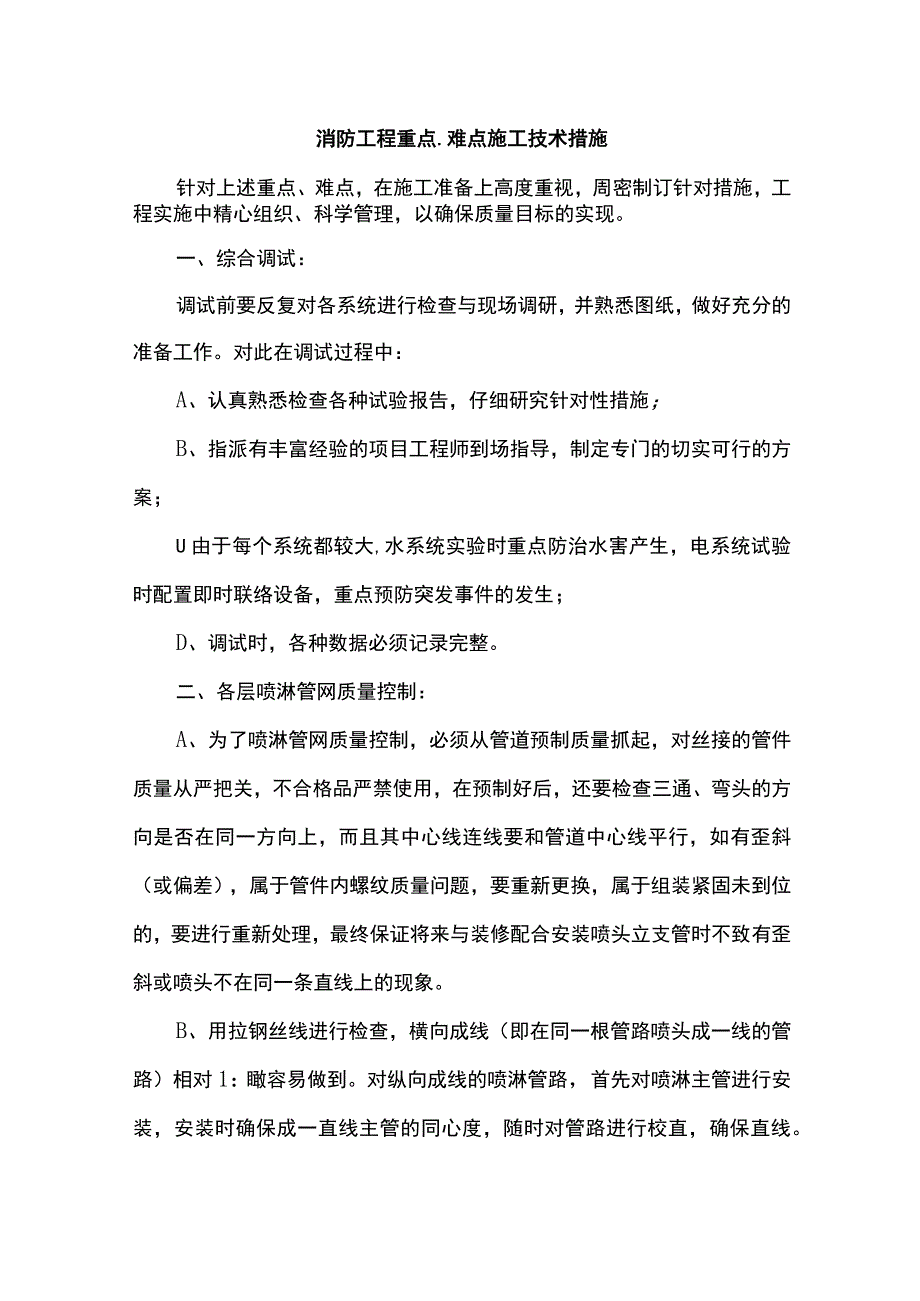

1、消防工程重点.难点施工技术措施针对上述重点、难点,在施工准备上高度重视,周密制订针对措施,工程实施中精心组织、科学管理,以确保质量目标的实现。一、综合调试:调试前要反复对各系统进行检查与现场调研,并熟悉图纸,做好充分的准备工作。对此在调试过程中:A、认真熟悉检查各种试验报告,仔细研究针对性措施;B、指派有丰富经验的项目工程师到场指导,制定专门的切实可行的方案;U由于每个系统都较大,水系统实验时重点防治水害产生,电系统试验时配置即时联络设备,重点预防突发事件的发生;D、调试时,各种数据必须记录完整。二、各层喷淋管网质量控制:A、为了喷淋管网质量控制,必须从管道预制质量抓起,对丝接的管件质量从严把

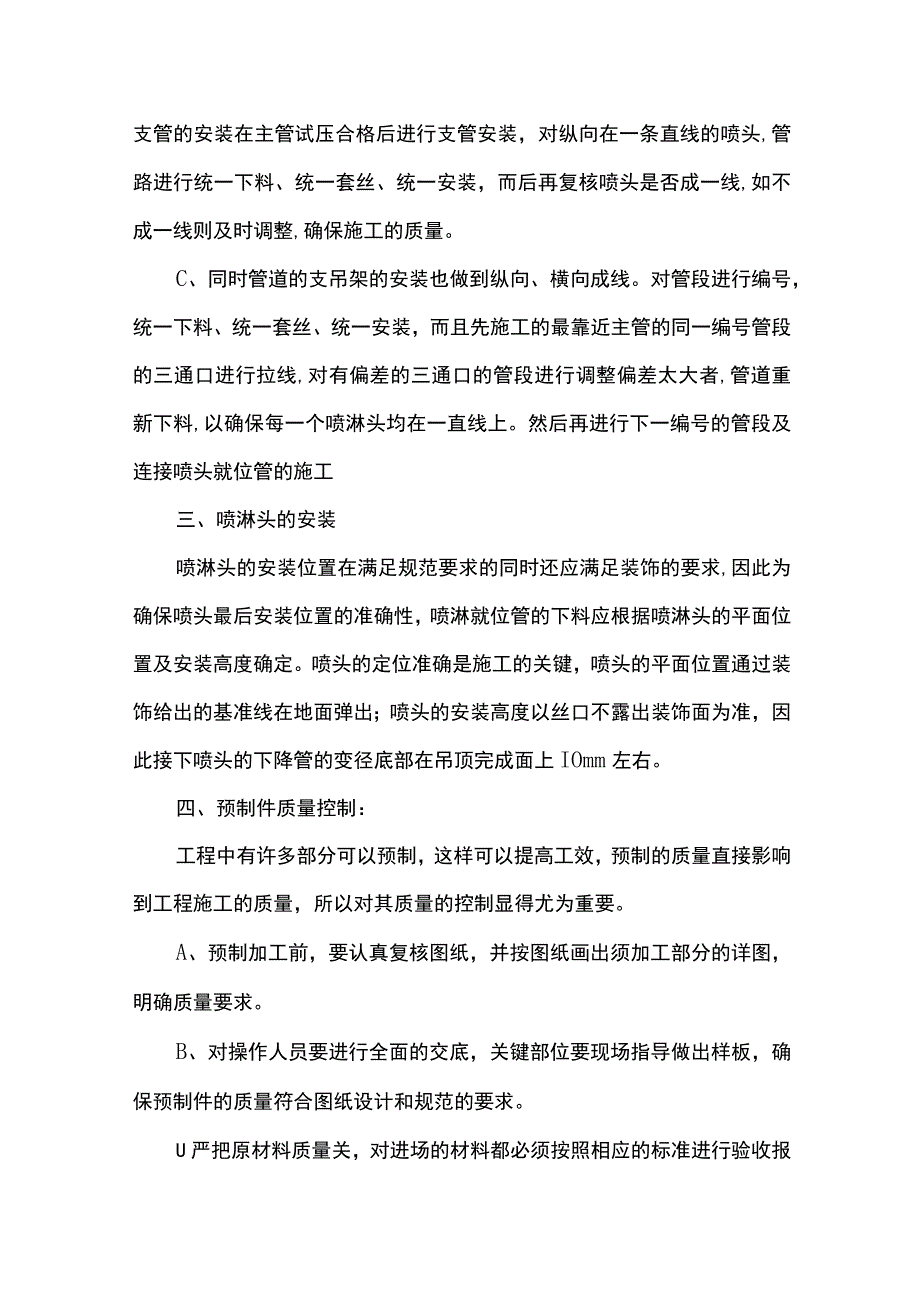

2、关,不合格品严禁使用,在预制好后,还要检查三通、弯头的方向是否在同一方向上,而且其中心线连线要和管道中心线平行,如有歪斜(或偏差),属于管件内螺纹质量问题,要重新更换,属于组装紧固未到位的,要进行重新处理,最终保证将来与装修配合安装喷头立支管时不致有歪斜或喷头不在同一条直线上的现象。B、用拉钢丝线进行检查,横向成线(即在同一根管路喷头成一线的管路)相对1:瞰容易做到。对纵向成线的喷淋管路,首先对喷淋主管进行安装,安装时确保成一直线主管的同心度,随时对管路进行校直,确保直线。支管的安装在主管试压合格后进行支管安装,对纵向在一条直线的喷头,管路进行统一下料、统一套丝、统一安装,而后再复核喷头是否成

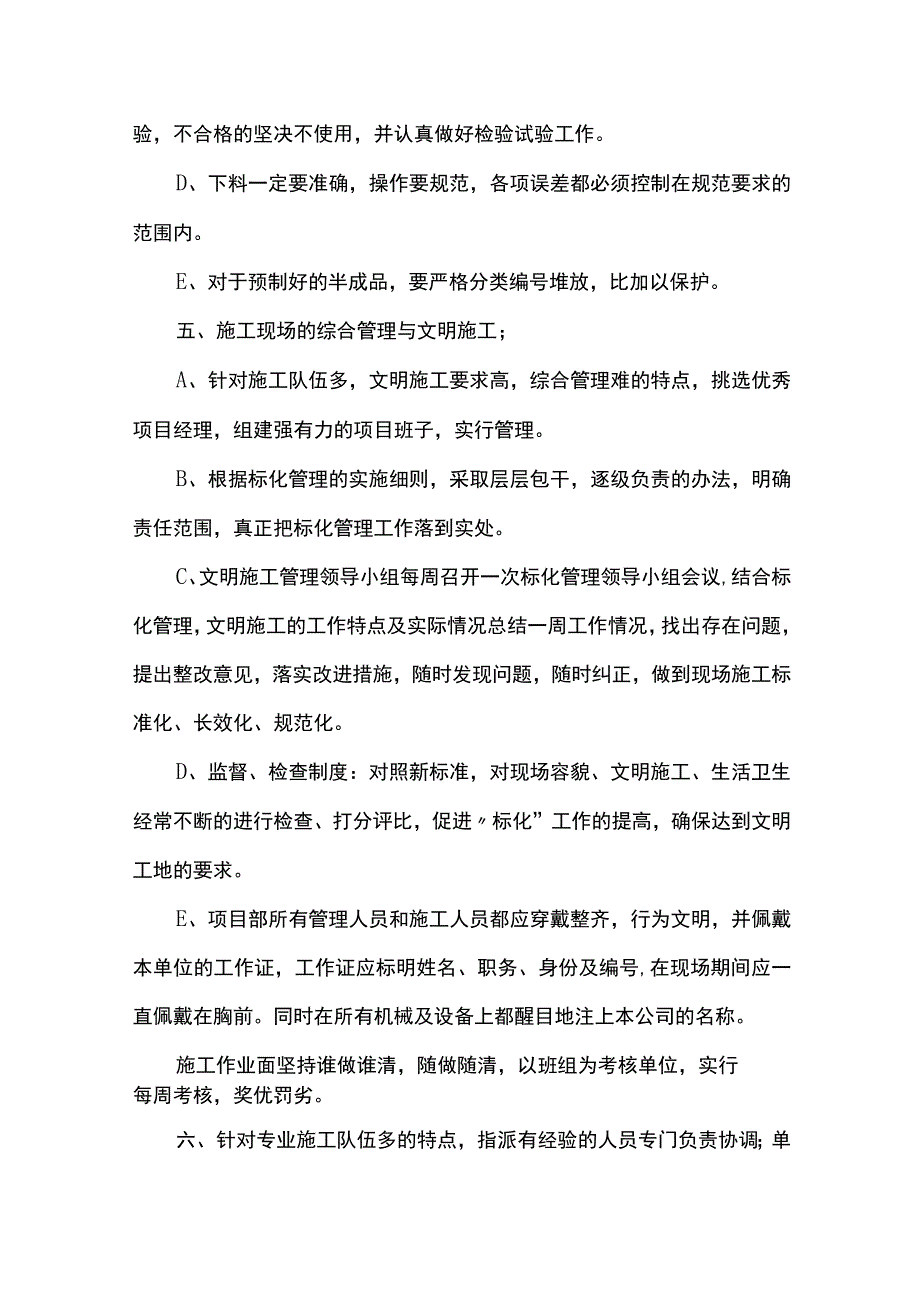

3、一线,如不成一线则及时调整,确保施工的质量。C、同时管道的支吊架的安装也做到纵向、横向成线。对管段进行编号,统一下料、统一套丝、统一安装,而且先施工的最靠近主管的同一编号管段的三通口进行拉线,对有偏差的三通口的管段进行调整偏差太大者,管道重新下料,以确保每一个喷淋头均在一直线上。然后再进行下一编号的管段及连接喷头就位管的施工三、喷淋头的安装喷淋头的安装位置在满足规范要求的同时还应满足装饰的要求,因此为确保喷头最后安装位置的准确性,喷淋就位管的下料应根据喷淋头的平面位置及安装高度确定。喷头的定位准确是施工的关键,喷头的平面位置通过装饰给出的基准线在地面弹出;喷头的安装高度以丝口不露出装饰面为准,

4、因此接下喷头的下降管的变径底部在吊顶完成面上IOmm左右。四、预制件质量控制:工程中有许多部分可以预制,这样可以提高工效,预制的质量直接影响到工程施工的质量,所以对其质量的控制显得尤为重要。A、预制加工前,要认真复核图纸,并按图纸画出须加工部分的详图,明确质量要求。B、对操作人员要进行全面的交底,关键部位要现场指导做出样板,确保预制件的质量符合图纸设计和规范的要求。U严把原材料质量关,对进场的材料都必须按照相应的标准进行验收报验,不合格的坚决不使用,并认真做好检验试验工作。D、下料一定要准确,操作要规范,各项误差都必须控制在规范要求的范围内。E、对于预制好的半成品,要严格分类编号堆放,比加以保

5、护。五、施工现场的综合管理与文明施工;A、针对施工队伍多,文明施工要求高,综合管理难的特点,挑选优秀项目经理,组建强有力的项目班子,实行管理。B、根据标化管理的实施细则,采取层层包干,逐级负责的办法,明确责任范围,真正把标化管理工作落到实处。C、文明施工管理领导小组每周召开一次标化管理领导小组会议,结合标化管理,文明施工的工作特点及实际情况总结一周工作情况,找出存在问题,提出整改意见,落实改进措施,随时发现问题,随时纠正,做到现场施工标准化、长效化、规范化。D、监督、检查制度:对照新标准,对现场容貌、文明施工、生活卫生经常不断的进行检查、打分评比,促进标化”工作的提高,确保达到文明工地的要求。

6、E、项目部所有管理人员和施工人员都应穿戴整齐,行为文明,并佩戴本单位的工作证,工作证应标明姓名、职务、身份及编号,在现场期间应一直佩戴在胸前。同时在所有机械及设备上都醒目地注上本公司的名称。施工作业面坚持谁做谁清,随做随清,以班组为考核单位,实行每周考核,奖优罚劣。六、针对专业施工队伍多的特点,指派有经验的人员专门负责协调;单位工程从开工到工程竣工的全过程施工,始终存在安装与土建的配合问题,搞好安装与土建的配合施工,是多、快、好省地完成工程的重要保证。A、加强领导工作,加强协调管理,做到土建成熟一块,安装配合施工一块。特别是关键部位和重要工序,制订切实可行的措施,以保证配合工作的顺利进行。B、

7、加强安装与土建工程的图纸会审工作,从总体工程的会审、分项工程的会审和重要、关键部位的会审上,彻底解决预埋件、留孔、留洞、设备搬运进室内以及施工位置的相互重叠、相互影响等问题,预留由土建实施,安装负责校核,避免土建受专业限制而发生遗漏。C、积极主动、密切联系,随时掌握现场施工动态,对配合工程项目,上道工序为下道工序创造良好条件。D、每周召开施工现场碰头会,研究解决安装与土建工序之间的配合、施工、进度等问题。E、合理安排施工的每个阶段,坚持按正确的施工顺序施工。F、好安装与土建的联合检查验收工作,每项工程先由土建、安装联合自检小组,验收合格后申报建设单位、监理单位共同验收。G、从全局出发,密切各施工单位的协作关系,对配合施工好的个人、班组予以表扬和奖励;对配合施工差的进行批评,必要时,给予处罚,直至退出施工现场。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
