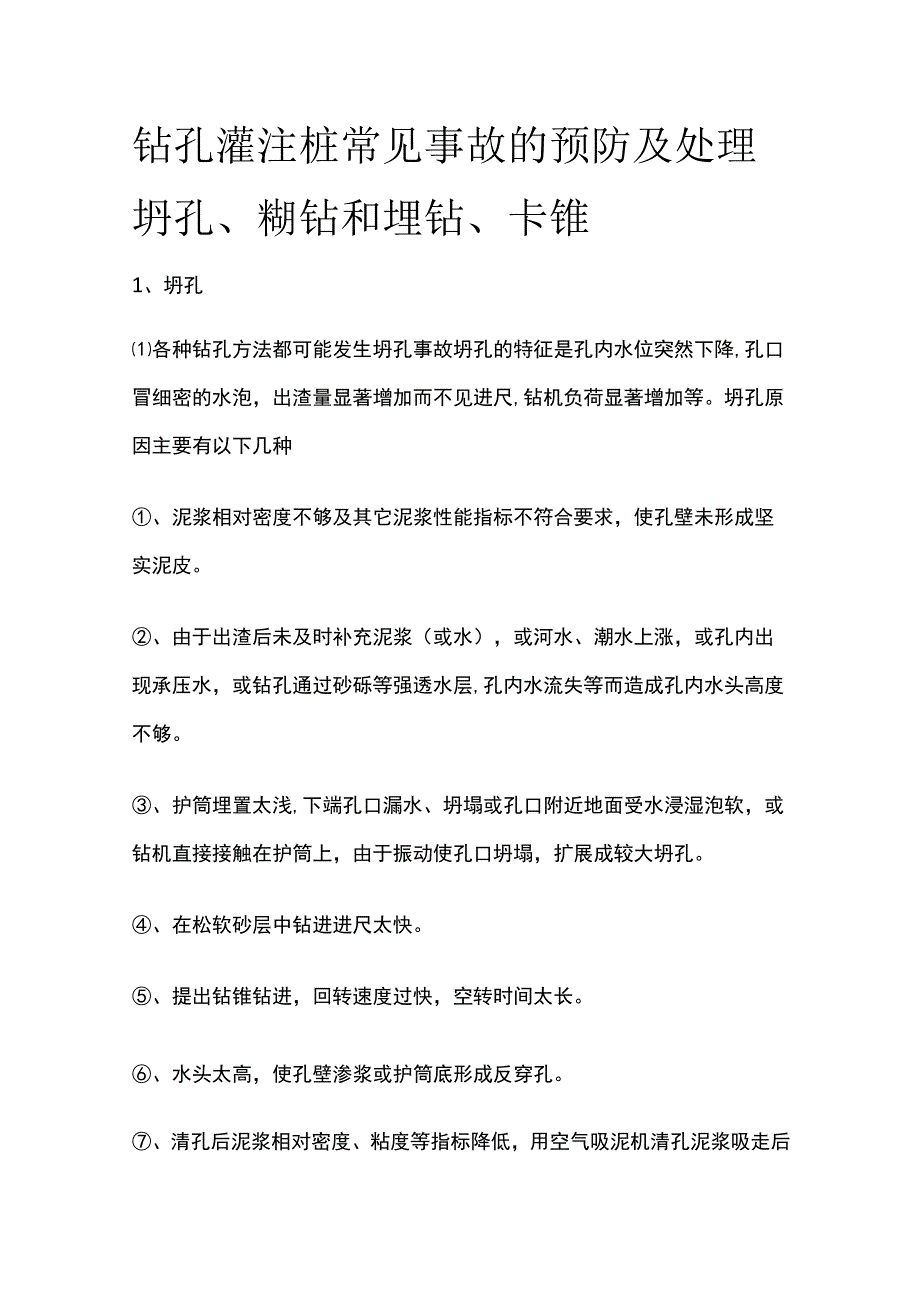

1、钻孔灌注桩常见事故的预防及处理坍孔、糊钻和埋钻、卡锥1、坍孔各种钻孔方法都可能发生坍孔事故坍孔的特征是孔内水位突然下降,孔口冒细密的水泡,出渣量显著增加而不见进尺,钻机负荷显著增加等。坍孔原因主要有以下几种、泥浆相对密度不够及其它泥浆性能指标不符合要求,使孔壁未形成坚实泥皮。、由于出渣后未及时补充泥浆(或水),或河水、潮水上涨,或孔内出现承压水,或钻孔通过砂砾等强透水层,孔内水流失等而造成孔内水头高度不够。、护筒埋置太浅,下端孔口漏水、坍塌或孔口附近地面受水浸湿泡软,或钻机直接接触在护筒上,由于振动使孔口坍塌,扩展成较大坍孔。、在松软砂层中钻进进尺太快。、提出钻锥钻进,回转速度过快,空转时间太

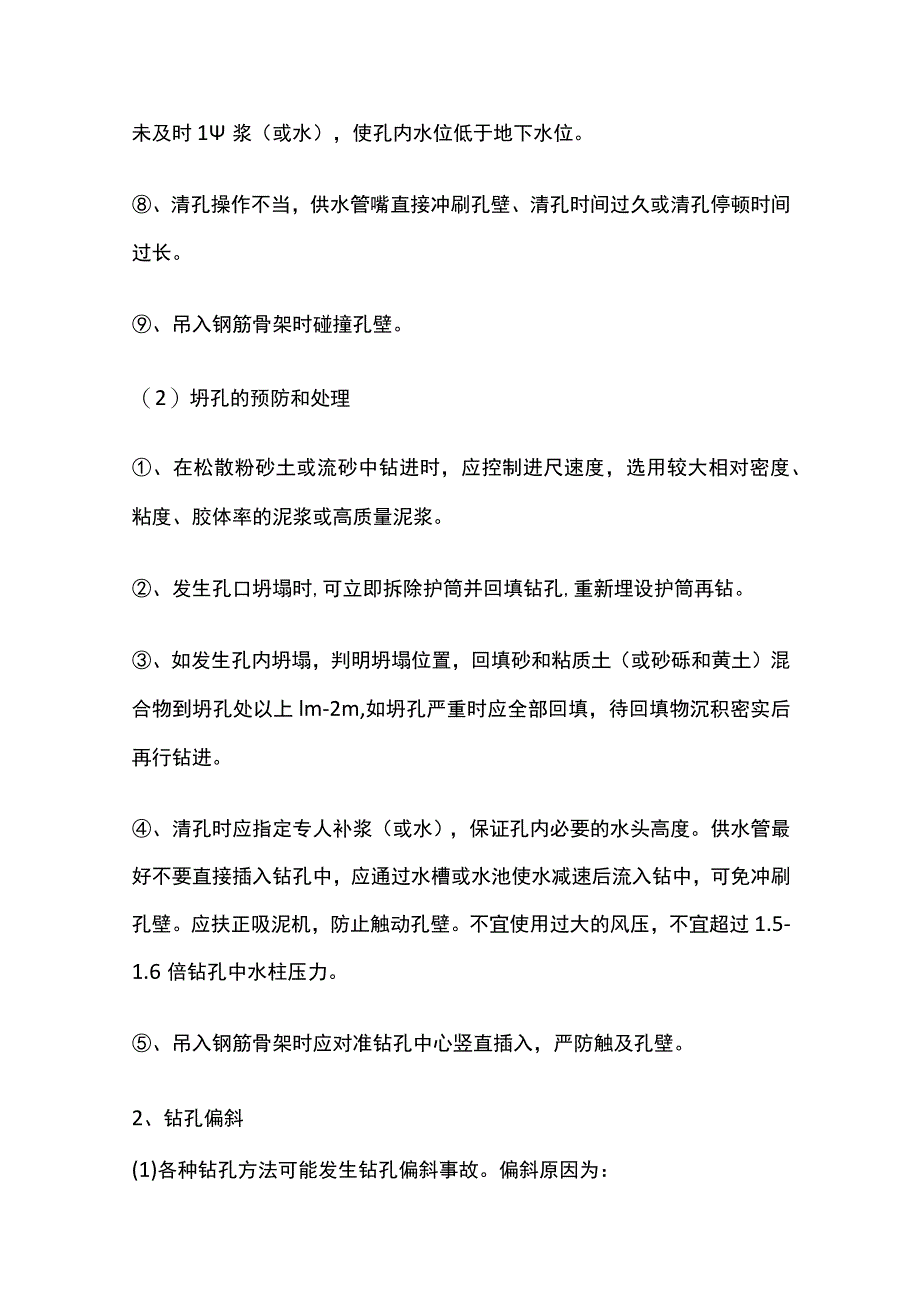

2、长。、水头太高,使孔壁渗浆或护筒底形成反穿孔。、清孔后泥浆相对密度、粘度等指标降低,用空气吸泥机清孔泥浆吸走后未及时1浆(或水),使孔内水位低于地下水位。、清孔操作不当,供水管嘴直接冲刷孔壁、清孔时间过久或清孔停顿时间过长。、吊入钢筋骨架时碰撞孔壁。(2)坍孔的预防和处理、在松散粉砂土或流砂中钻进时,应控制进尺速度,选用较大相对密度、粘度、胶体率的泥浆或高质量泥浆。、发生孔口坍塌时,可立即拆除护筒并回填钻孔,重新埋设护筒再钻。、如发生孔内坍塌,判明坍塌位置,回填砂和粘质土(或砂砾和黄土)混合物到坍孔处以上lm-2m,如坍孔严重时应全部回填,待回填物沉积密实后再行钻进。、清孔时应指定专人补浆(或

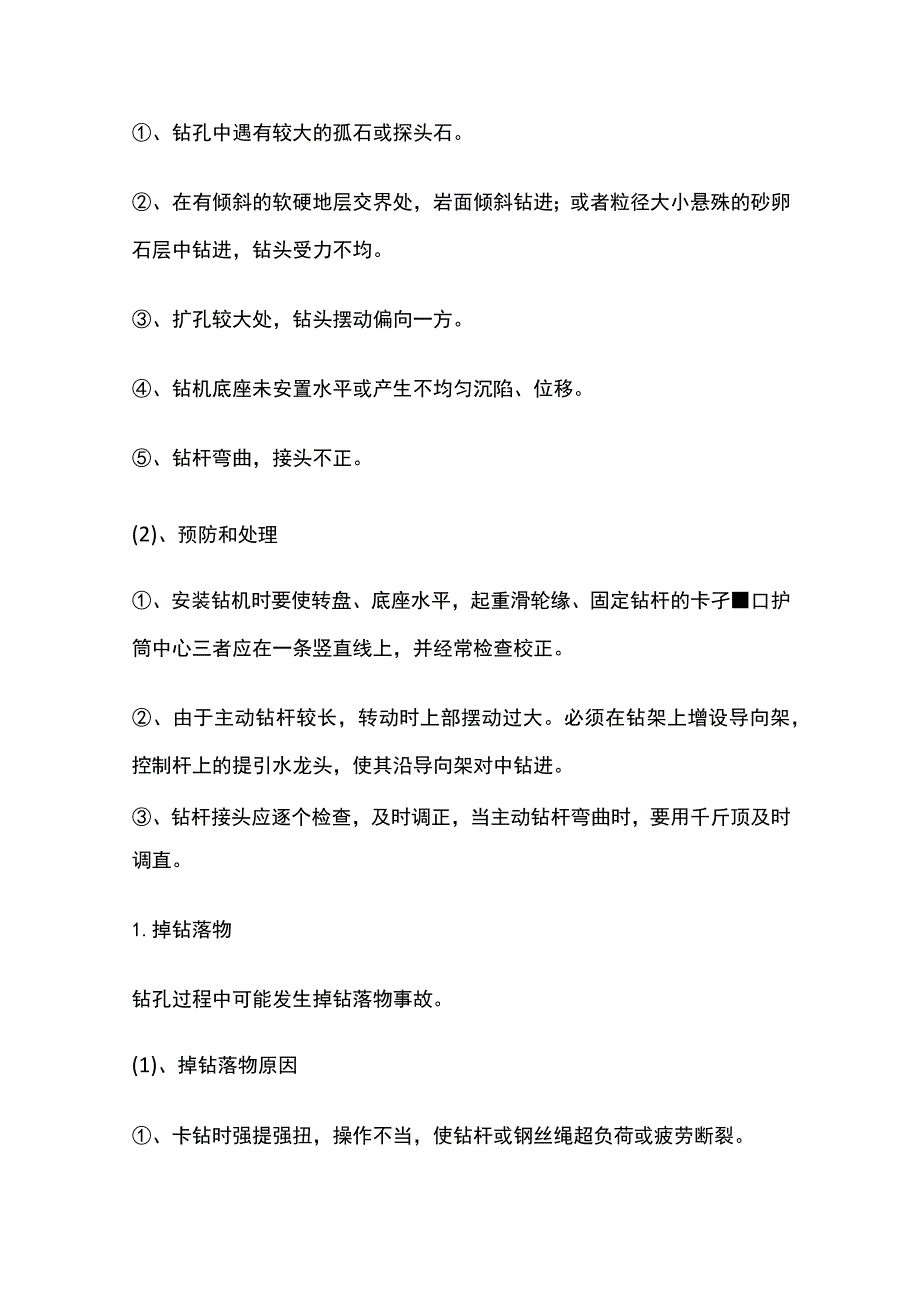

3、水),保证孔内必要的水头高度。供水管最好不要直接插入钻孔中,应通过水槽或水池使水减速后流入钻中,可免冲刷孔壁。应扶正吸泥机,防止触动孔壁。不宜使用过大的风压,不宜超过1.5-1.6倍钻孔中水柱压力。、吊入钢筋骨架时应对准钻孔中心竖直插入,严防触及孔壁。2、钻孔偏斜(1)各种钻孔方法可能发生钻孔偏斜事故。偏斜原因为:、钻孔中遇有较大的孤石或探头石。、在有倾斜的软硬地层交界处,岩面倾斜钻进;或者粒径大小悬殊的砂卵石层中钻进,钻头受力不均。、扩孔较大处,钻头摆动偏向一方。、钻机底座未安置水平或产生不均匀沉陷、位移。、钻杆弯曲,接头不正。(2)、预防和处理、安装钻机时要使转盘、底座水平,起重滑轮缘、固

4、定钻杆的卡孑口护筒中心三者应在一条竖直线上,并经常检查校正。、由于主动钻杆较长,转动时上部摆动过大。必须在钻架上增设导向架,控制杆上的提引水龙头,使其沿导向架对中钻进。、钻杆接头应逐个检查,及时调正,当主动钻杆弯曲时,要用千斤顶及时调直。1.掉钻落物钻孔过程中可能发生掉钻落物事故。(1)、掉钻落物原因、卡钻时强提强扭,操作不当,使钻杆或钢丝绳超负荷或疲劳断裂。、钻杆接头不良或滑丝。、电动机接线错误,钻机反向旋转,钻杆松脱。、转向环、转向套等焊接处断开。、操作不慎,落入扳手、撬棍等物。(2)预防措施、开钻前应清除孔内落物,零星铁件可用电磁铁吸取,较大落物和钻具也可用冲抓推打捞,然后在护筒口加盖。

5、、经常检查钻具、钻杆、钢丝绳和联结装置。(3)处理方法掉钻后应及时摸清情况,若钻推被沉淀物或坍孔土石埋住应首先清孔,使打捞工具能接触钻杆和钻推。4、糊钻和埋钻糊钻和埋钻常出现于正反循环回转钻进中,糊钻的特征是在细粒土层中钻进时进尺缓慢,甚至不进尺出现憋泵现象。预防和处理办法:对正反循环回转钻,可清除泥包,调节泥浆的相对密度和粘度,适当增大泵量和向孔内投入适量砂石解决泥包糊钻,选用刮板齿小、出浆口大的钻锥;严重糊钻,应停钻,清除钻渣。对钻杆内径、钻渣进出口和排渣设备的尺寸进行检查计算。5、扩孑侨口缩孔扩孔比较多见,一般表局部的孔径过大。在地下水呈运动状态、土质松散地层处或钻锥摆动过大,易于出现扩

6、孔,扩孔发生原因与坍孔相同,轻则为扩孔,重则为坍孔。若只孔内局部发生坍塌而扩孔,钻孔仍能达到设计深度则不必处理,只是混凝土灌注量大大增加。若因扩孔后继续坍塌影响钻进,应按坍孔事故处理。缩孔即孔径的超常缩小,一般表现为钻机钻进时发生卡钻、提不出钻头或者提外鸣叫的迹象。缩孔原因有两种:一种是钻锥焊补不及时,严重磨耗的钻锥往往钻出较设计桩径稍小的孔;另一种是由于地层中有软塑(俗称橡皮土),遇水膨胀后使孔径缩小。各种钻孔方法均可能发生缩孔。为防止缩孔,前者要及时修补磨损的钻头,后者要使用失水率小的优质泥浆护壁并须快转慢进,并复钻二三次;或者使用卷扬机吊住钻锥上下、左右反复扫孔以扩大孔径,直至使发生缩孔

7、部位达到设计要求为止。对于有缩孔现象的孔位,钢筋笼就位后须立即灌注,以免桩身缩径或露筋.6、梅花孔(或十字孔)常发生在以冲击锥钻进时,冲成的孔不圆,叫做梅花孔或十字孔。(1)形成原因、锥顶转向装置失灵,以致冲锥不转动,总在一个方向上下冲击。、泥浆相对密度和粘度过高,冲击转动阻力太大,钻头转动困难。、操作时钢丝绳太松或冲程太小,冲推刚提起又落下,钻头转动时间不充分或转动很小,改换不了冲击位置。、有非匀质地层,如漂卵石层、堆积层等易出现探头石,造成局部孔壁凸进,成孔不圆。(2)预防办法、应经常检查转向装置的灵活性,及时修理或更换失灵的转向装置。、选用适当粘度和相对密度的泥浆,并适时掏渣。、用低冲程

8、时,每冲击一段换用高一些冲程冲击,交替冲击修整孔形。、出现梅花孔后,可用片、卵石混合粘土回填钻孔,重新冲击。7、卡锥(1)常发生在以冲击锥钻进时。原因、钻孔形成梅花形,冲锥被狭窄部位卡住。、未及时焊补冲锥,钻孔直径逐渐变小,而焊补后的冲锥大了,又用高冲程猛击,极易发生卡锥。、伸入孔内不大的探头石未被打碎,卡住锥脚或锥顶。、孔口掉下石块或其它物件,卡住冲推。、在粘土层中冲击冲程太高,泥浆太稠,以致冲锥被吸住。、大绳松放太多,冲推倾倒,顶住孔壁。(2)处理方法、当为梅花卡钻时,若锥头向下有活动余地,可使钻头向下并转动直径较大方向提起钻头。也可松一下钢丝绳,使钻锥转动一个角度,有可能将钻锥提出。、卡

9、钻不宜强提以防坍孔、埋钻。宜用由下向上顶撞的办法,轻打卡点的石头,有时使钻头上下活动,也能脱离卡点或使掉入的石块落下。、用较粗的钢丝绳带打捞钩或打捞绳放进孔内,将冲锥勾往后,与大绳同时提动,或交替提动,并多次上下、左右摆动试探,有时能将冲锥提出。、在打捞过程中,要继续搅拌泥浆,防止沉淀埋钻。、用其它工具,如小冲锥、小掏渣筒等下到孔内冲击,将卡锥的石块挤进孔壁,或把冲锥碰活动脱离卡点后,再将冲推提出。但要稳住大绳以免冲锥突然下落。、用压缩空气或高压水管下入孔内,对准卡锥一侧或吸锥处适当冲射一些时候,使卡点松动后强行提出。、使用专门加工的工具将顶住孔壁的钻头拨正。、用以上方法提升锥无效时,可试用水

10、下爆破提锥法。将防水炸药(小于Ikg)放于孔内,沿推的滑槽放到锥底,而后引爆,震松卡锥,再用卷扬机和链滑车同时提拉,一般是能提出的。8、外杆折断(1)折断原因、用水文地质或地质钻探小孔径钻孔的钻杆来作桥梁大孔径钻孔桩用,其强度、刚度太小,容易折断。、钻进中选用的转速不当,使钻杆所受的扭转或弯曲等应力增大,因而折断。、钻杆使用过久,连接处有损伤或接头磨损过甚。、地质坚硬,进尺太快,使钻杆超负荷工作。、孔中出现异物,突然增加阻力而没有及时停钻。2)预防和处理、不使用弯曲严重的钻杆,要求各节钻杆的连接和钻杆与钻头的连接丝扣完好,以螺丝套连接的钻杆接头要有防止反转松脱的固锁设施。、钻进过程中应控制进尺

11、速度。遇到坚硬、复杂的地质,应认真仔细操作。、钻进过程中要经常检查钻具各部分的磨损情况和接头强度是否足够。不合要求者,及时更换。、在钻进中若遇异物,须以处理后再钻进。、如已发生钻杆折断事故,可按前述打捞方法将掉落钻杆打捞上来。并检查原因,换用新或大钻杆继续钻进。9、钻孔漏浆(1)漏浆原因、在透水性强的砂砾或流砂中,特别是在有地下水流动的地层中钻进时,稀泥浆向孔壁外漏失。、护筒埋置太浅,回填土夯实不够,致使刃脚漏浆。、护筒制作不良,接缝不严密,造成漏浆。、水头过高,水柱压力过大,使孔壁渗浆。(2)始里办法、凡属于第一种情况的回转钻机应使用较粘稠或高质量的泥浆钻孔。冲击钻机可加稠泥浆或回填粘土掺片

12、石、卵石反复冲击增强护壁。、属于护筒漏浆的,应按前述有关护筒制作与埋设的规范规定办理。如接缝处漏浆不严重,可由潜水工用棉、絮堵塞,封闭接缝。如漏水严重,应挖出护筒,修理完善后重新埋设。10、首批混凝土封底失败(1)事故原因和预防措施导管底距离孔底大高或太低。原因:由于计算错误,使导管下口距离孔底太高或太低。太高了使首批已数量不够,埋不了导管下口(1米以上)O太低了使首批已下落困难,造成泥浆与混凝土混合。预防措施:准确测量每节导管的长度,并编号记录,复核孔深及导管总长度。也可将拼装好的导管直接下到孔底,相互校核长度。由于计算错误,造成首批碎数量不够,埋管失败。预防措施:根据孔径、导管直径认真计算

13、和复核首批碎数量。首批混凝土品质太差。原因:首批仁和易性太差,翻浆困难。或坍落度太大,造成离析。预防措施:搞好配合比设计,严格控制混凝土和易性。导管进浆。导管密封性差,在首批硅灌注后,由于外部泥浆压力太大,渗入导管内,造成砂与泥浆混和。(2)处理办法首批混凝土封底失败后,应拨出导管,提起钢筋笼,立即清孔。IL供料和设备故障使灌注停工(1)事故原因和预防措施原因而于设备故障,混凝土材料供应问题造成停工较长时间,使混凝土凝结而断桩。预防措施:施工前应做好过程能力鉴定,对于部分设备考虑备用;对于发生的事故应有应急预案。(2)处理方法1如断桩距离地面较深,考虑提起钢筋笼后重新成孔。2如断桩距离地面较浅

14、,可采用接桩。3如原孔无法利用,则回填后采取补桩的办法。12、灌注过种中坍孔(1)事故原因和预防措施原因:由于清孔不当、泥浆过稀、下钢筋笼时碰撞孔壁、致使在灌注过程中发生坍孔。(2)处理办法1如坍孔并不严重,可继续灌注,并适当加快进度。2如无法继续灌注,应及时回填重新成孔。13、导管拨空、掉管(1)事故原因和预防1导管拨空原因:由于测量和计算错误,致使灌注硅时导管拨空,对管内充满泥浆;或导管埋深过少,泥浆涌入导管。预财昔施:应认真测量和复核孔深、导管长度;应对导管埋深适当取保守数值。2掉管原因:导管接头连接不符合要求;导管挂住钢筋笼,强拉拉脱等。预防措施:每次拆管后应仔细重新连接导管接头;导管

15、埋深较大时应及时拆管。(2)处理办法混凝土面距离地面较深时应重新成孔。混凝土面距离地面较浅可采取接桩办法。14、灌注过程中混凝土上升困难、不翻浆。(1)事故原因1混凝土供料间隔时间太长,灌注停顿,混凝土流动性变小。2混凝土和易性太差。3导管埋深过大。4在灌注将近结束时,由于导管内混凝土柱高减小,超压力降低。5导管外的泥浆及所含渣土稠度增加,相对密度增大。(2)补救措施:1提起导管,减少导管埋深。2接长导管,提高导管内混凝土柱高。3可在孔内加水稀释泥浆,并掏出部分沉淀土。15、灌注高度不够(1)事故原因和预防原因:测量不准确;桩头预留量太少。预防措施:可采用多种方法测量,确保准确;桩头超灌预留量可适当加大。(2)处理办法挖开桩头,重新接桩处理。16、导管进水(1)原因分析1首次灌注混凝土时,由于灌满导管和导管下口至桩孔底部间隙所需的混凝土总量计算不当,使首灌的混凝土不能埋住导管下口,而是全部冲出导管以外,造成导管底口进水事故。2灌注混凝土中,由

展开阅读全文
