桥梁缺陷整改修复实施方案.docx

上传人:p** 文档编号:462509 上传时间:2023-09-06 格式:DOCX 页数:19 大小:87.07KB
下载 相关 举报
桥梁缺陷整改修复实施方案.docx_第1页
第1页 / 共19页
桥梁缺陷整改修复实施方案.docx_第2页
第2页 / 共19页
桥梁缺陷整改修复实施方案.docx_第3页
第3页 / 共19页
桥梁缺陷整改修复实施方案.docx_第4页
第4页 / 共19页
桥梁缺陷整改修复实施方案.docx_第5页
第5页 / 共19页
桥梁缺陷整改修复实施方案.docx_第6页
第6页 / 共19页
桥梁缺陷整改修复实施方案.docx_第7页
第7页 / 共19页
桥梁缺陷整改修复实施方案.docx_第8页
第8页 / 共19页
桥梁缺陷整改修复实施方案.docx_第9页
第9页 / 共19页
桥梁缺陷整改修复实施方案.docx_第10页
第10页 / 共19页
亲,该文档总共19页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《桥梁缺陷整改修复实施方案.docx》由会员分享,可在线阅读,更多相关《桥梁缺陷整改修复实施方案.docx(19页珍藏版)》请在第壹文秘上搜索。

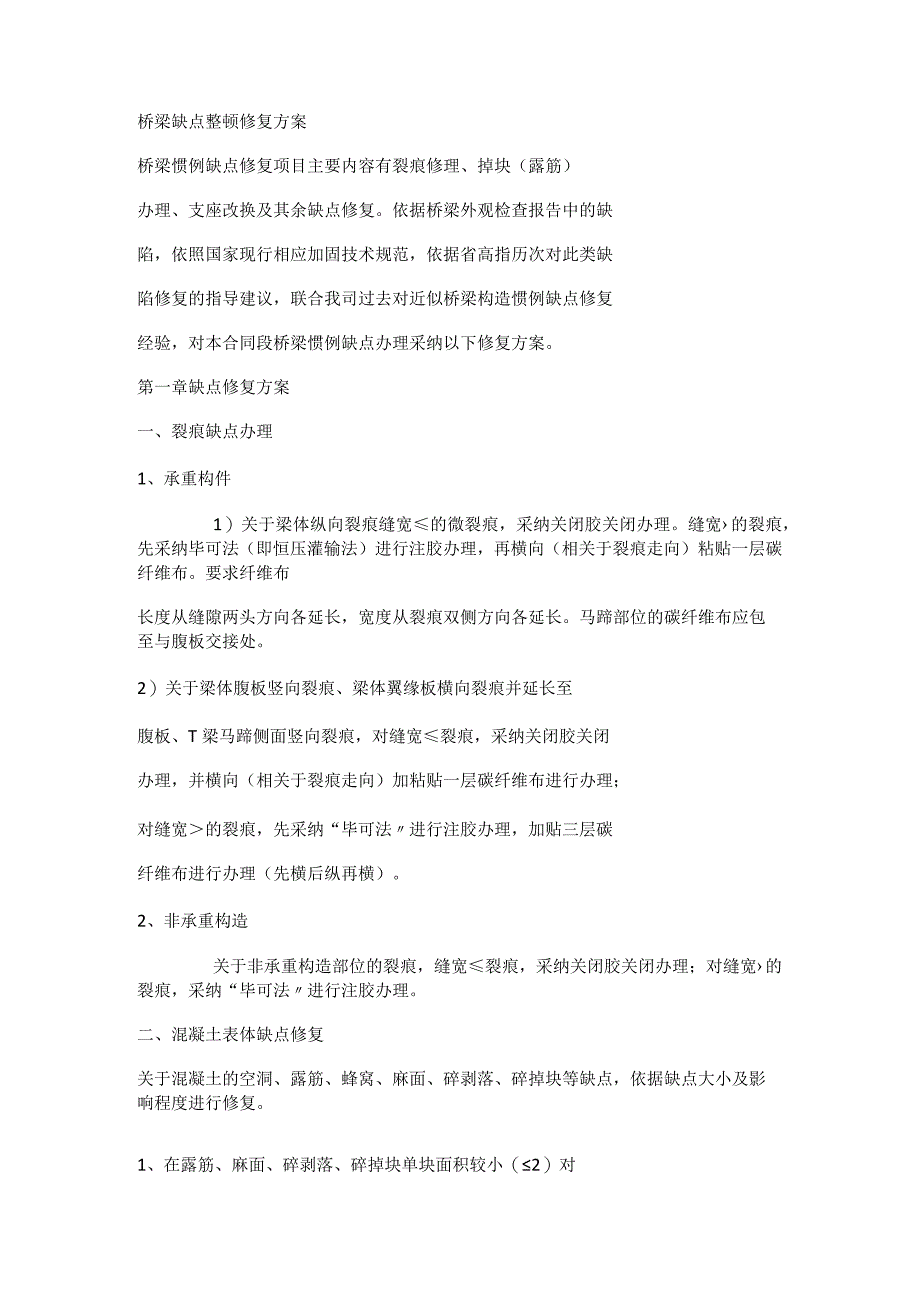

1、桥梁缺点整顿修复方案桥梁惯例缺点修复项目主要内容有裂痕修理、掉块(露筋)办理、支座改换及其余缺点修复。依据桥梁外观检查报告中的缺陷,依照国家现行相应加固技术规范,依据省高指历次对此类缺陷修复的指导建议,联合我司过去对近似桥梁构造惯例缺点修复经验,对本合同段桥梁惯例缺点办理采纳以下修复方案。第一章缺点修复方案一、裂痕缺点办理1、承重构件1)关于梁体纵向裂痕缝宽的微裂痕,采纳关闭胶关闭办理。缝宽的裂痕,先采纳毕可法(即恒压灌输法)进行注胶办理,再横向(相关于裂痕走向)粘贴一层碳纤维布。要求纤维布长度从缝隙两头方向各延长,宽度从裂痕双侧方向各延长。马蹄部位的碳纤维布应包至与腹板交接处。2)关于梁体腹

2、板竖向裂痕、梁体翼缘板横向裂痕并延长至腹板、T梁马蹄侧面竖向裂痕,对缝宽裂痕,采纳关闭胶关闭办理,并横向(相关于裂痕走向)加粘贴一层碳纤维布进行办理;对缝宽的裂痕,先采纳“毕可法进行注胶办理,加贴三层碳纤维布进行办理(先横后纵再横)。2、非承重构造关于非承重构造部位的裂痕,缝宽裂痕,采纳关闭胶关闭办理;对缝宽的裂痕,采纳“毕可法进行注胶办理。二、混凝土表体缺点修复关于混凝土的空洞、露筋、蜂窝、麻面、碎剥落、碎掉块等缺点,依据缺点大小及影响程度进行修复。1、在露筋、麻面、碎剥落、碎掉块单块面积较小(2)对碎整体性影响较小的,用锤子、钎子等工具把剥离、损坏的混凝士和外露钢筋周边的混凝土进行剔凿,对

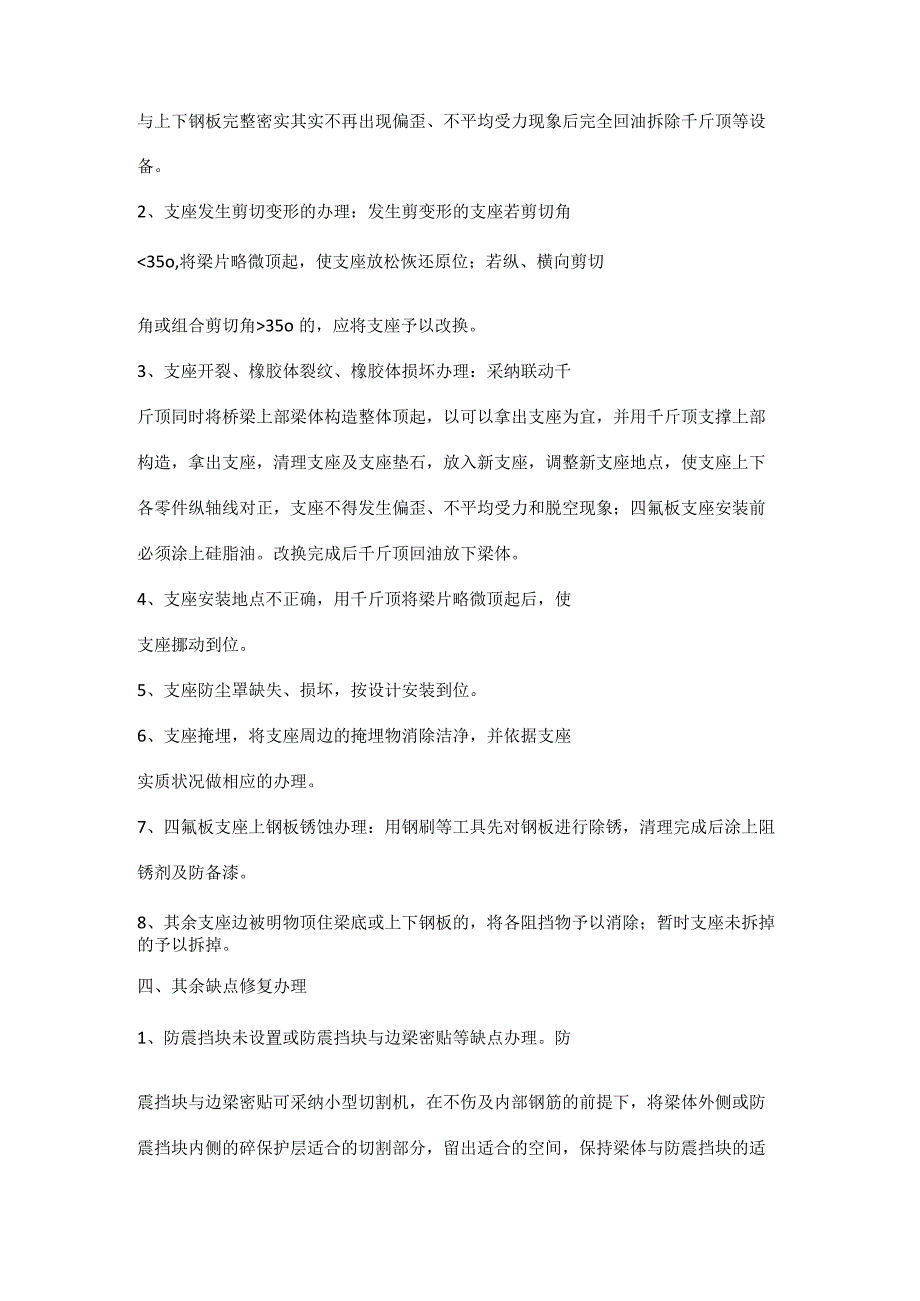

3、露筋进行除锈办理,清洁创口,再用高强度复合沙浆进行填充。2、碎空洞、蜂窝缺点D消除松懈碎后,内部无空洞、蜂窝的,对露筋进行除锈办理,洁净创口,用掺加高强度复合沙浆进行修理。2)消除松懈碎后,内部仍有空洞、蜂窝的,对露筋进行除锈办理,洁净创口,再依据状况用高强度复合沙浆进行修理,注从头旧碎的联合及强度,并预留注浆孔灌输构造胶关闭,须当心消除松懈碎,特别是内部碎,以保证修复过程中构造安全。3、对部分掉块、露筋、露涟漪管、蜂窝麻面等较严重的缺陷,采纳高强度复合沙浆进行修复,并对其粘贴碳纤维布补强。碳纤维布粘贴后均应在纤维布表面涂刷保护层以防老化,并要求表面颜色尽量与桥梁碎原色一致。1)关于掉块、露筋

4、单块面积2(主假如承重构造),沿主筋方向加贴一层300g碳纤维布,其长度均为沿主筋方向向外各延伸,双侧向外起码延长。2)关于空洞、蜂窝等缺点宽度(主假如承重构造)的沿主筋方向加贴一层300g碳纤维布;缺点宽度的或缺点边沿范围内还有近似缺点的,沿主筋方向加贴两层300g碳纤维布(主筋方向先纵后横),其长度均为沿主筋方向向外各延长,双侧向外起码延长。三、支座缺点修复1、支座与上钢板、支座垫石不密贴及脱空办理:需要加装钢板的先丈量不密贴尺寸,制作不一样尺寸楔形不锈钢板,采纳联动千斤顶将桥梁上部构造顶起,并用千斤顶支撑上部构造,拿出支座,清理支座垫石的灰尘、砂石,用构造胶将钢板粘贴固定在支座垫石上,再

5、将支座复位,千斤顶迟缓回油察看,待支座与上下钢板完整密实其实不再出现偏歪、不平均受力现象后完全回油拆除千斤顶等设备。2、支座发生剪切变形的办理:发生剪变形的支座若剪切角35o的,应将支座予以改换。3、支座开裂、橡胶体裂纹、橡胶体损坏办理:采纳联动千斤顶同时将桥梁上部梁体构造整体顶起,以可以拿出支座为宜,并用千斤顶支撑上部构造,拿出支座,清理支座及支座垫石,放入新支座,调整新支座地点,使支座上下各零件纵轴线对正,支座不得发生偏歪、不平均受力和脱空现象;四氟板支座安装前必须涂上硅脂油。改换完成后千斤顶回油放下梁体。4、支座安装地点不正确,用千斤顶将梁片略微顶起后,使支座挪动到位。5、支座防尘罩缺失

6、、损坏,按设计安装到位。6、支座掩埋,将支座周边的掩埋物消除洁净,并依据支座实质状况做相应的办理。7、四氟板支座上钢板锈蚀办理:用钢刷等工具先对钢板进行除锈,清理完成后涂上阻锈剂及防备漆。8、其余支座边被明物顶住梁底或上下钢板的,将各阻挡物予以消除;暂时支座未拆掉的予以拆掉。四、其余缺点修复办理1、防震挡块未设置或防震挡块与边梁密贴等缺点办理。防震挡块与边梁密贴可采纳小型切割机,在不伤及内部钢筋的前提下,将梁体外侧或防震挡块内侧的碎保护层适合的切割部分,留出适合的空间,保持梁体与防震挡块的适合间距;关于部分未设置防震挡块的墩柱,依照施工设计的要求立模浇筑挡块。2、关于张拉槽未封堵,对张拉槽进行

7、清理,用高强度复合沙浆封锚。3、关于取芯孔未封堵,T梁负弯矩张拉段封锚端未封锚缺陷办理,可参照梁体碎掉块、露筋、空洞等办理方法办理。4、梁板胀摸缺点办理。关于胀摸露筋的或钢筋保护层厚度不知足要求的,参照梁板碎掉块、空洞露筋、蜂窝露筋缺点办理;关于胀摸不露筋且钢筋保护层厚度知足要求的,依据现场实质情况,在外观影响不大的状况下可不做办理。5、支座垫石开裂办理、防震挡块开裂办理。采纳压力注结构胶或用高强度复合沙浆修复。6、下部构造缺点办理对少量护栏、护坡、承台、盖梁、墩柱等的掉块、蜂窝、施工洞办理,参照混凝土表体缺点办理方法办理。第二章施工工艺1、裂痕修理工艺裂痕修理分为关闭胶关闭办理和毕可法(即恒

8、压灌输法)注胶办理施工工序。1)使用酒精等有机溶剂瞄准备关闭裂痕处进行洁净办理,并使混凝土表面充足干燥;2)将拌和气的封缝胶平均地刮涂在构件表面裂痕处,使其将裂痕完整关闭;封缝胶不可以涂得太薄或太窄,封缝胶的涂抹宽度应以2团3cm,厚度2mm为宜。(2)毕可法修理毕可法修理使用的裂痕灌浆资料,要求粘度底,拥有很强的浸透力和优秀的柔韧性,硬化后不缩短,拥有优秀的持久性,具有瞬时固化特征(即固化是一突变过程)硬化后状态稳固。施工工序为:采纳毕可法办理的详细做法为:1)用钢丝刷将裂痕四周的尘埃,松懈层等杂物清理洁净,用除尘器和酒精等将裂痕处的尘埃洗净、消除、干燥。2)依据裂痕的宽度,确立灌胶底座的间

9、距和地点,在裂痕端部、裂痕交错处和裂痕较宽处设置灌胶嘴,贯串裂痕须作开槽办理并且两头一定埋设灌胶嘴。并用粉笔在裂痕表面做出标号;灌胶底座的粘贴间距应为:裂痕宽度在以下时,底座间距为250mm左右;裂痕宽度在以上时,底座间距为30Omm团350mm;原则上缝窄宜密,缝宽可稀,但每条裂痕起码有一个进浆孔和排气孔。3)将灌胶底座按标明地点顺缝粘贴在裂痕表面,灌胶底座之间的裂痕用封缝胶完整关闭。封缝胶涂得太薄或太窄,均简单造成灌缝胶的泄露,所以,封缝胶的涂抹宽度为203cm,厚度Imm;涂抹封缝胶至灌胶底座处时,应检查底座能否粘接严实。若存在缝隙,用封缝胶对其进行周圈关闭,裂痕关闭后应进行压气试验,检

10、查密闭成效;为保证固化,对封缝胶应起码保养12h;4)将灌缝胶混淆平均后,2专用注射器或手动及脚踏式泵压器内。给注射泵套上专用的注胶嘴,经过注进口上的阀门渐渐加压进行灌输,直至弹性注胶器膨胀至限高处;5)裂痕较宽的地方,先注射粘度低的灌缝胶,而后再加注粘度高的同种灌缝资料。灌浆后待缝内浆液初凝,可拆掉灌胶底座并用封缝胶对灌浆孔进行封口抹平。灌胶次序,竖缝一定自上而下,平缝应从一端向另一端进行灌胶。6)灌缝完成后,保养一日夜,等候胶固化。若温度过低,则相应延长保养时间;保养结束后,应将裂痕四周的胶渣、碎屑等杂物清理洁净。(5)裂痕修理注意事项1)进行灌浆前应付裂痕进行办理,将裂痕表面的尘埃、浮渣

11、及松懈层等污物清理洁净,并将有机溶剂将裂痕双侧20三0mm处擦洗洁净保持干燥。2)灌浆机具、用具及管子在灌浆前应进行检查合格后方可使用。2、粘贴碳纤维布的施工工艺1)先对混凝土表面粉刷层进行凿除,而后对梁进行表面打磨、平坦,露出构造新面。无任何松懈物、尘埃、油和油脂,有裂痕处应用钢丝刷或压缩空气清理稳当。直角部分磨成圆弧(R20mm)。2)配制找平资料并对不平坦处做修复办理,使表体凹凸平整。3)用毛刷、滚筒或塑料刮板将底胶平均涂抹于混凝土构件表面,将粘纤维面胶平均涂抹于混凝土粘贴部位和碳纤维布上,将涂好胶的碳纤维布,拉紧对齐后粘贴。在施工过程中以滚筒压挤碳纤维布使其与粘结树脂充足联合,同时以压

12、板去除气泡,及时察看碳纤维布与水泥能否密切联合,若仍有缝隙或气泡,注入粘结树脂并加以压平。4)而后在碳纤维布表面面也平均涂抹面胶,并频频滚压,使构造胶双向充足浸润碳纤维布。5)若多层粘贴,待手指触感干燥,可进行下一层粘贴(重复第3步,第4步)。碳纤维布粘贴后均应在纤维布表面涂刷构造胶以防老化,并要求表面颜色尽量与桥梁碎原色一致。3、构造物及构件露筋掉块的施工工艺(1)构造物及构件露筋需进行除锈办理锈蚀的施工工序为:损坏钢筋涂刷涂刷混凝玲除锈玲阻锈玲保护土剔清理剂剂、1匕111)损坏混凝土剔凿:用锤子、钎子等工具把剥离、损坏的混凝土和外露钢筋周边的混凝土进行剔凿,关于缺点深度IOcm,面积IOc

13、mxlOcm时,表面凿成方波型和锯齿状,直至露出混凝土的密实部分。并将表面的松懈层、附着物、油污物、污垢、尘埃等清理洁净;2)钢筋除锈:用钢丝刷或钢丝轮对锈蚀钢筋进行打磨,将钢筋表面的铁锈消除洁净,并清理表面粉尘;3)涂刷阻锈剂:在除完锈的钢筋表面用毛刷涂刷阻锈剂。4)涂刷钢筋保护剂:关于外露钢筋,涂完阻锈剂且表面干燥后,再在钢筋上边涂刷钢筋保护剂。(2)掉块、蜂窝麻面、空洞等混凝土缺损修理施工工艺:1)在高强复合沙浆配置过程中,一定称量正确,搅拌平均。2)松懈碎需凿除,并用钢丝刷消除碎面上的浮渣、浮灰。3)用毛刷平均在混凝土表面涂刷环氧界面剂,以增强旧混凝土和高强度复合沙浆之间的粘协力。4)

14、将已经配制好的构造胶或高强复合沙浆在其固化前及时对损坏和凿除混凝土基面进行修理,以达到其原构造尺寸或设计要求。5)在高强度复合沙浆修理达成以后的24h内,不可以对修理沙浆进行扰动,保证优秀的保养条件。4、梁体顶升工艺1、选定墩台位并打扫2、标明丈量参照线3、对病害地点摄影4、安置千斤顶玲5、连结油泵站及每个油阀、千斤顶接头6、准备就绪开始顶升7、顶升油压至30MPa后,回油(连续2-3次)、选择平坦地点、上下钢板垫放在平坦位置上、千斤顶支点对正钢板中心点(同时又是梁体横隔梁或梁肋中点)8、施工操作摄影9、顶升过程检查,察看梁体变化10、梁体顶升到位后,关紧各个油阀,并停止油泵站工作11、改换或

15、纠偏支座(对中、定位、确认)12、施工操作摄影13、丈量、记录20、移至新墩位J个14、回油,卸落千斤顶19、技术人员检查、查收15、支座改换或纠偏达成18、打扫墩位、洁净支座16、对调或纠偏的支座摄影玲17、丈量、记录顶升流程图顶升设备采纳2台液压泵站、数个台液压千斤顶;液压泵站搁置在桥面上,安装达成后,进行顶升系统的调试。(1)试顶全部准备工作齐全后(如检查垫块、千斤顶安装、承力基础、全部施工设备及资料等),千斤顶同时开动,进行试顶,按顶升行程进行顶升控制,试顶高度2mm,并持载5min以上后卸载。卸载后应仔细检查系统的各自控制系统及表观现象,检查要点有:全部油路有无漏油现象、千斤顶有无异样现象、供电线路的表现磨损等。卸载后同时还应仔细检查千斤顶上下钢板有无变形现象,必需时可调整钢板的厚度以知足顶升要求;仔细检查千斤顶搁置地点下的构造物有无差别于顶升前的现象

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
