《临时道路施工方案完整版.docx》由会员分享,可在线阅读,更多相关《临时道路施工方案完整版.docx(7页珍藏版)》请在第壹文秘上搜索。

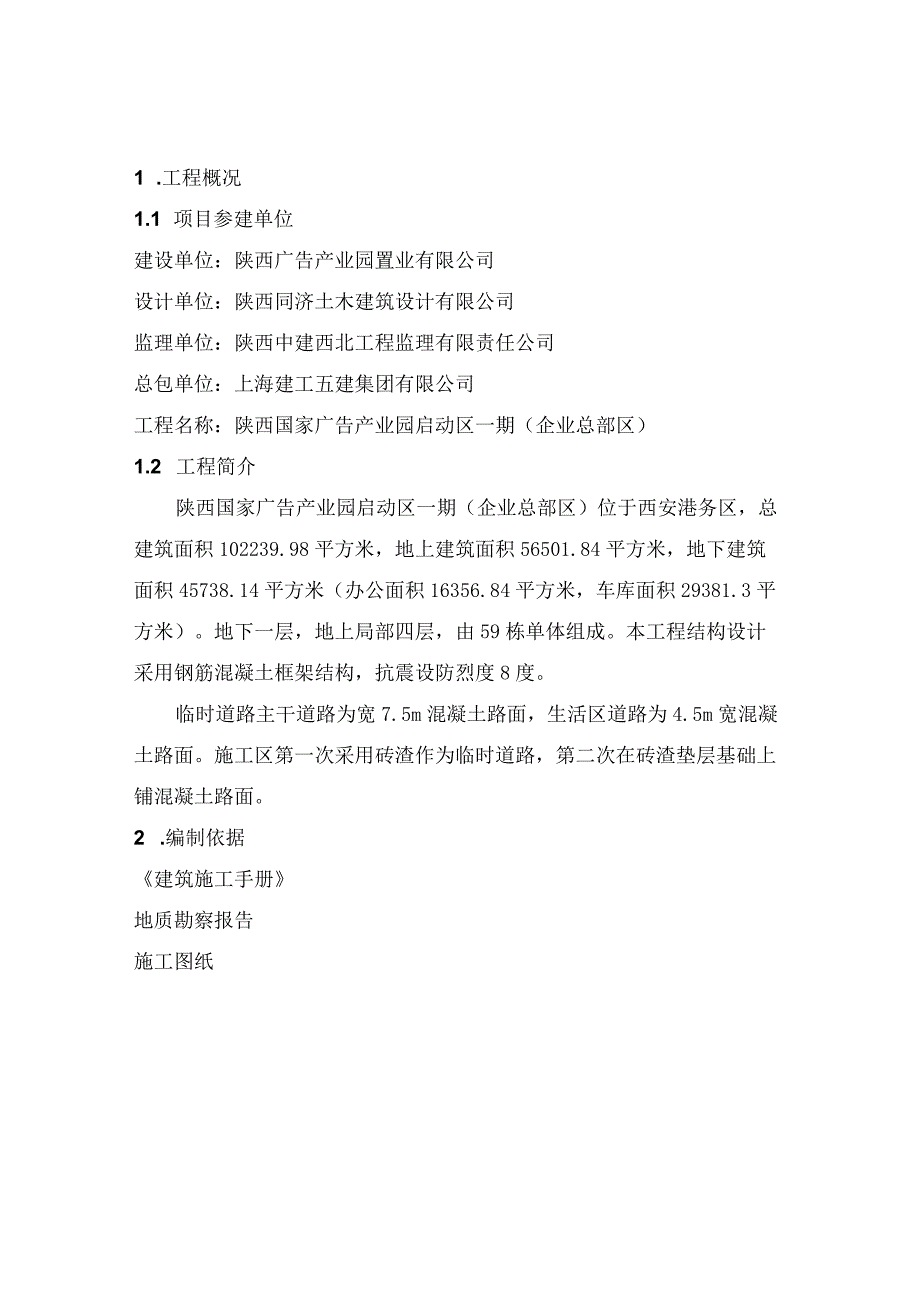

1、1 .工程概况1.1 项目参建单位建设单位:陕西广告产业园置业有限公司设计单位:陕西同济土木建筑设计有限公司监理单位:陕西中建西北工程监理有限责任公司总包单位:上海建工五建集团有限公司工程名称:陕西国家广告产业园启动区一期(企业总部区)1.2 工程简介陕西国家广告产业园启动区一期(企业总部区)位于西安港务区,总建筑面积102239.98平方米,地上建筑面积56501.84平方米,地下建筑面积45738.14平方米(办公面积16356.84平方米,车库面积29381.3平方米)。地下一层,地上局部四层,由59栋单体组成。本工程结构设计采用钢筋混凝土框架结构,抗震设防烈度8度。临时道路主干道路为宽

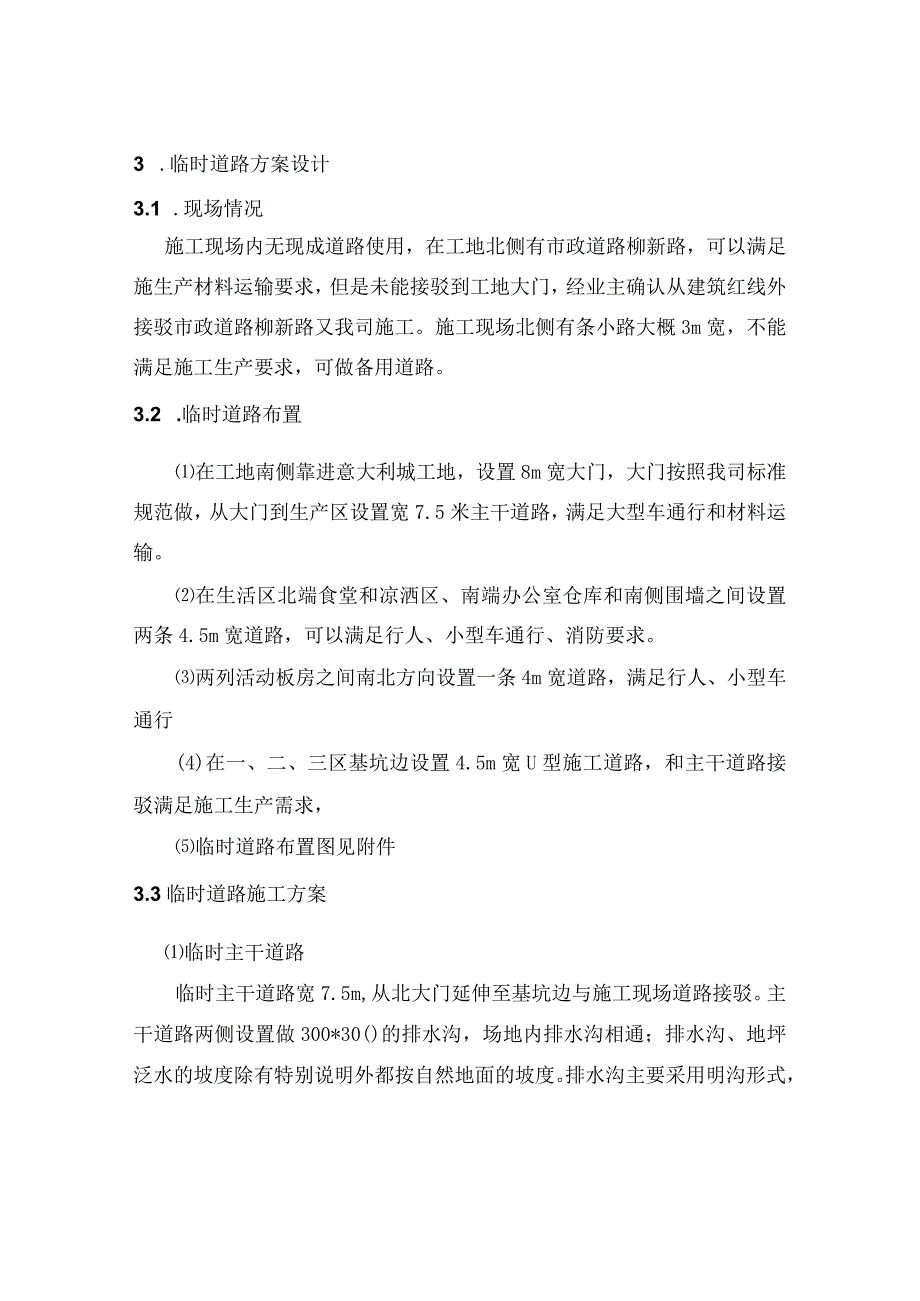

2、7.5m混凝土路面,生活区道路为4.5m宽混凝土路面。施工区第一次采用砖渣作为临时道路,第二次在砖渣垫层基础上铺混凝土路面。2 .编制依据建筑施工手册地质勘察报告施工图纸3 .临时道路方案设计3.1 .现场情况施工现场内无现成道路使用,在工地北侧有市政道路柳新路,可以满足施生产材料运输要求,但是未能接驳到工地大门,经业主确认从建筑红线外接驳市政道路柳新路又我司施工。施工现场北侧有条小路大概3m宽,不能满足施工生产要求,可做备用道路。3.2 .临时道路布置在工地南侧靠进意大利城工地,设置8m宽大门,大门按照我司标准规范做,从大门到生产区设置宽7.5米主干道路,满足大型车通行和材料运输。在生活区北
3、端食堂和凉洒区、南端办公室仓库和南侧围墙之间设置两条4.5m宽道路,可以满足行人、小型车通行、消防要求。两列活动板房之间南北方向设置一条4m宽道路,满足行人、小型车通行(4)在一、二、三区基坑边设置4.5m宽U型施工道路,和主干道路接驳满足施工生产需求,临时道路布置图见附件3.3临时道路施工方案临时主干道路临时主干道路宽7.5m,从北大门延伸至基坑边与施工现场道路接驳。主干道路两侧设置做300*30()的排水沟,场地内排水沟相通;排水沟、地坪泛水的坡度除有特别说明外都按自然地面的坡度。排水沟主要采用明沟形式,局部穿施工便道时上铺中25钢筋网格。排水沟内侧使用1:3水泥砂浆刮糙抹平。临时主干道路
4、做法原有自然地坪找平厚碾压密实铺20cm厚3:7灰土碾压密实浇筑C35混凝土25cmo见下图生活区道路生活区道路南北一条宽4m,东西方向两条宽4.5米。路基采用自然土体碾压密实厚浇筑20Cm厚C35混凝土。生活区活动板房之间的硬化采用同样做法。做法如下图生活区在硬化过程中在活动板房纵墙方向设置300*300的排水沟,场地内排水沟相通;排水沟、地坪泛水的坡度除有特别说明外都按自然地面的坡度,排水沟内侧使用1:3水泥砂浆刮糙抹平。雨水通过排水沟排至集水井,然后排至市政管网。施工现场道路施工现场道路沿一、二、三区基坑边呈U型设置,宽度均为4.5米,与主干道路接驳。施工现场道路分两次施工,第一次在1、
5、2#结构施工,二区及一区土方开挖阶段,在原有自然土体找平碾压密实基础上,铺30Cm厚砖渣,碾压密实,满足结构施工的材料运输和土方运输;第二次一区、二区土方开挖完成后,在原有砖渣的基础上浇筑20CmC35混凝土。4 .道路施工质量控制4.1 施工质量过程控制自然土体碾压自然土体在碾压之前清除所有的障碍物(树木、固体垃圾、建筑物),障碍物清除后,采用推土机将自然地坪平整,然以采用压路机碾压密实,密实度不低于95%o灰土施工质量控制自然地坪碾压验收合格后开始20cm厚3:7施工。灰土施工过程中注意抄平和道路的找坡,找坡坡度需满足道路排水要求(1.5%2.0%)。灰土的碾压密实度不小于95%o道路混凝
6、土施工灰土施工验收合格后开始道路混凝土浇筑施工准备。混凝土路面必须按照要求留置伸缩缝,混凝土浇筑之前保证路基的干燥没有积水,混凝浇筑过程中严格按照混凝土施工工艺施工。混凝土浇筑完后,及时按期洒水养护,在混凝土干硬之前完成混凝土路面防滑条施工。4.2 道路施工质量控制措施在道路施工中积极推行全面质量管理,加强人员培训,建立健全各级责任制,以保证施工质量达到设计标准。施工人员必须对质量负责,做好质量管理工作,实行自检、互检、交接班检查,并设立主要负责人领导下的专职质量检查机构,采用班组初检、施工队长复检、质检员终检的“三检制”。质检人员与施工人员都必须树立预防为主和质量第一的观点,防止发生质量事故
7、。质量控制按国家和行业有关标准、施工图、技术要求以及工地制定的施工规章制度。质量检查部门对所有取样检查部位的平面位置、高程、检验结果等均应如实记录,并逐班、逐日填写质量报表,分送有关部门和负责人。质检资料必须妥善保存,防止丢失,严禁自行销毁。施工过程中,对每班出现的质量问题,处理经过及遗留问题,在现场交接班记录本上详细写明,并经值班负责人签署。针对每一个质量问题,在现场做出的决定,必须由主管技术负责人签署,作为施工质量控制的原始记录。5 .临时施工道路布置图1 .工程概况11.1 项目参建单位11.2 工程简介12 .编制依据13 .临时道路方案设计23.1 现场情况23.2 临时道路布置23.3 时道路施工方案24 .道路施工质量控制44.1 施工质量过程控制44.2 道路施工质量控制措施55 .临时施工道路布置图5
