内墙饰面砖粘贴工程技术交底全套.docx

上传人:p** 文档编号:491240 上传时间:2023-09-19 格式:DOCX 页数:9 大小:13.47KB
下载 相关 举报
内墙饰面砖粘贴工程技术交底全套.docx_第1页
第1页 / 共9页
内墙饰面砖粘贴工程技术交底全套.docx_第2页
第2页 / 共9页
内墙饰面砖粘贴工程技术交底全套.docx_第3页
第3页 / 共9页
内墙饰面砖粘贴工程技术交底全套.docx_第4页
第4页 / 共9页
内墙饰面砖粘贴工程技术交底全套.docx_第5页
第5页 / 共9页
内墙饰面砖粘贴工程技术交底全套.docx_第6页
第6页 / 共9页
内墙饰面砖粘贴工程技术交底全套.docx_第7页
第7页 / 共9页
内墙饰面砖粘贴工程技术交底全套.docx_第8页
第8页 / 共9页
内墙饰面砖粘贴工程技术交底全套.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《内墙饰面砖粘贴工程技术交底全套.docx》由会员分享,可在线阅读,更多相关《内墙饰面砖粘贴工程技术交底全套.docx(9页珍藏版)》请在第壹文秘上搜索。

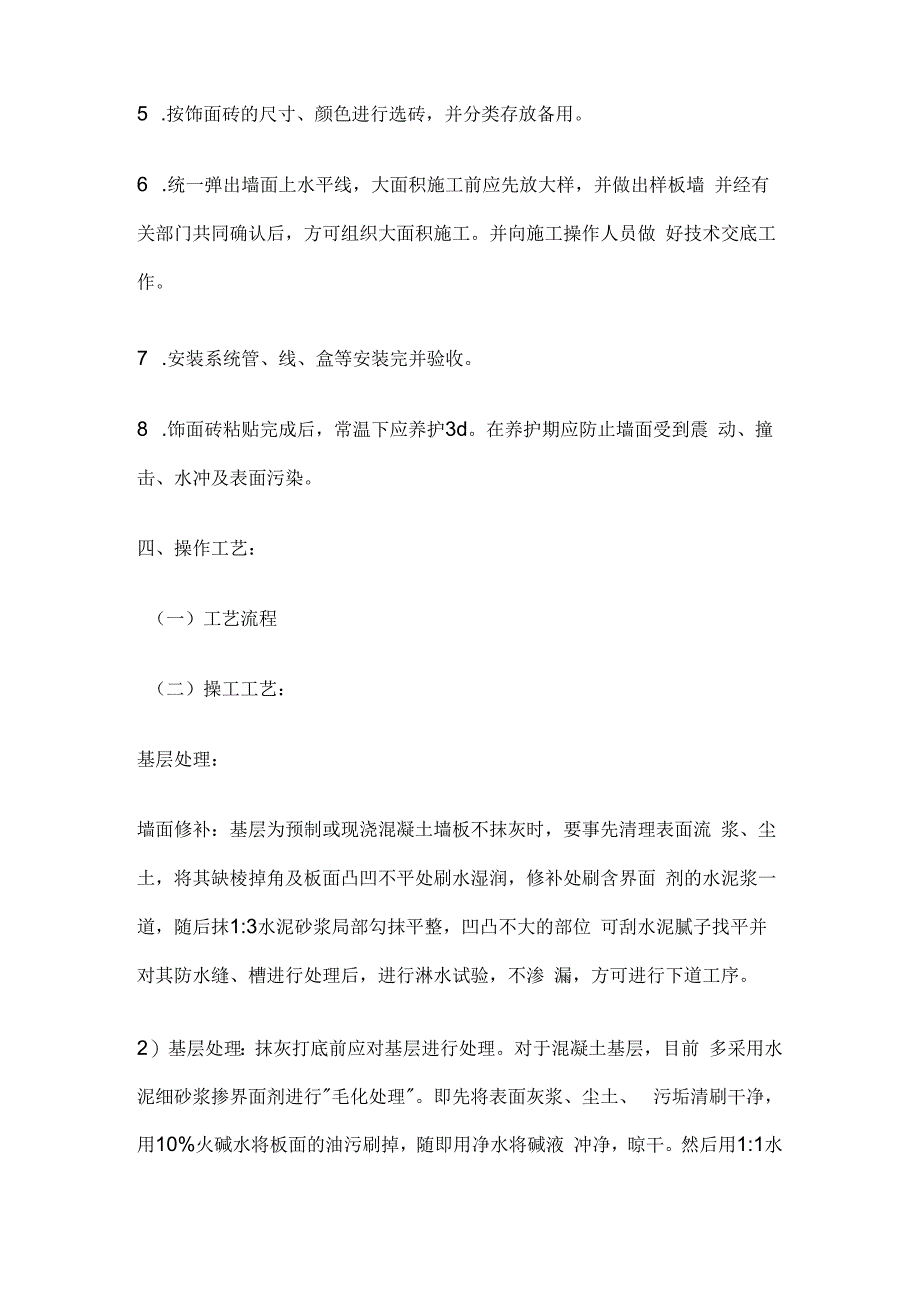

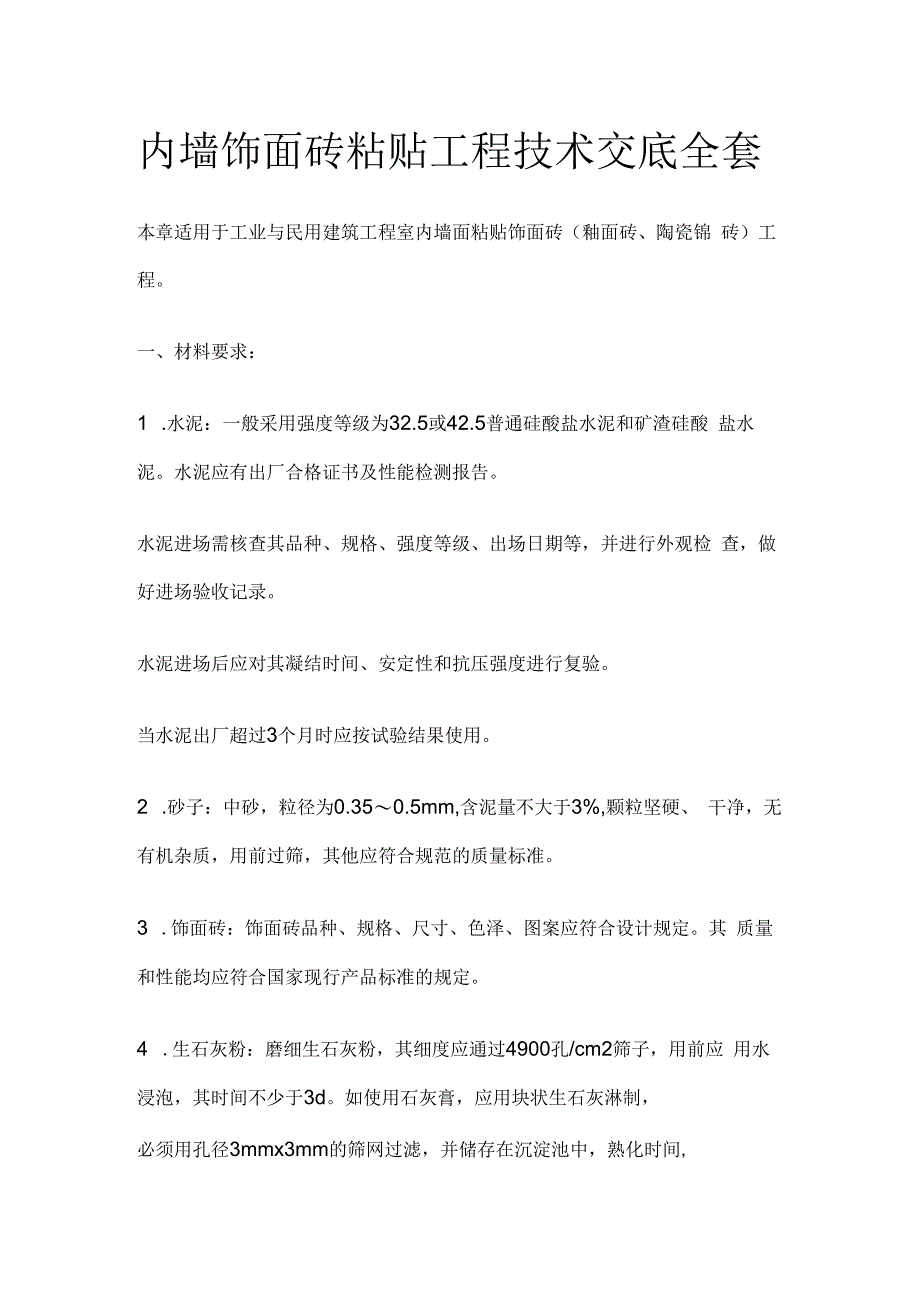

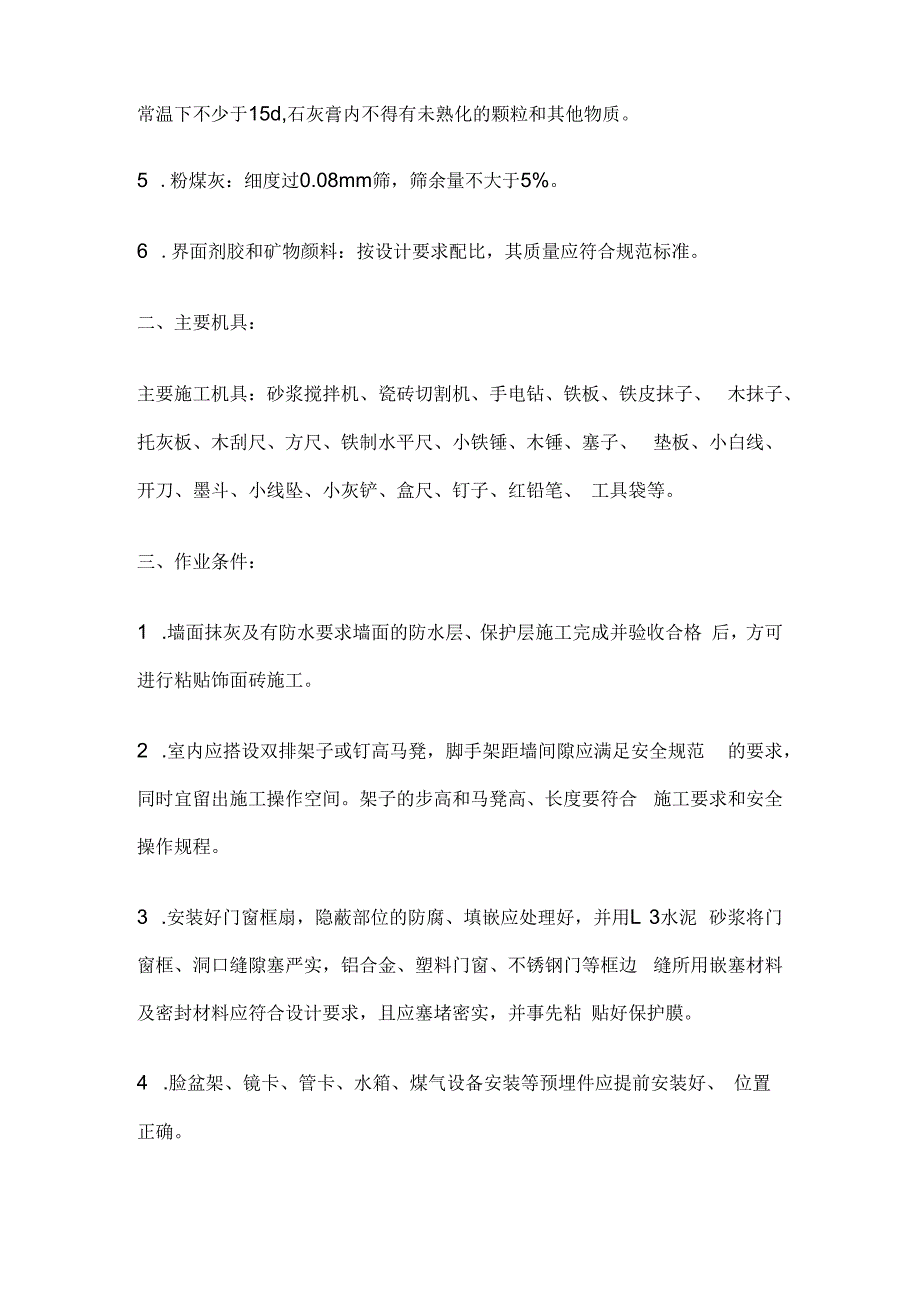

1、内墙饰面砖粘贴工程技术交底全套本章适用于工业与民用建筑工程室内墙面粘贴饰面砖(釉面砖、陶瓷锦 砖)工程。一、材料要求:1 .水泥:一般采用强度等级为32.5或42.5普通硅酸盐水泥和矿渣硅酸 盐水泥。水泥应有出厂合格证书及性能检测报告。水泥进场需核查其品种、规格、强度等级、出场日期等,并进行外观检 查,做好进场验收记录。水泥进场后应对其凝结时间、安定性和抗压强度进行复验。当水泥出厂超过3个月时应按试验结果使用。2 .砂子:中砂,粒径为0.350.5mm,含泥量不大于3%,颗粒坚硬、 干净,无有机杂质,用前过筛,其他应符合规范的质量标准。3 .饰面砖:饰面砖品种、规格、尺寸、色泽、图案应符合设计

2、规定。其 质量和性能均应符合国家现行产品标准的规定。4 .生石灰粉:磨细生石灰粉,其细度应通过4900孔/cm2筛子,用前应 用水浸泡,其时间不少于3d。如使用石灰膏,应用块状生石灰淋制,必须用孔径3mmx3mm的筛网过滤,并储存在沉淀池中,熟化时间,常温下不少于15d,石灰膏内不得有未熟化的颗粒和其他物质。5 .粉煤灰:细度过0.08mm筛,筛余量不大于5%。6 .界面剂胶和矿物颜料:按设计要求配比,其质量应符合规范标准。二、主要机具:主要施工机具:砂浆搅拌机、瓷砖切割机、手电钻、铁板、铁皮抹子、 木抹子、托灰板、木刮尺、方尺、铁制水平尺、小铁锤、木锤、塞子、 垫板、小白线、开刀、墨斗、小线

3、坠、小灰铲、盒尺、钉子、红铅笔、 工具袋等。三、作业条件:1 .墙面抹灰及有防水要求墙面的防水层、保护层施工完成并验收合格 后,方可进行粘贴饰面砖施工。2 .室内应搭设双排架子或钉高马凳,脚手架距墙间隙应满足安全规范 的要求,同时宜留出施工操作空间。架子的步高和马凳高、长度要符合 施工要求和安全操作规程。3 .安装好门窗框扇,隐蔽部位的防腐、填嵌应处理好,并用L 3水泥 砂浆将门窗框、洞口缝隙塞严实,铝合金、塑料门窗、不锈钢门等框边 缝所用嵌塞材料及密封材料应符合设计要求,且应塞堵密实,并事先粘 贴好保护膜。4 .脸盆架、镜卡、管卡、水箱、煤气设备安装等预埋件应提前安装好、 位置正确。5 .按

4、饰面砖的尺寸、颜色进行选砖,并分类存放备用。6 .统一弹出墙面上水平线,大面积施工前应先放大样,并做出样板墙 并经有关部门共同确认后,方可组织大面积施工。并向施工操作人员做 好技术交底工作。7 .安装系统管、线、盒等安装完并验收。8 .饰面砖粘贴完成后,常温下应养护3d。在养护期应防止墙面受到震 动、撞击、水冲及表面污染。四、操作工艺:(一)工艺流程(二)操工工艺:基层处理:墙面修补:基层为预制或现浇混凝土墙板不抹灰时,要事先清理表面流 浆、尘土,将其缺棱掉角及板面凸凹不平处刷水湿润,修补处刷含界面 剂的水泥浆一道,随后抹1:3水泥砂浆局部勾抹平整,凹凸不大的部位 可刮水泥腻子找平并对其防水缝

5、、槽进行处理后,进行淋水试验,不渗 漏,方可进行下道工序。2)基层处理:抹灰打底前应对基层进行处理。对于混凝土基层,目前 多采用水泥细砂浆掺界面剂进行毛化处理。即先将表面灰浆、尘土、 污垢清刷干净,用10%火碱水将板面的油污刷掉,随即用净水将碱液 冲净,晾干。然后用1:1水泥细砂浆内掺界面剂,喷或甩到墙上,其甩 点要均匀,毛刺长度不宜大于8mm,终凝后浇水养护,直至水泥砂浆 毛刺有较高的强度(用手掰不动)为止。基层为加气混凝土墙体,应对松 动、灰浆不饱满的砌缝及梁、板下的顶头缝,用聚合物水泥砂浆填塞密 实。将凸出墙面的灰浆刮净,凸出墙面不平整的部位剔凿;坑凹不平、 缺楞掉角及设备管线槽、洞、孔

6、用聚合物水泥砂浆整修密实、平顺。砖 墙基层,要将墙面残余砂浆清理干净。2 .吊垂直、套方、找规矩:按墙上己弹的基准线,分别在门口角、垛、 墙面等处吊垂直、套方、抹灰饼,并按灰饼充筋。3 .抹底层砂浆:1)洒水湿润:将墙面浮土清扫干净,分数遍浇水湿润。特别是加气混 凝土吸水速度先快后慢,吸水量大而延续时间长,故应增加浇水的次数, 使抹灰层有良好的凝结硬化条件,不致在砂浆的硬化过程中水分被加气 混凝土吸走。浇水量以水分渗入加气混凝土墙深度8IOmm为宜,且 浇水宜在抹灰前一天进行。遇风干天气,抹灰时墙面如干燥不湿,应再 喷洒一遍水,但抹灰时墙面应不显浮水,以利砂浆强度增长,不出现空 鼓、裂缝。2)

7、抹底层砂浆:基层为混凝土、砖墙墙面,浇水充分湿润墙面后的第 二天抹1:3水泥砂浆,每遍厚度57mm,应分层分遍与所抹筋齐平, 并用大杠刮平找直,木抹子搓毛。基层为加气混凝土墙体,在刷好聚合 物水泥浆以后应及时抹灰,不得在水泥浆风干后再抹灰,否则,容易形 成隔离层,不利于砂浆与基层的粘结。抹灰时不要将灰饼碰坏。底灰材 料应选择与加气混凝土材料相适应的混合砂浆,厚度5mm,扫毛或划 出纹线。然后用上3水泥砂浆(厚度约58mm)抹第二遍,用大杠将 抹灰面刮平,表面压光。用吊线板检查,要求垂直平整,阴阴角方正, 顶板(梁)与墙面交角顺直,管后阴角顺直、平整、洁净。3)加强措施:如抹灰层局部厚度大于或等

8、于35mm时,应按照设计要 求采用加强网进行加强处理,以保证抹灰层与基体粘结牢固。不同材料 墙体相交接部位的抹灰,应采用加强网进行防开裂处理,加强网与两侧 墙体的搭接宽度不应小于IoOmmo4)当作业环境过于干燥且工程质量要求较高时,加气混凝土墙面抹灰 后可采用防裂剂。底子灰抹完后,立即用喷雾器将防裂剂直接喷洒在底 子灰上,防裂剂以雾状喷出,以使喷洒均匀,不漏喷,不宜过量,过开 集中,操作时喷嘴倾斜向上仰,与墙面的距离,以确保喷洒均匀适度, 又不致将灰层冲坏。防裂剂喷撒23h内不要搓动,以免破坏防裂剂表 层。4 .分格、弹线:待底层灰六、七成干时,按图纸要求、釉面砖规格及 结合实际条件进行排砖

9、、弹线。5 .排砖:根据设计图纸或排砖设计对墙面进行横竖向排砖,门边、窗 边、镜边、阳角边宜排整砖,同时横排竖列均不得有小于1/2砖的非整 砖。非整砖行应排在次要部位,如门窗上或阴角不明显处等。但要注意 整个墙面的一致和对称。如遇有突出的管线设备卡件,应用整砖套割吻 合,不得用非整砖随意拼凑镶贴。用碎饰面砖贴标准点,用做灰饼的混合砂浆贴在墙面上,用以控制贴饰 面砖的表面平整度。垫底尺、计算准确最下一皮砖下口标高,以此为依 据放好底尺,要水平、安稳。6 .浸砖:面砖镶贴前,应挑选颜色、尺寸一致的破,变形、缺楞掉角 的砖挑出不用,浸泡砖时,将面砖清扫干净,放入净水中浸泡2h以上, 取出待表面晾干或

10、擦干净后方可使用。7 .粘贴饰面砖:粘贴应自下而上进行。先在墙左右粘贴两行控制砖, 之后拉控制线粘贴大面,在砖背面抹8mm厚1:0.125水泥石灰膏砂浆 结合层,要刮平,随抹随贴,要求砂浆饱满,亏灰时,取下重贴,并随 时用靠尺检查平整度,同时保证缝隙宽度一致。8 .饰面砖的勾缝与擦缝:贴完饰面破经自检无空鼓、垂直平整符合要 求后,用棉纱擦干净,待粘结牢固后用勾缝胶或白水泥擦缝。9 .清洁:用布将缝的素浆擦匀,砖面擦净。10 .另外一种做法是,用1:1水泥砂浆加水重20%的界面剂胶或专用瓷 砖胶在饰面砖背面抹34mm厚粘贴即可。但此种做法要求基层平整, 而且砂子必须用窗纱筛后使用。11 .另外也

11、可用胶粉来粘贴面砖,其厚度为23mm,此种做法要求基 层平整度允许偏差控制在12mm。五、质量标准:(一)主控项目:L饰面砖的品种、规格、级别、颜色、图案和性能应符合设计要求。2 .饰面砖粘贴工程的找平、防水、粘结和勾缝材料及施工方法应符合 设计要求、国家产品标准及施工规范的规定。3 .饰面砖粘贴必须牢固、无空鼓、无裂缝。(二)一般项目:L饰面砖表面应平整、洁净、色泽一致,无裂纹和缺损。2 .饰面砖非整砖使用部位应合理且符合设计要求,非整砖尺寸不宜小 于二分之一整砖。3 .墙面突出物周围的饰面砖应整砖套割吻合,边缘应整齐。墙裙、贴 脸等上口平直,突出墙面的厚度应一致。4 .饰面砖接缝应平直、光

12、滑,填嵌应连续、密实;宽度、深度、颜色 应符合设计要求。5 .有排水要求的部位流水坡向应正确,坡度应符合设计要求。6 .饰面砖粘贴的允许偏差和检验方法应符合下表的规定。六、成品保护:1 .及时清擦干净残留在门框上的砂浆,铝合金等门窗宜粘贴保护膜, 预防污染、锈蚀,施工人员应加以保护,不得碰坏。2 .合理安排施工顺序,专业工种(水、电、通风、设备安装等)应施 工在前面,防止损坏面砖。3 .油漆粉刷时注意不得将油漆喷滴在已完工的饰面砖上,如果面砖上 部为涂料,宜先做涂料,然后贴面砖,以免污染墙面。若需先做面砖时, 完工后必须采取贴纸或塑料薄膜等保护措施,防止污染。4 .各抹灰层在凝结前应防止风干、

13、水冲和振动,以保证粘结层有足够 的强度。5 .搬、拆架子时注意不要碰撞墙面。6 .装饰材料和饰件以及饰面的构件,在运输、保管和施工过程中,必 须采取措施防止损坏。七、应注意的问题:(一)空鼓,脱落的主要原因:1 .因冬季气温低,砂浆受冻,来年春天化冻后陶瓷锦砖背面比较光滑 容易发生脱落。因此在进行镶贴陶瓷锦砖操作时应保持室内环境温度在 5。C以上,如必须在低于5。C的温度下施工时,应有保证工程质量的有 效措施。2 .基层表面偏差较大,基层处理或施工不当,如每层抹灰时间间隔过 短,没有浇水养护,各层之间的粘结强度差,面层就容易产生空鼓、脱 落。3 .砂浆配合比不准,稠度控制不好,砂子含泥过大,易

14、产生干缩、空 鼓。应严格按照工艺标准操作,认真检查原材料,严格按照配合比施工。4 .砂浆不饱满,粘贴时未用木锤或橡皮锤锤实。(二)墙面不平整、砖缝不匀:是施工时对基层处理不够认真,抹灰控 制点少,造成墙面不平整。弹线、选砖、排砖不细,面砖的规格尺寸不 一致,操作不当等造成砖缝不匀。应把选好相同尺寸的面砖镶贴在同一 面墙上。(三)阴阳角不方正:主要是打底子灰时不按规矩去吊直、套方找规矩 所致。(四)墙面污染:主要是勾完缝后砂浆没有及时擦净或由于其他工种和 工序造成墙面污染等。可用棉纱蘸清洗剂刷洗,注意控制清洗剂浓度, 最后用清水冲净。(五)现场用电应符合施工现场临时用电安全技术规范(JGJ4688) 的相关规定。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 房地产

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
